【北京潘庄东路装修监理日志】2019年06月13日水电隐蔽施工阶段验收日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-06-13



施工阶段:进行中



监理老师:于晓辉



现存隐患:0


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第9次上门

现场人员:
客户:1人,水电工:2人,客户家人:1人

施工进度与施工情况:

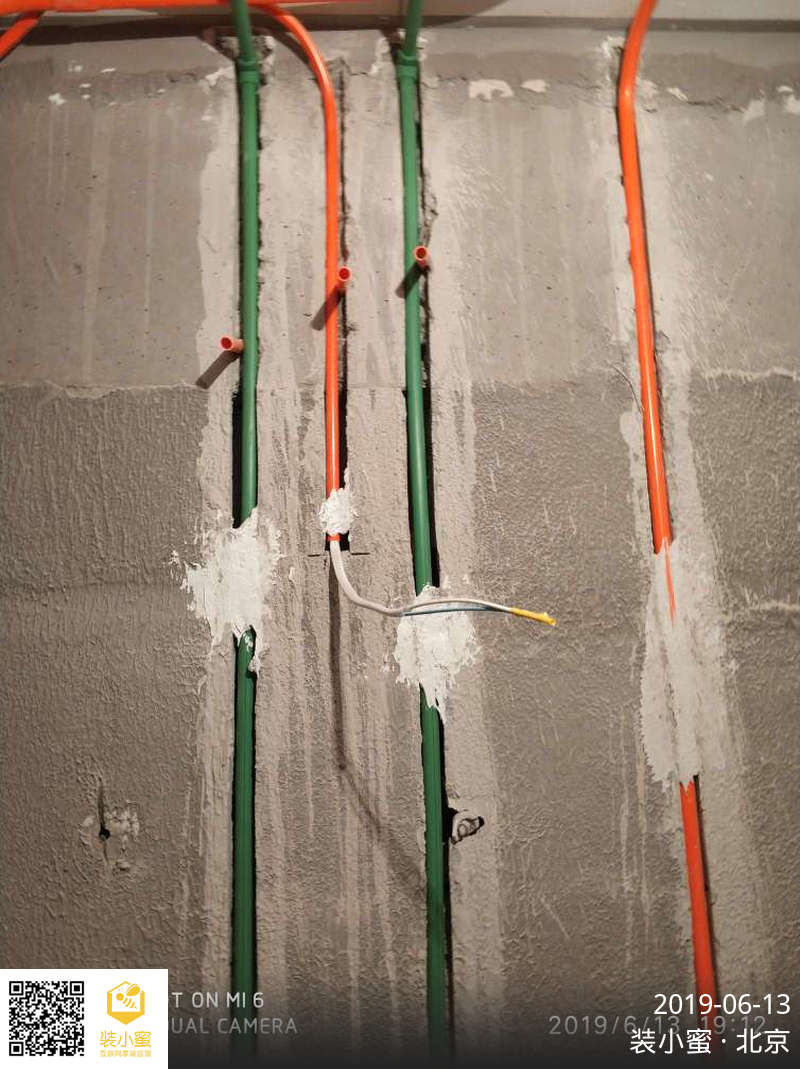

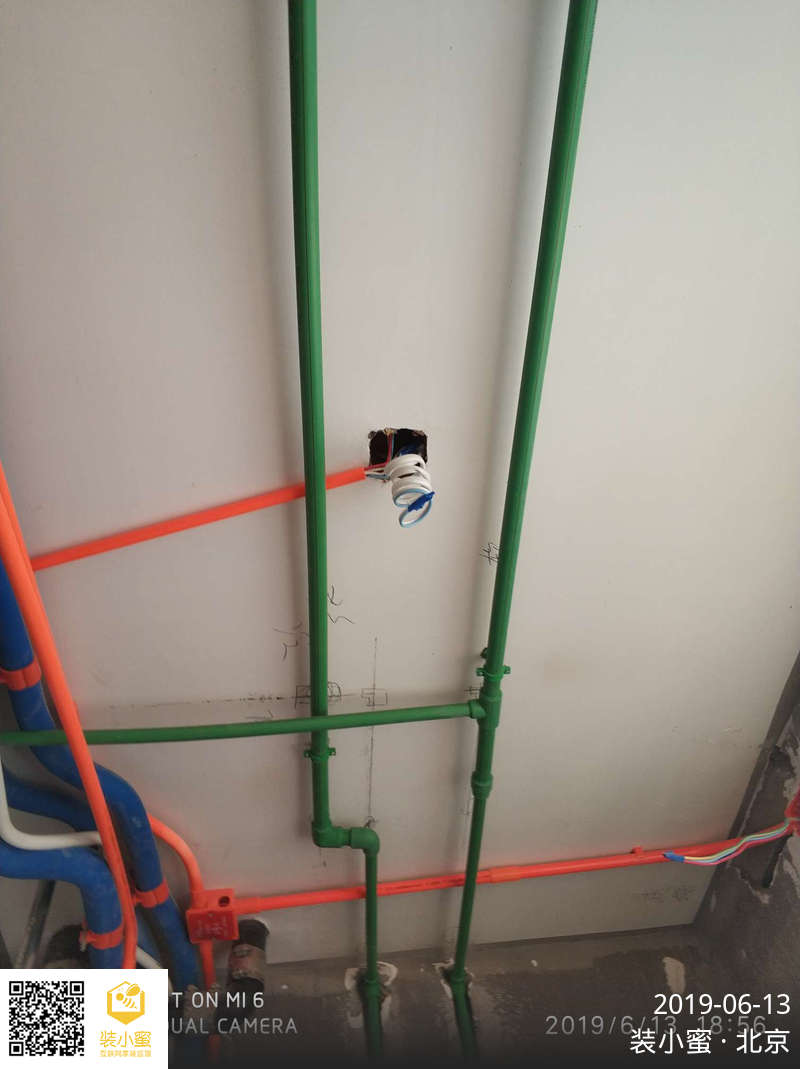

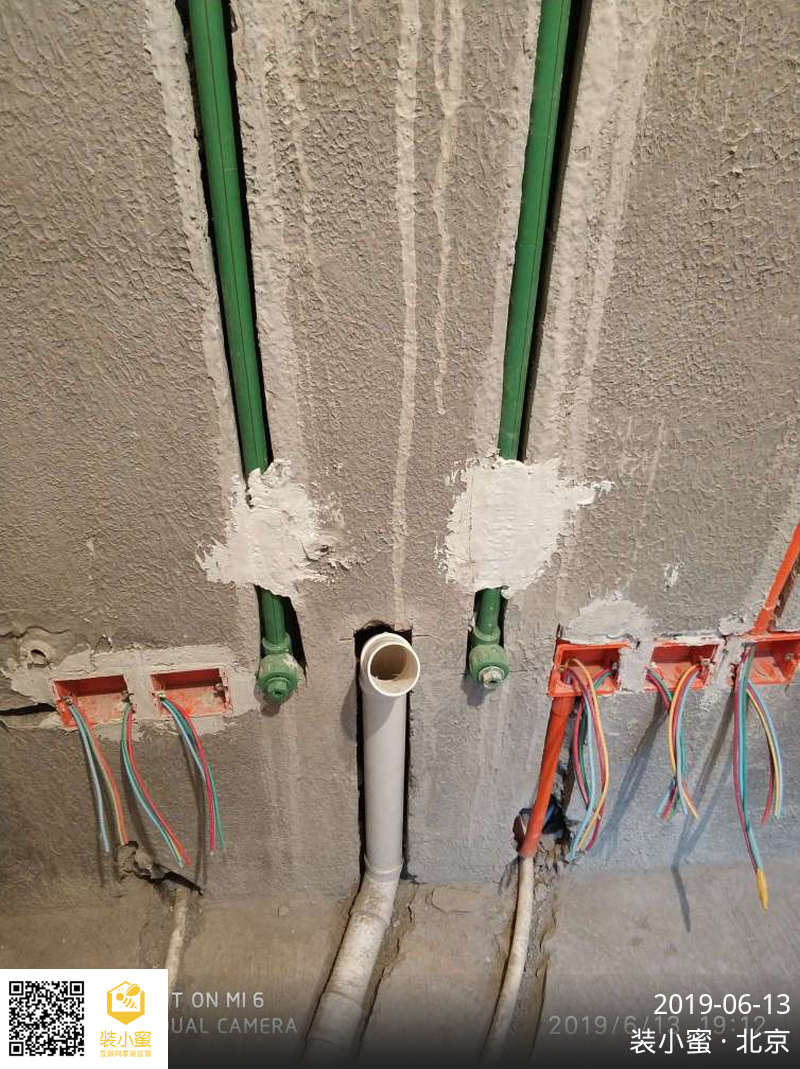

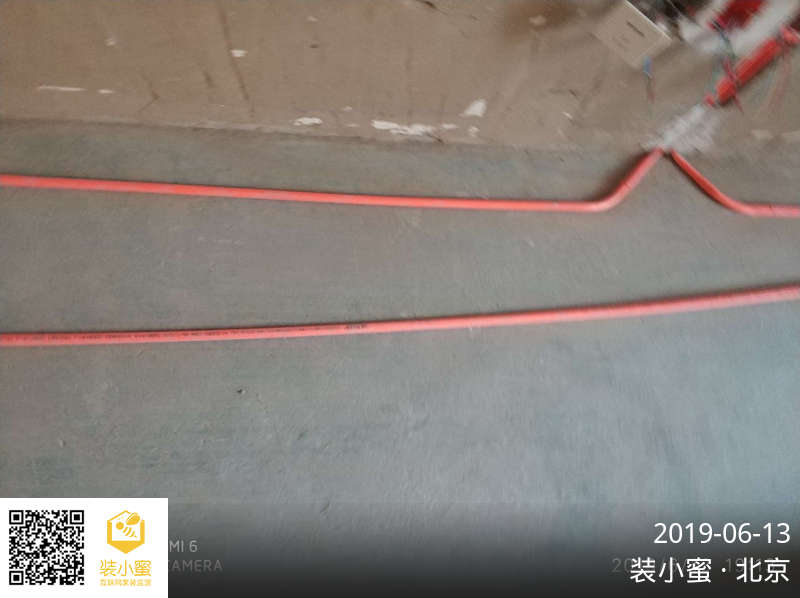

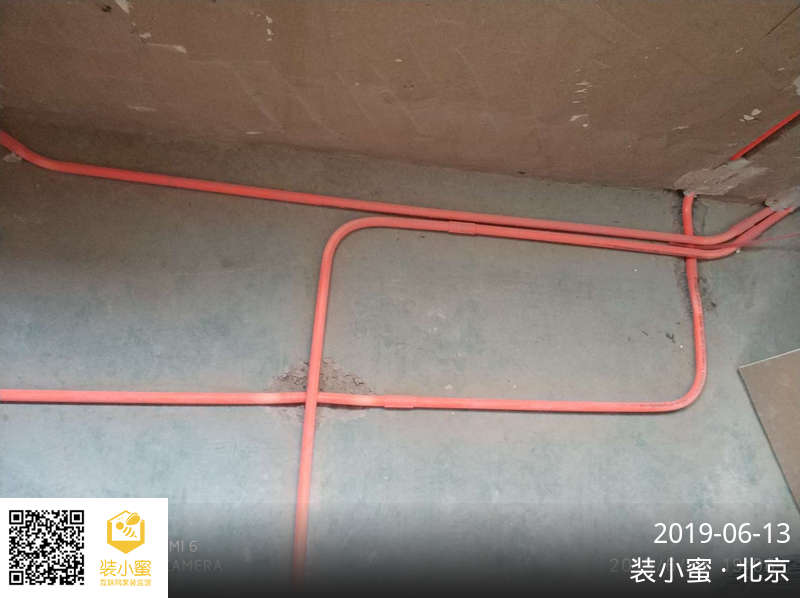

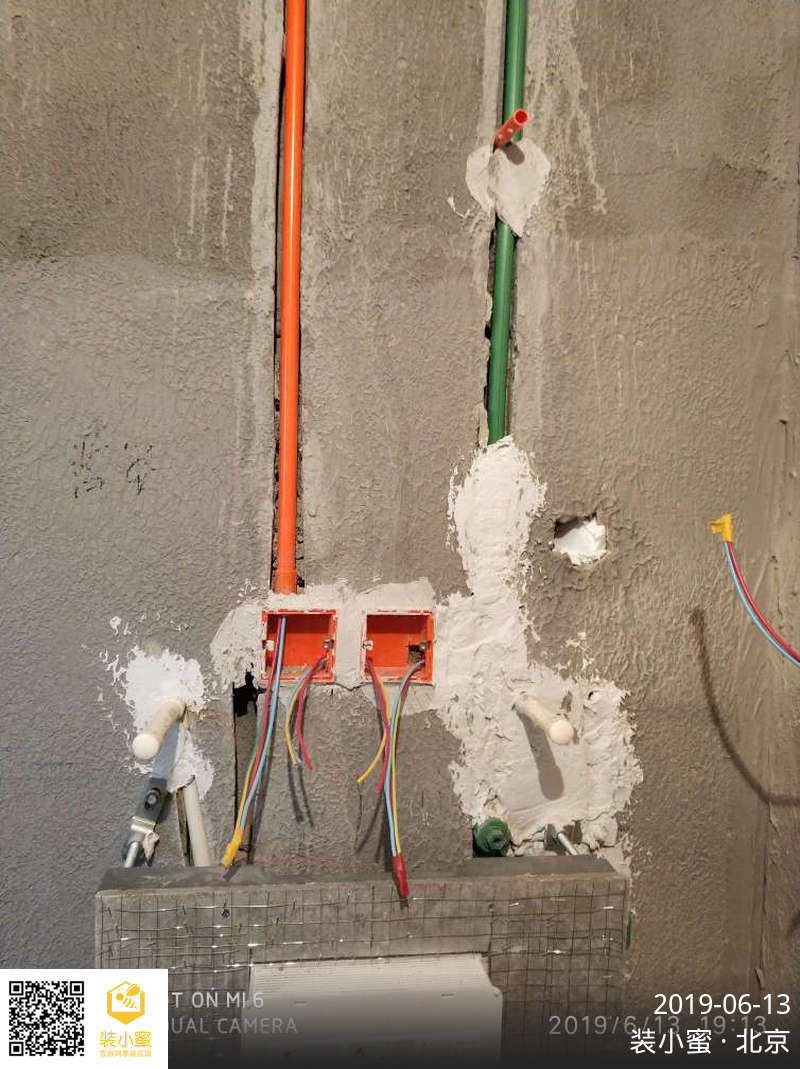

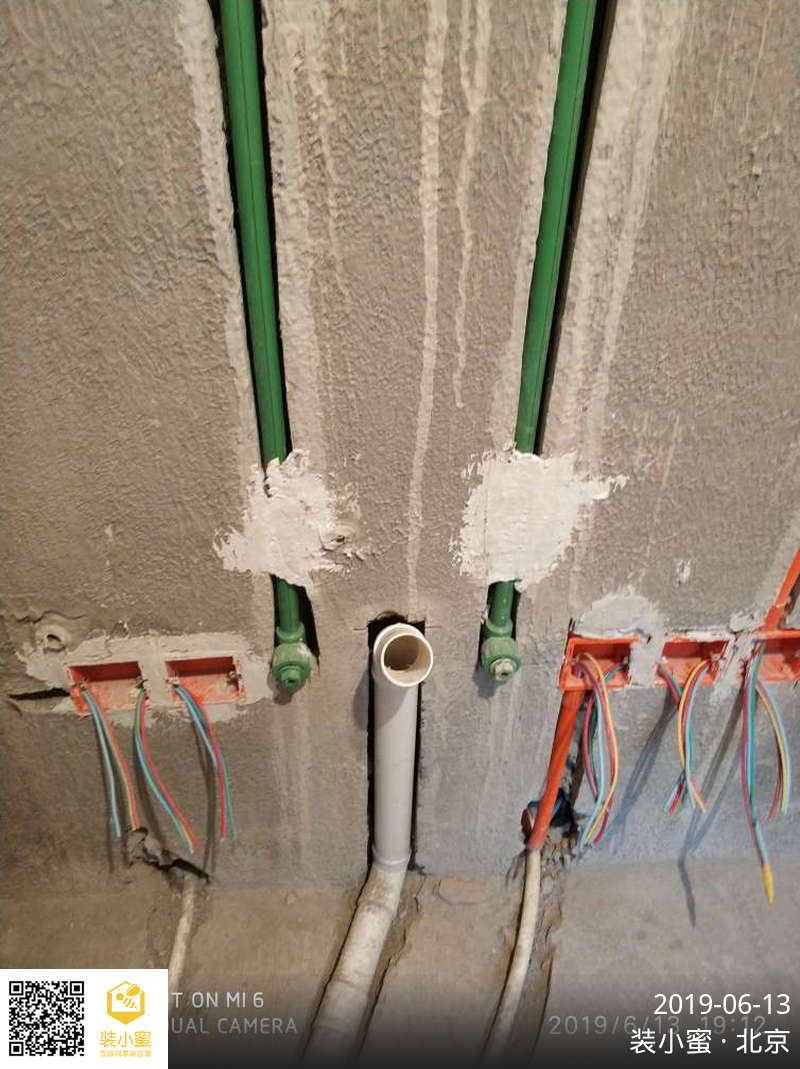

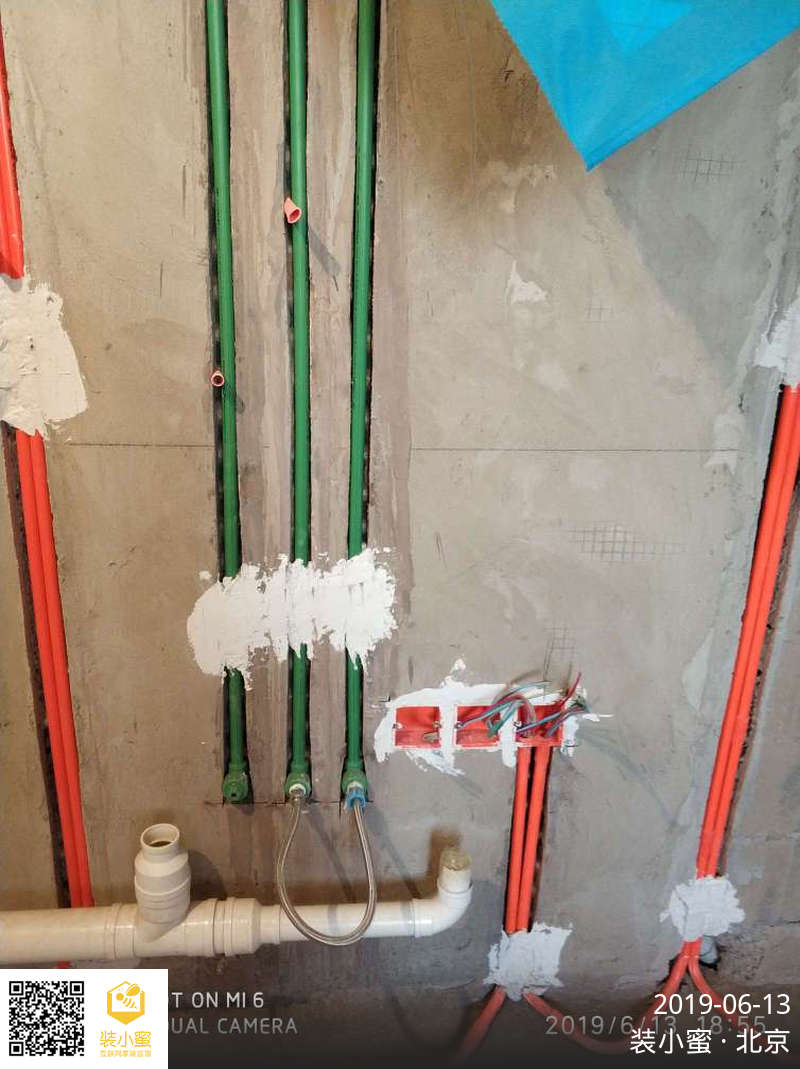

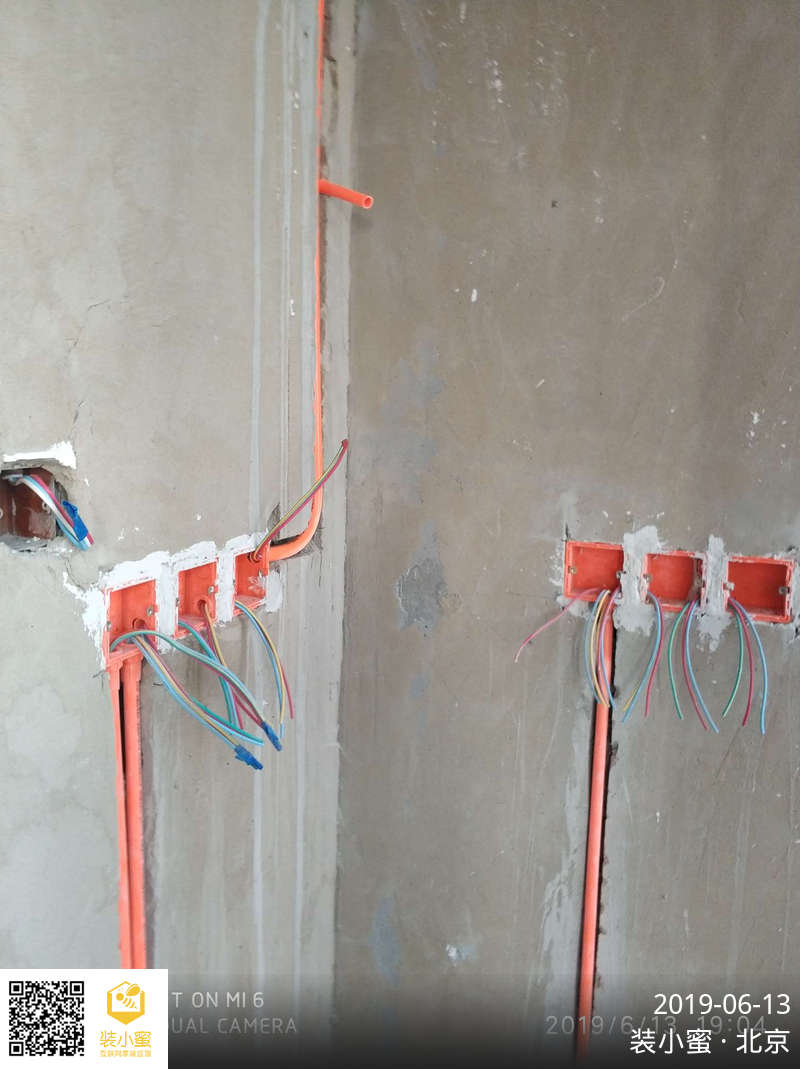

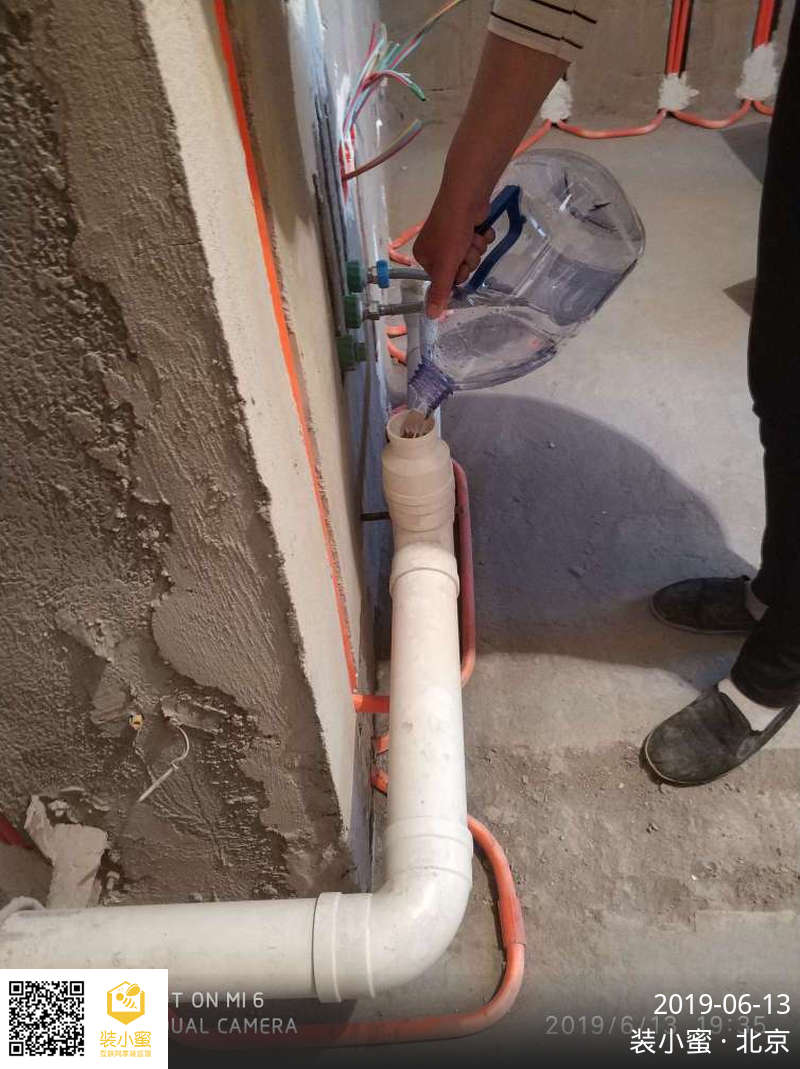

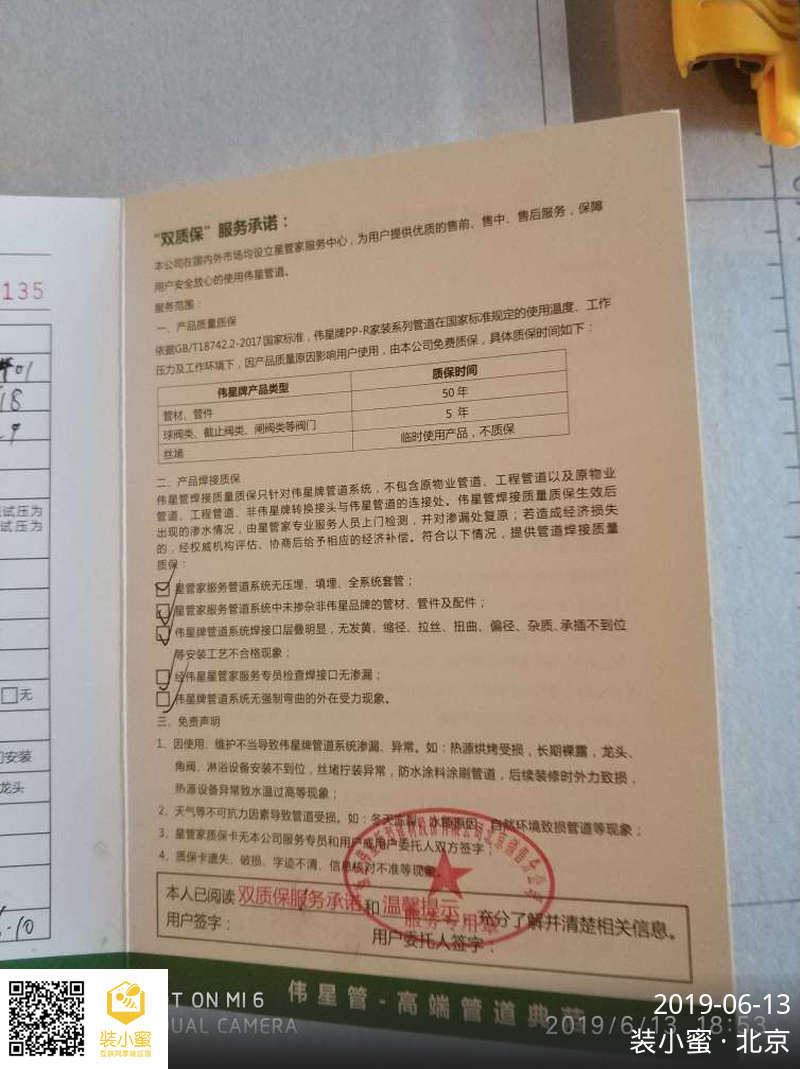

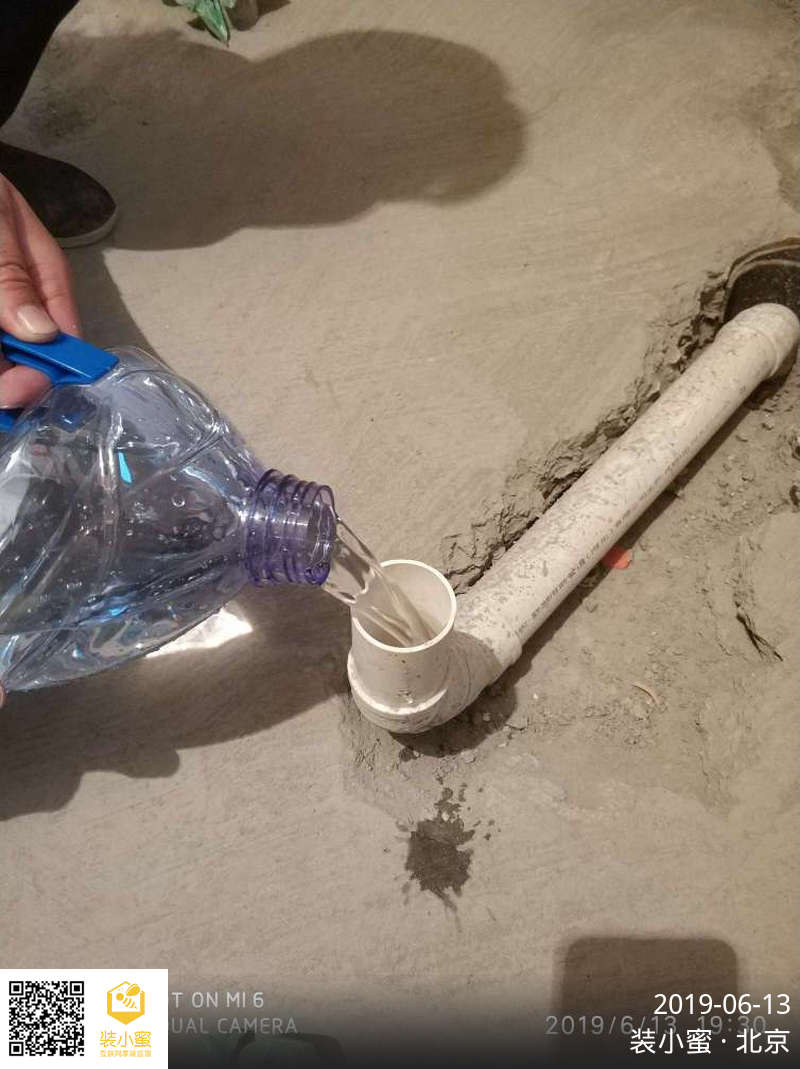

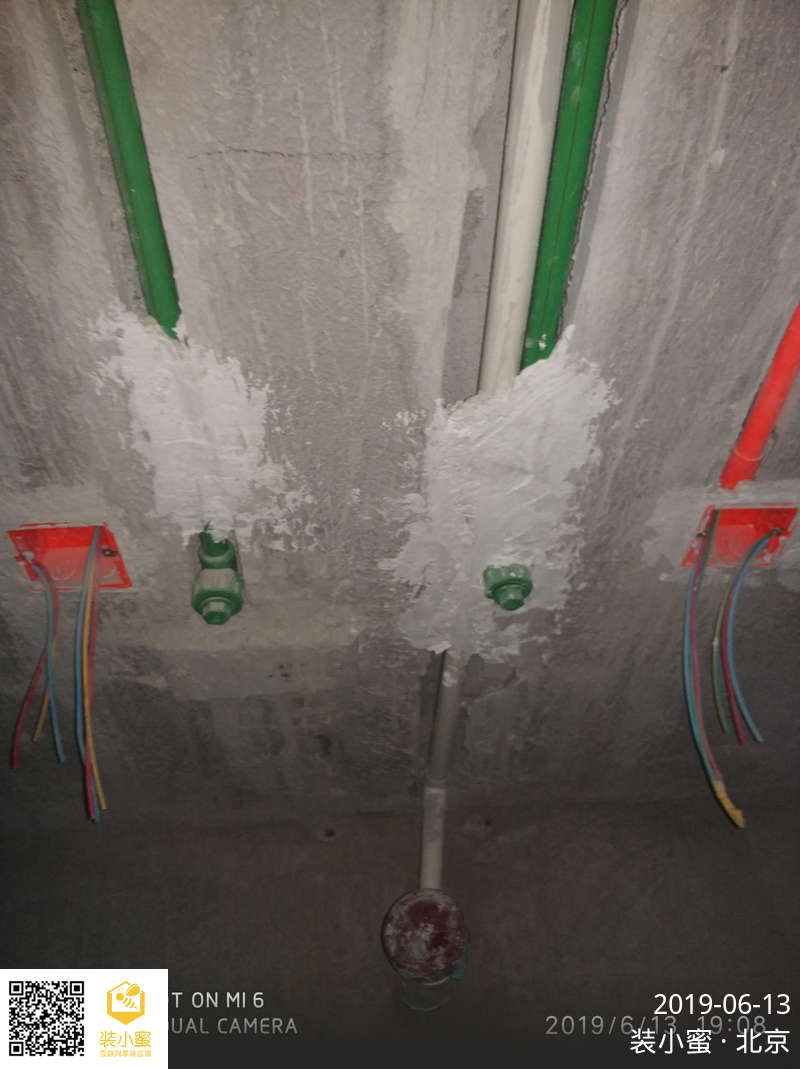

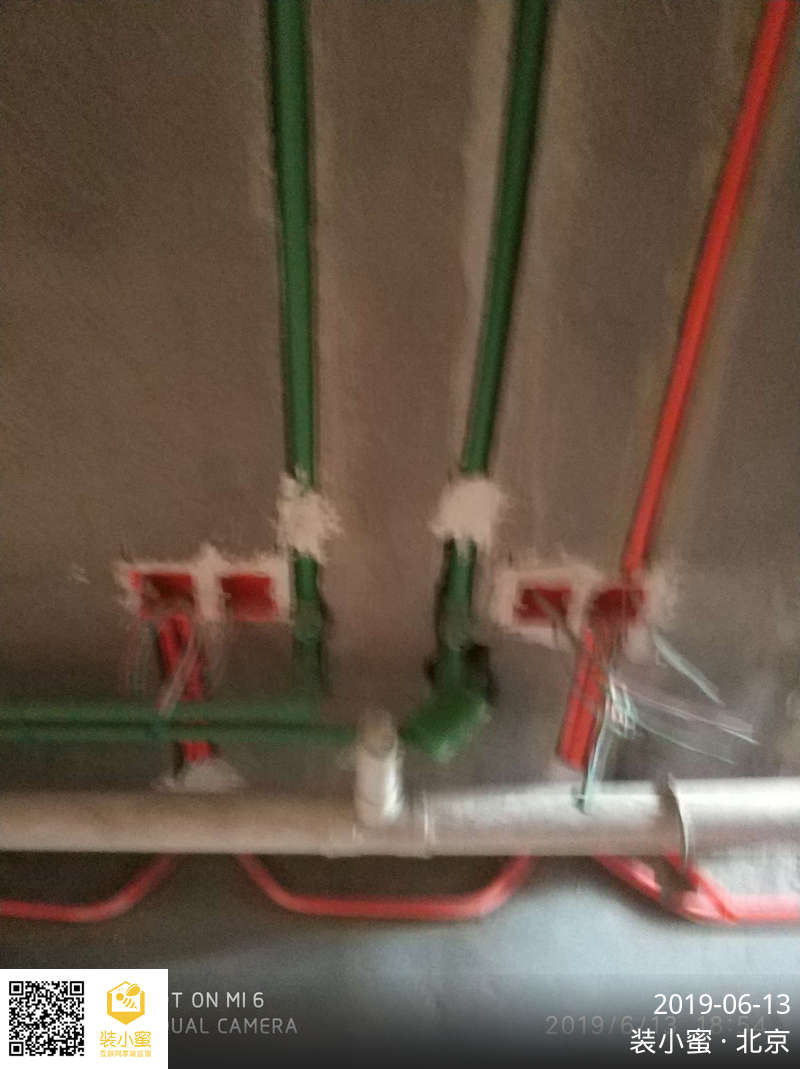

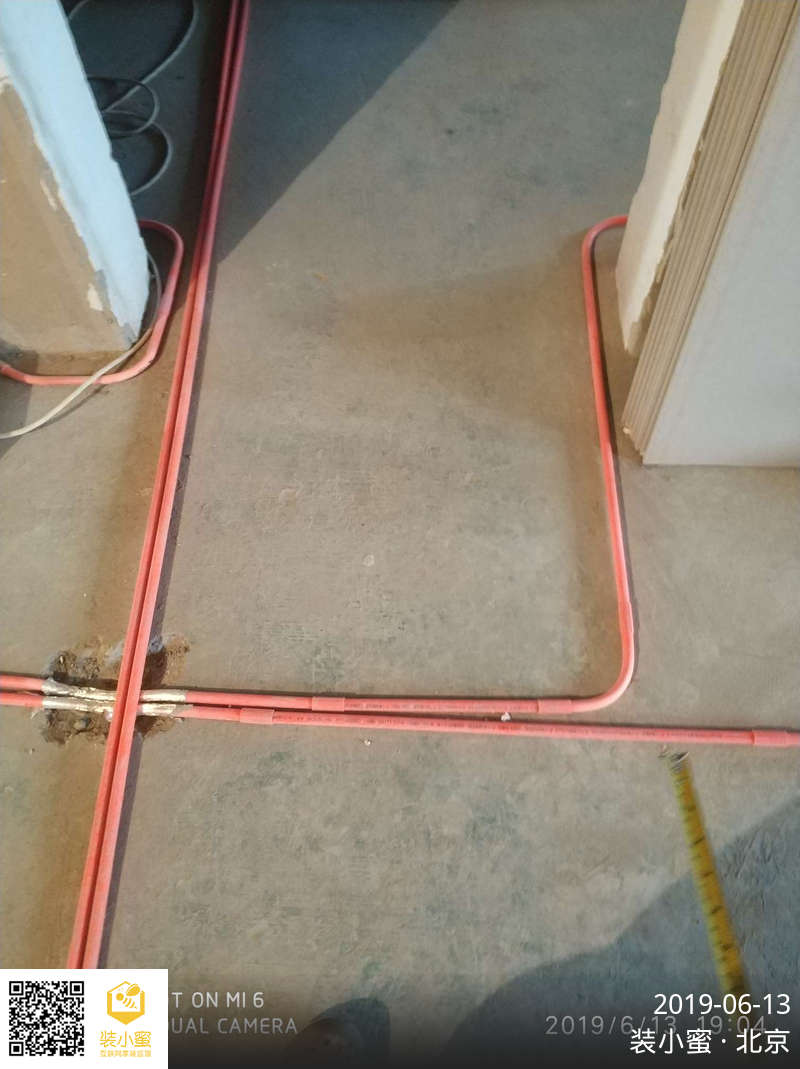

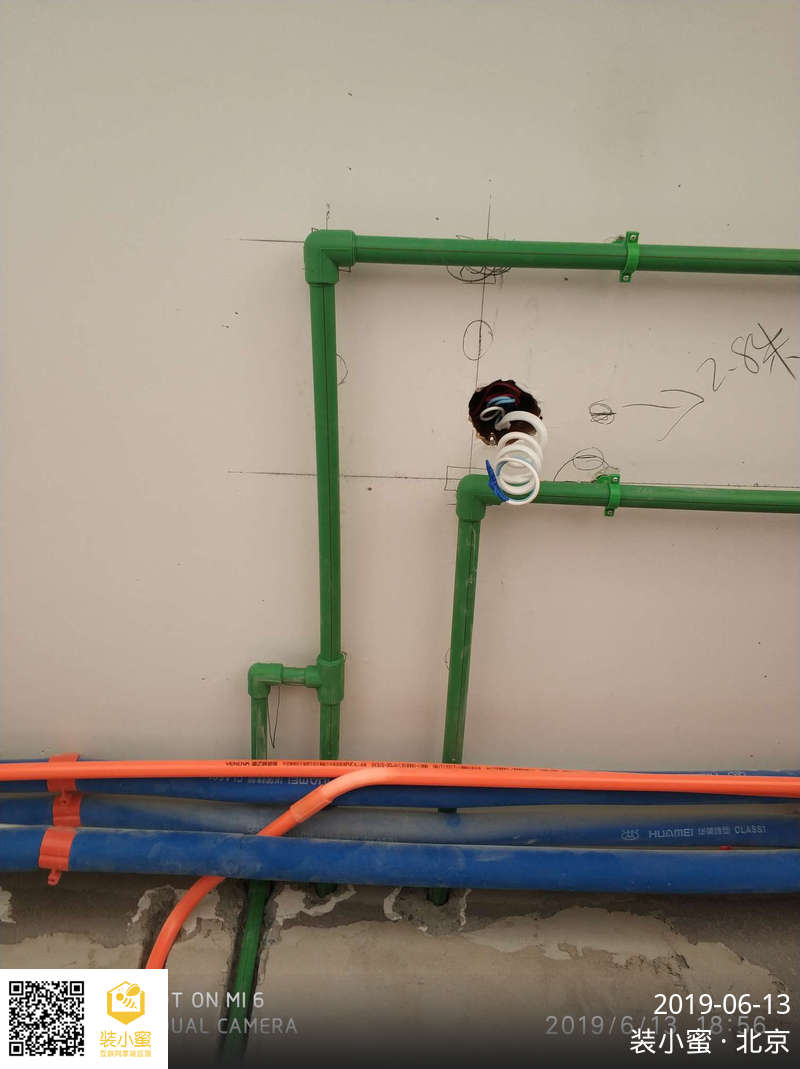

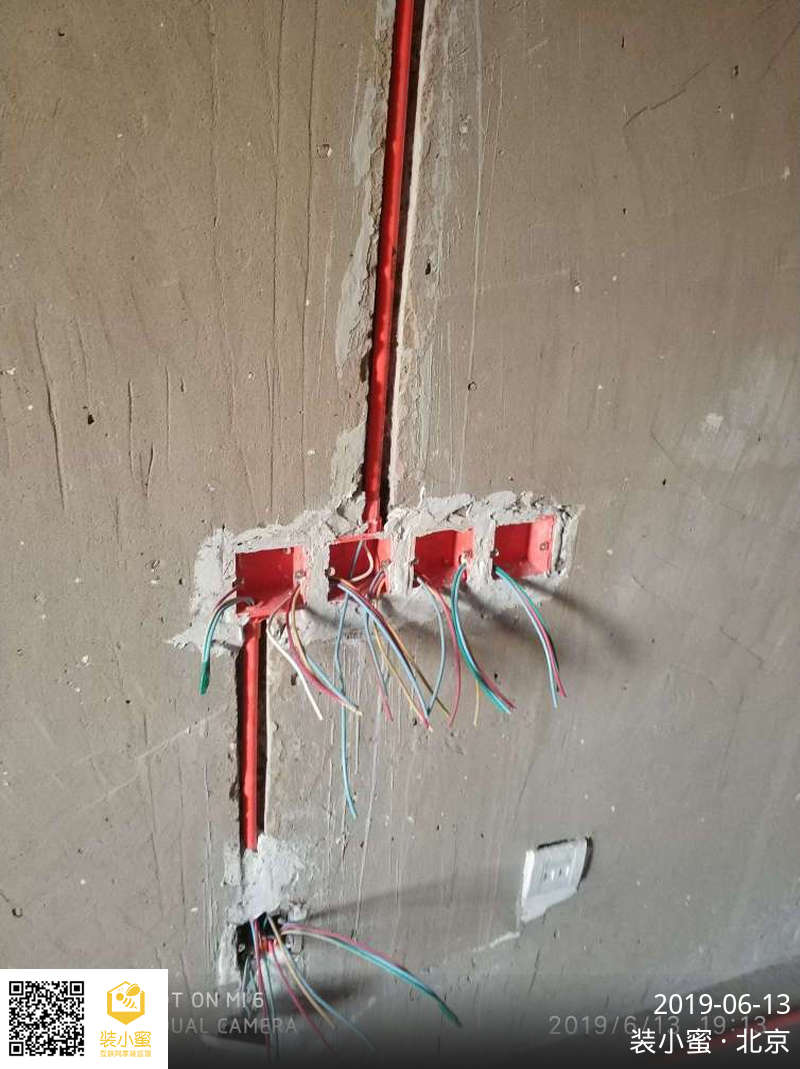

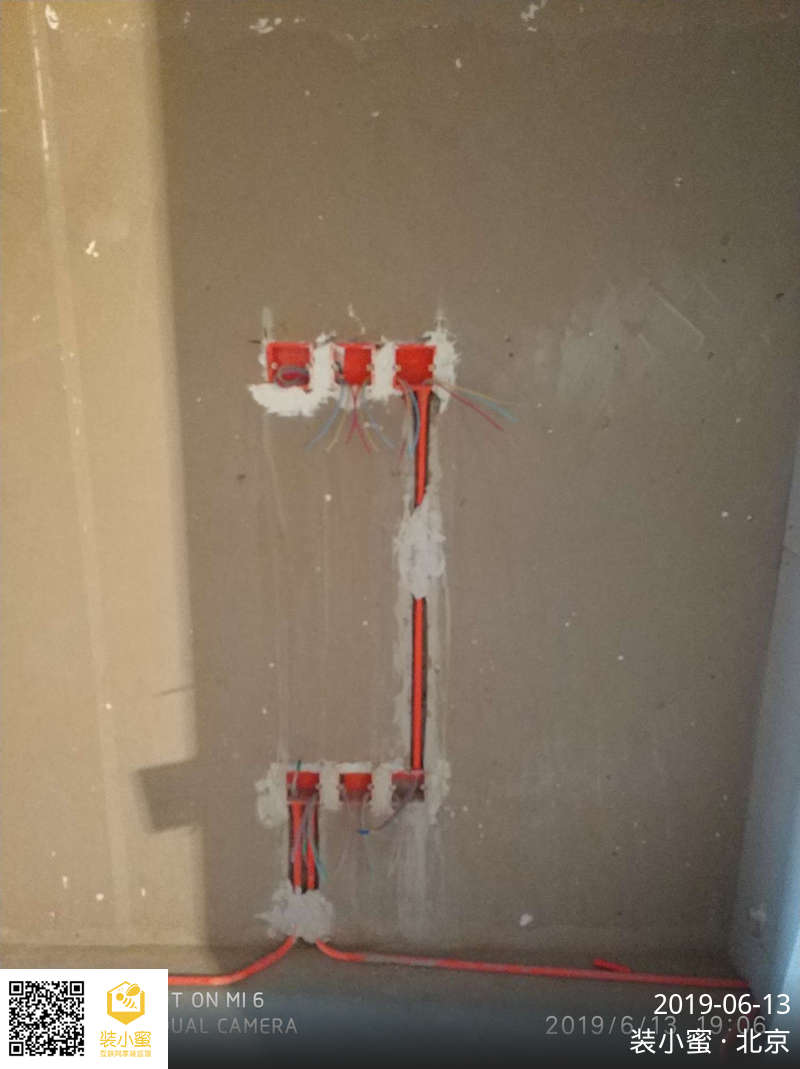

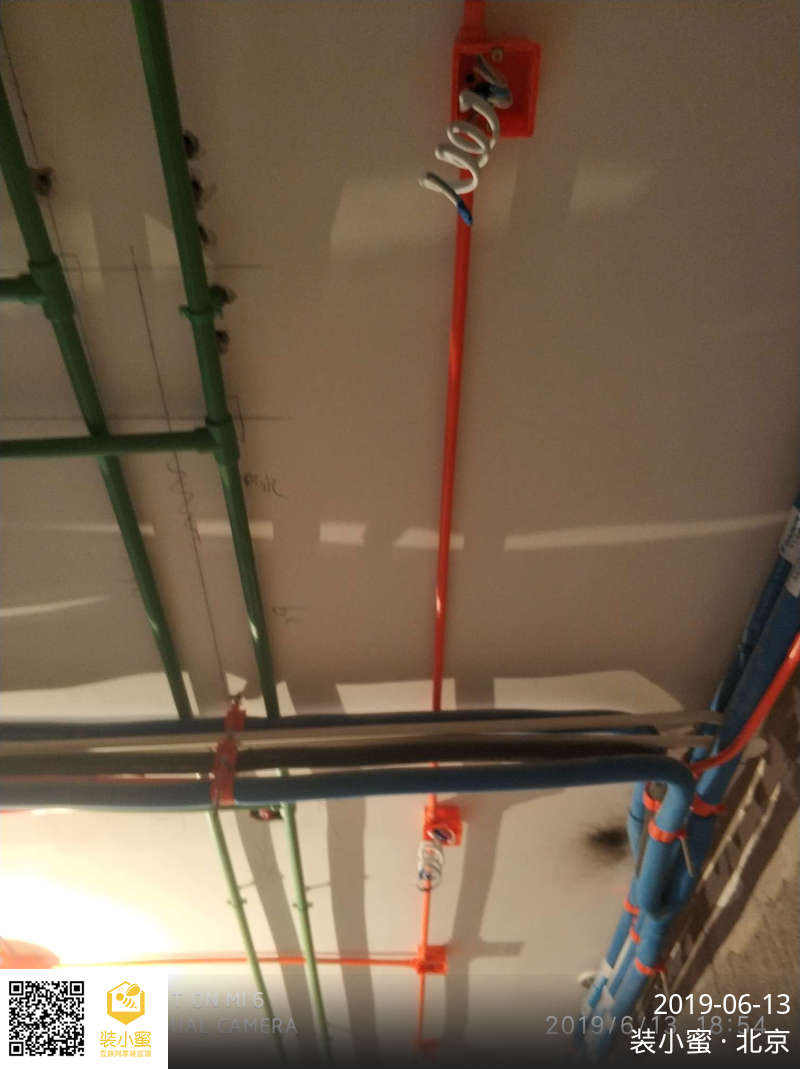

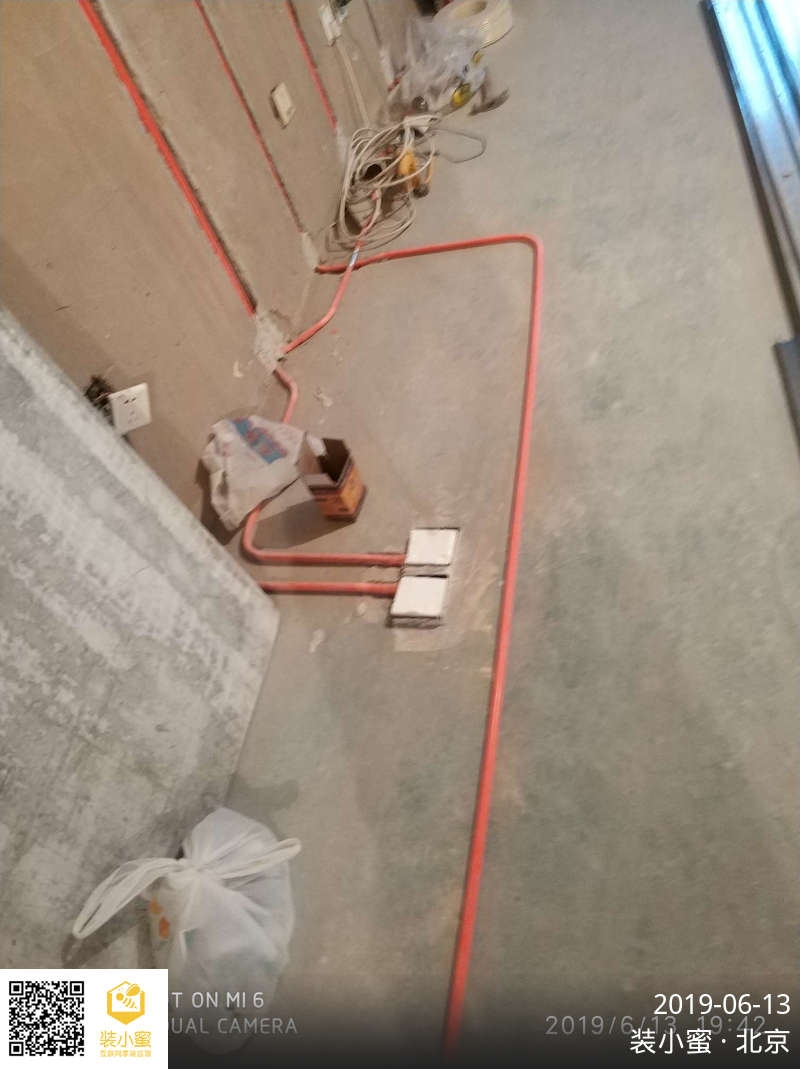

进度正常,经检查没发现有水电同槽,强弱电同管同盒现象,厨房和卫生间的水电线管铺设在顶部符合上电下水规范,线盒与线管用锁扣连接,强弱电交汇处用屏蔽锡纸包裹做保护。穿线的数量与颜色符合施工要求,水管由厂家做打压试验,并有保证书。

发现问题及整改建议:

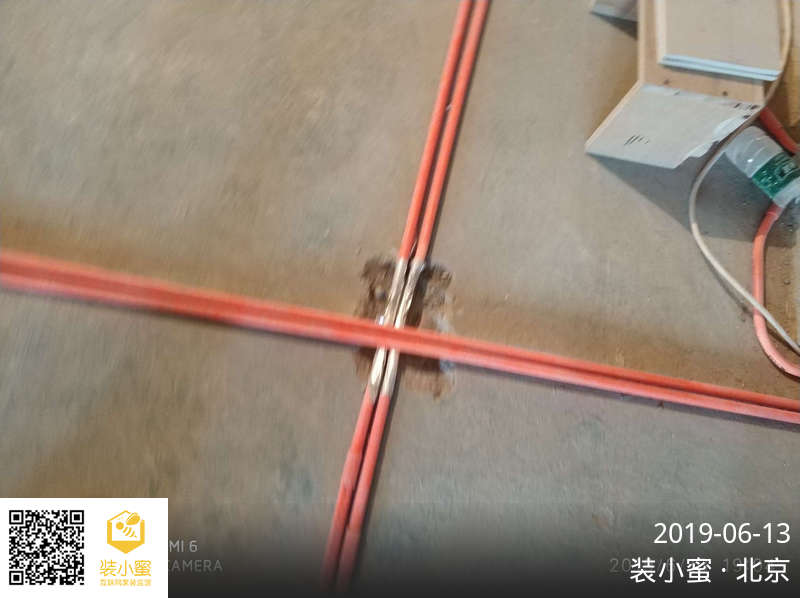

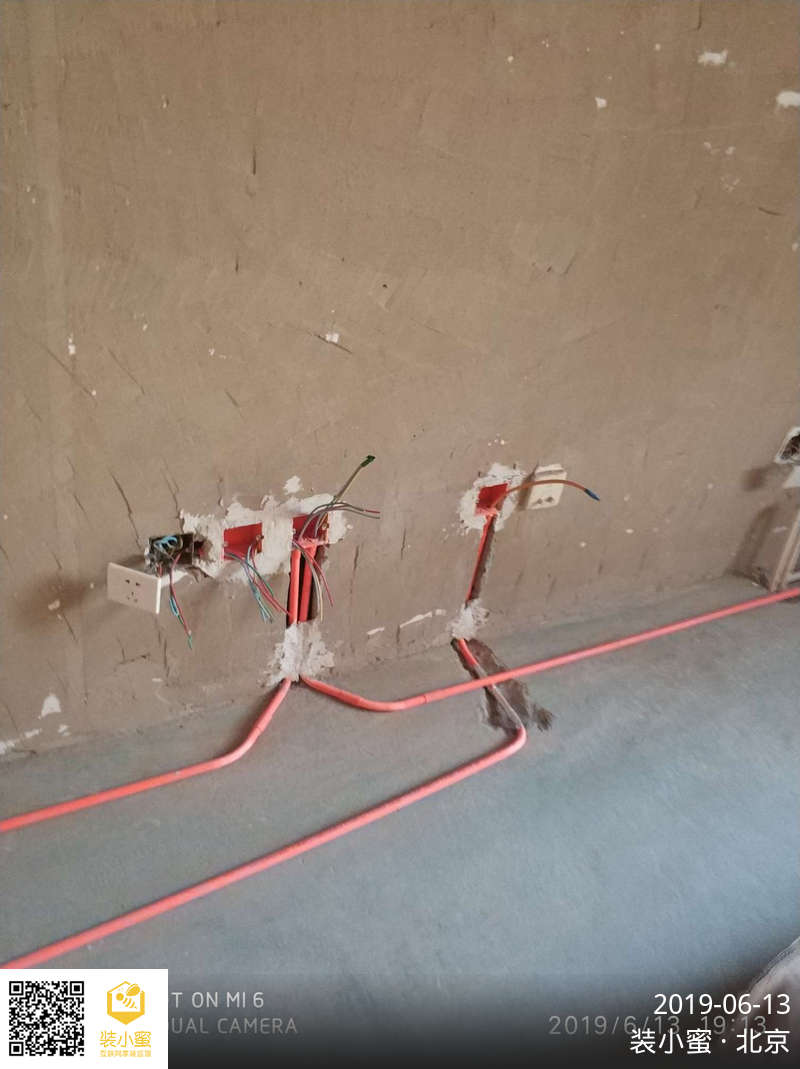

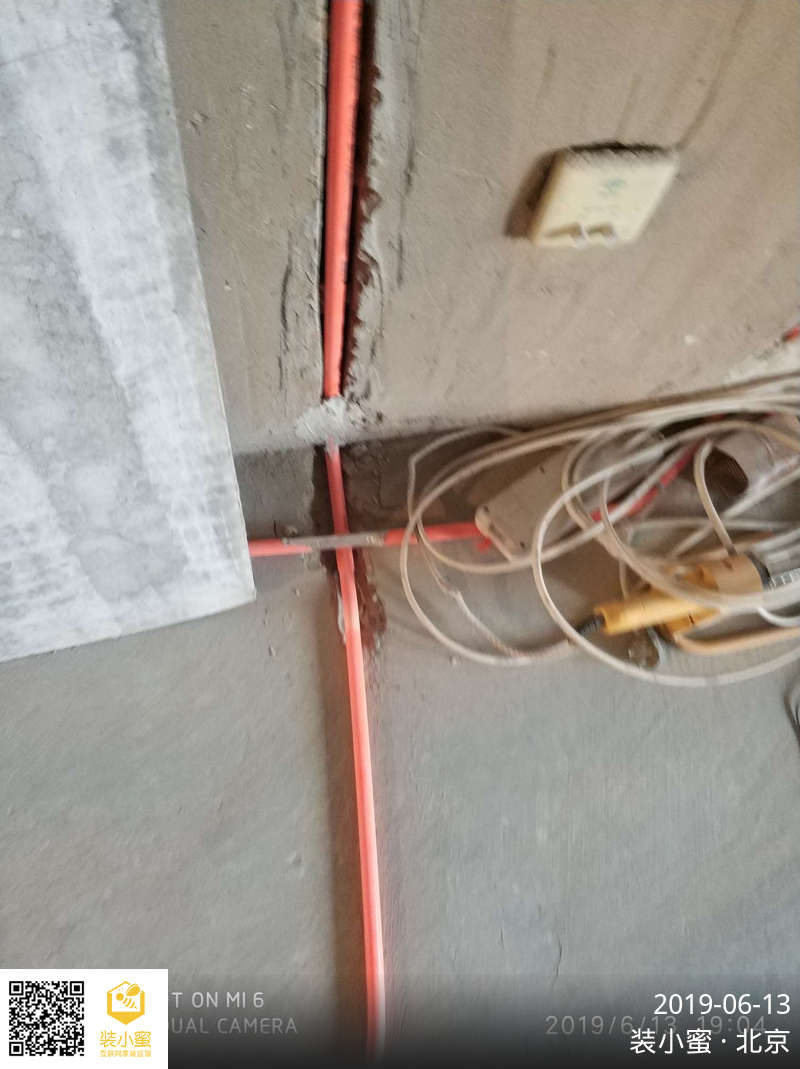

1.书房有一处强弱电交汇处没用锡纸包裹。

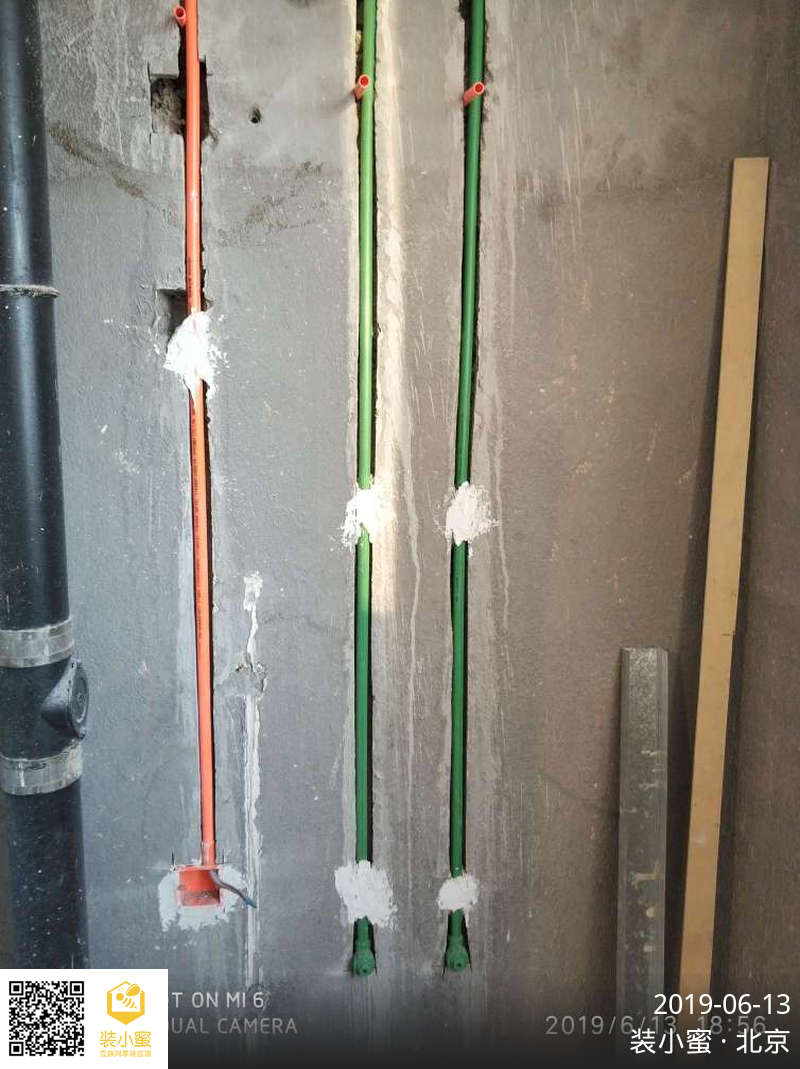

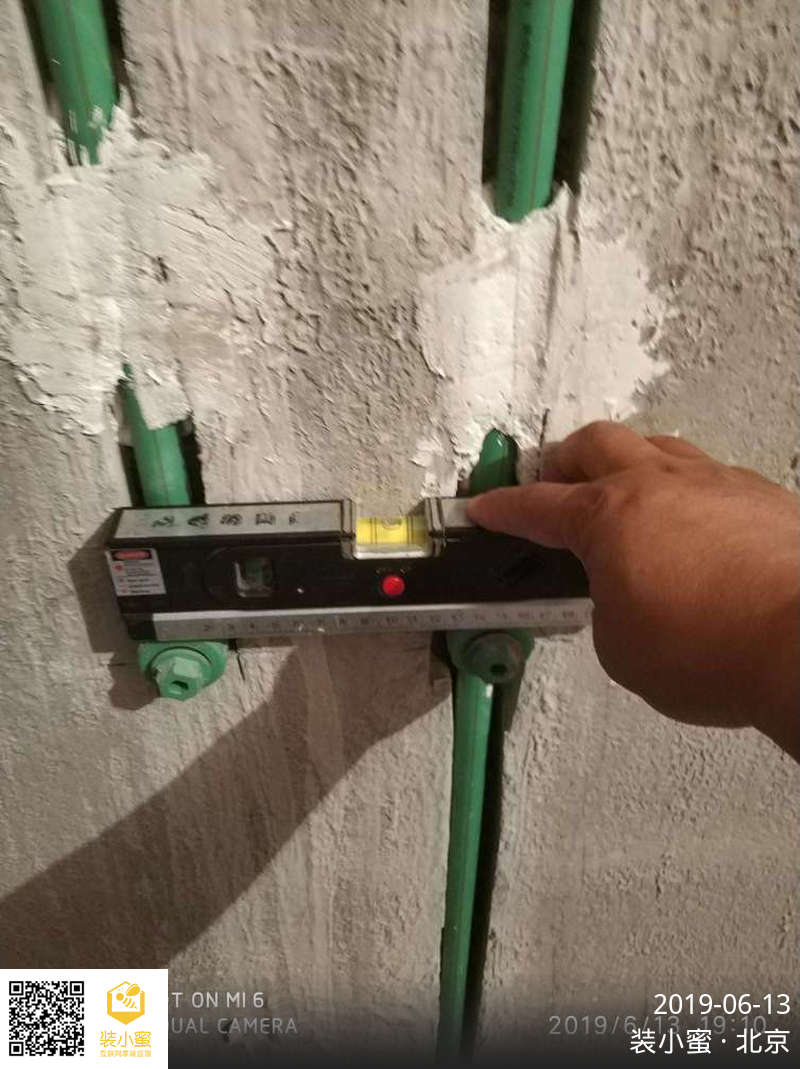

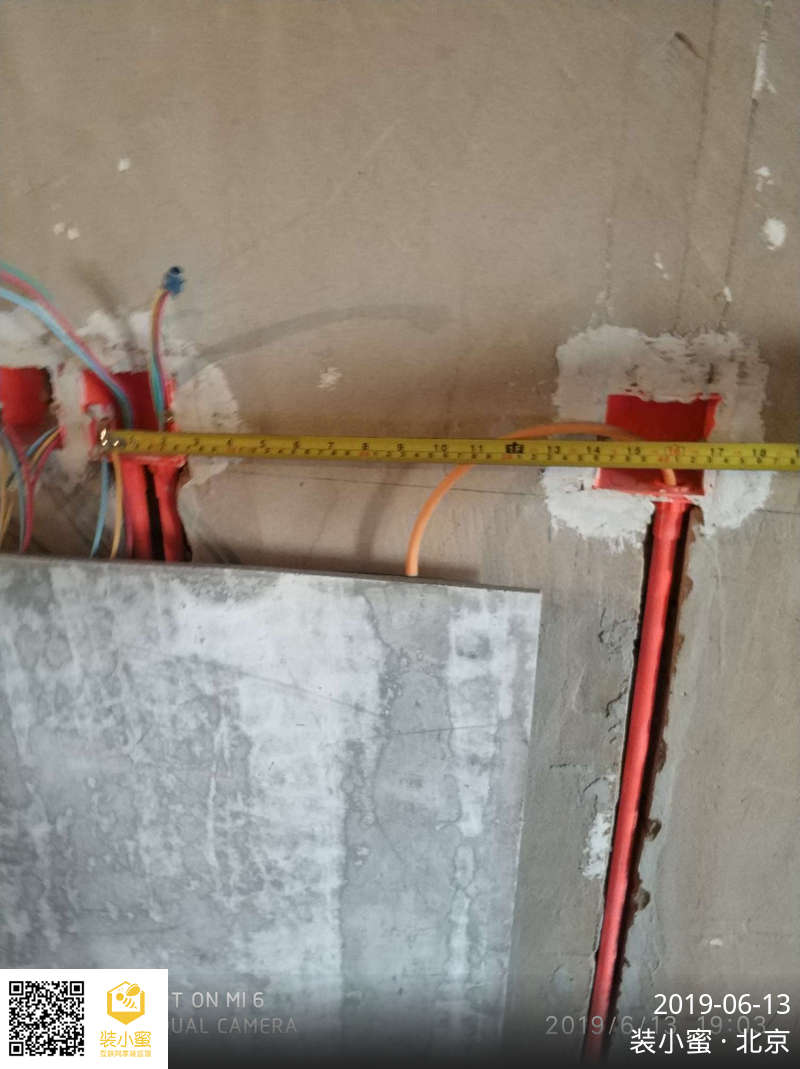

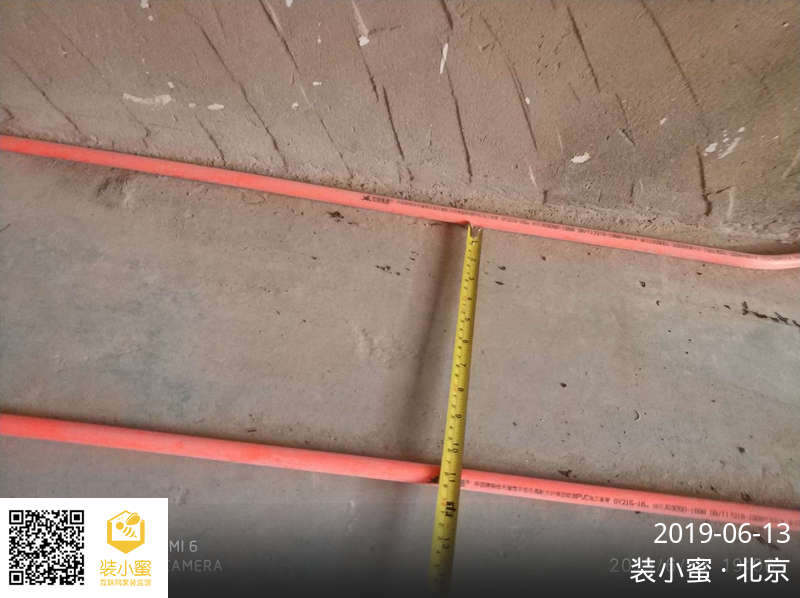

2.主卫生间的花洒冷热水口间距有误差。

后续施工建议:
吊顶完工后瓷砖尽快入场。

工作安排计划:
下次工作为瓦木巡查,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 于晓辉




符合标准:17项

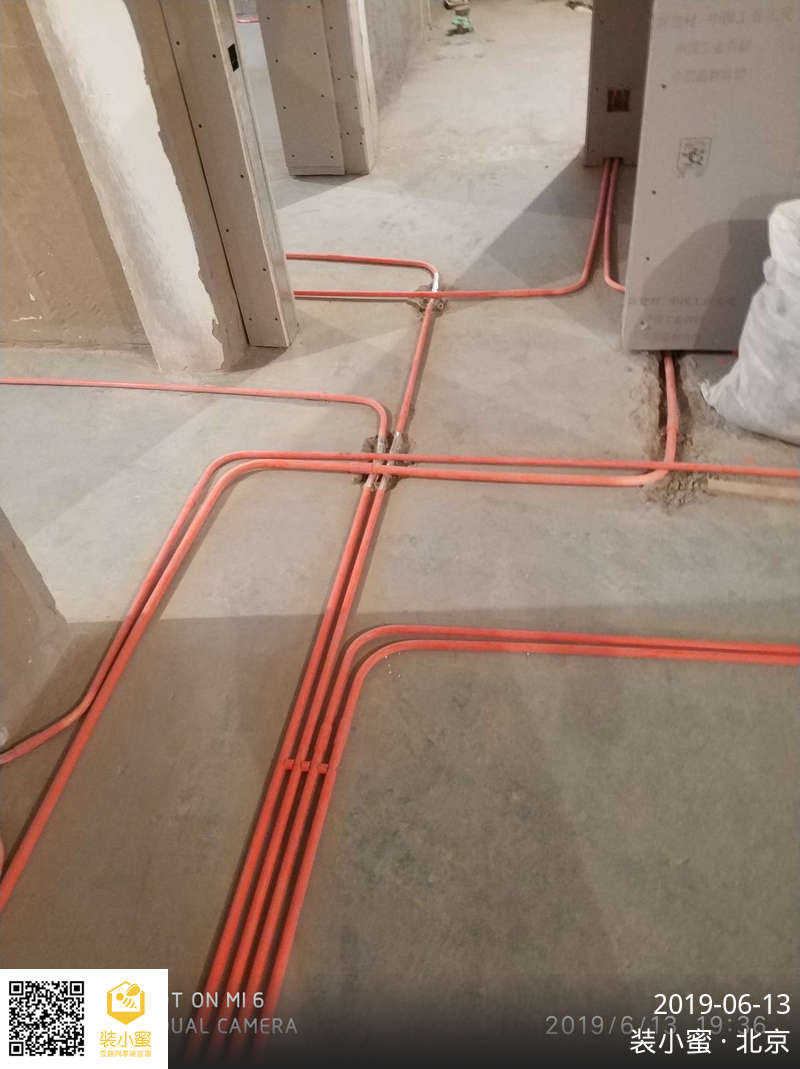

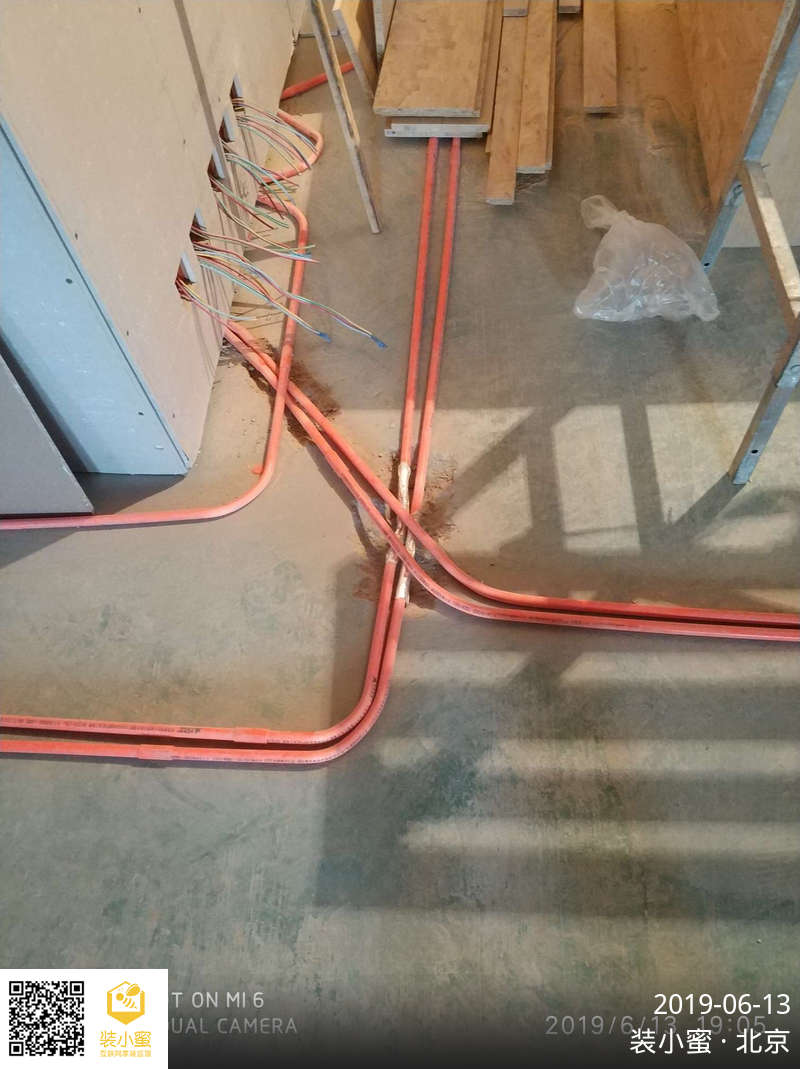

给水管道走向正确,安装平直
冷热水管并行间距符合要求
管道与各接口,均无渗漏现象

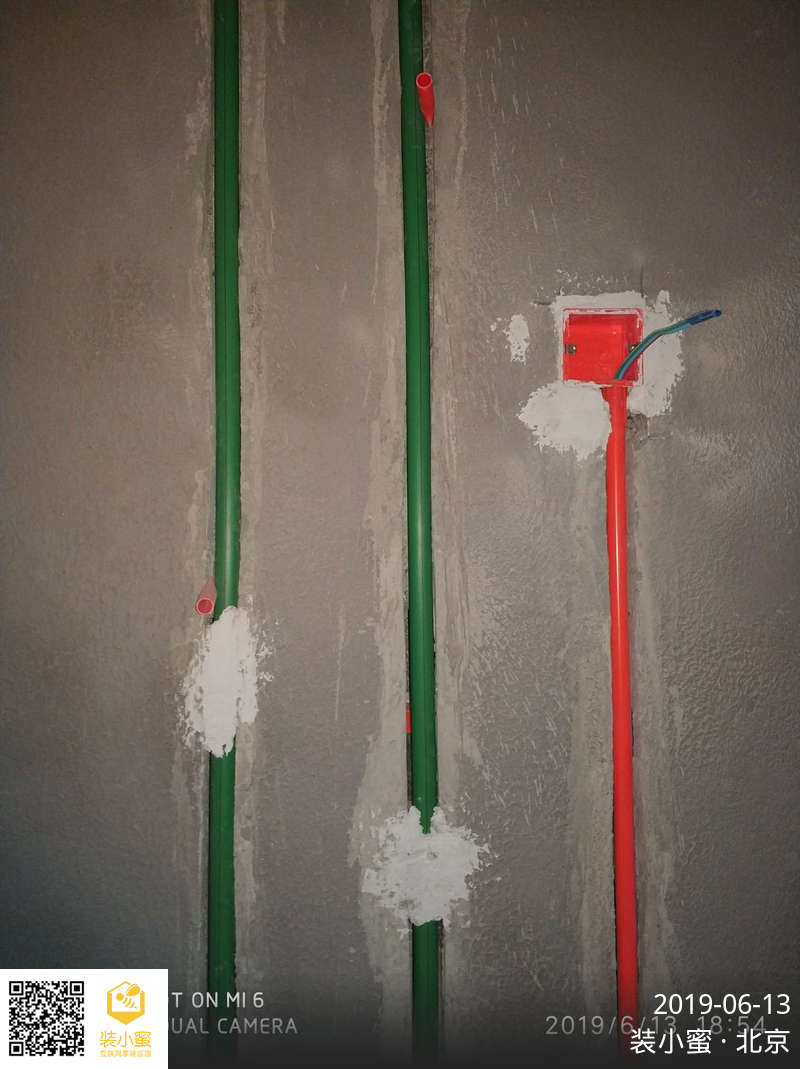

管道固定无明显松动,固定间距符合要求

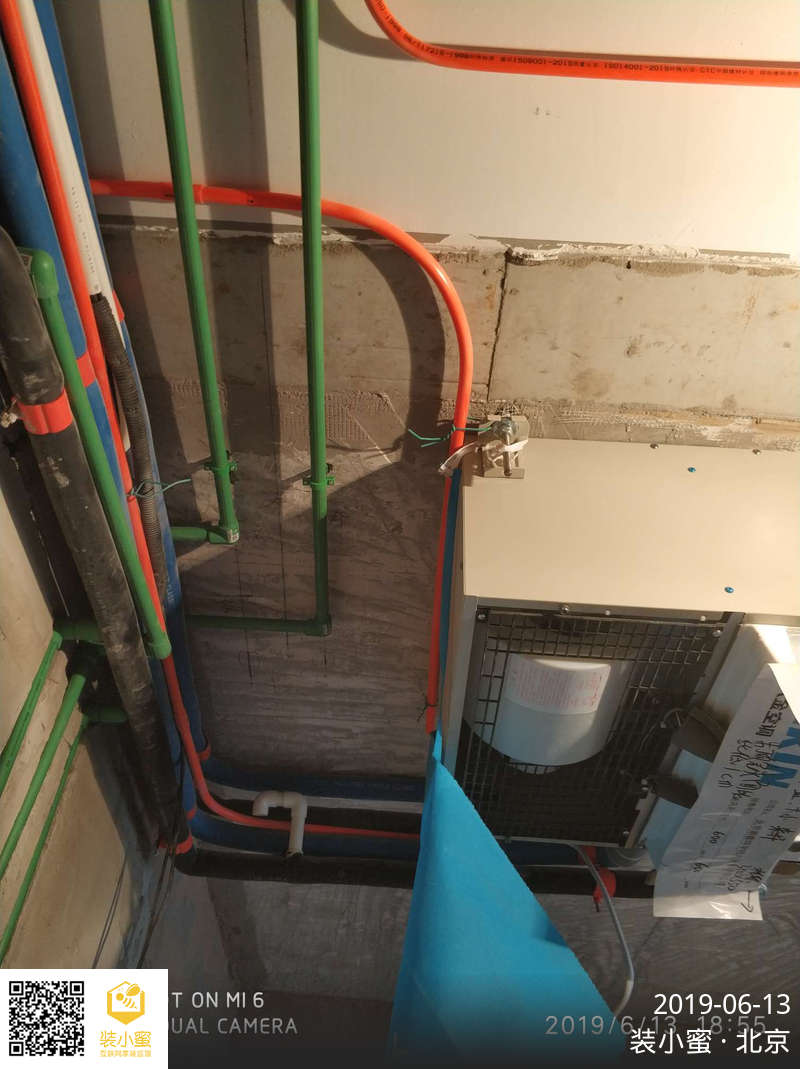

管道端口出墙长度与高度,符合要求
水管与电线管间距符合要求

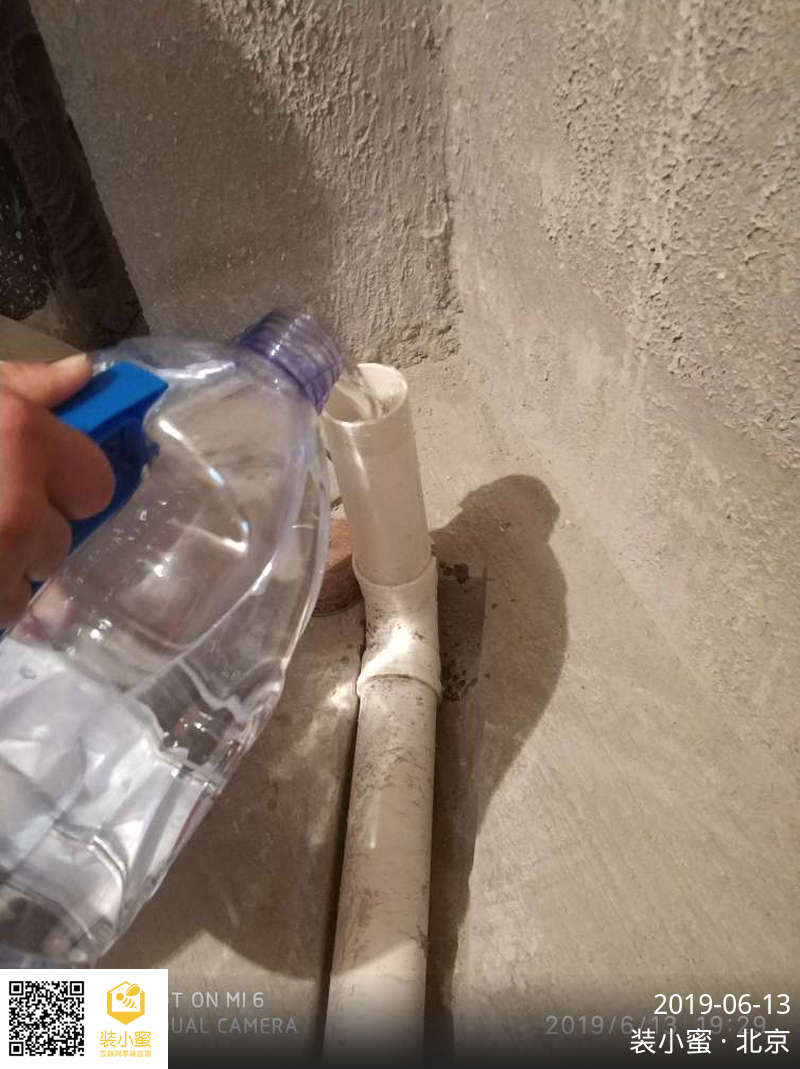

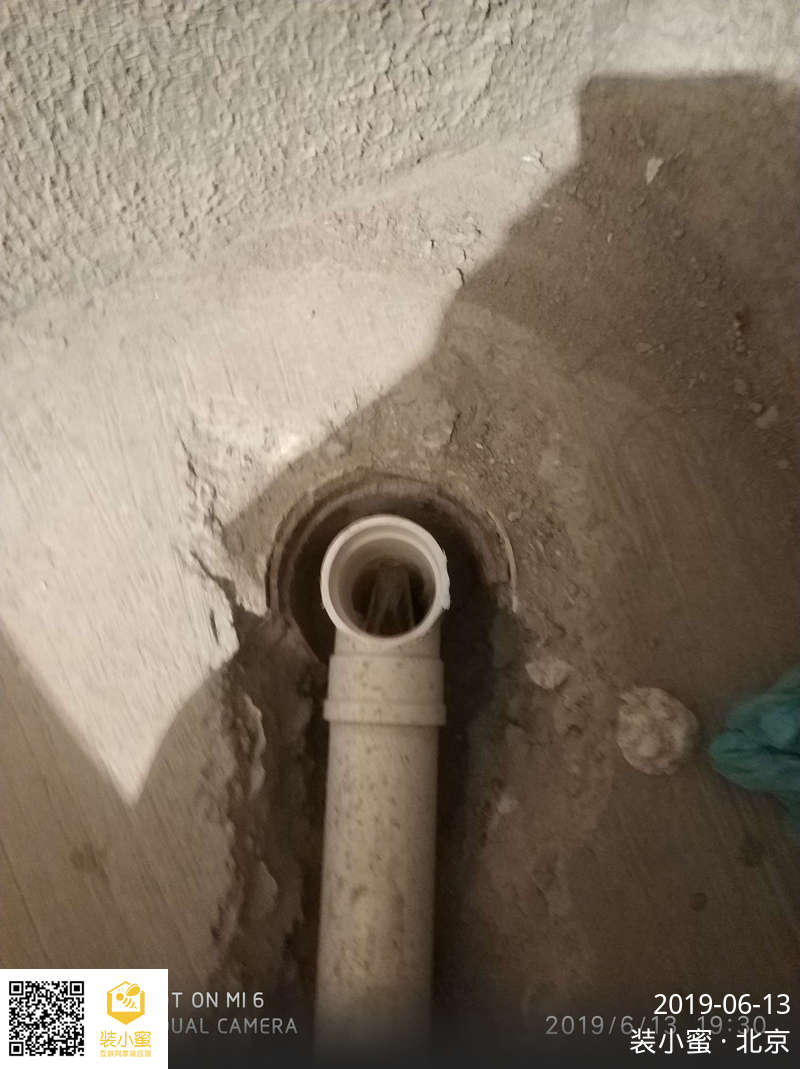

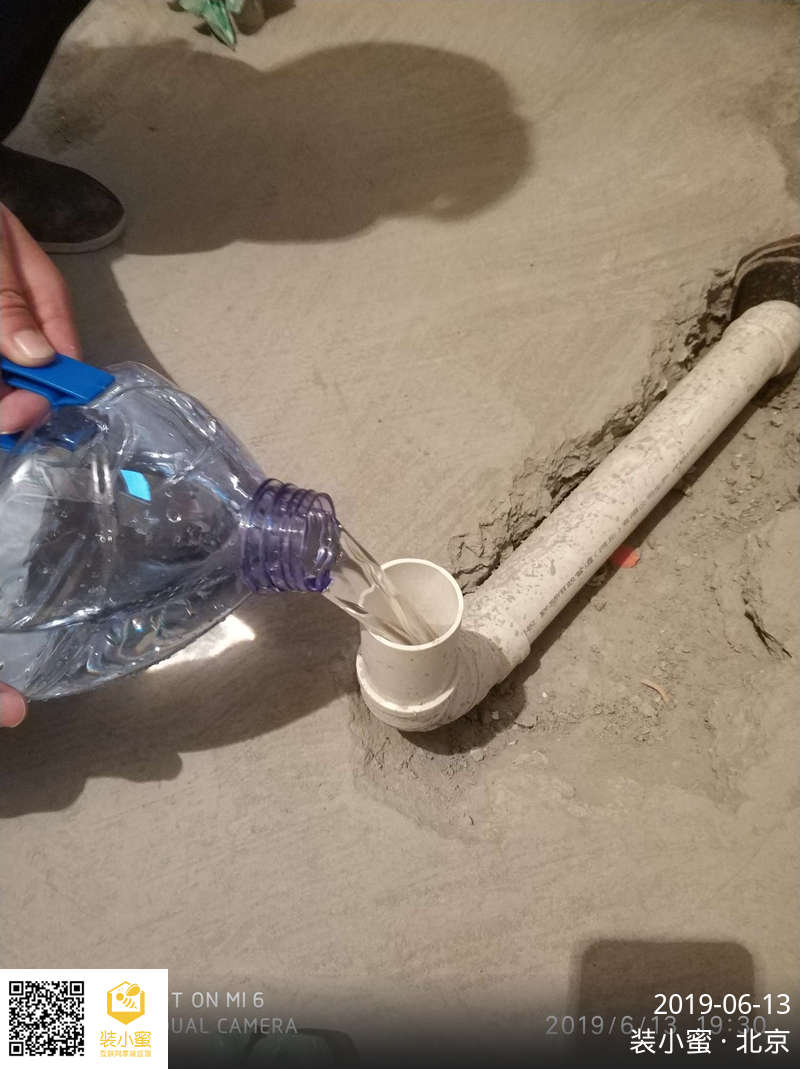

下水管道经通水试验,排水畅通
电线管排设完整,中间无软管过渡

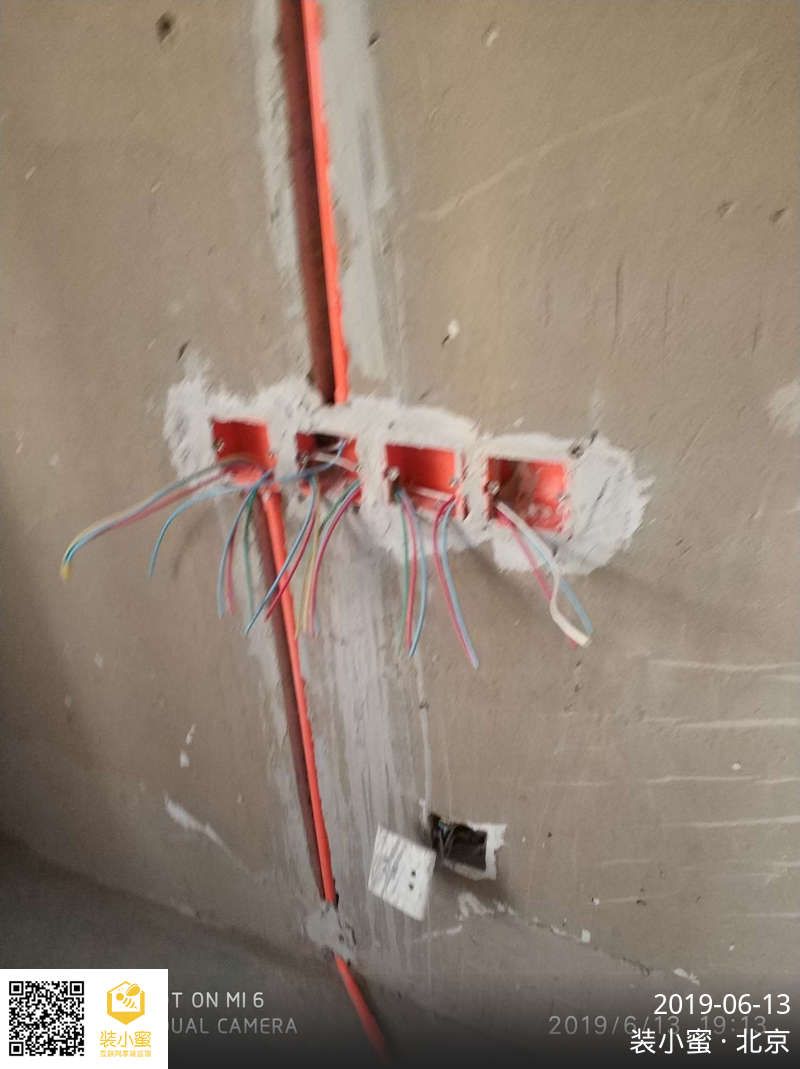

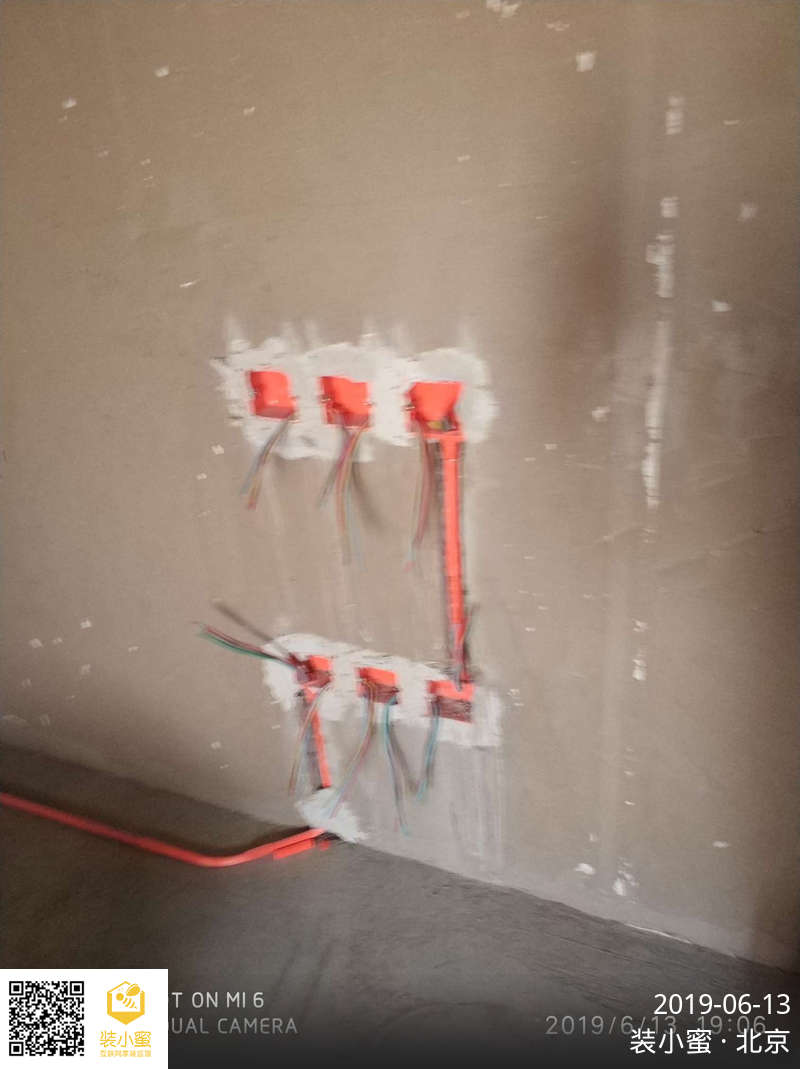

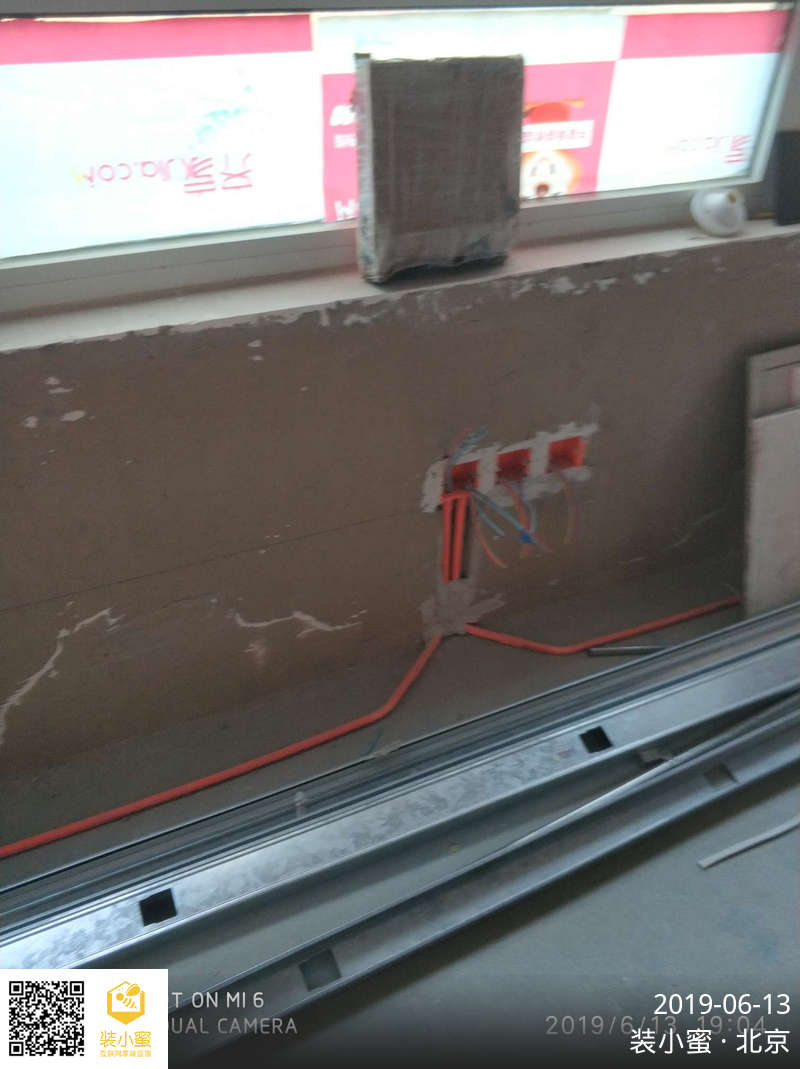

线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
管卡固定间距符合要求

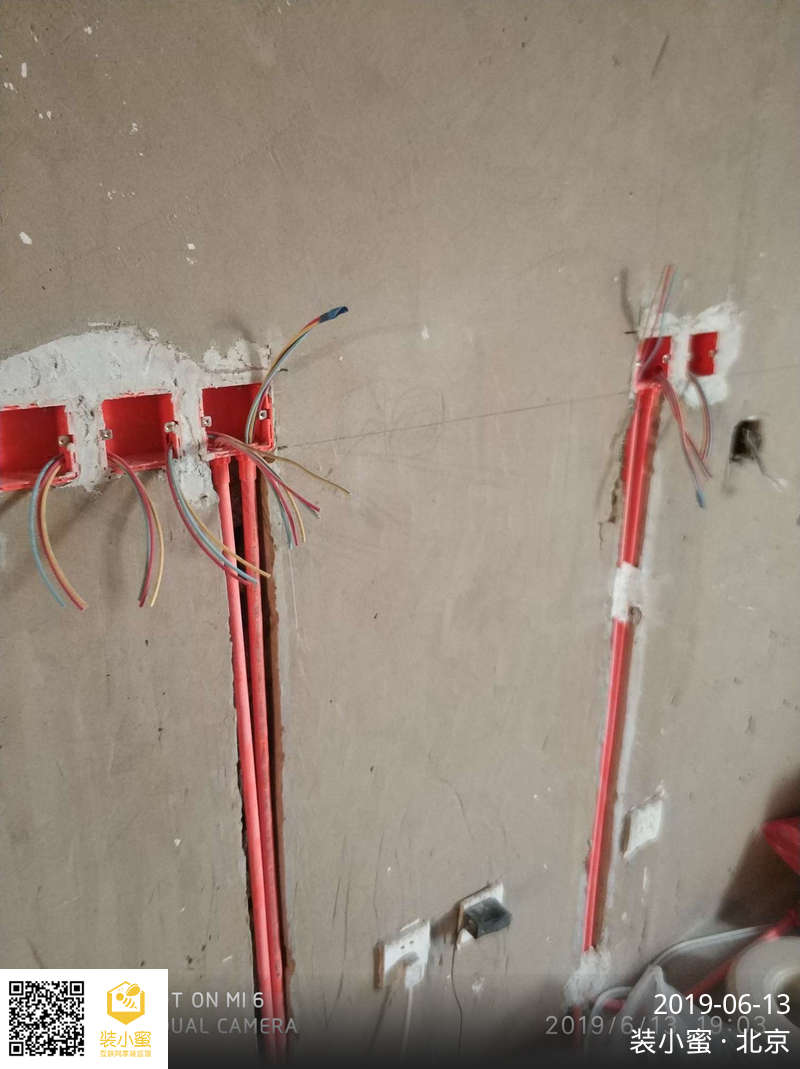

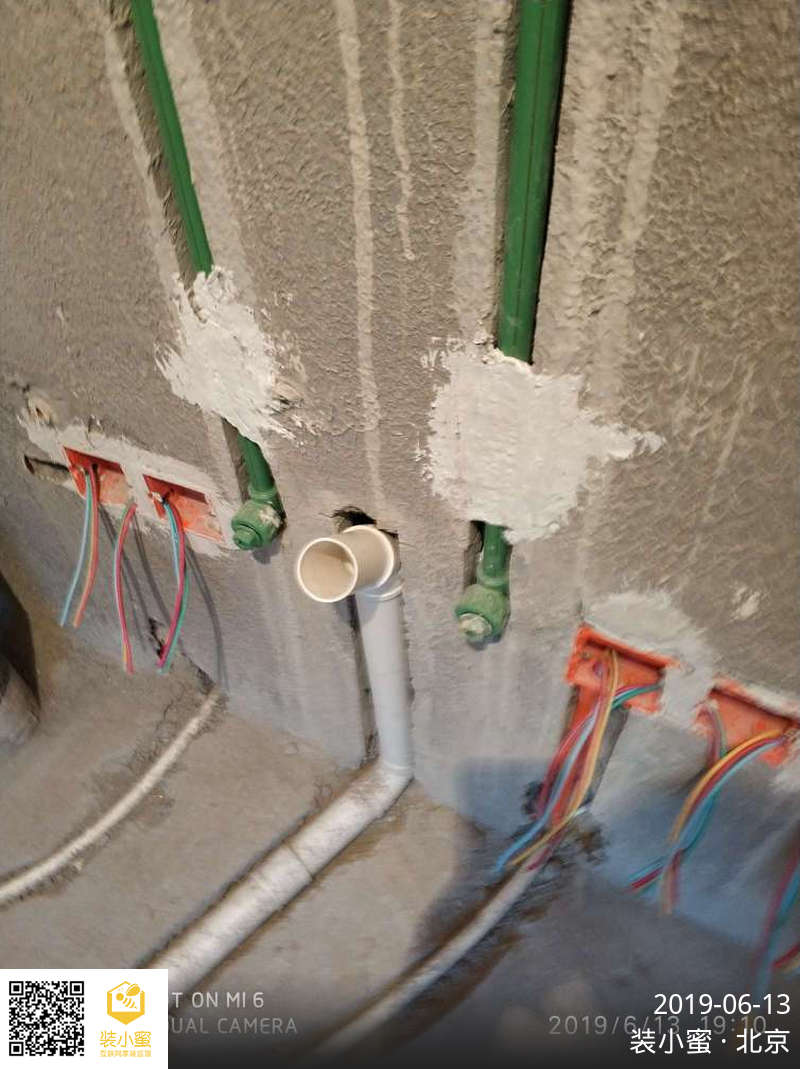

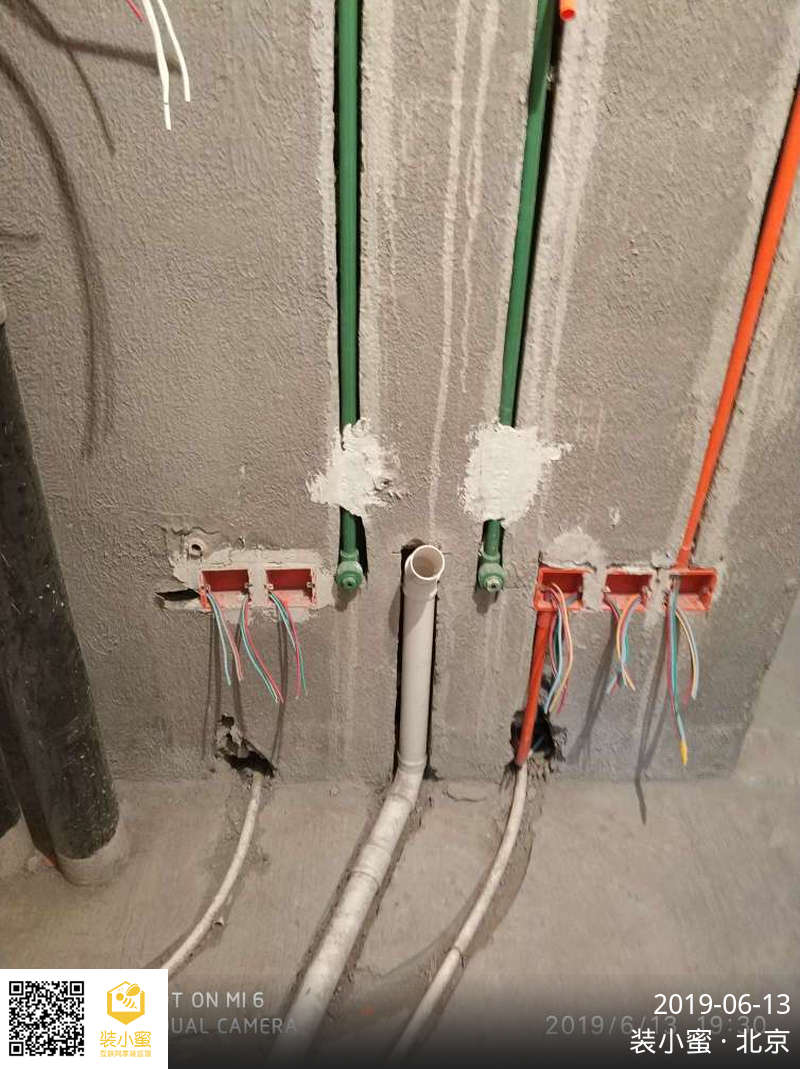

强弱电线管交叉处,已做屏蔽处理

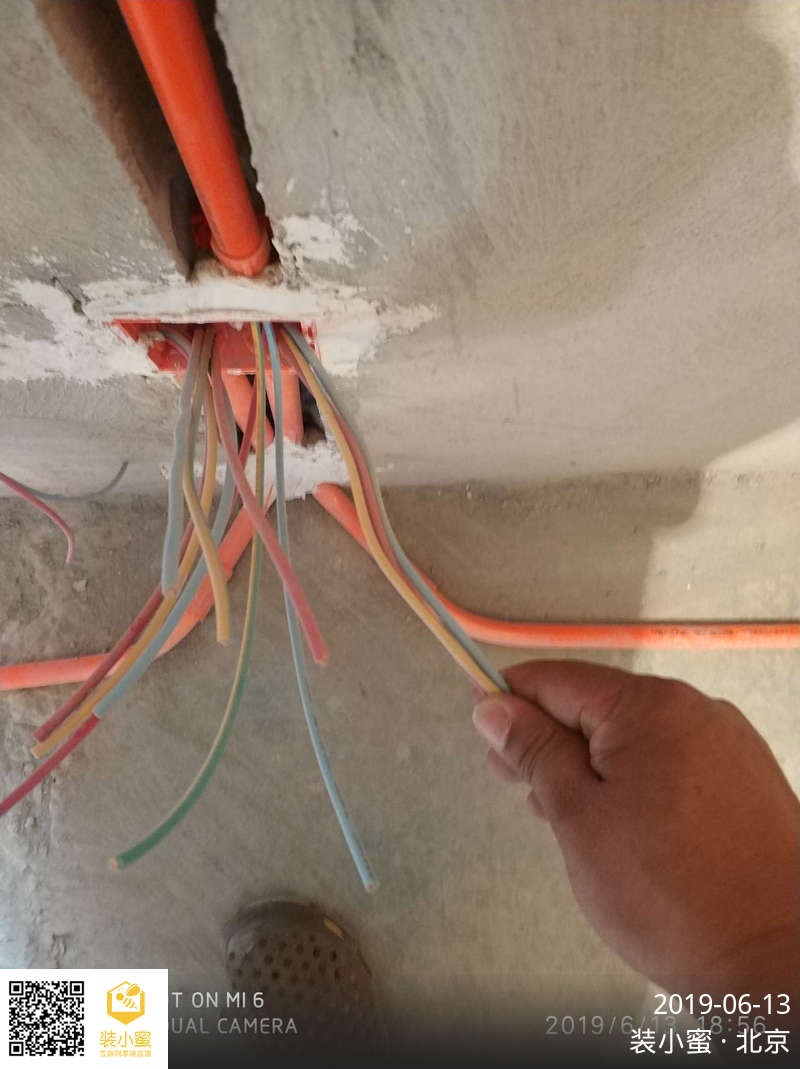

线管穿入导线的数量未超出要求
各回路的导线规格,符合设计要求

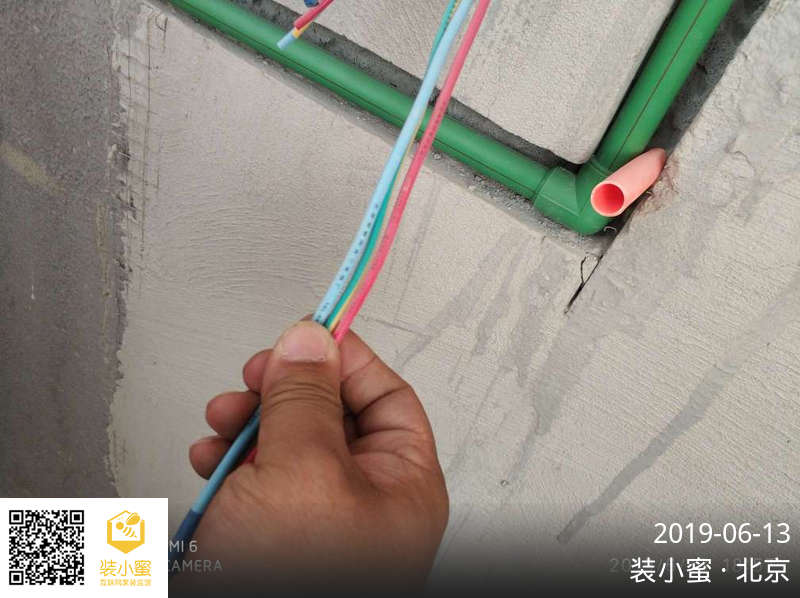

导线线色正确,符合要求
强弱电线分管穿线,符合要求
线盒、软管预留导线长度符合要求
