【北京阳光丽景装修监理日志】2019年05月21日确定水电定位日志

  • 符合标准
  • 已解决隐患
  • 现存隐患

检查日期:2019-05-21

施工阶段:进行中

监理老师:高军

现存隐患:0

装小蜜监理日志总结

今日检查项目:
本次为【确定水电定位 】是第2次上门

现场人员:
客户:1人,设计师:2人,工长:1人,水电工:1人,客户家人:2人

施工进度与施工情况:

拆除已完毕,和客户等一起水电定位

发现问题及整改建议:

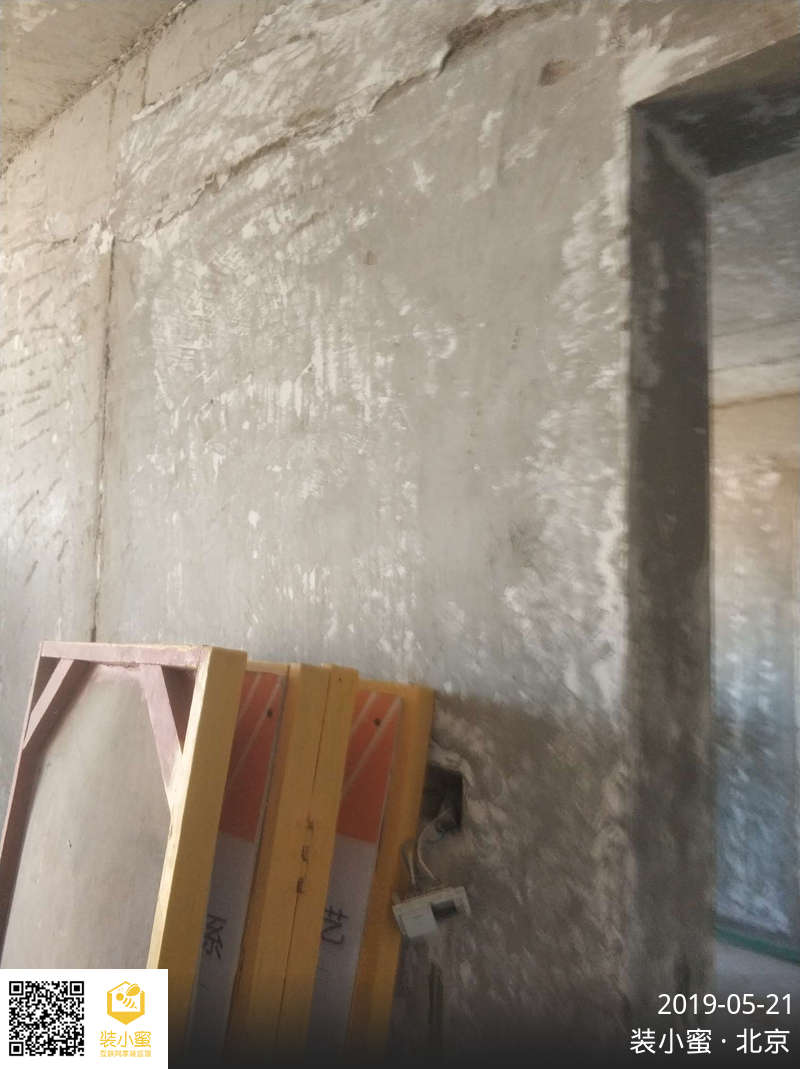

新建的墙体要挂钢丝网,次卧室的门套不在一条线上,后期需要处理

后续施工建议:

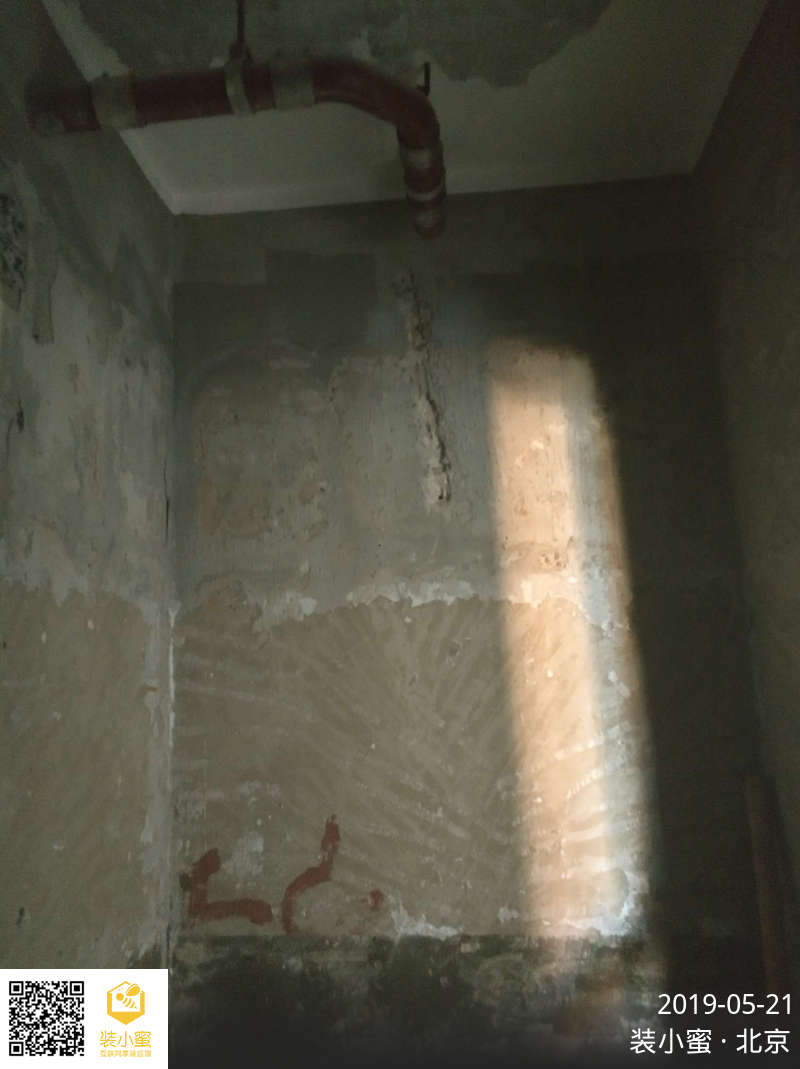

卫生间的原防水层要铲除

工作安排计划:
下次工作为水电检查,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 高军

符合标准:20项

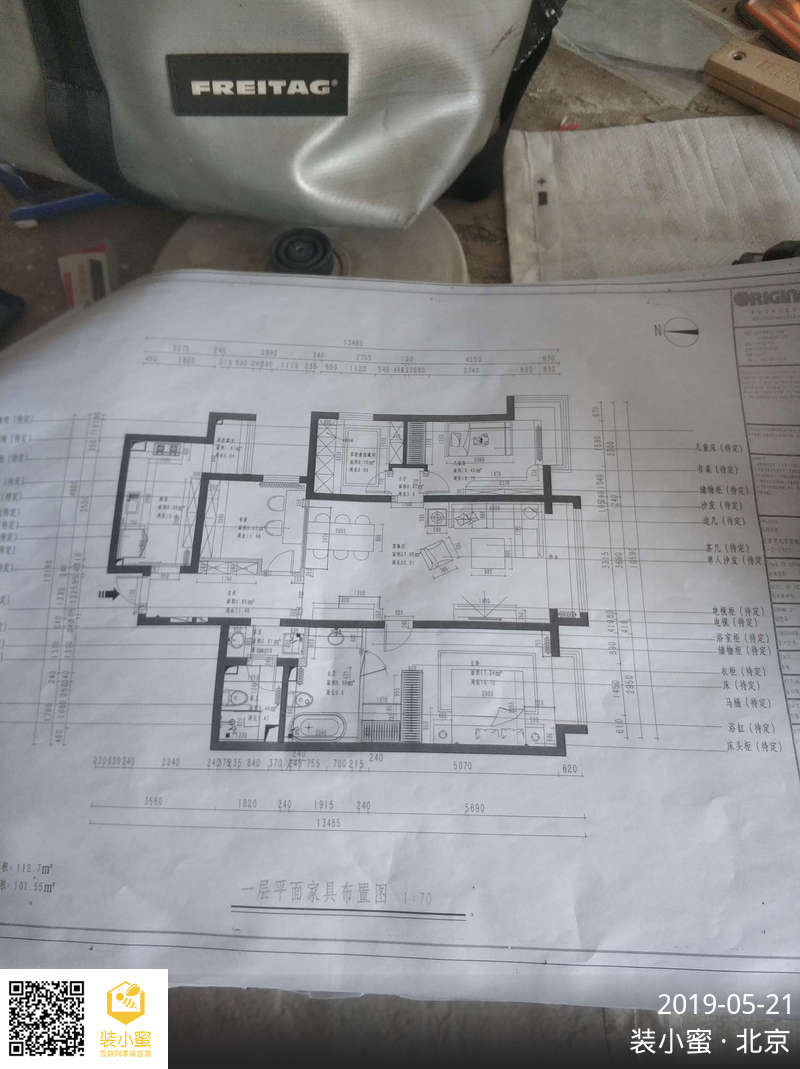

已将图纸与预算在现场作了对照
强电箱回路配置图已经交待
水平标准线已弹,水平检测正确

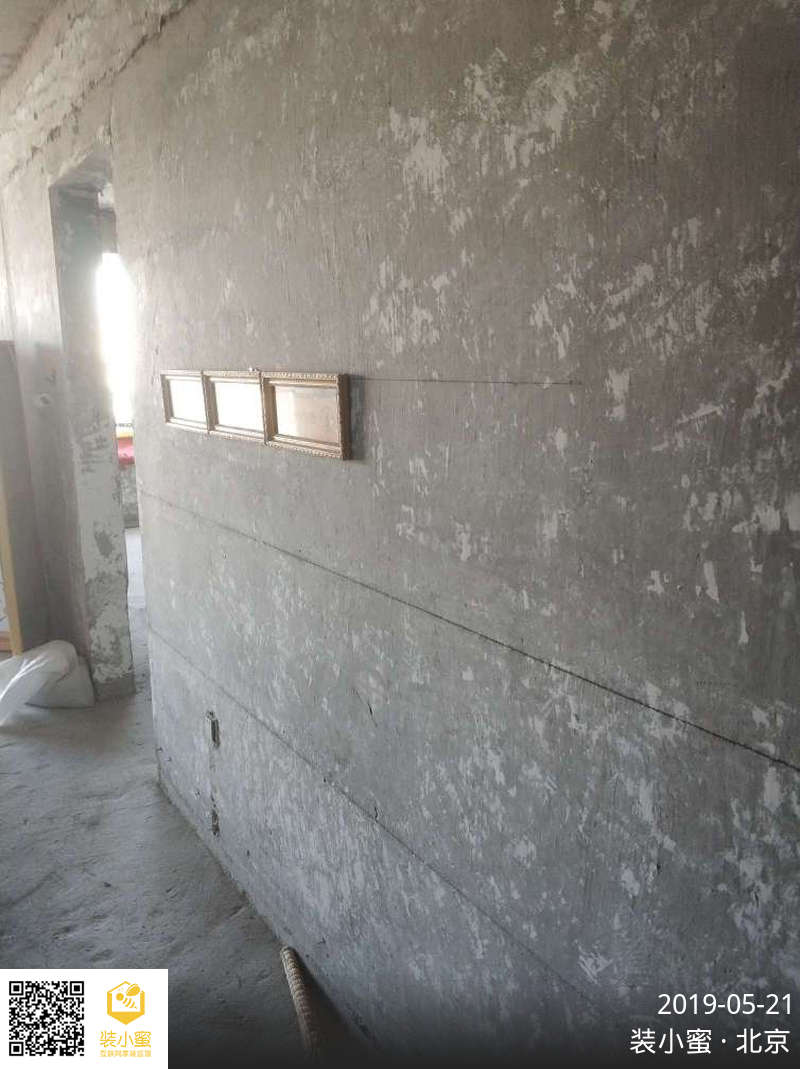

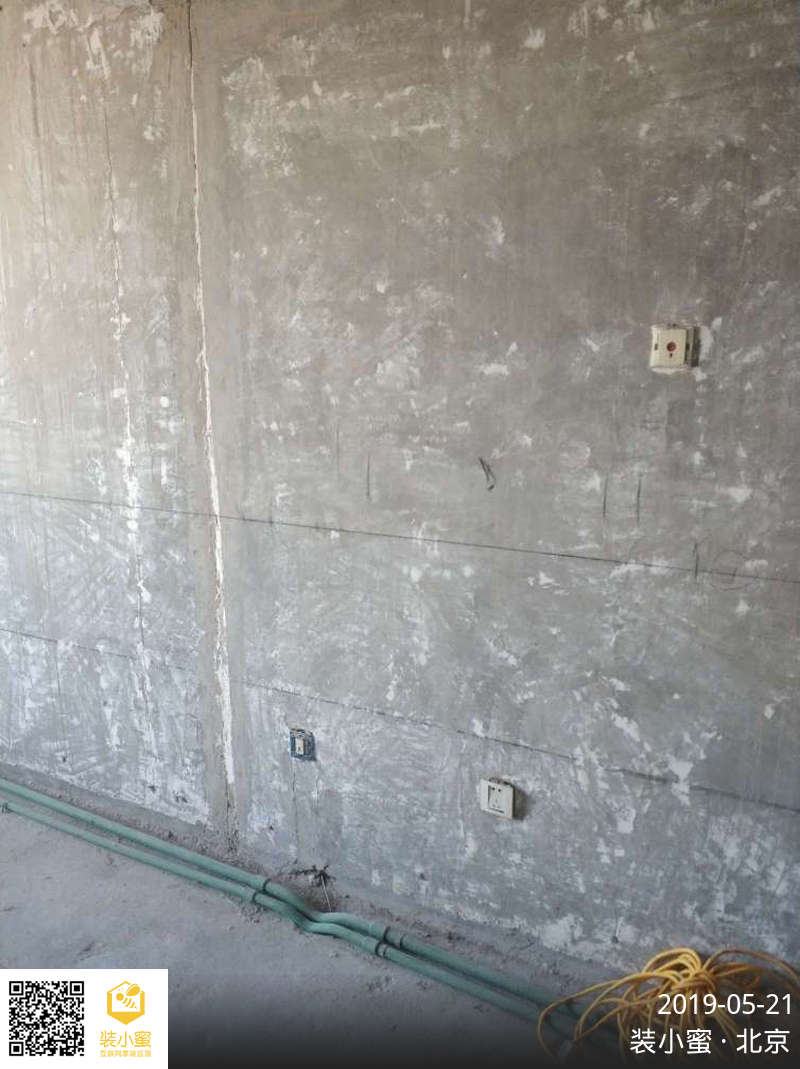

开关高度及定位线已弹,高度检测正确

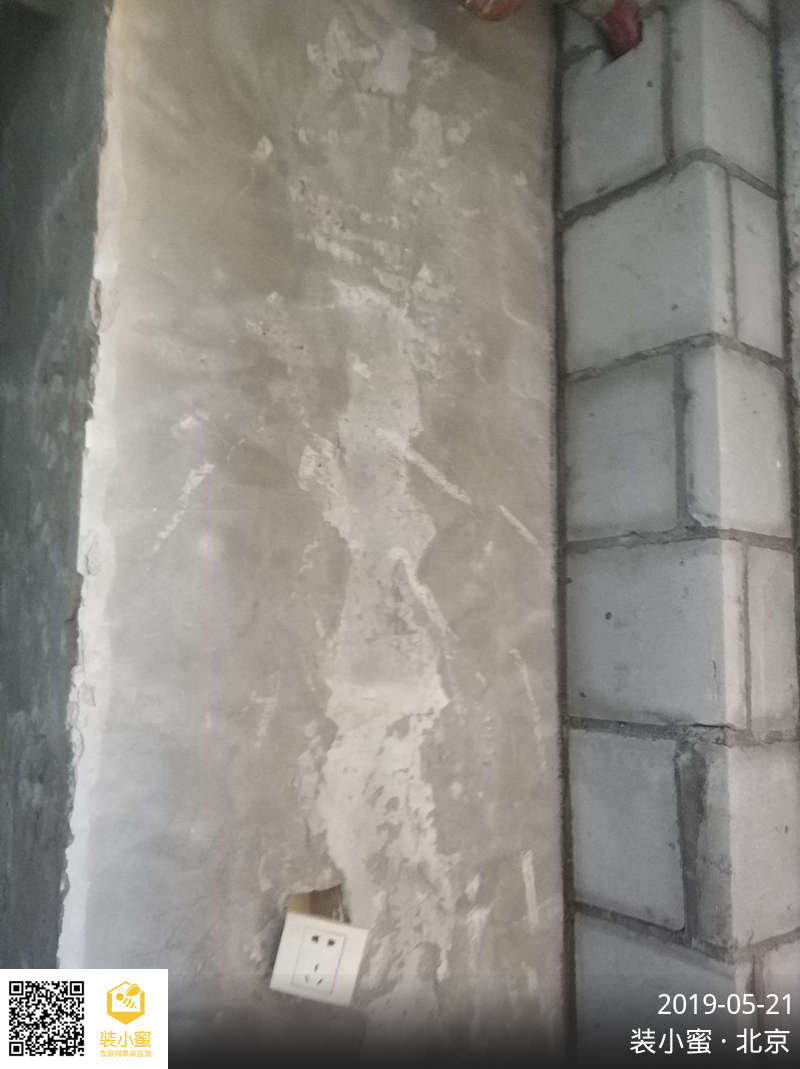

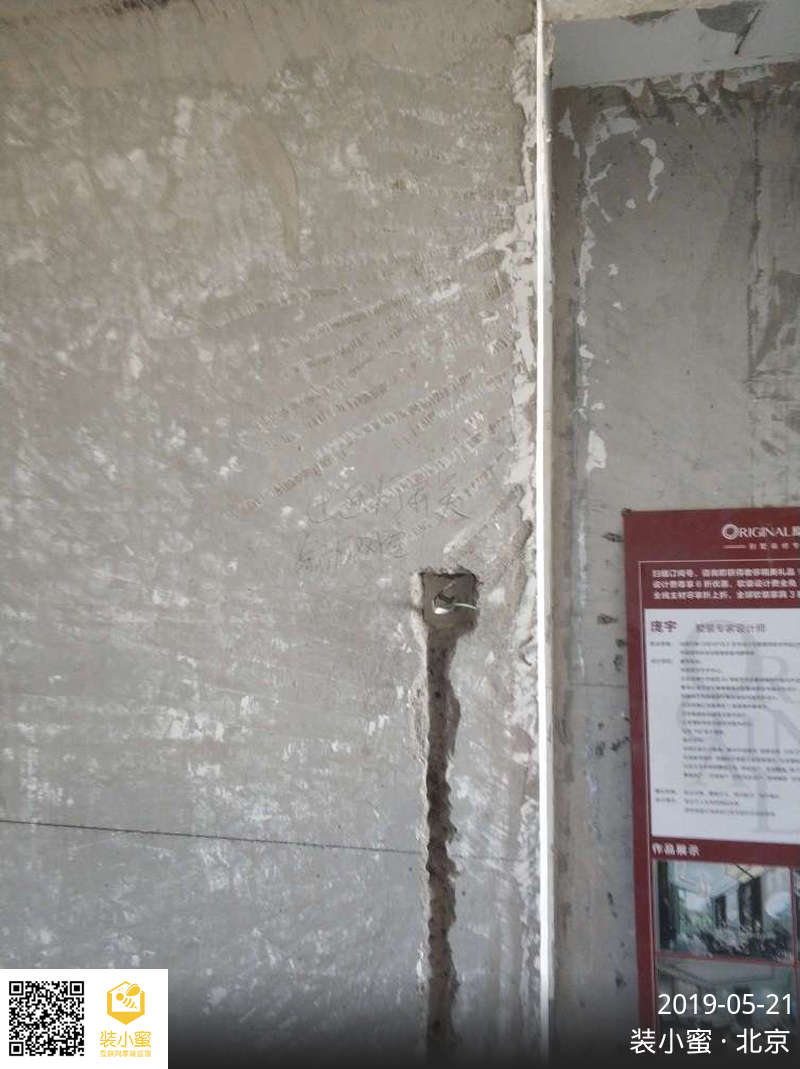

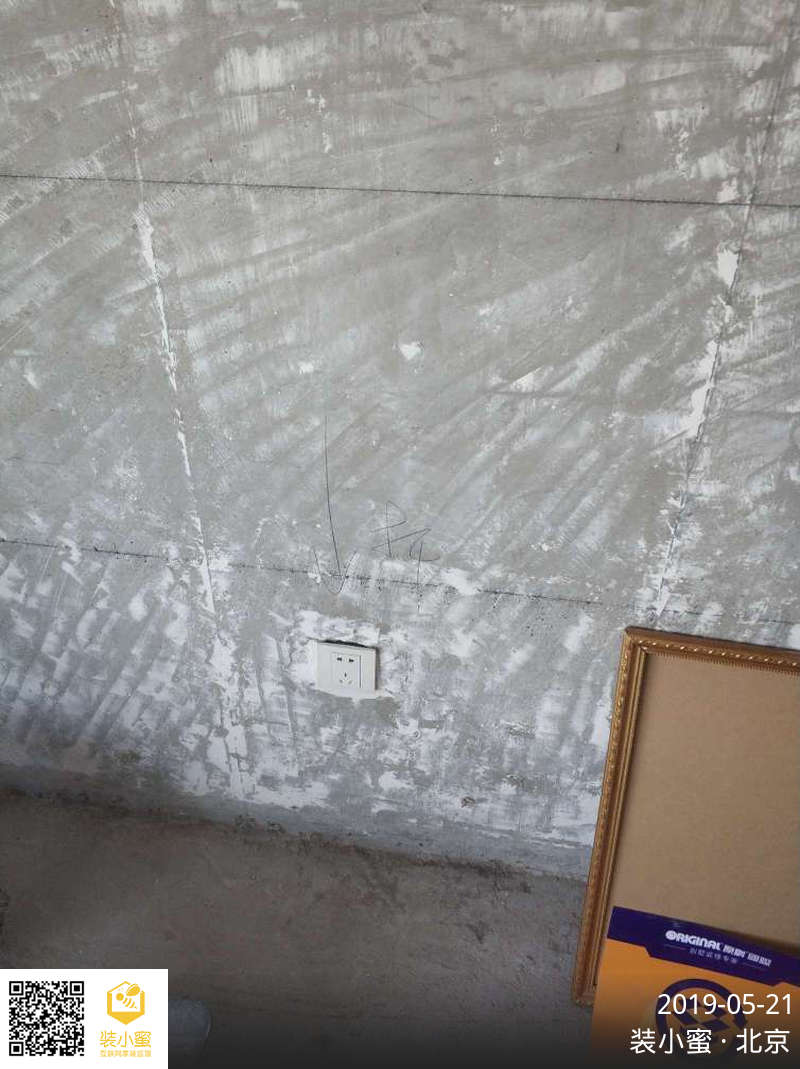

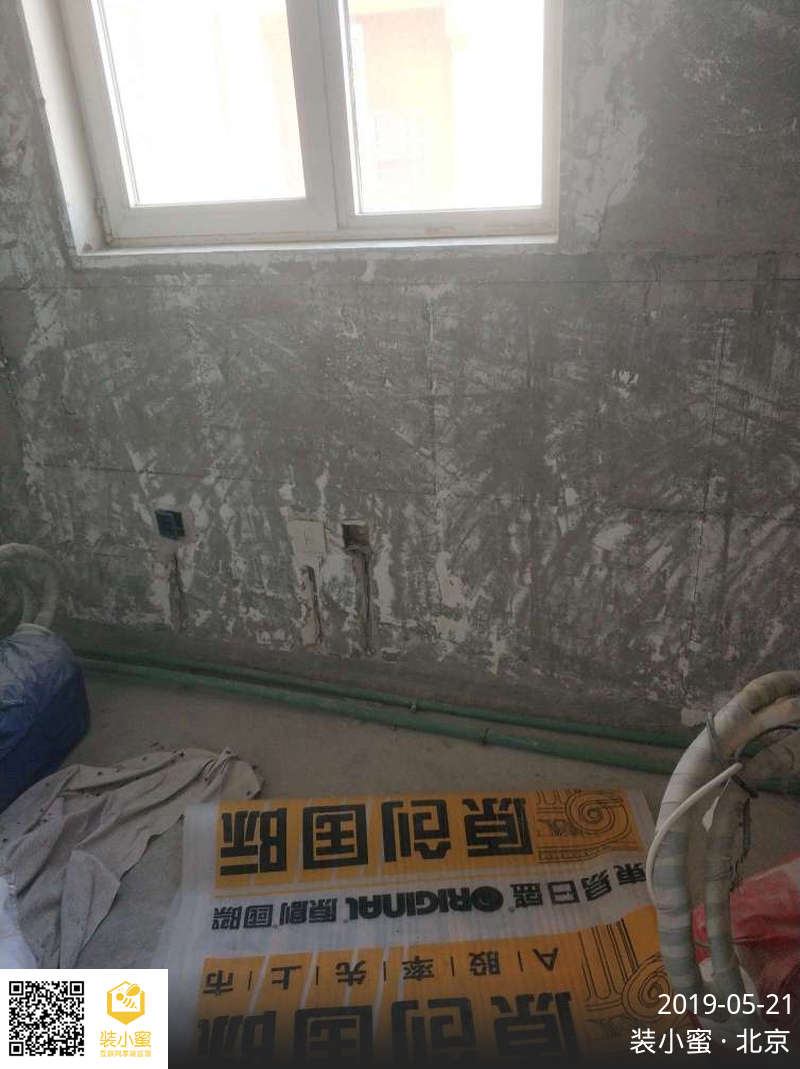

插座高度及定位线已弹,高度检测正确
水电管线的走向设计合理,可以实施
给水点位置与水管安装方案确定,可以实施
排水点位置及施工方案确定,可以实施
开关的定位与需求确定,可以实施
插座的定位与需求确定,可以实施

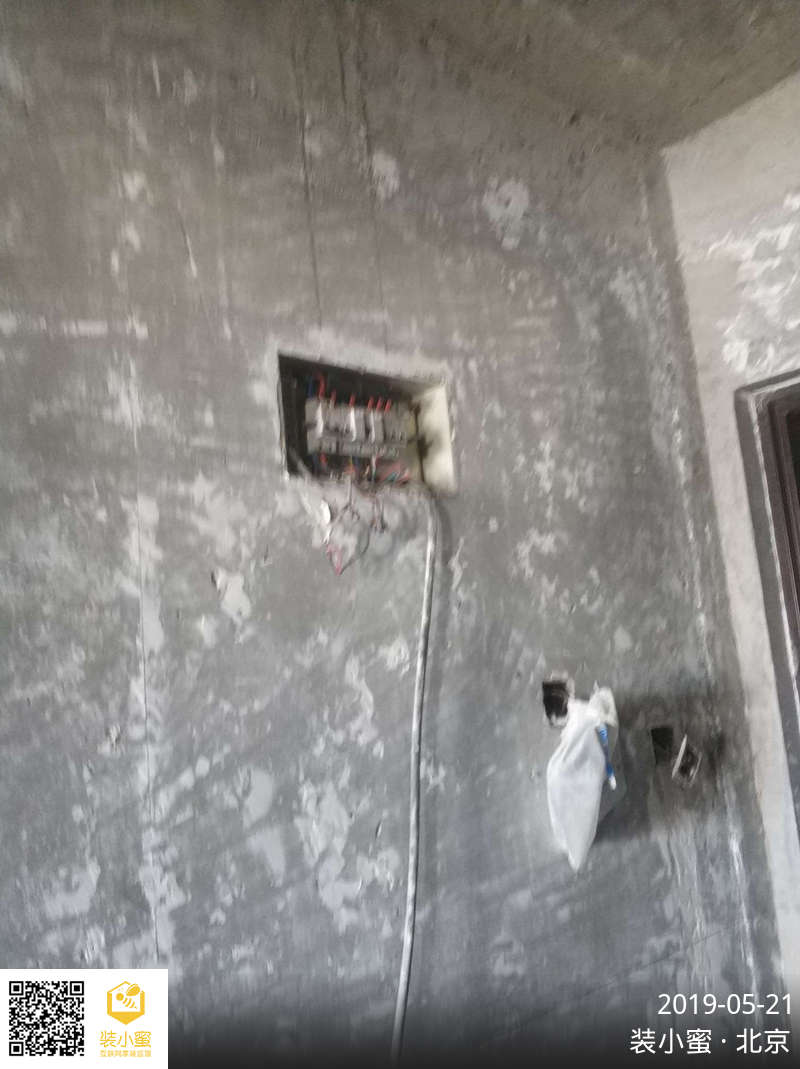

强弱电箱定位已明确,可以实施

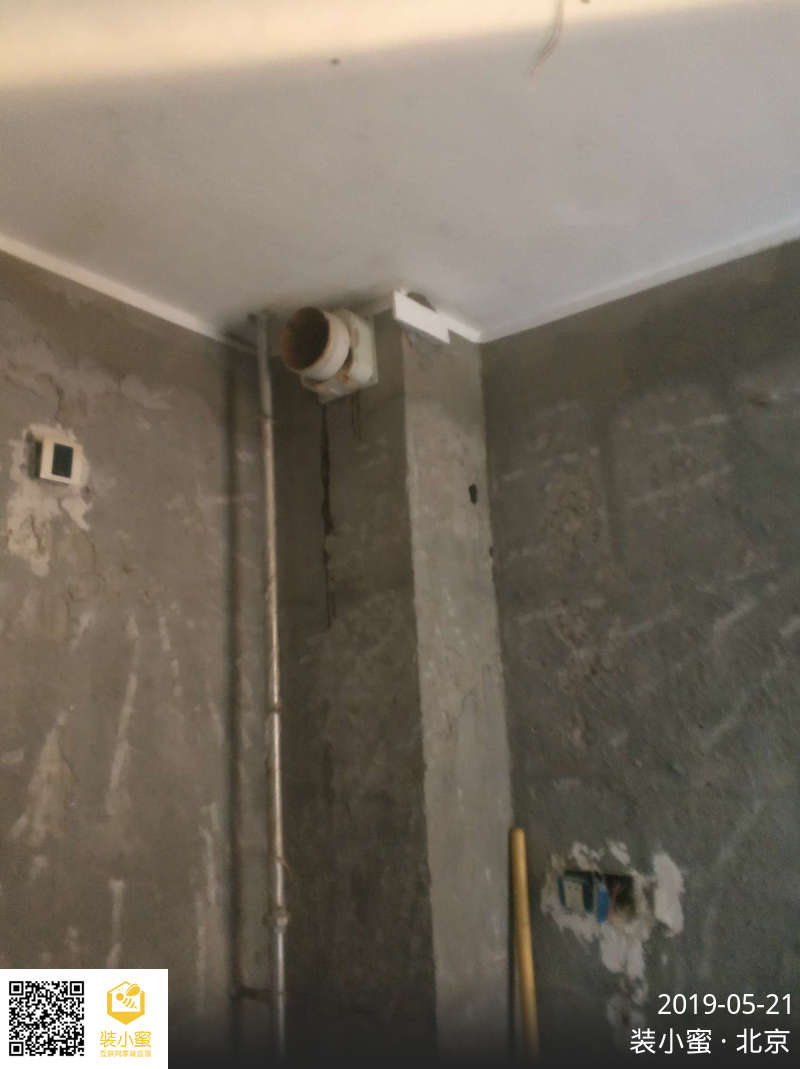

油烟机排烟管的位置已明确,可以实施
燃气热水器及排烟管位置已明确,可以实施
座便器安装位置及坑距已明确,可以实施
洗衣机排水管连接要求已明确,可以实施
开槽走向设计符合要求

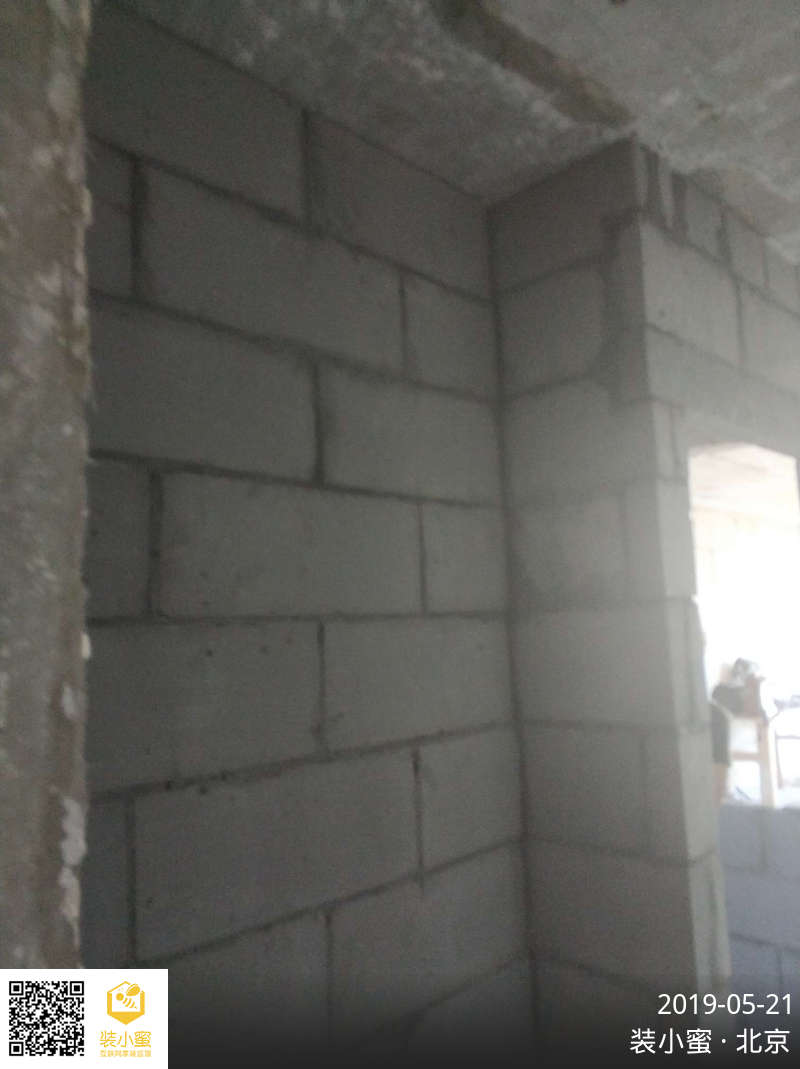

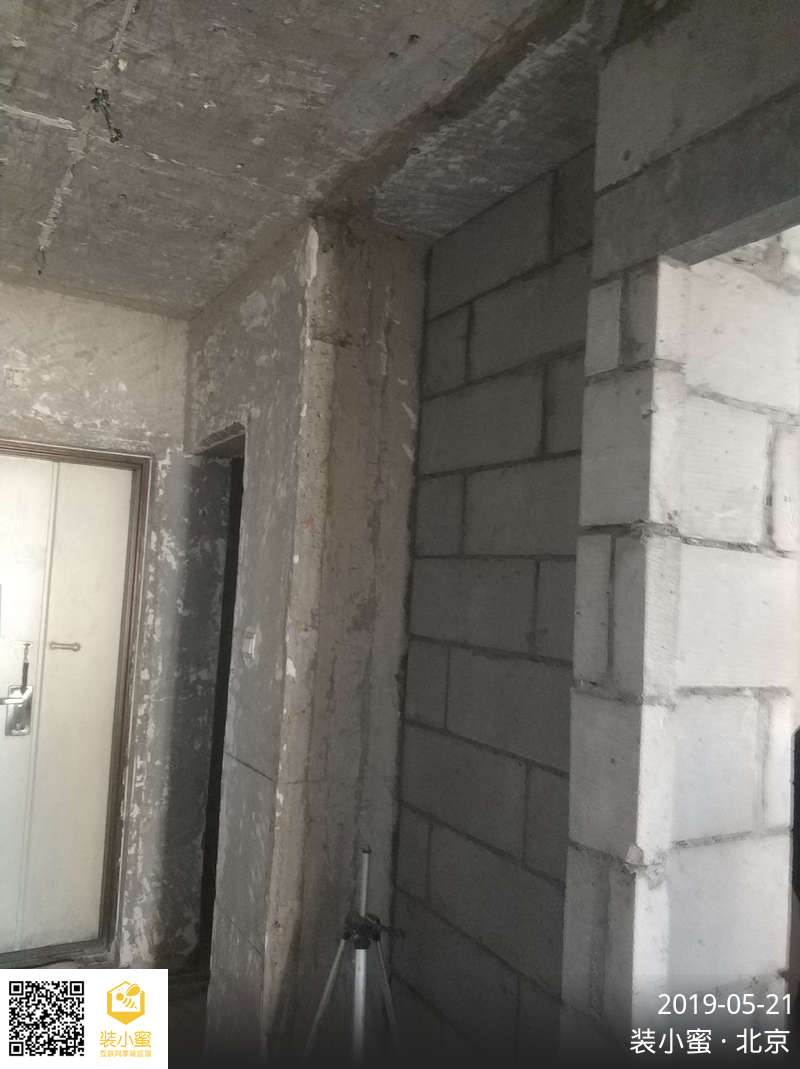

新砌墙体位置及尺寸正确
砌块表面平整,灰缝饱满

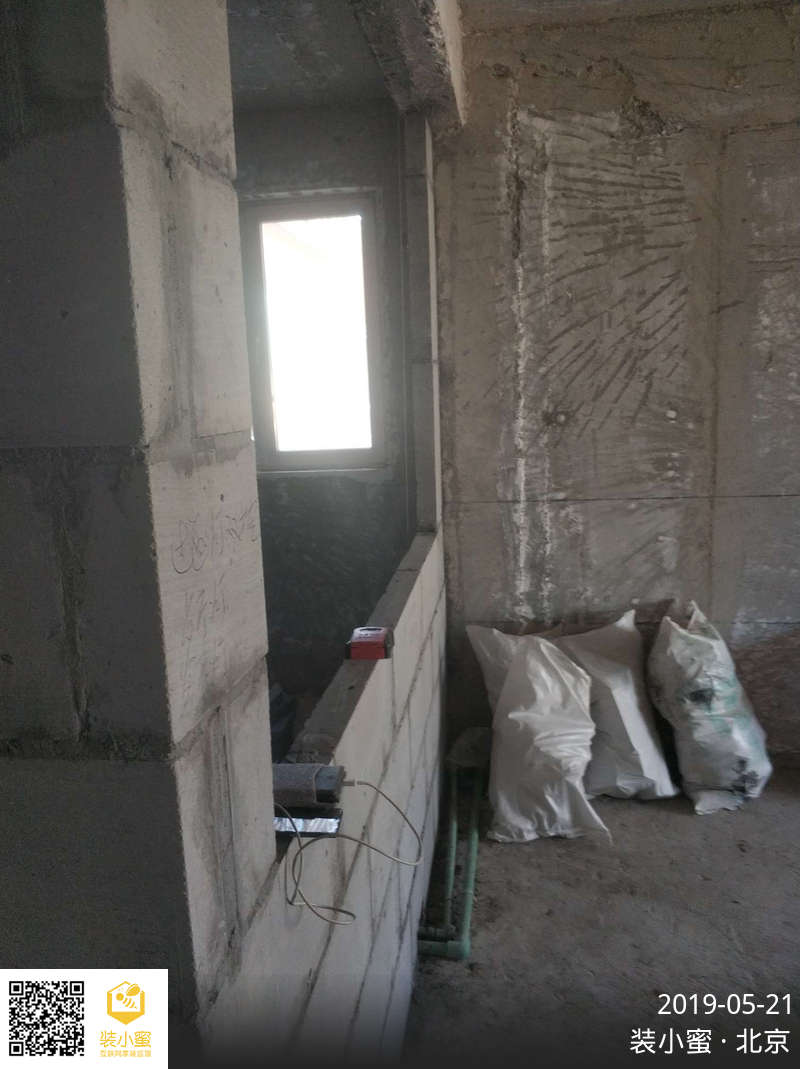

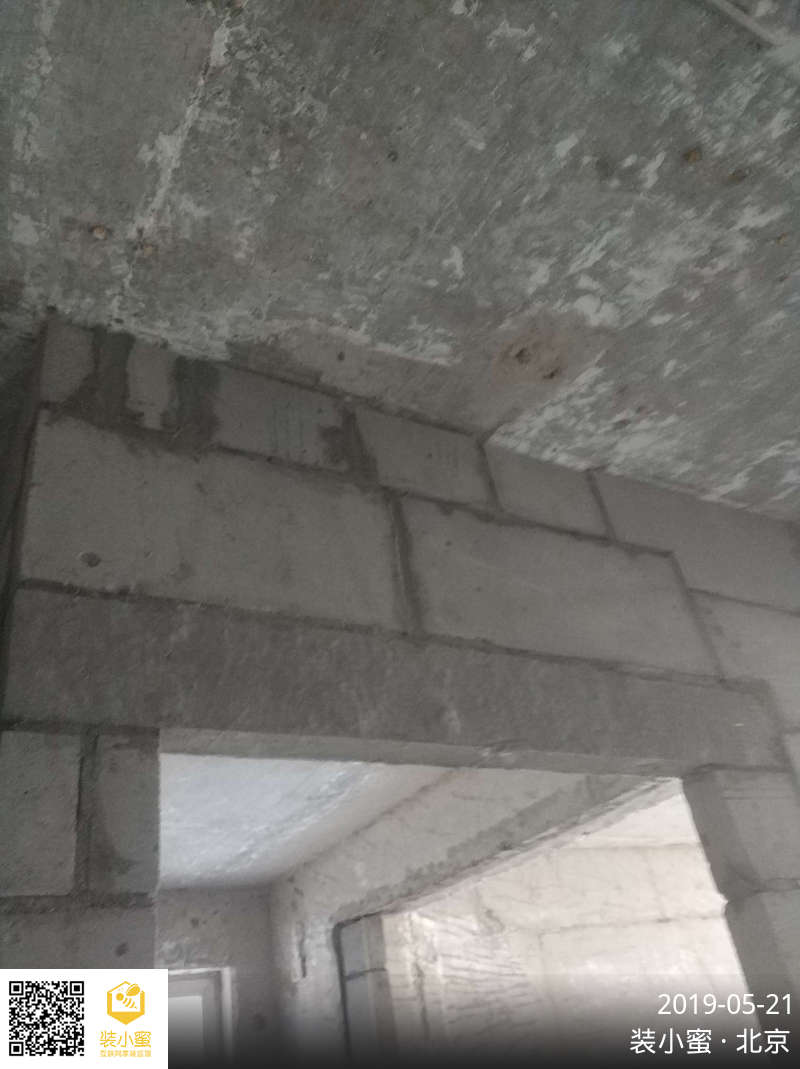

门窗洞口的过梁已设置

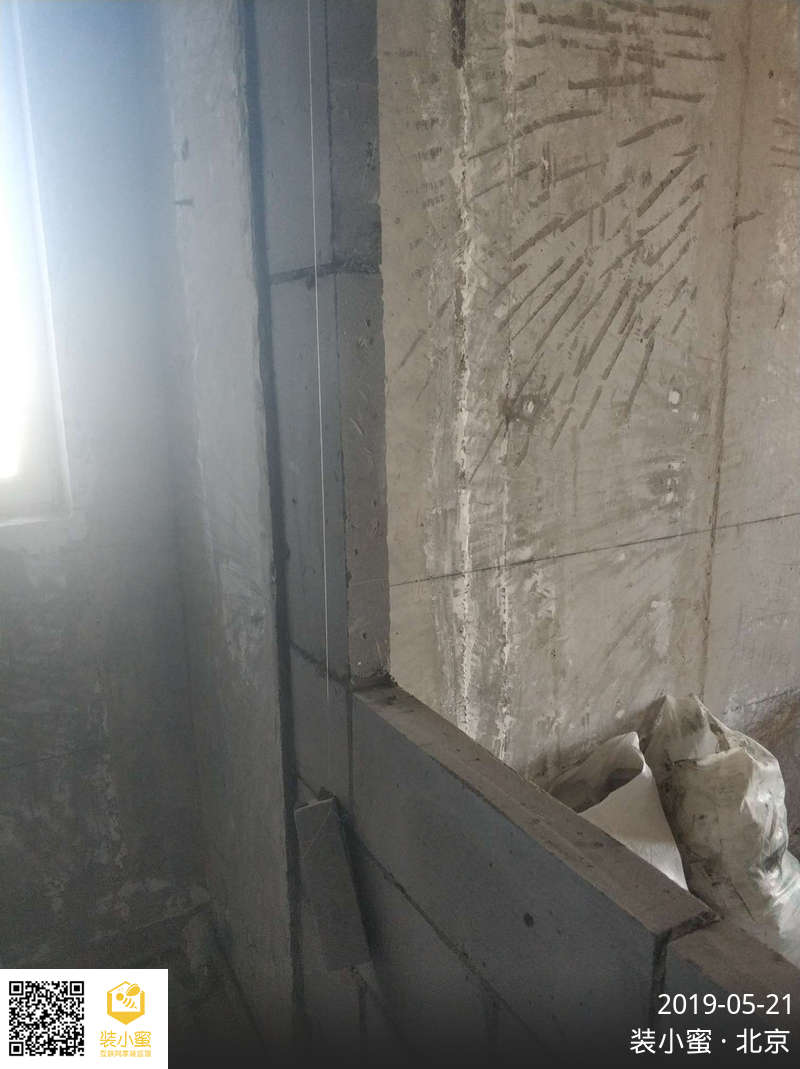

新墙与砼墙结合处已设置拉结筋
