【北京首创悦榕汇装修监理日志】2019年05月21日水电隐蔽施工阶段验收日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-05-21



施工阶段:进行中



监理老师:占全坤



现存隐患:0


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第2次上门

现场人员:
客户:1人,工长:1人,水电工:1人

施工进度与施工情况:
施工进度正常。

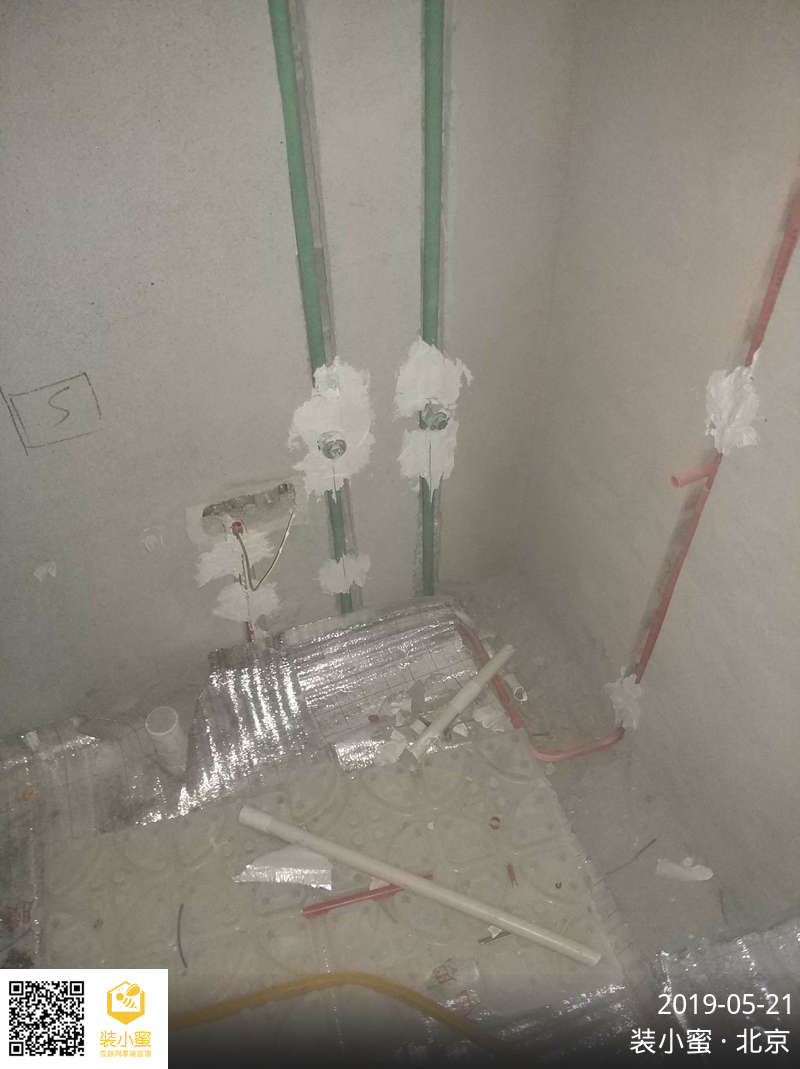

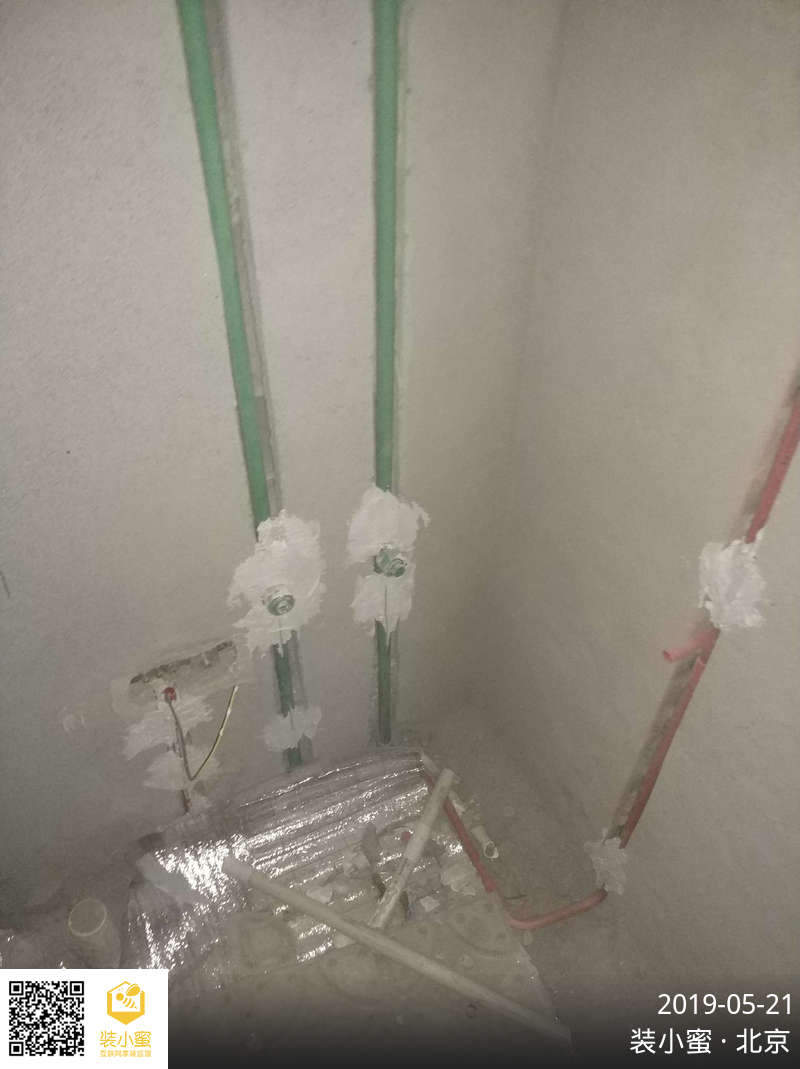

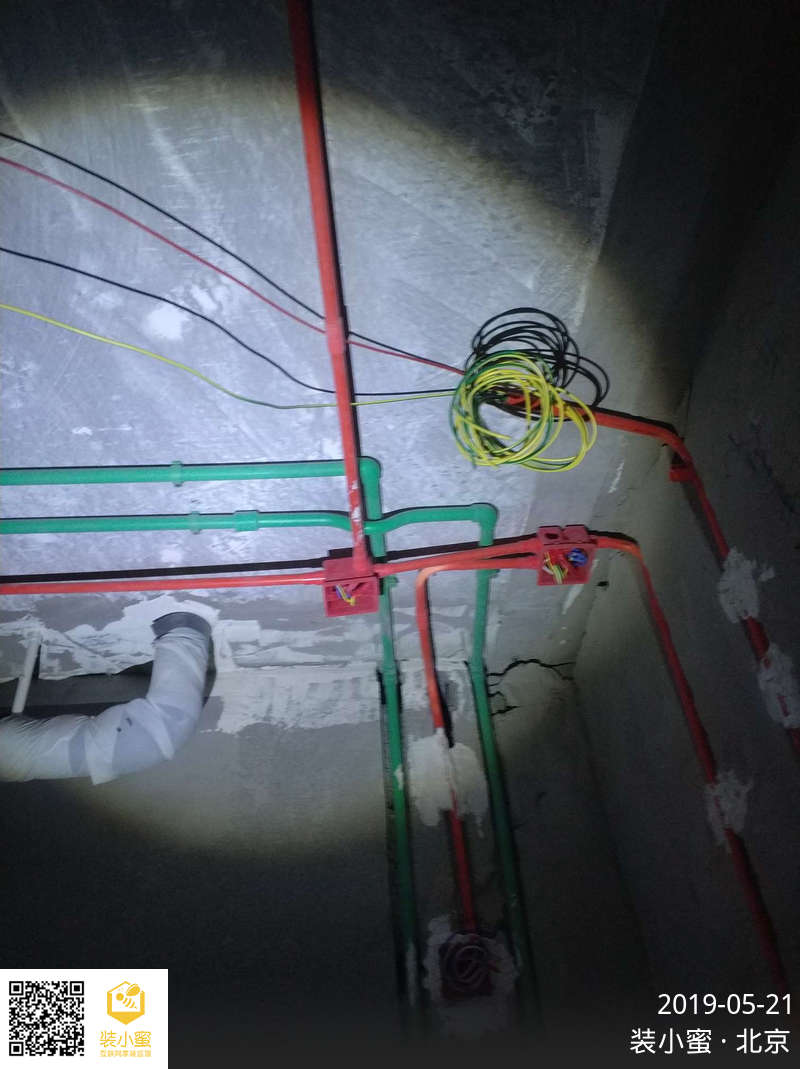

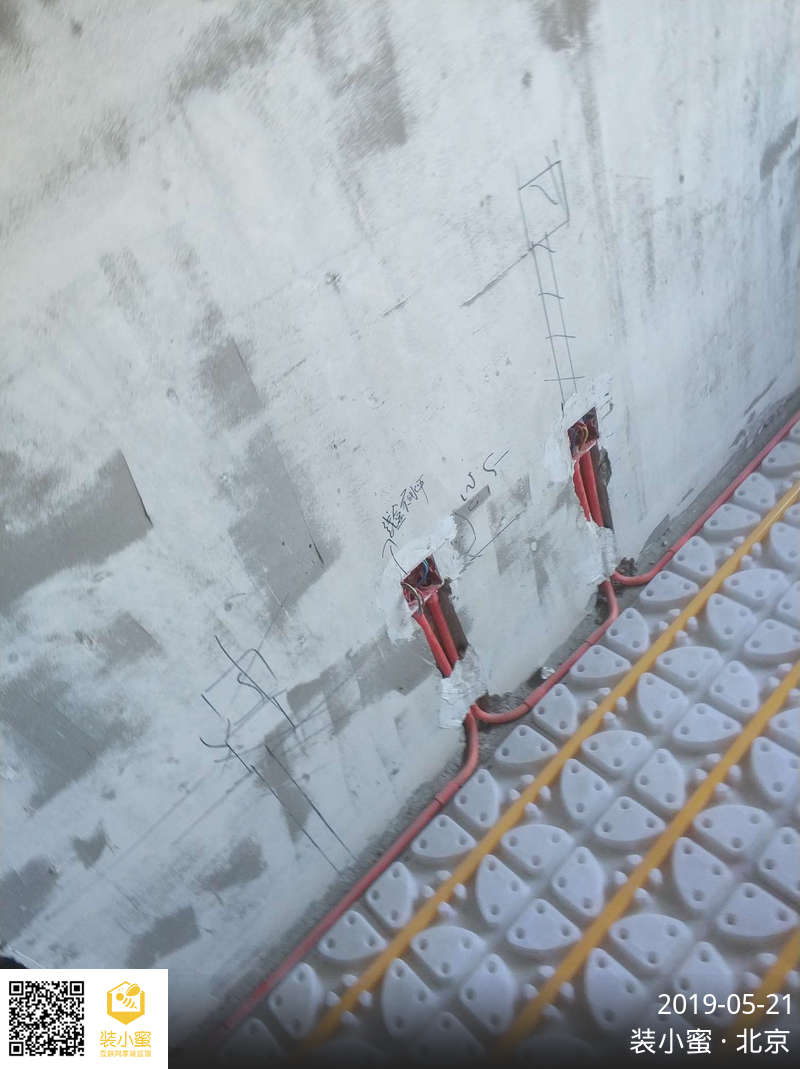

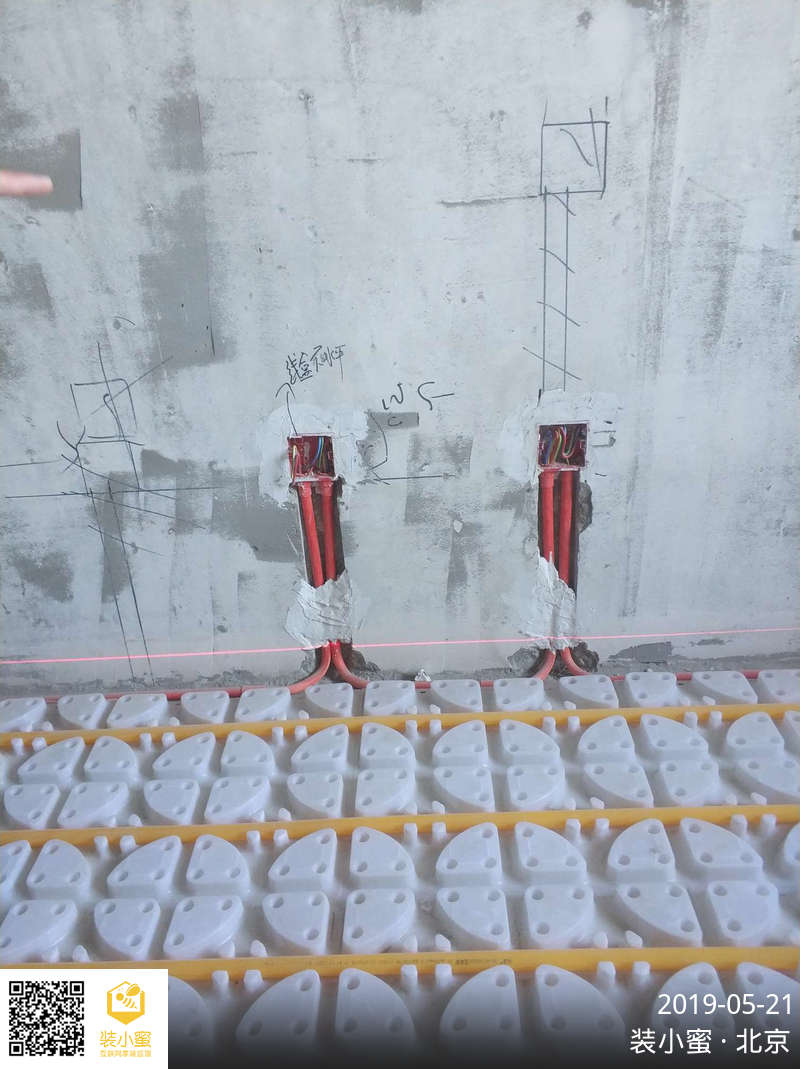

水电改造已完成,地暖已安装好。

发现问题及整改建议:

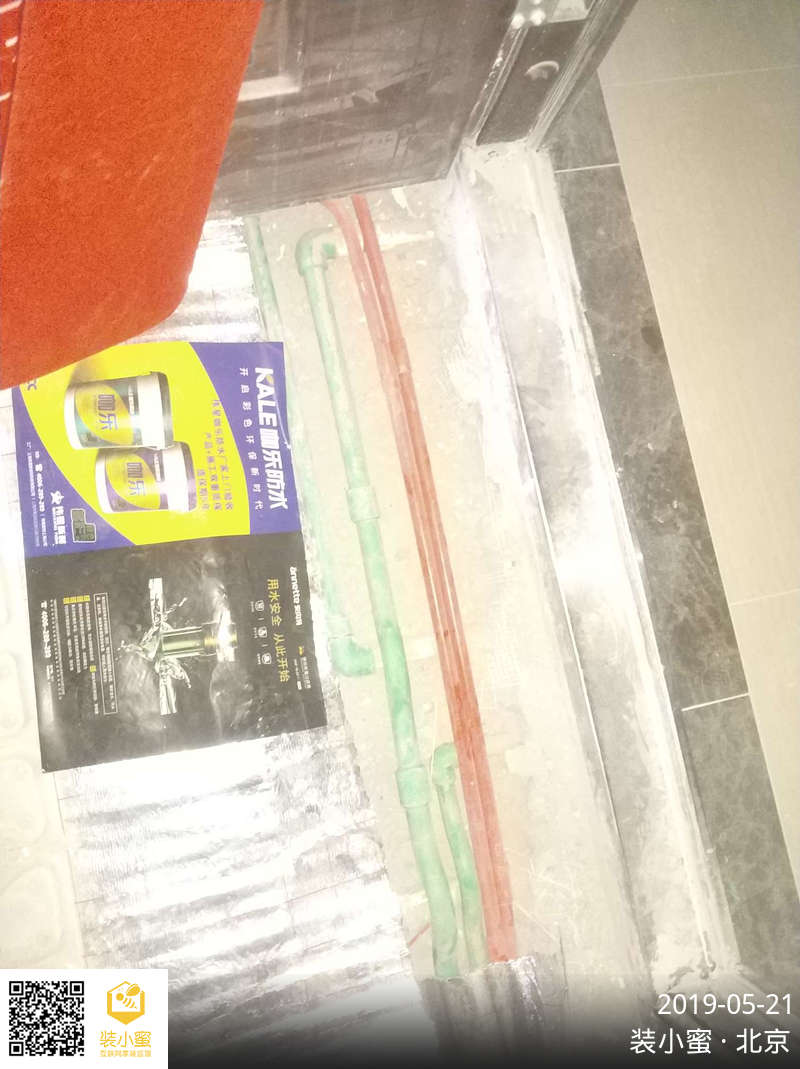

1厨房,卫生间地面再做地暖之前没有涂刷防水,以后可能会造成渗漏,建议地暖底下先做三遍防水,做48小时闭水试验,合格后再铺地暖。

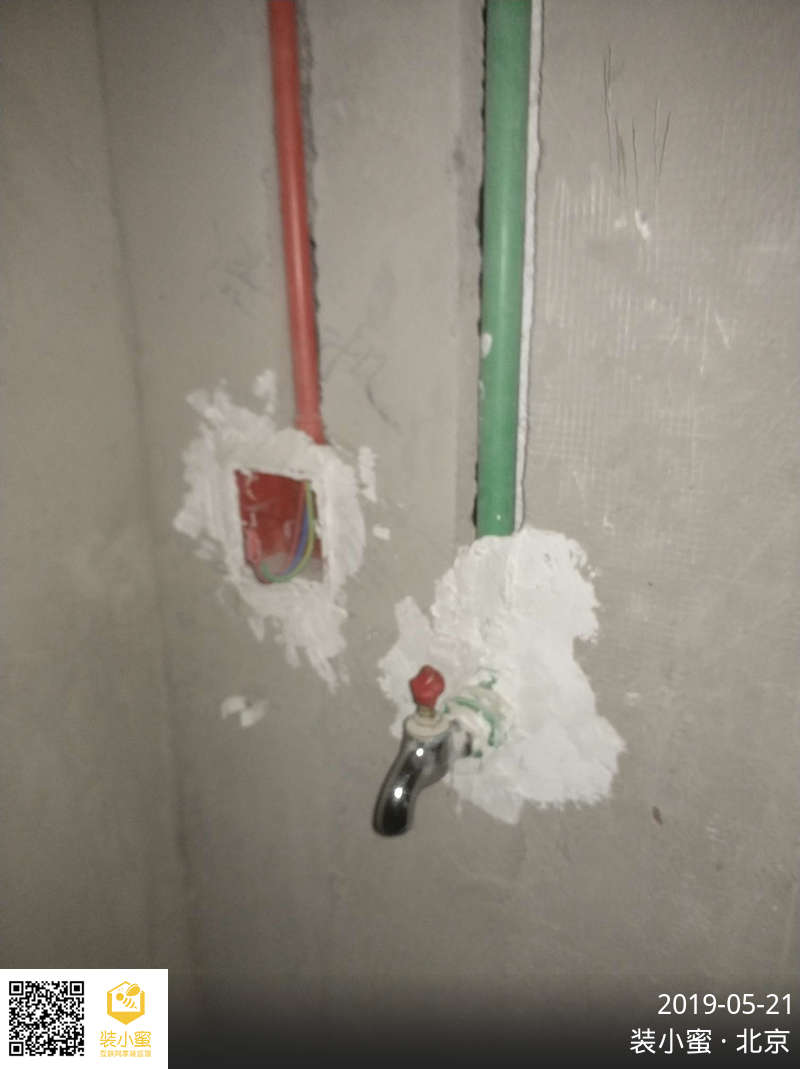

2 厨房,卫生间上水主管做20PPR管,后期可能会造成水压不够,这一座25PPR管较好。

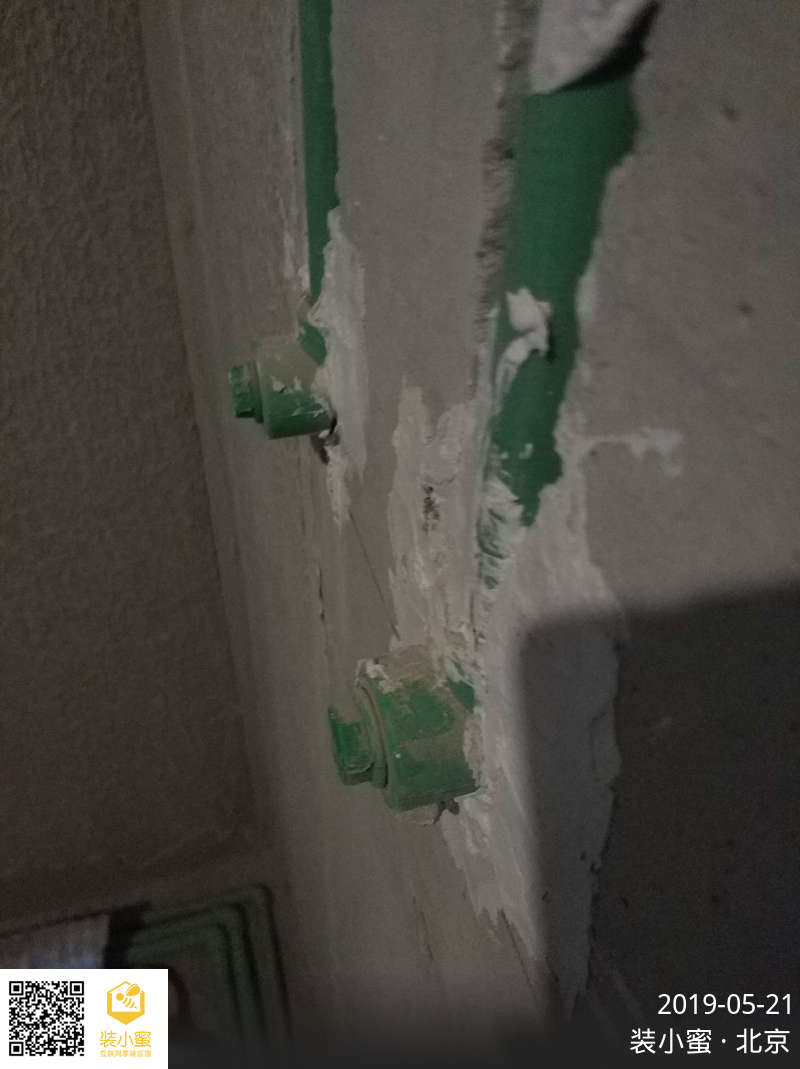

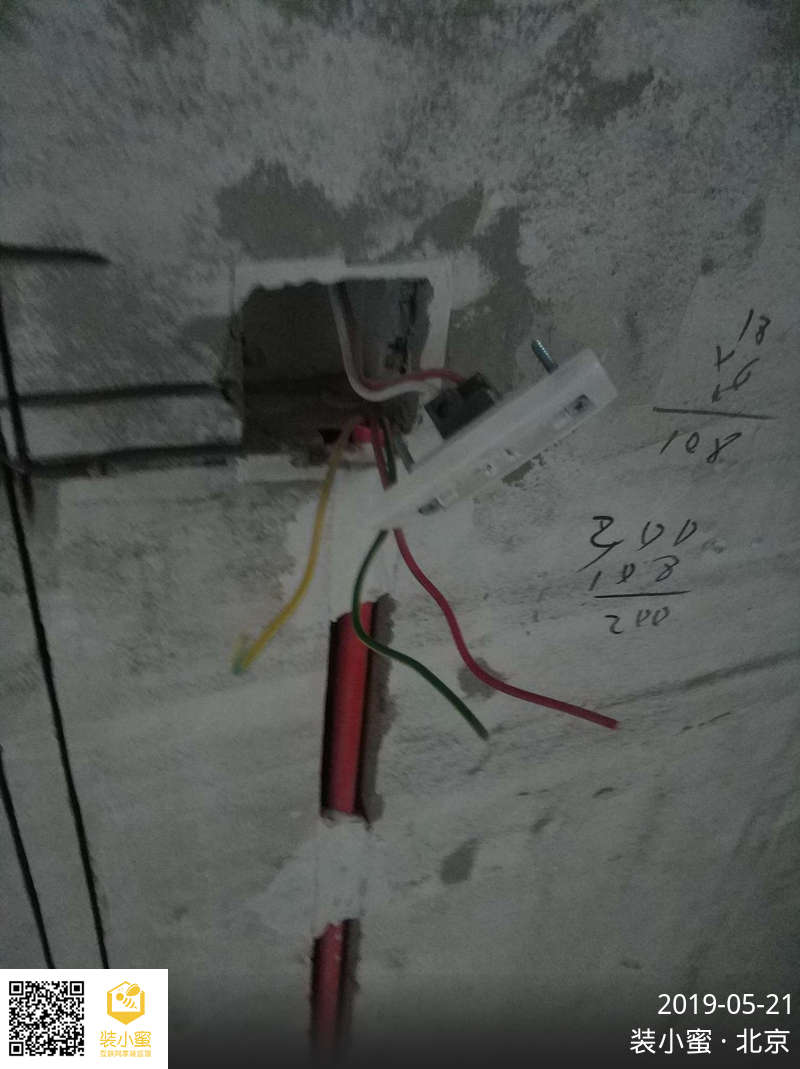

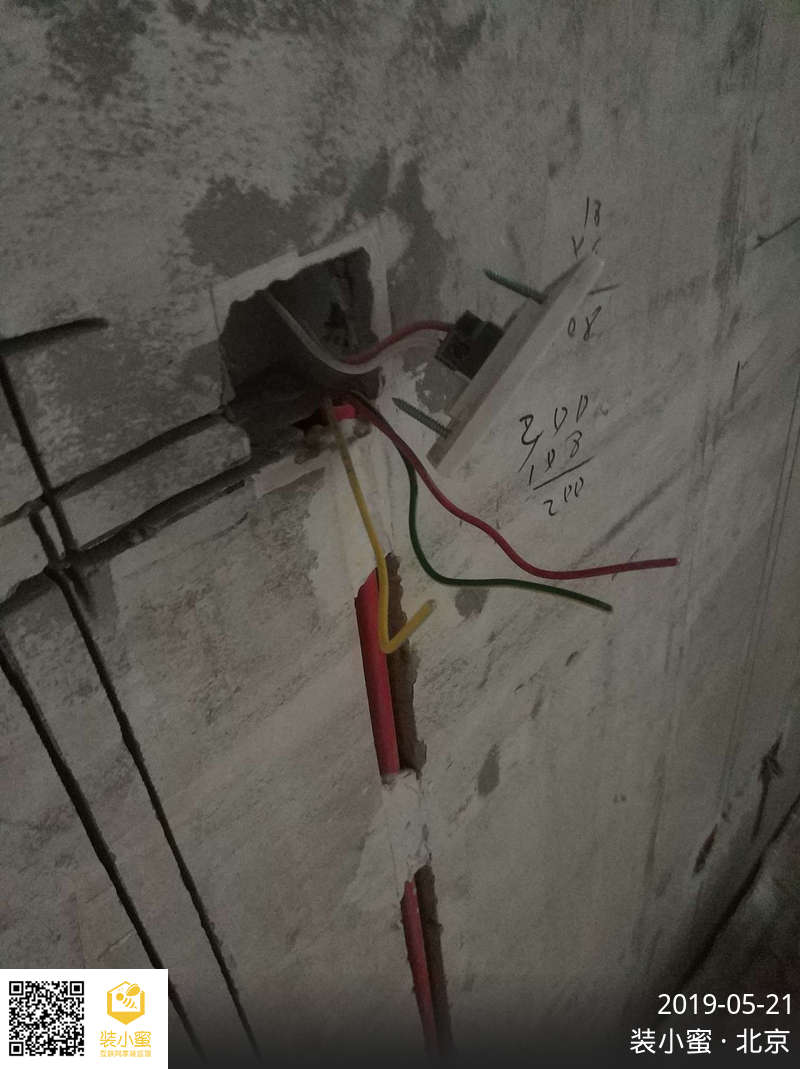

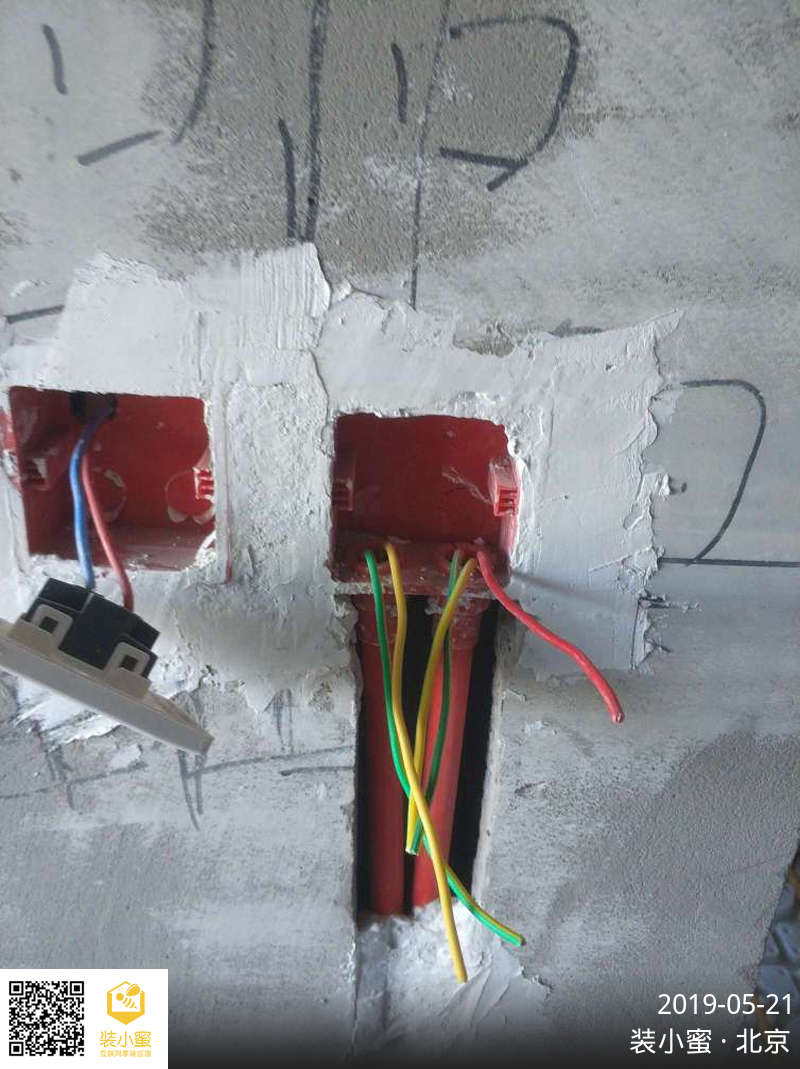

3厨房电源插座走地面现场正在整改。

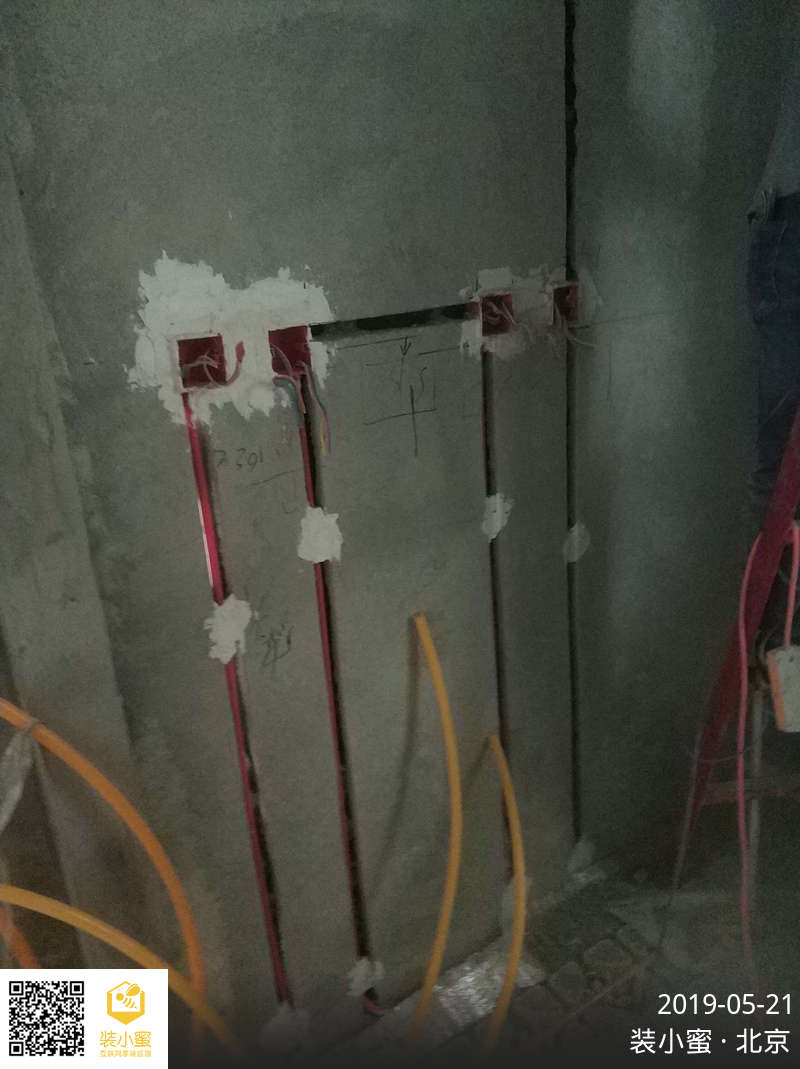

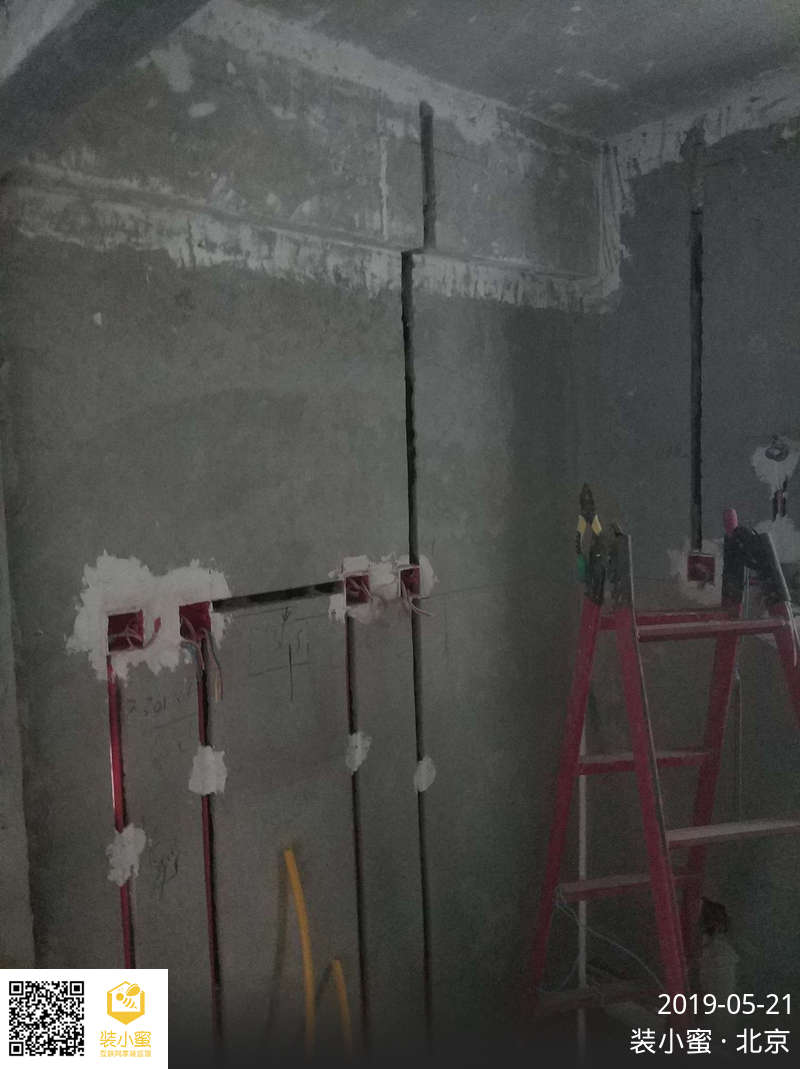

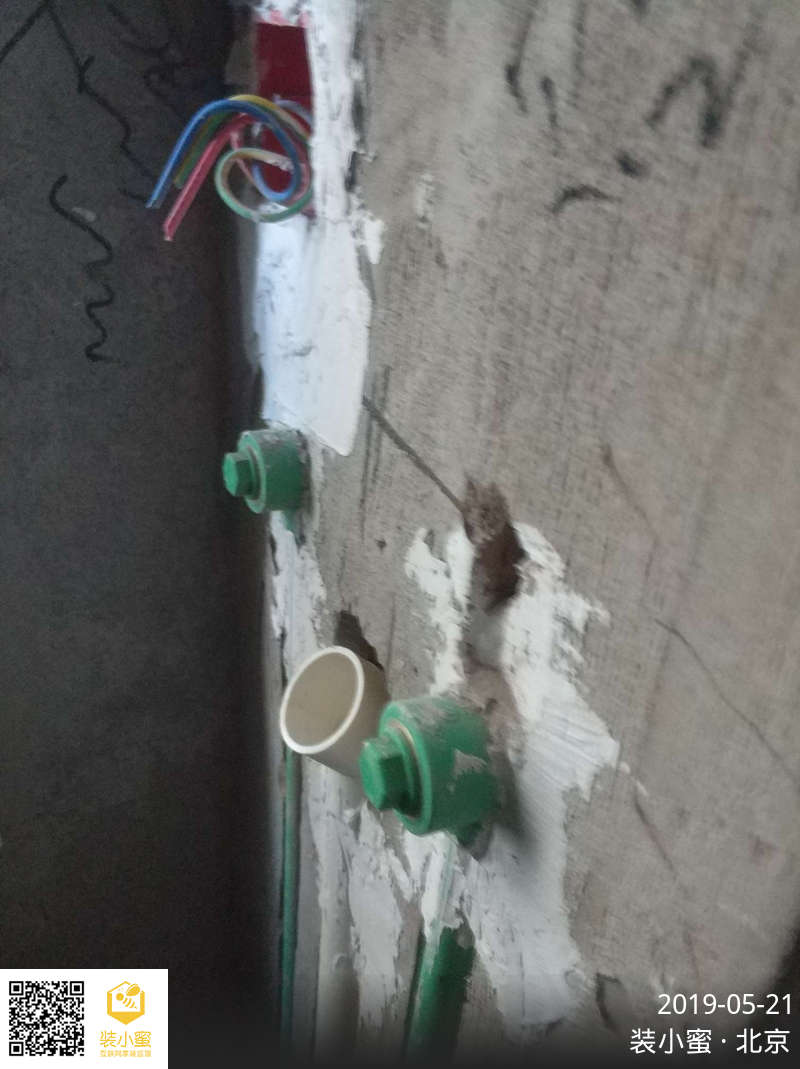

4卫生间新建墙有两处垂直度误差。1.5 cm后期需要找垂直,避免影响做柜子和美观程度。

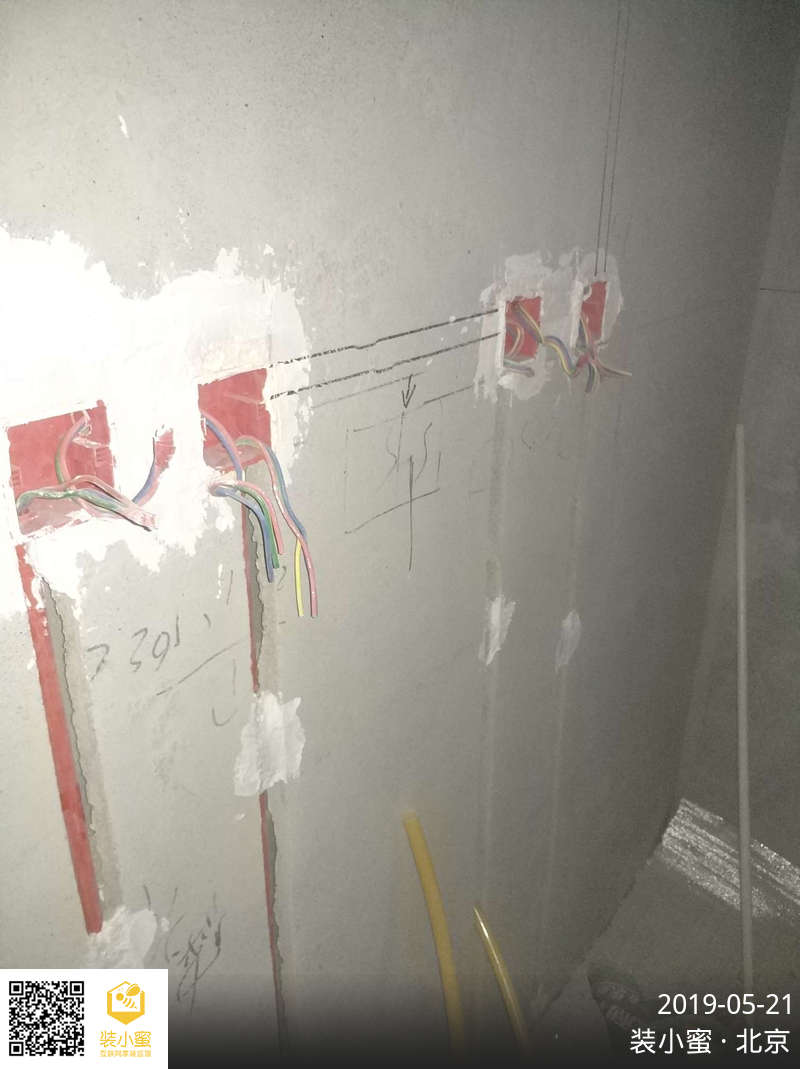

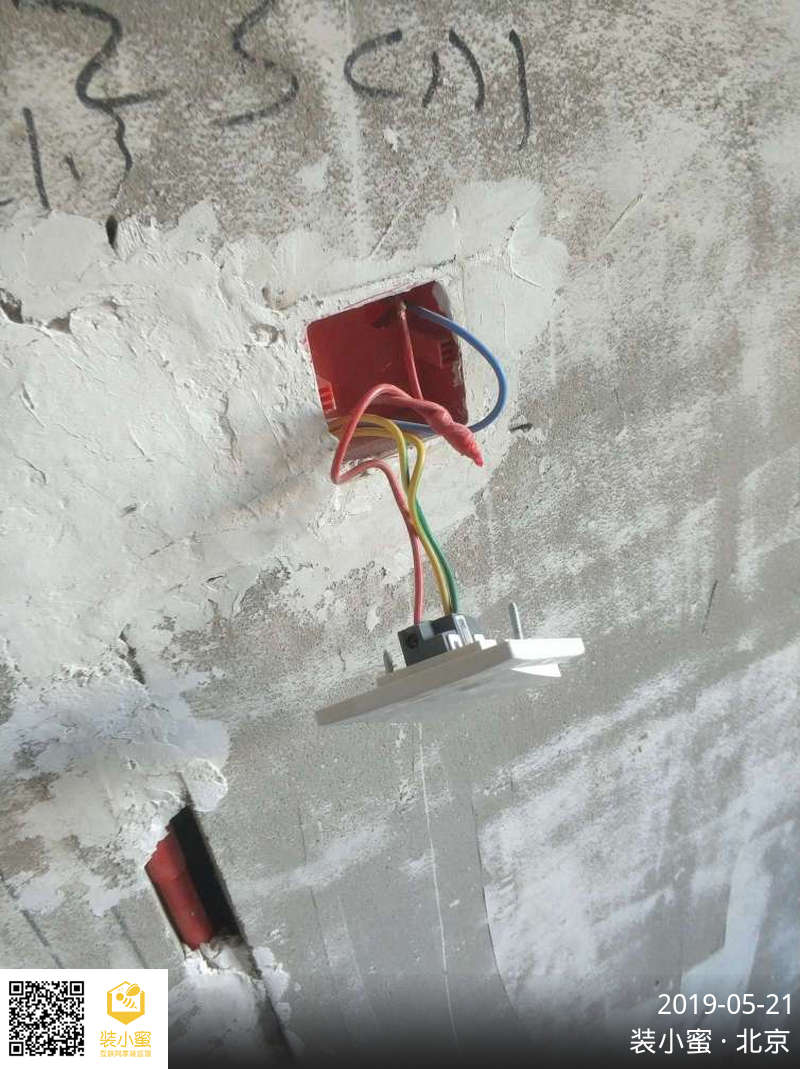

5客厅有两处线盒安装不水平,后期装面板可能会影响美观,现场客户已确认。

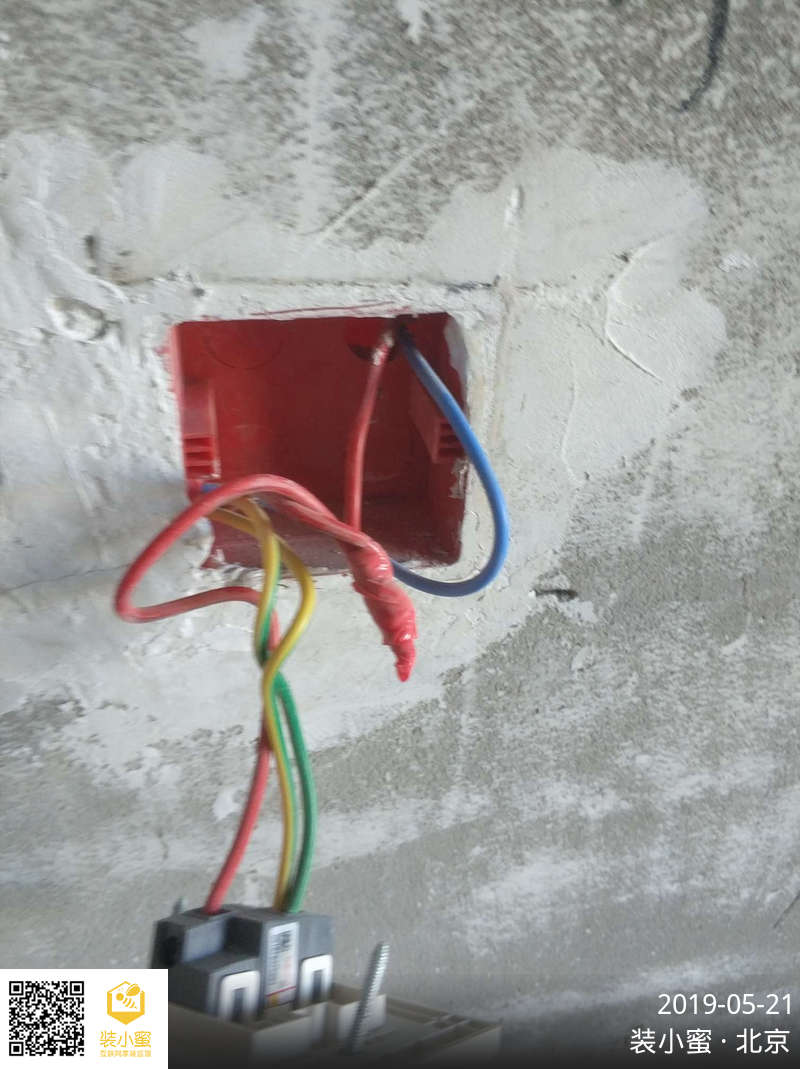

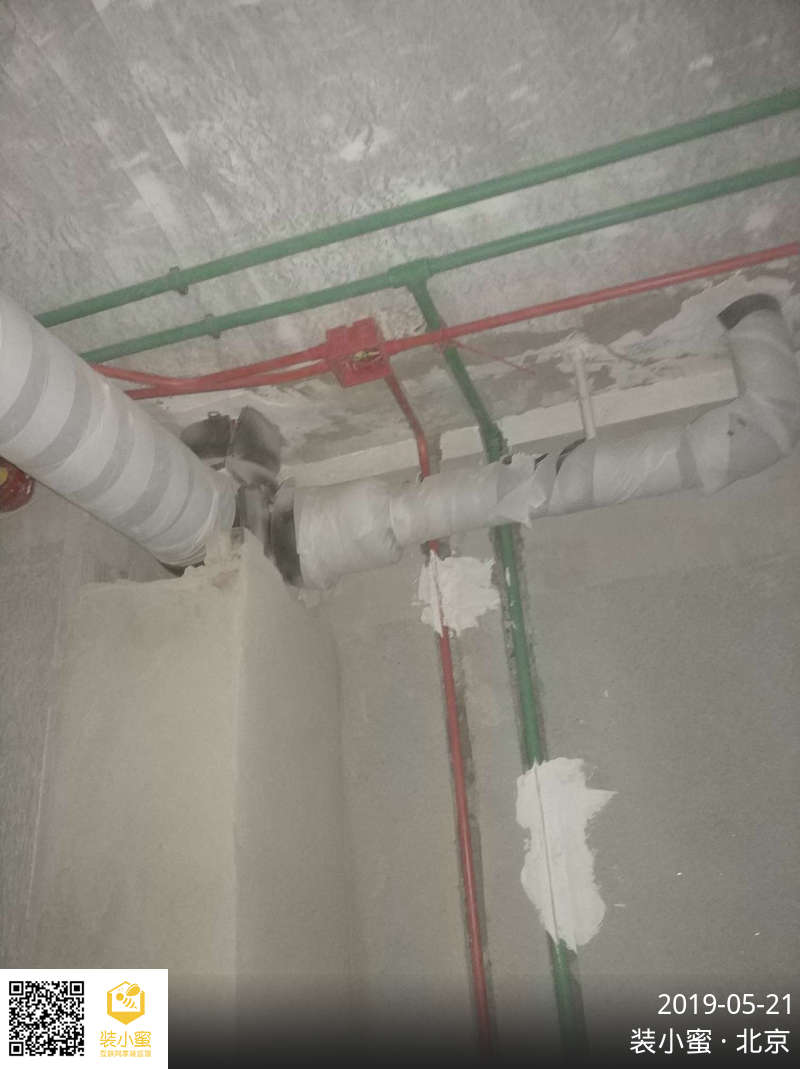

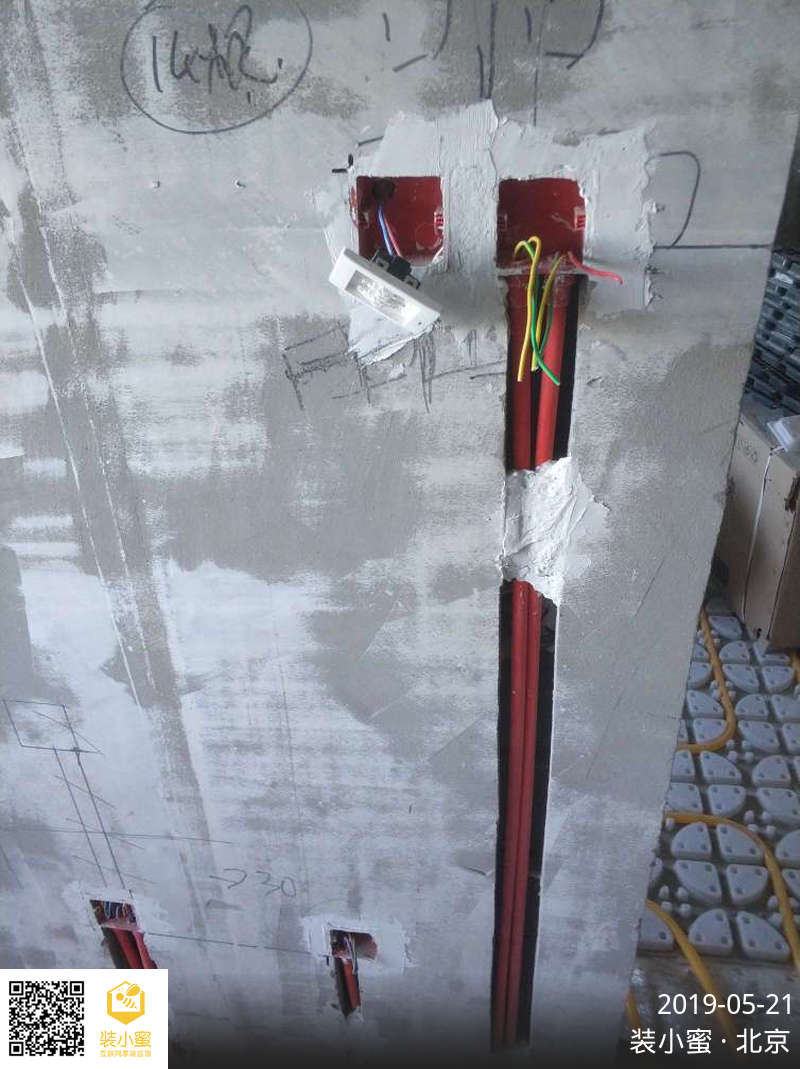

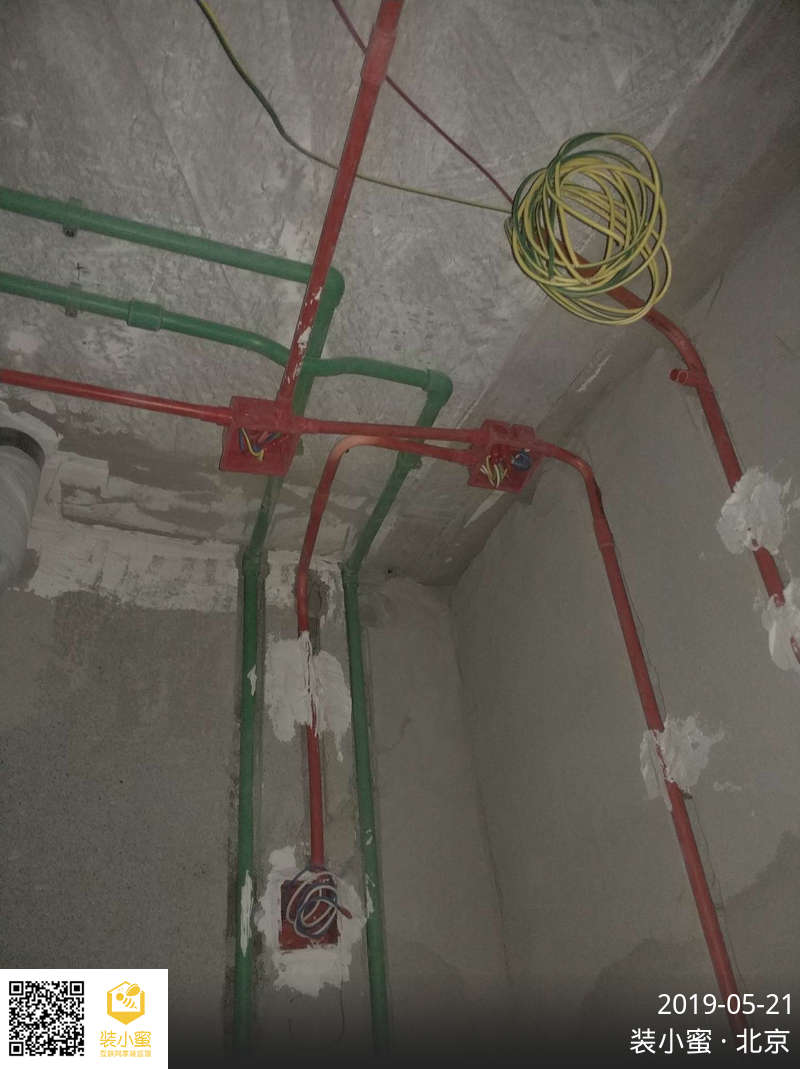

6卫生间顶面,电下水上建议整改。

后续施工建议:

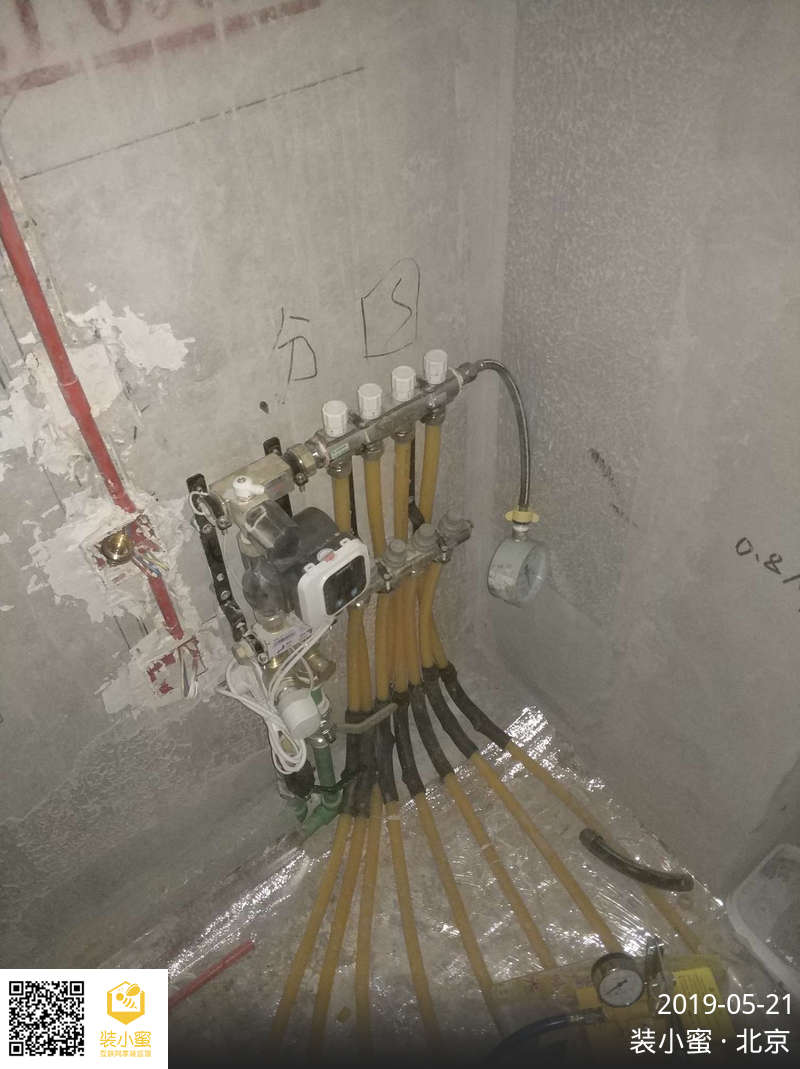

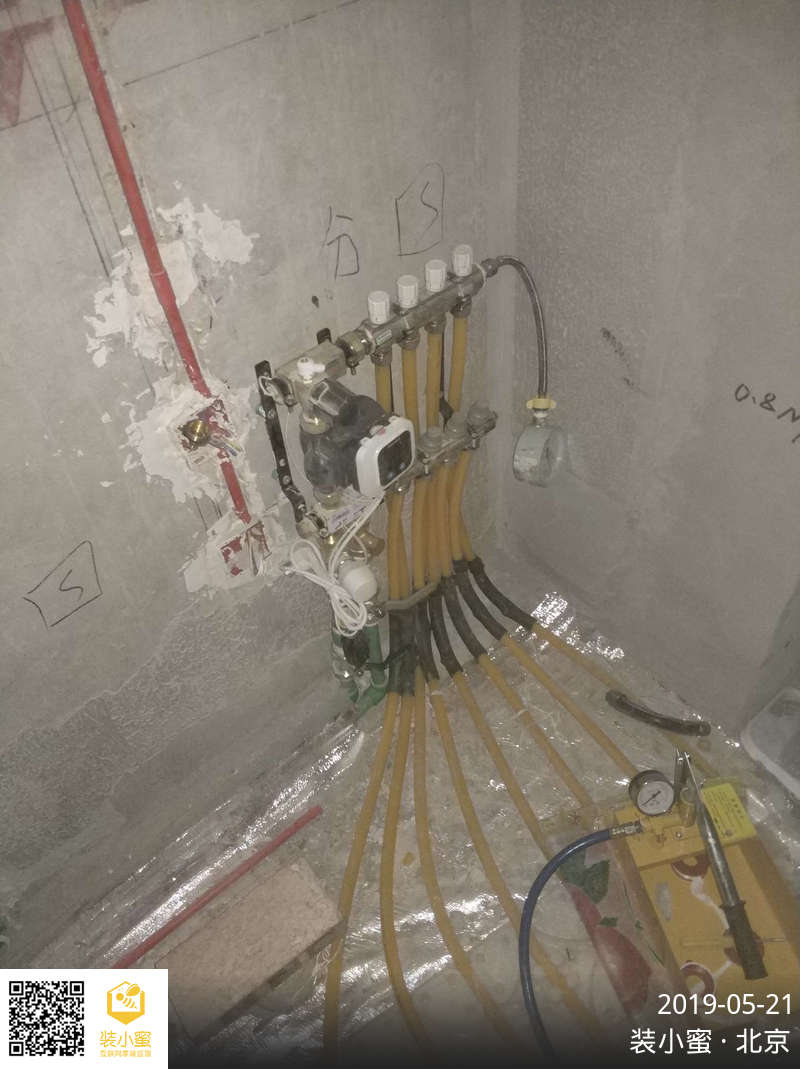

建议地暖回填前,地暖需要打压测试,安装压力表,上水管也建议打压测试,避免后期渗漏。

工作安排计划:
下次工作为【水电验收】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 占全坤




符合标准:7项


各用水点位置及设备,经确认符合要求
线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
各用电点位与设备,经确认符合要求
线管穿入导线的数量未超出要求
各回路的导线规格,符合设计要求
线盒、软管预留导线长度符合要求
