【北京三里河一区装修监理日志】2019年05月20日水电隐蔽施工阶段验收日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-05-20



施工阶段:进行中



监理老师:刘纯新



现存隐患:0


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第4次上门

现场人员:
设计师:1人,工长:1人,客户家人:1人

施工进度与施工情况:

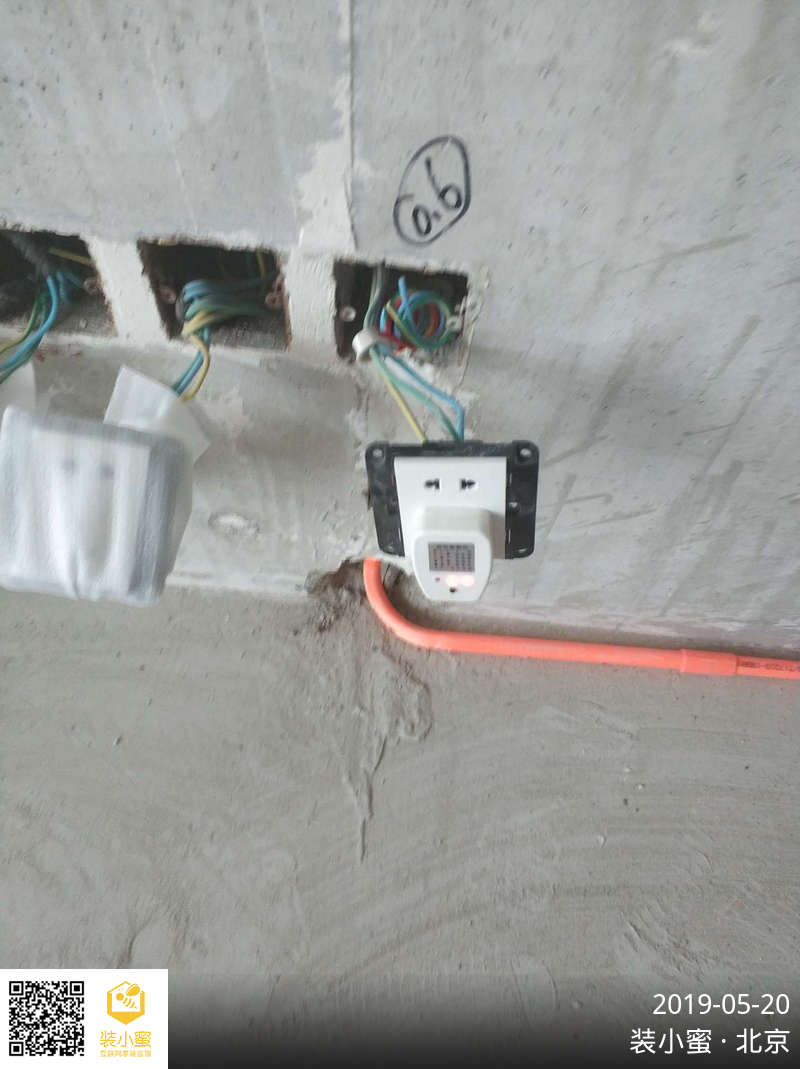

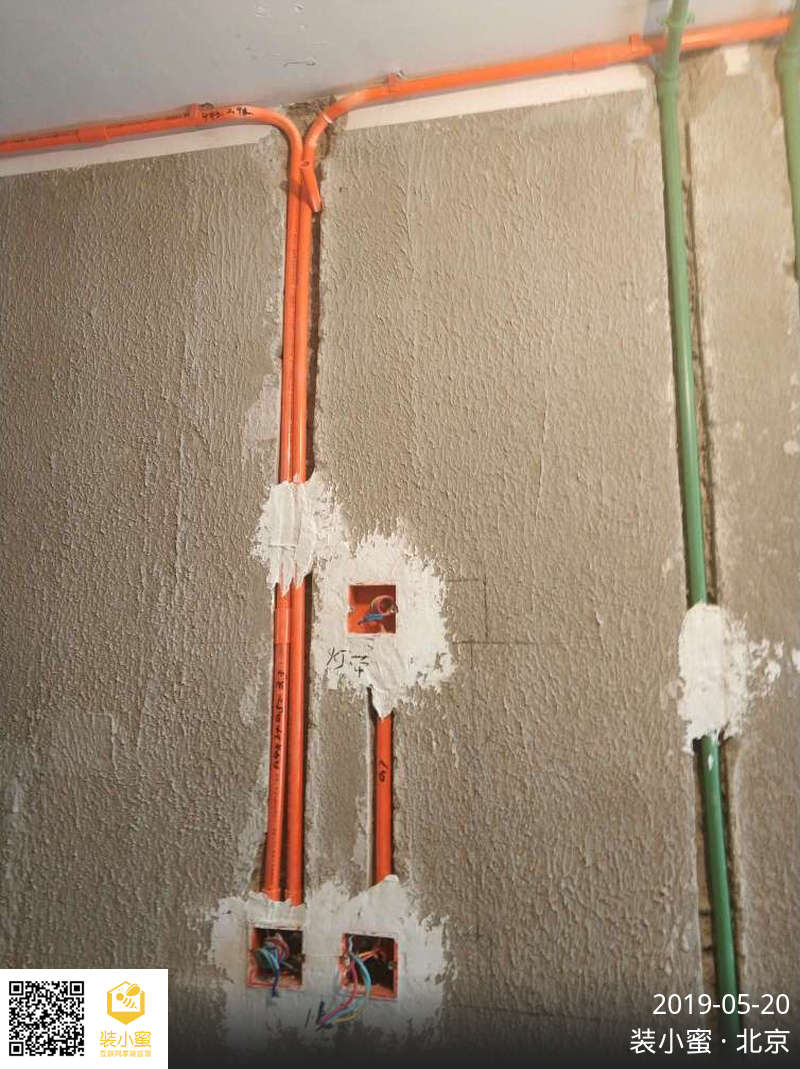

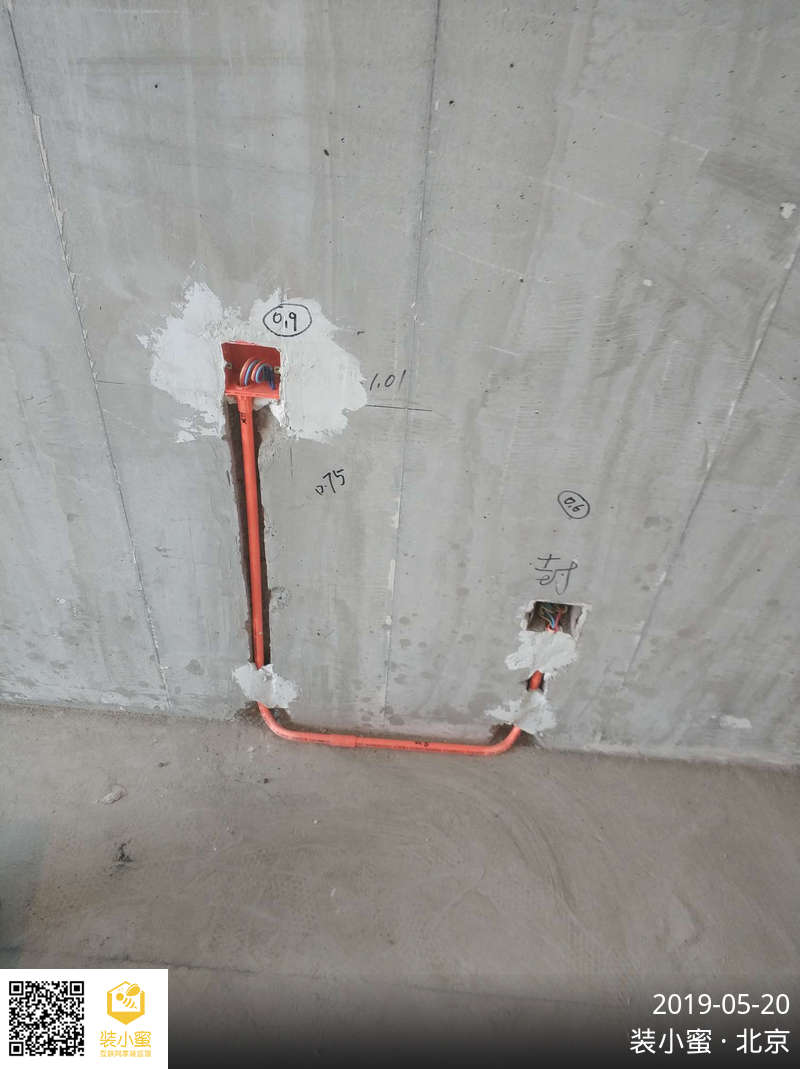

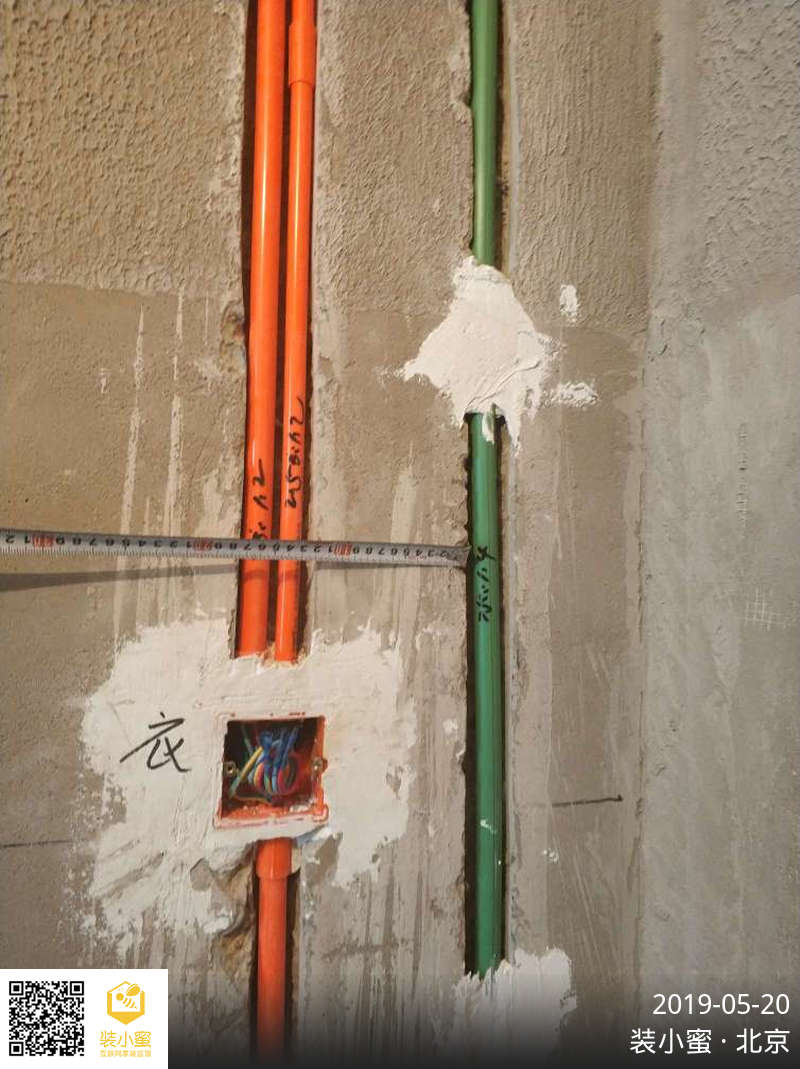

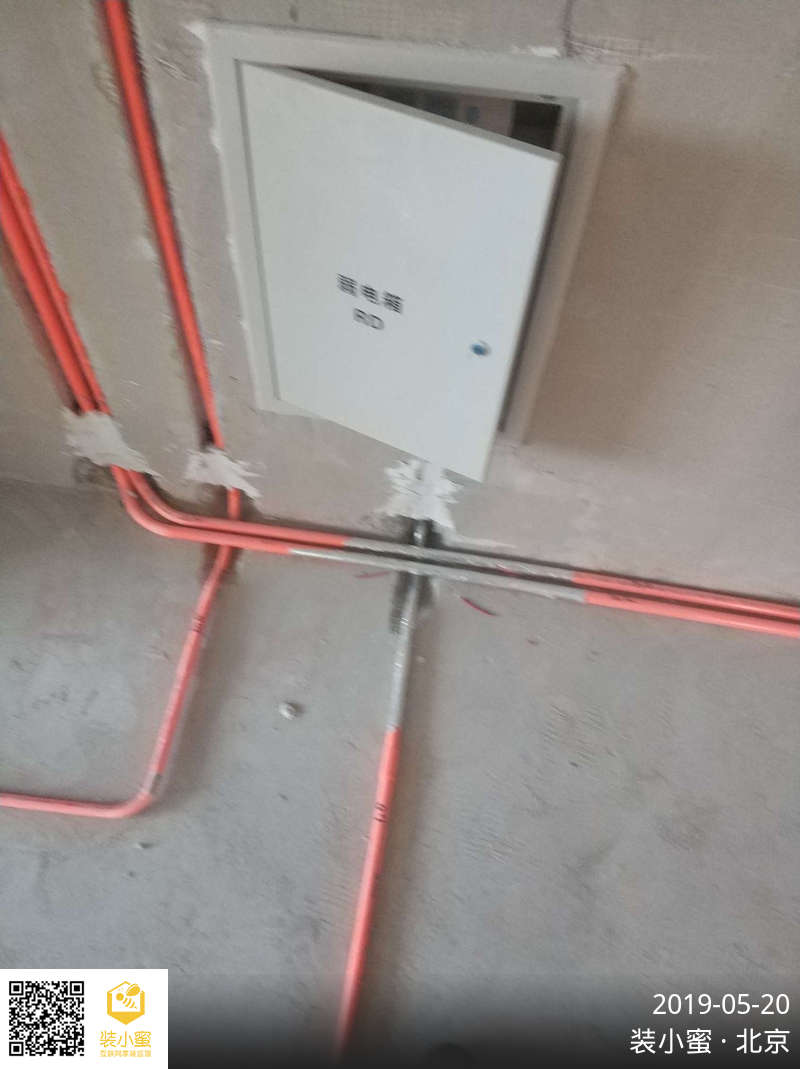

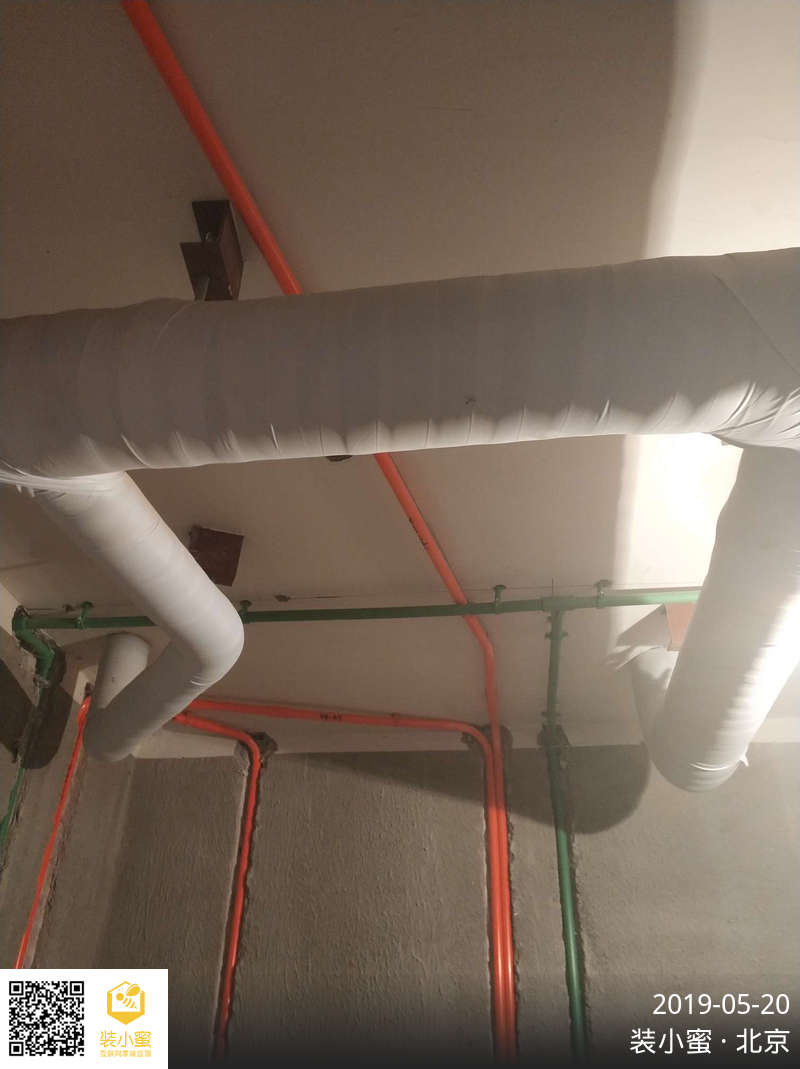

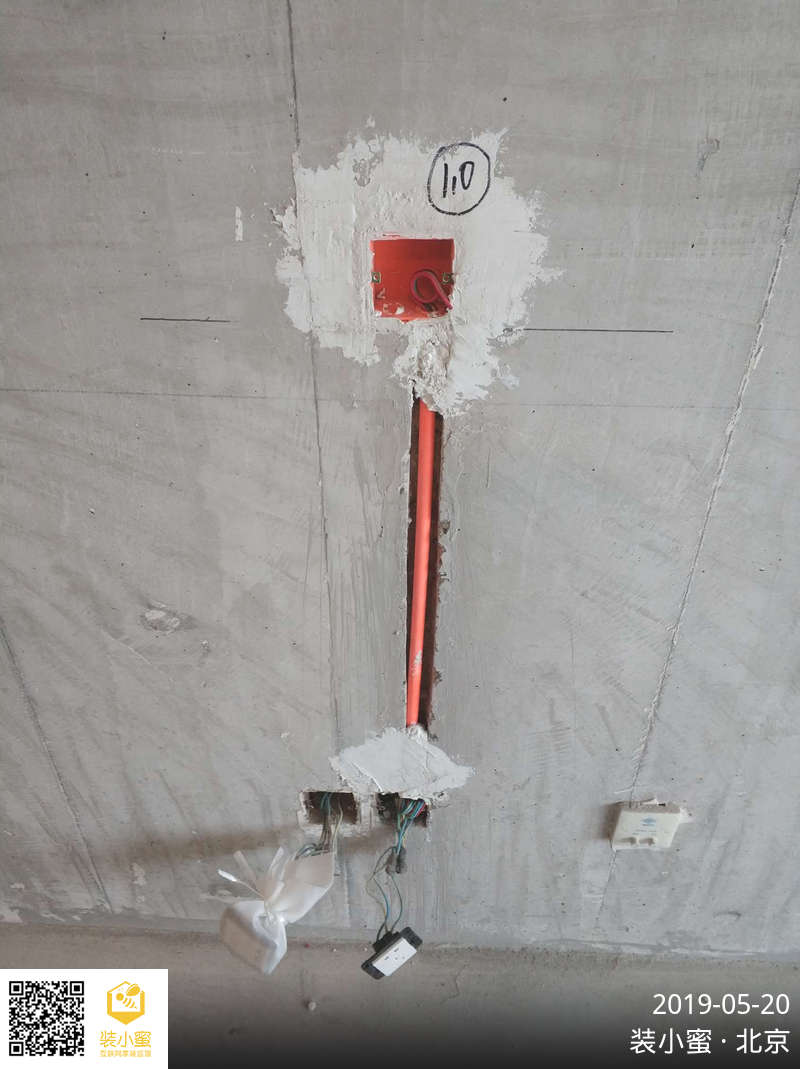

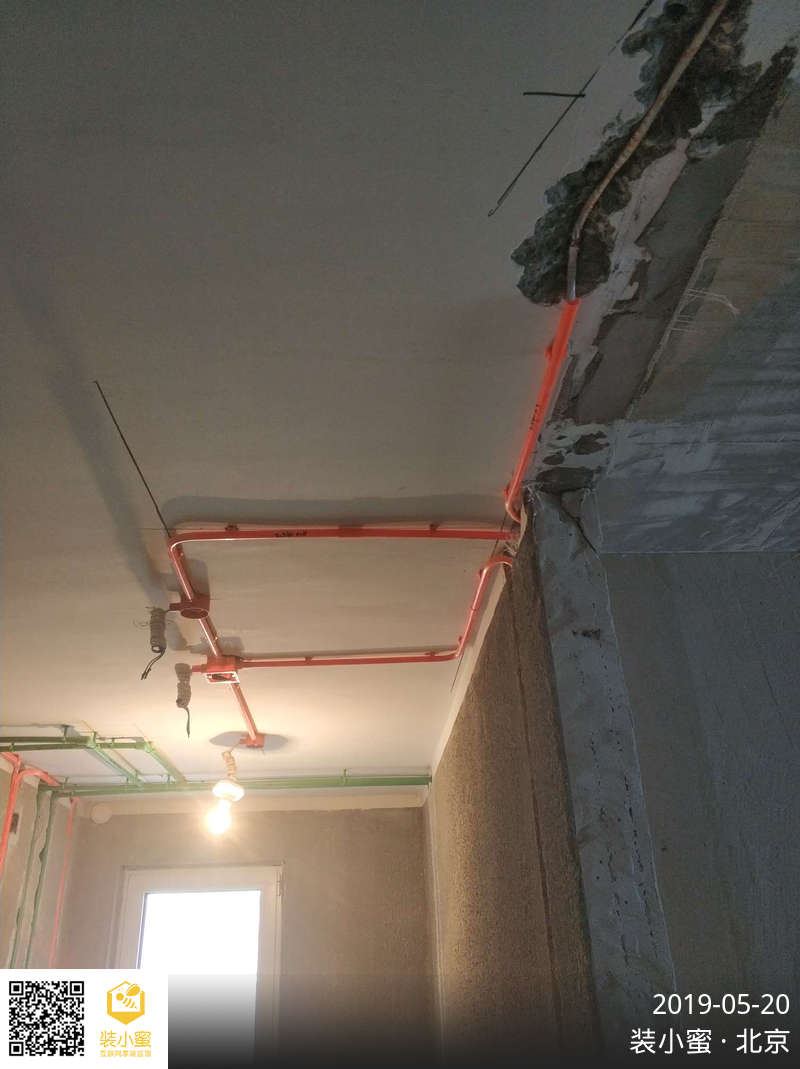

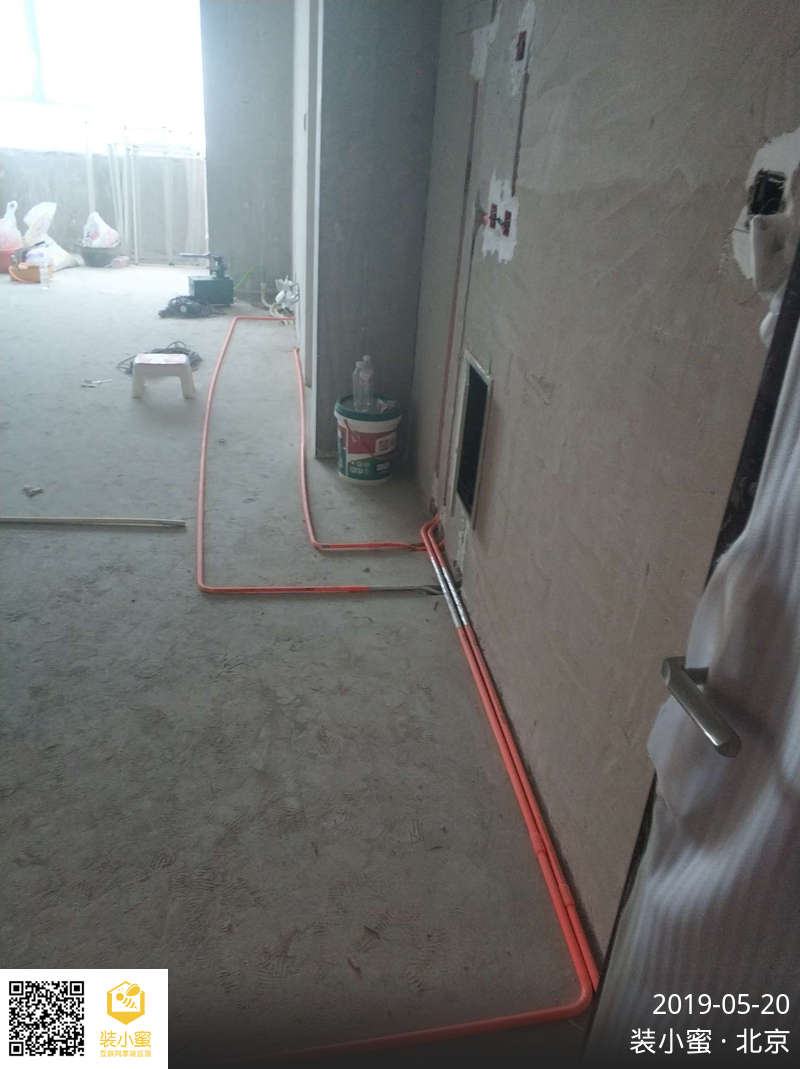

现场施工进度正常,水电改造工程已施工完成。现场无人施工。

发现问题及整改建议:

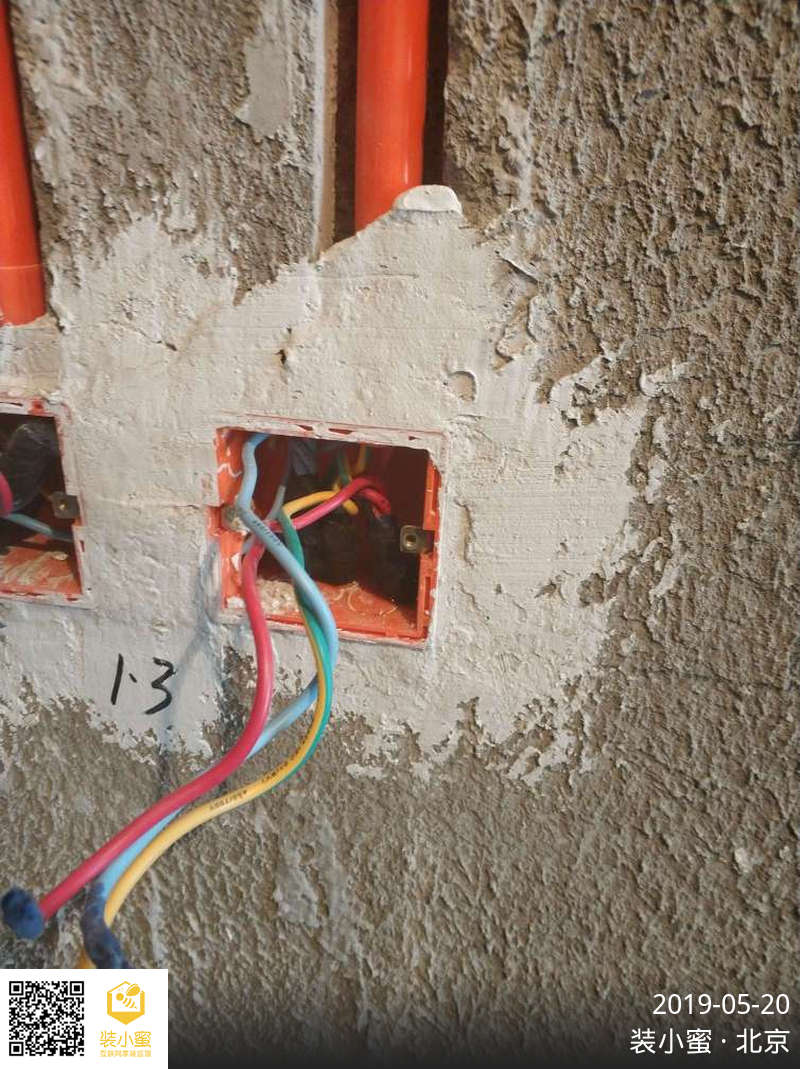

1卫生间地面开槽部位建议刷防水做防渗漏处理。2卫生间顶面灯头线没有包绝缘胶布建议整改。以上问题已现场告诉客户与施工方并建议整改。

后续施工建议:
建议客户与施工方沟通下一步瓦工砌墙新老墙交接处打穿墙筋转角处挂钢丝网做防裂处理。

工作安排计划:
下次工作为【瓦木基础施工检查】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 刘纯新




符合标准:23项

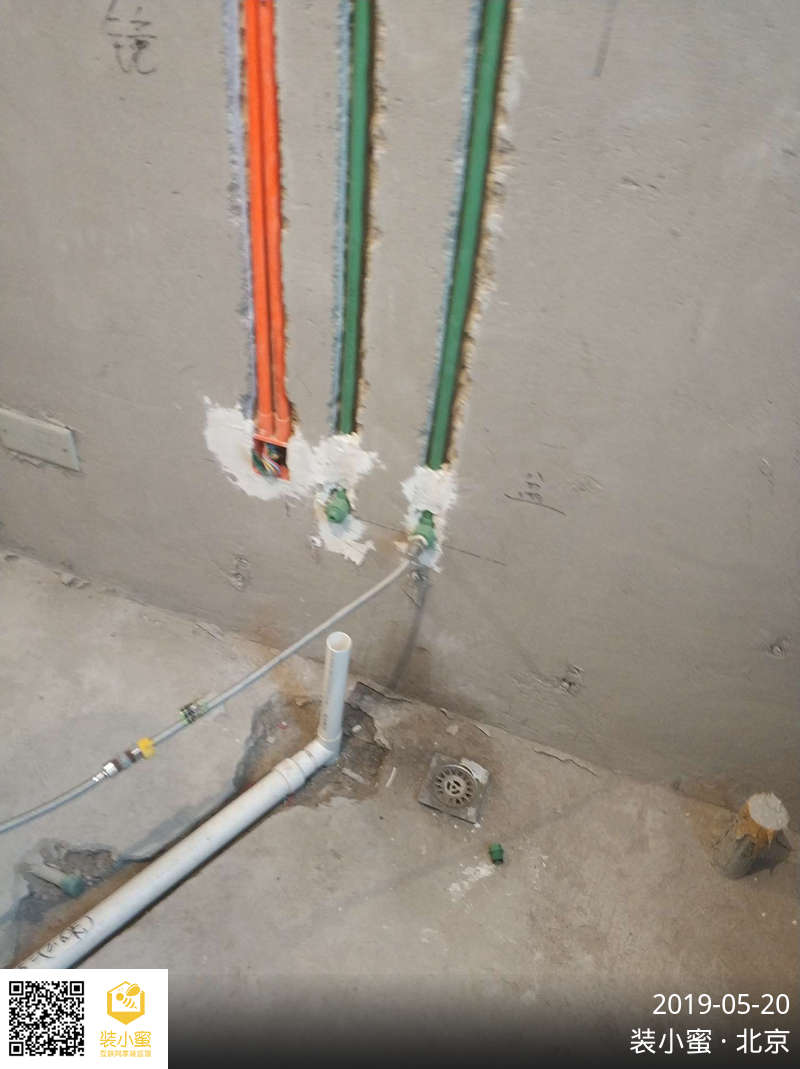

给水管道走向正确,安装平直
冷热水管并行间距符合要求
管道与各接口,均无渗漏现象

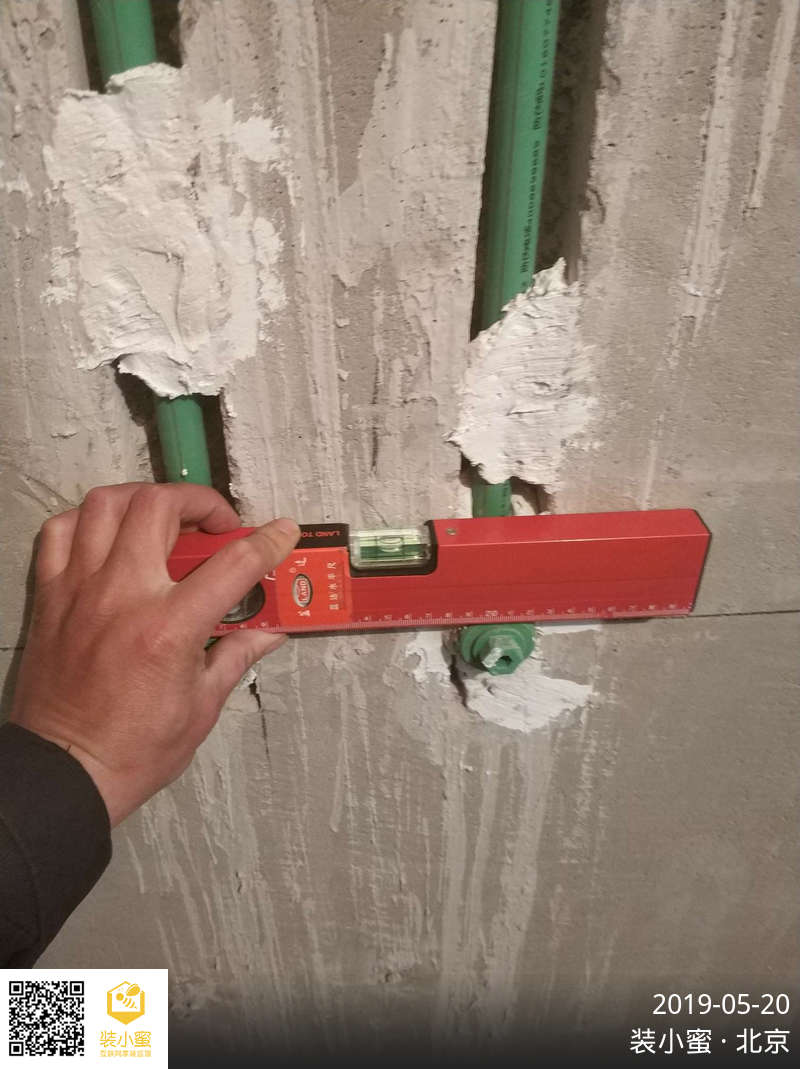

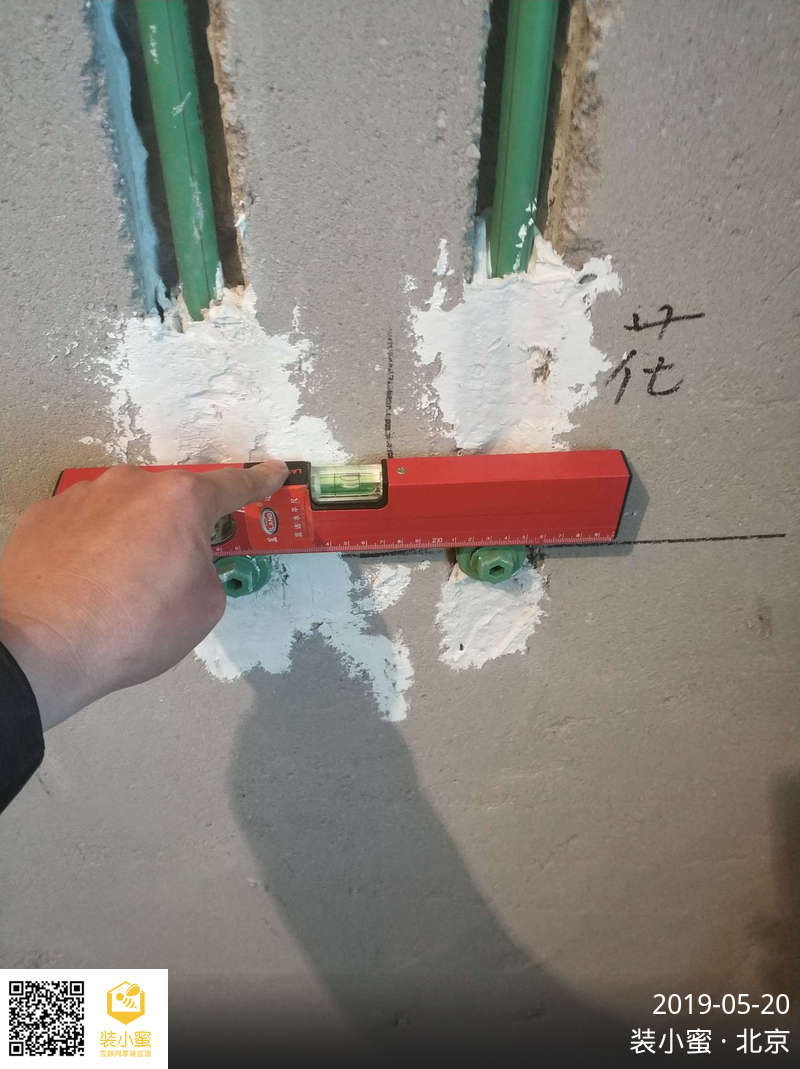

管道固定无明显松动,固定间距符合要求

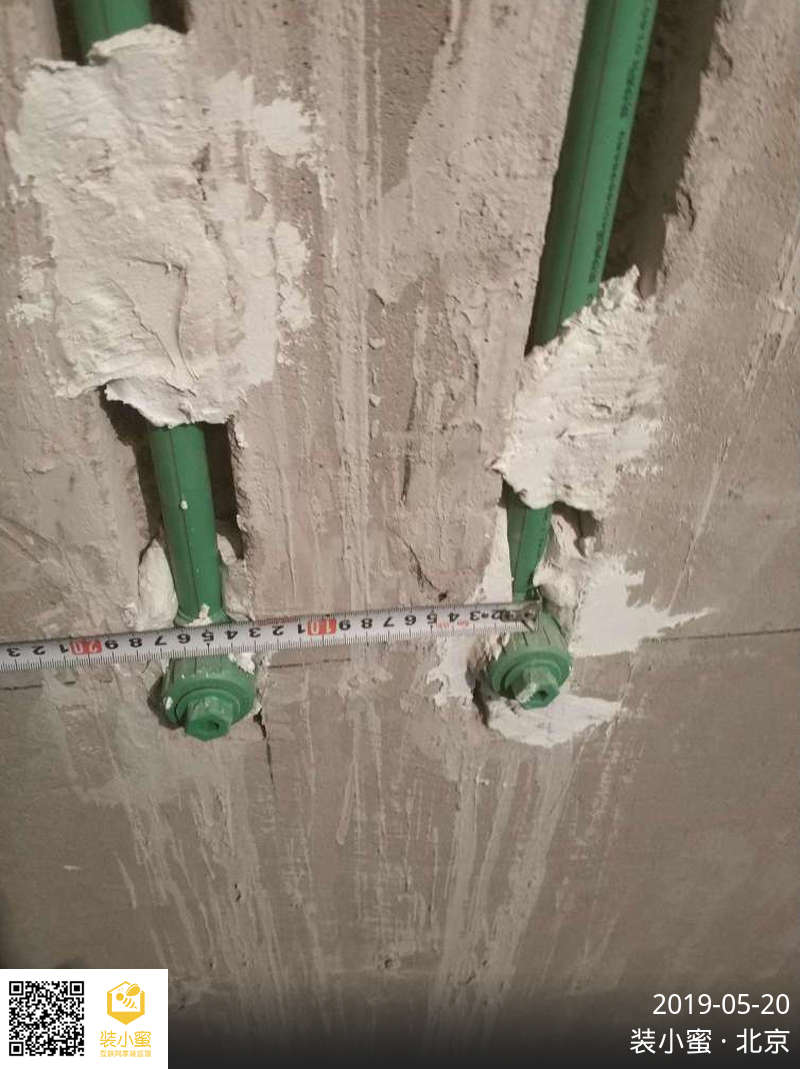

管道端口出墙长度与高度,符合要求
水管与电线管间距符合要求
各用水点位置及设备,经确认符合要求
地漏安装位置及功能符合要求
新老管套接接口处理符合要求

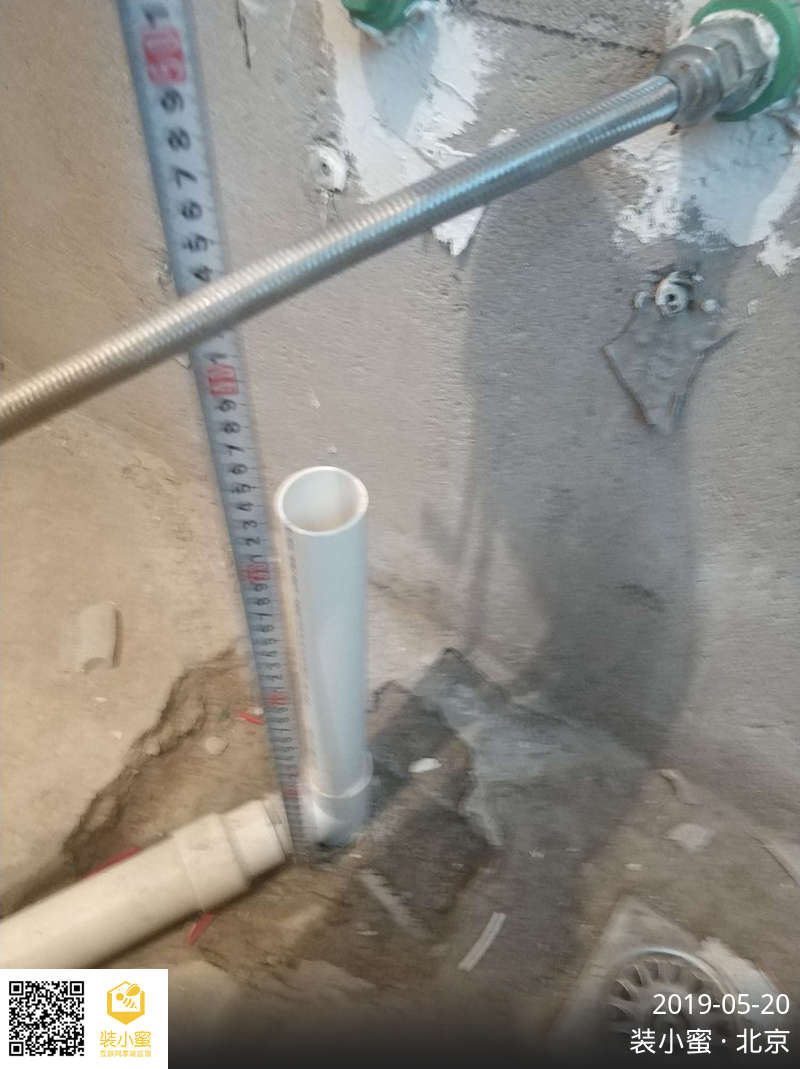

各排水管道伸出地(墙)面200mm以上

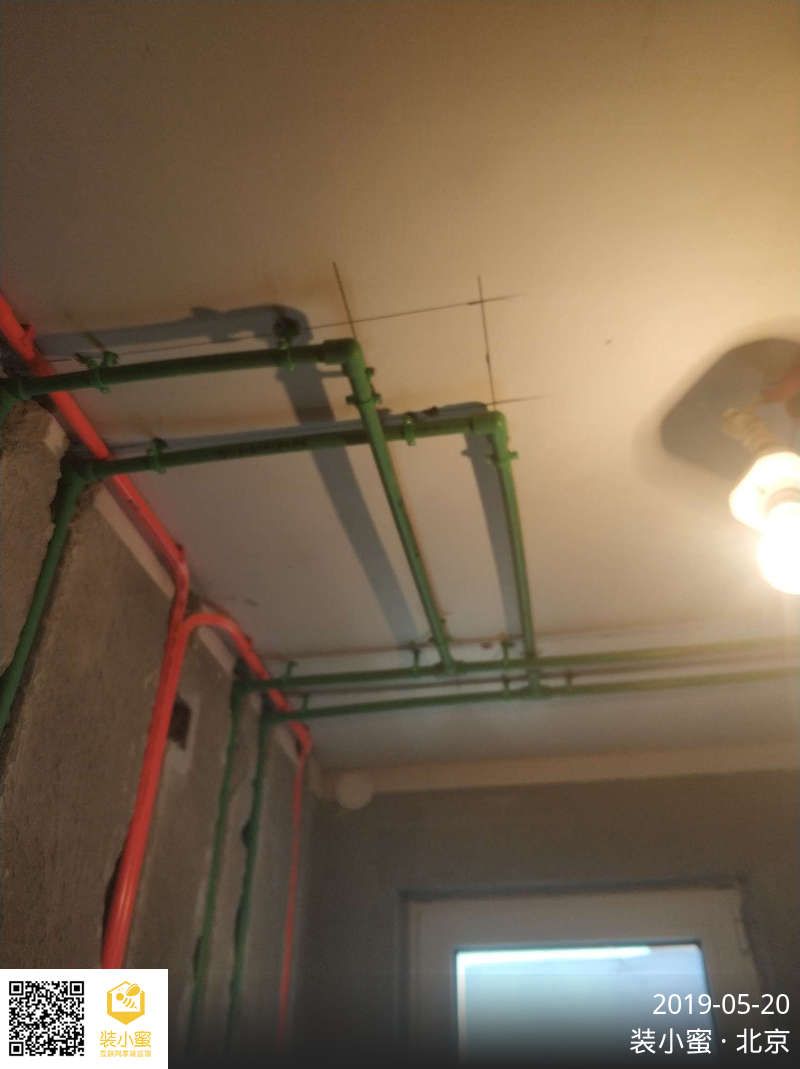

电线管排设完整,中间无软管过渡

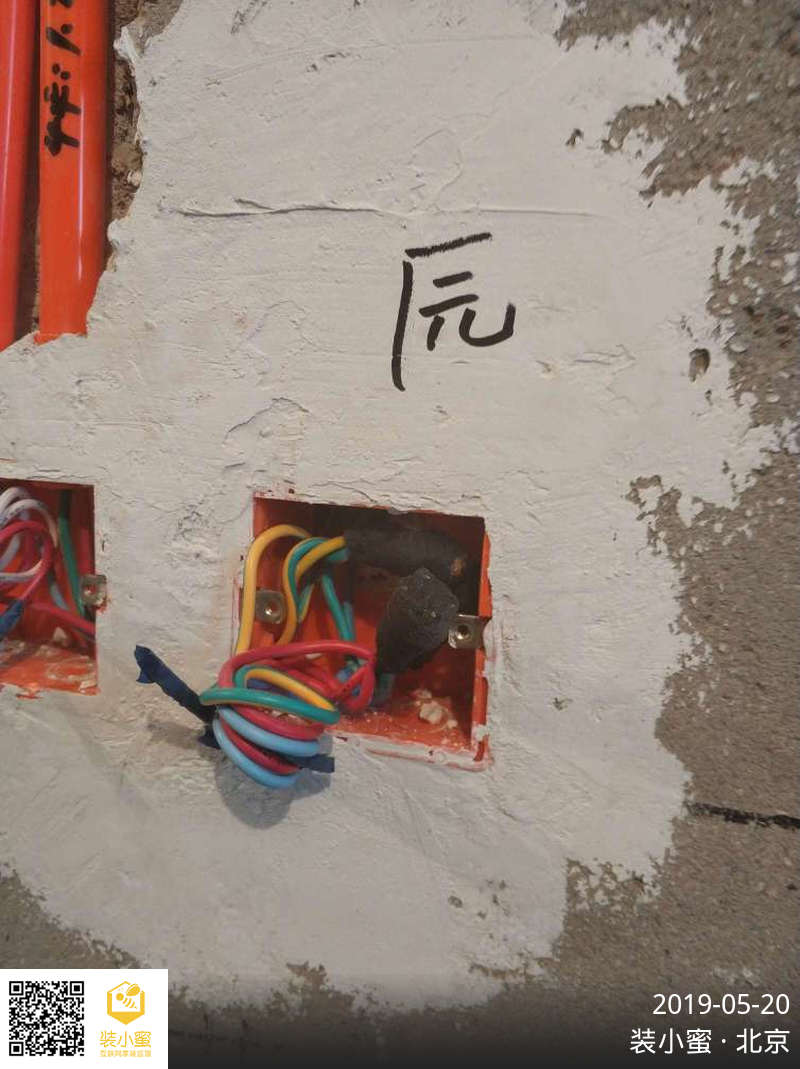

线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
管卡固定间距符合要求
强弱电线管交叉处,已做屏蔽处理

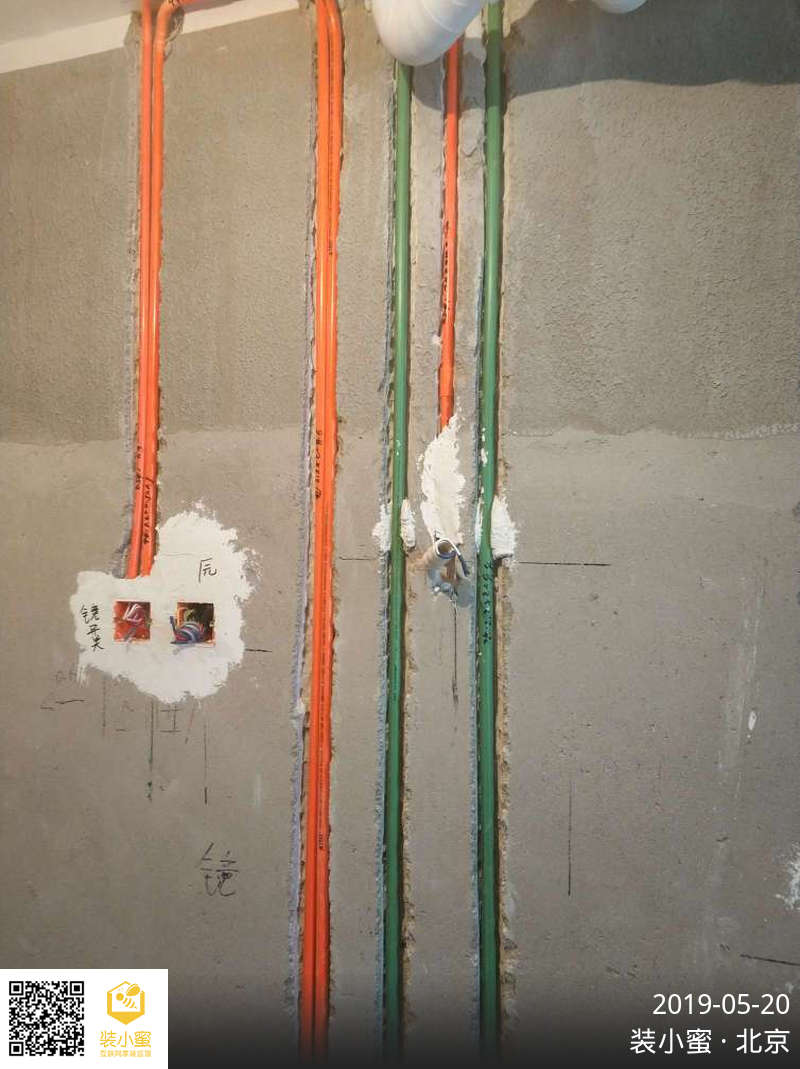

各用电点位与设备,经确认符合要求

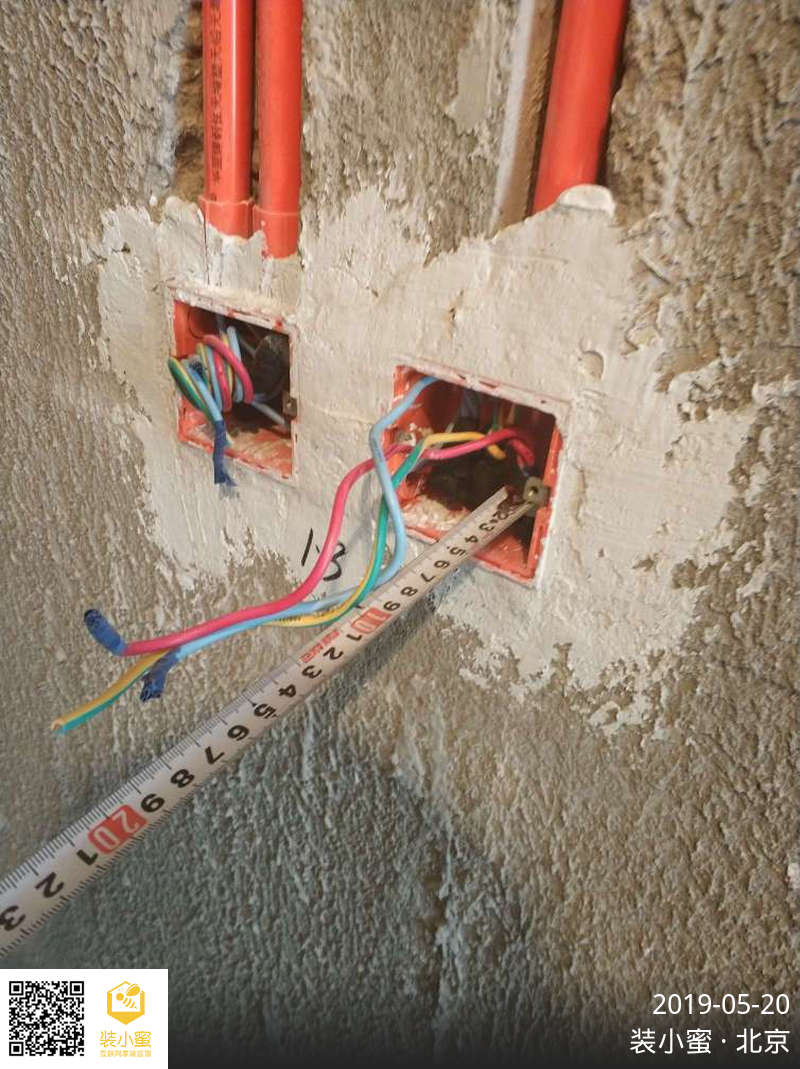

线管穿入导线的数量未超出要求
各回路的导线规格,符合设计要求
导线线色正确,符合要求
强弱电线分管穿线,符合要求
经绝缘检测:导线绝缘性能合格
线盒、软管预留导线长度符合要求
弱电线两端已编号并保护
