【上海纯翠苑装修监理日志】2019年05月14日水电隐蔽施工阶段验收日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-05-14



施工阶段:进行中



监理老师:杨银国



现存隐患:0


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第6次上门

现场人员:
现场无人

施工进度与施工情况:
★水电工施工验收,本次为第 6 次服务工作。
★水电施工验收有客户和家人,监理,施工队长,
★水电工施工完成。

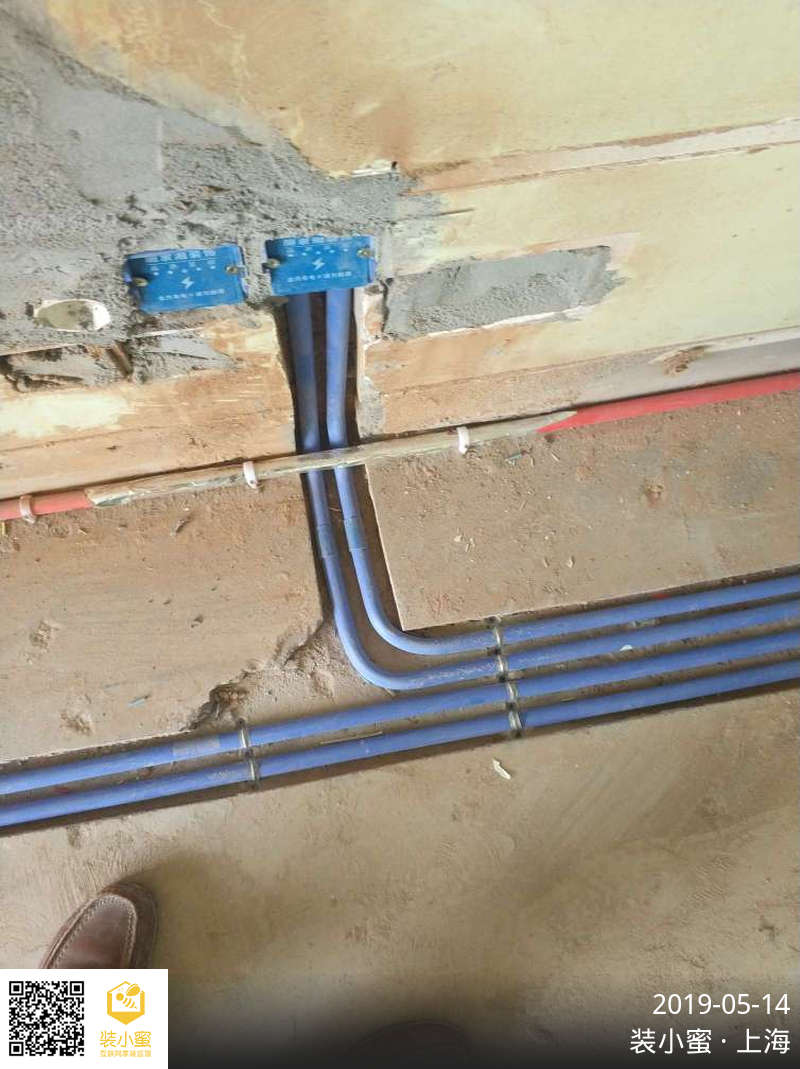

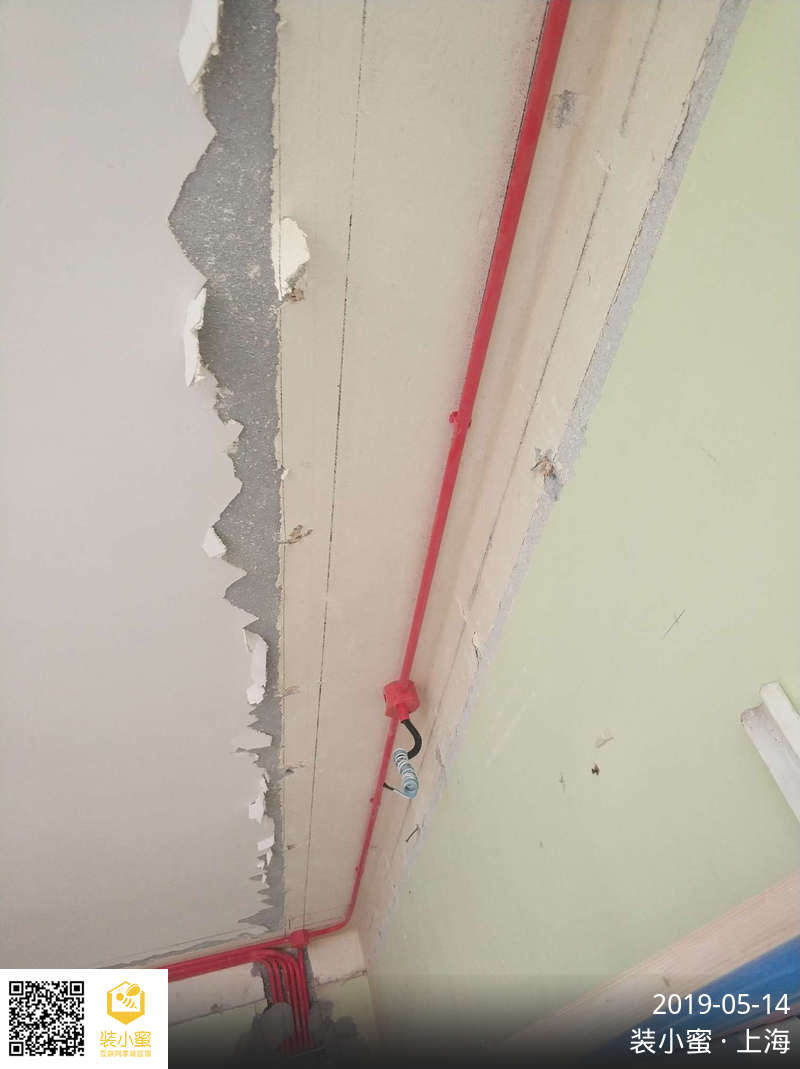

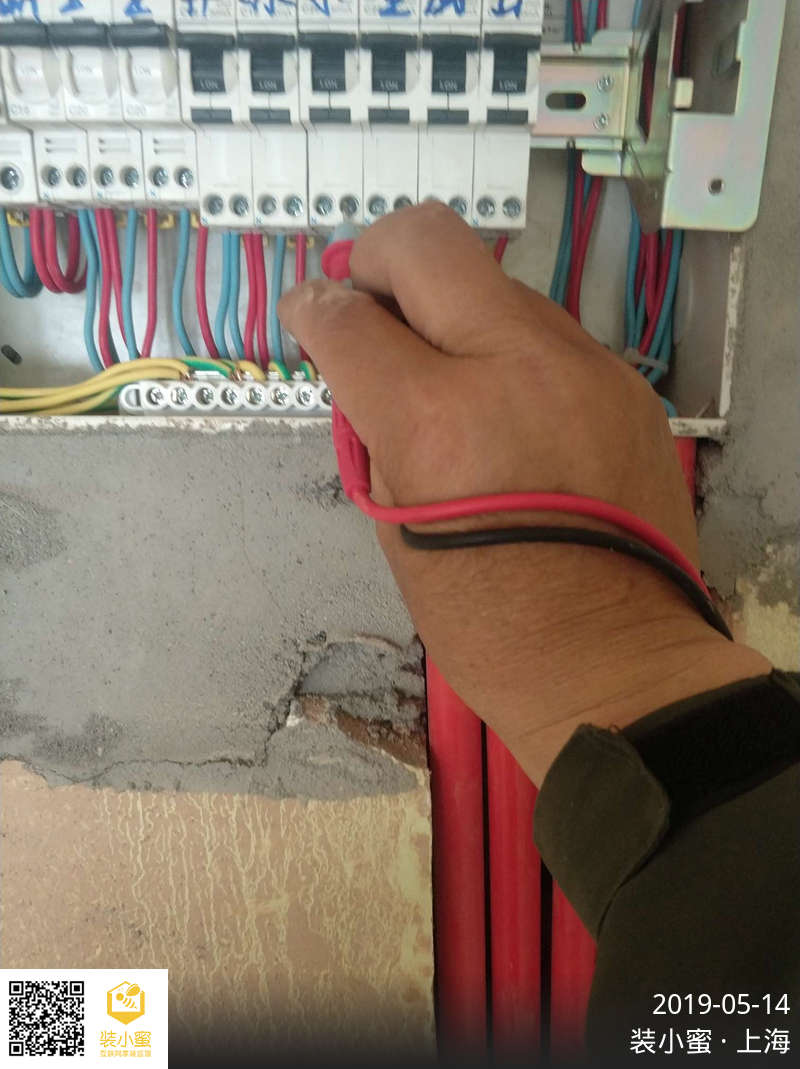

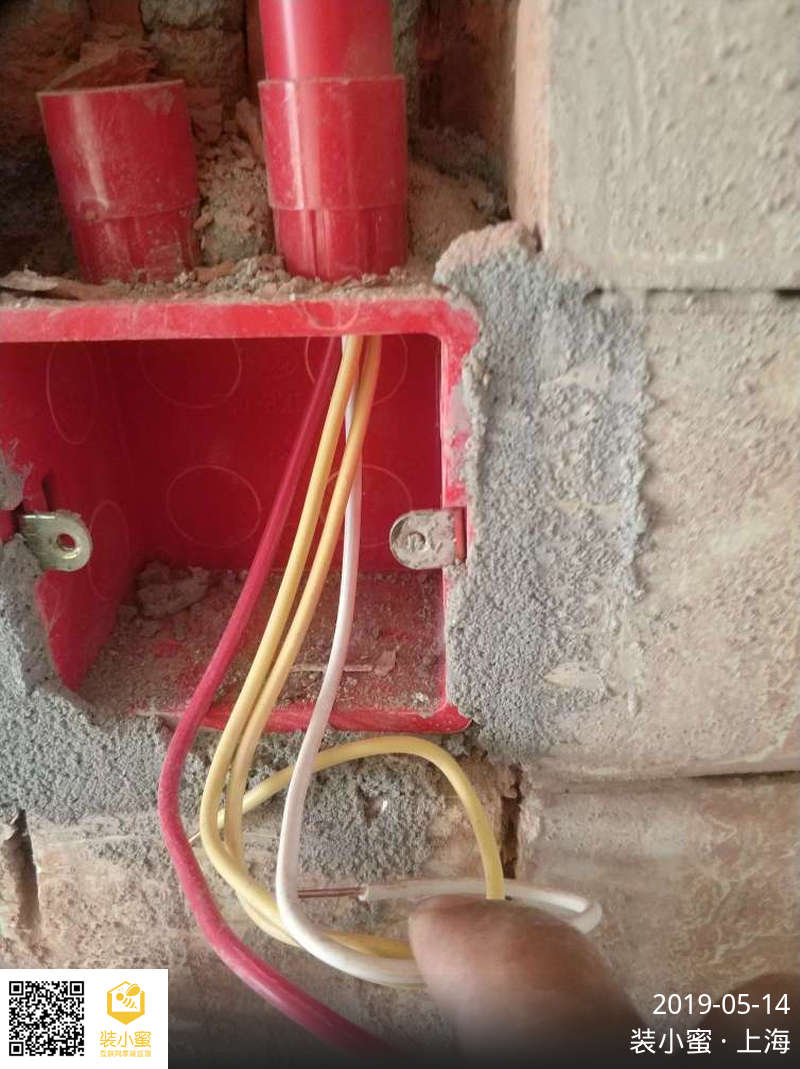

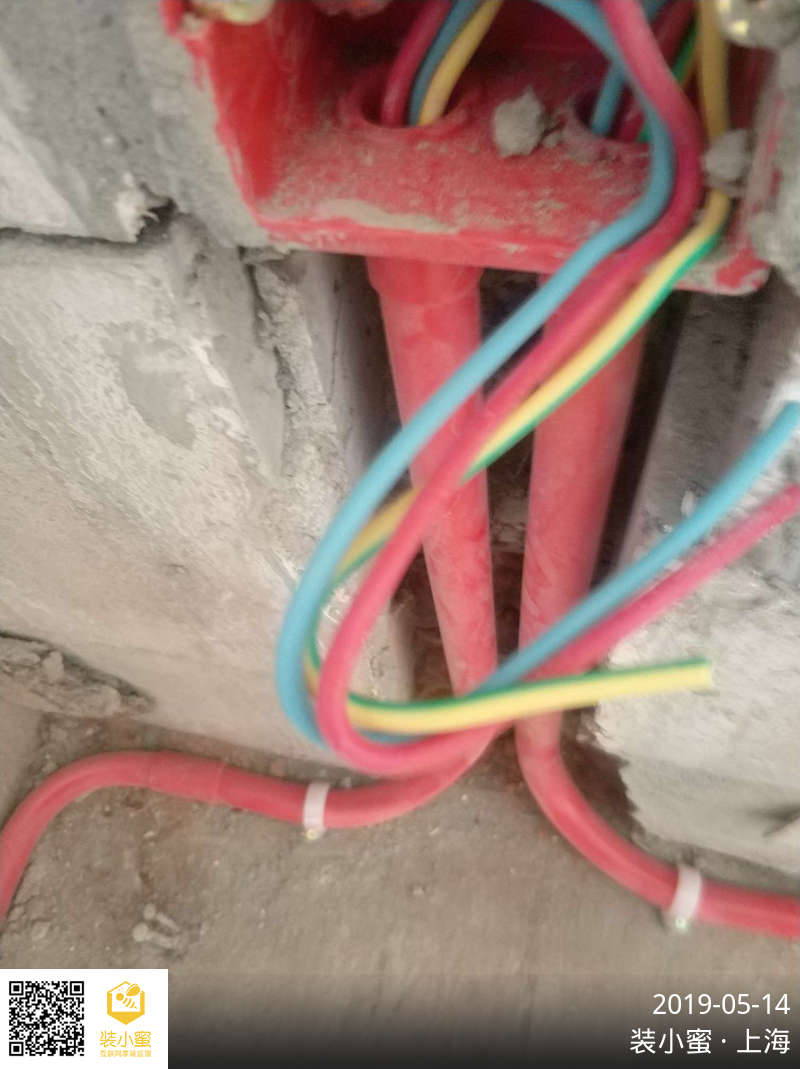

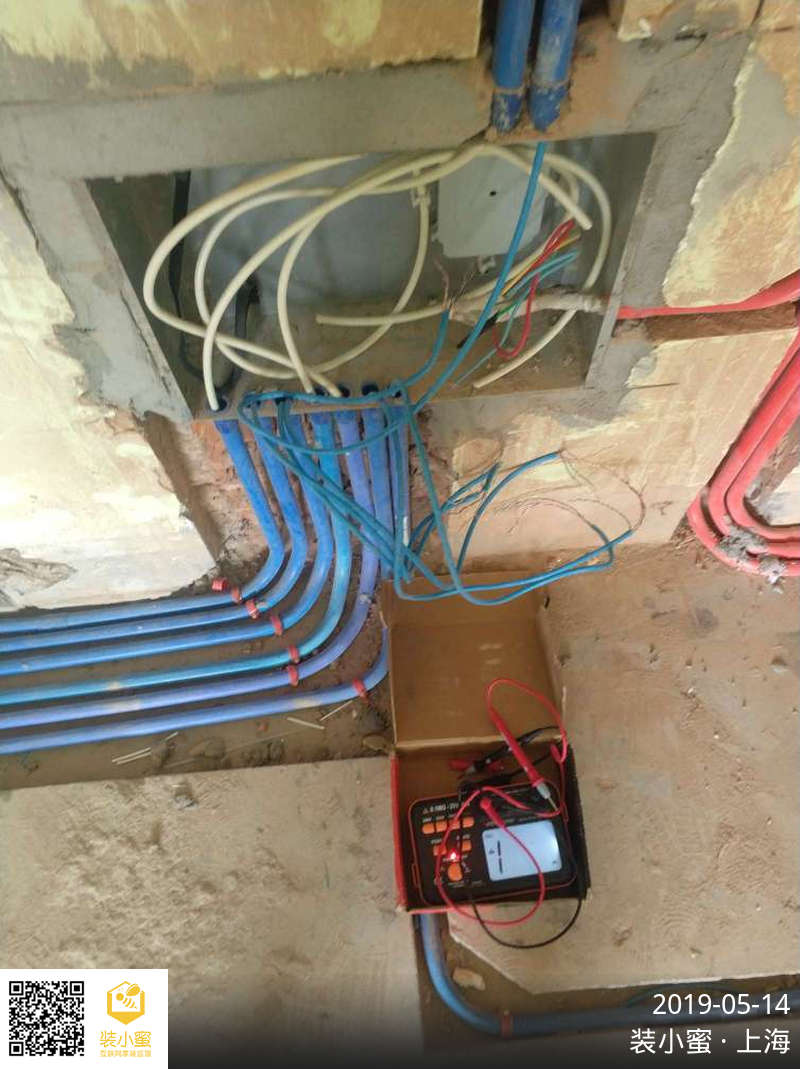

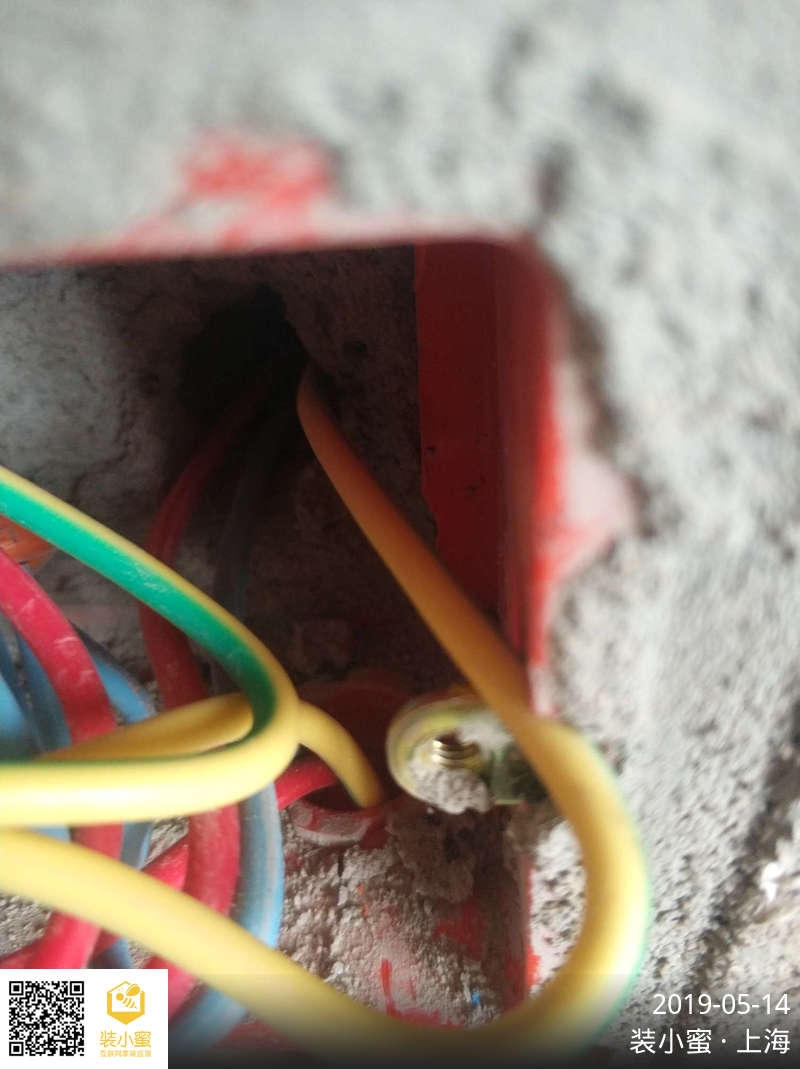

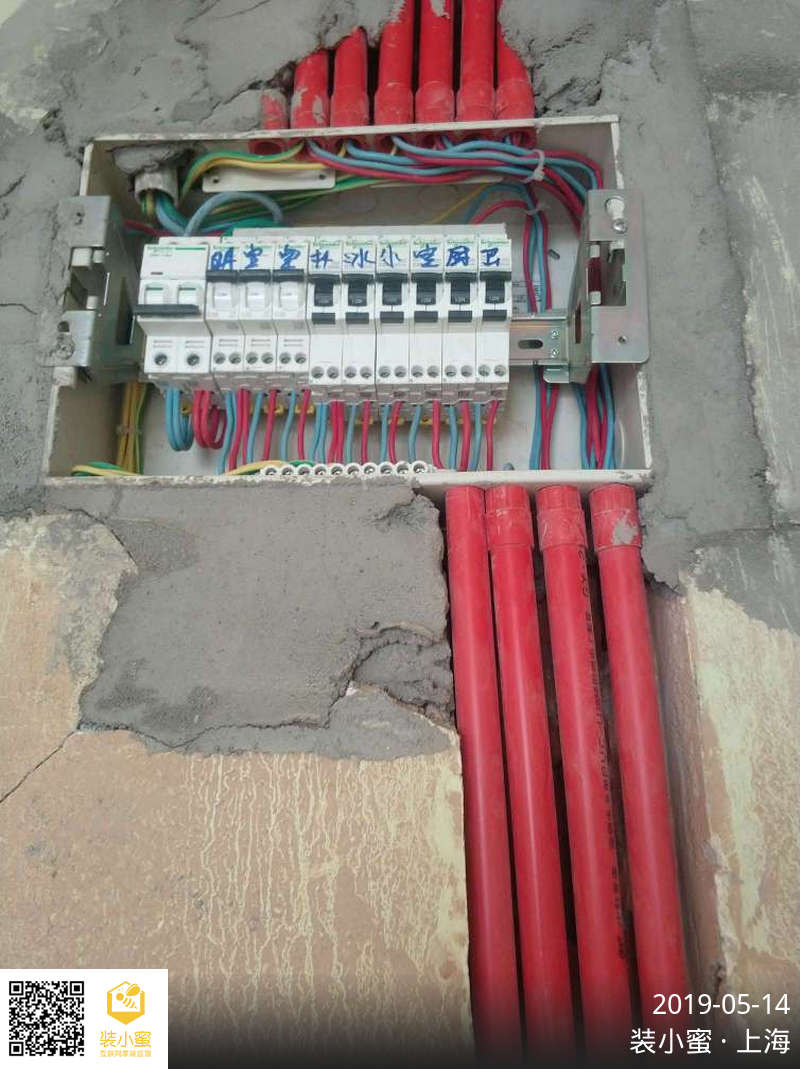

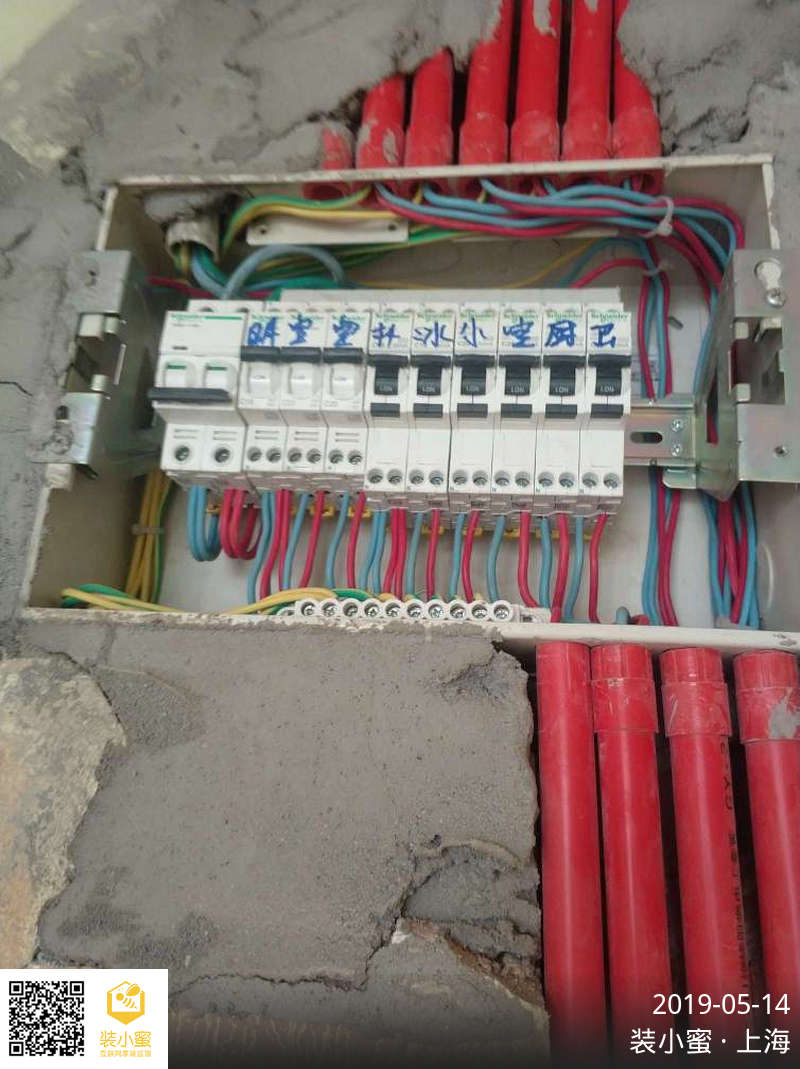

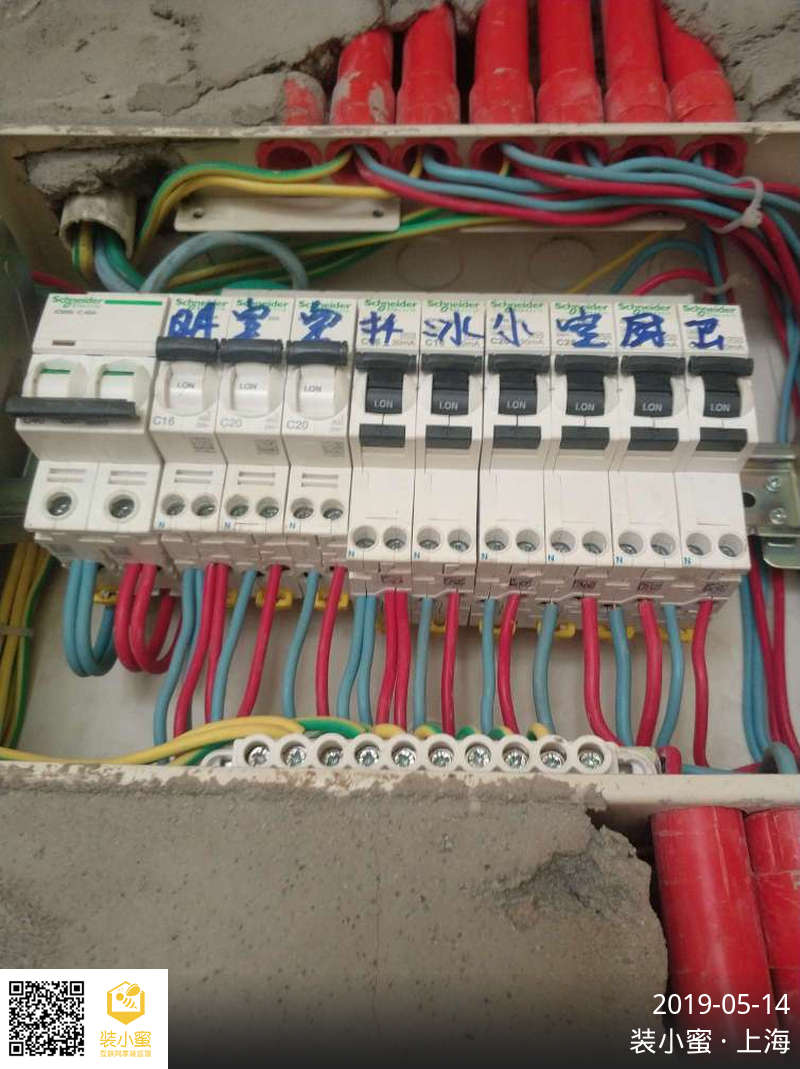

1)经检查墙槽内.地面开槽PVC管布线走向整齐合理,开关插座线盒定位安装合理牢固,地插盒等排例整齐,线管穿线面积未超过40%,线盒内并线采用压线帽。配电箱内10平方线进户,接线整齐,厨房间,布置4平方进入电线,冰箱单独一回路。强,弱电箱内接线不零乱,光纤线预留管。强,弱电线交叉点锡纸包扎屏蔽,兆欧表测试线路正确。天棚上布线上电下水合理。灯头线盒阻然产品软管连接保护电源线。

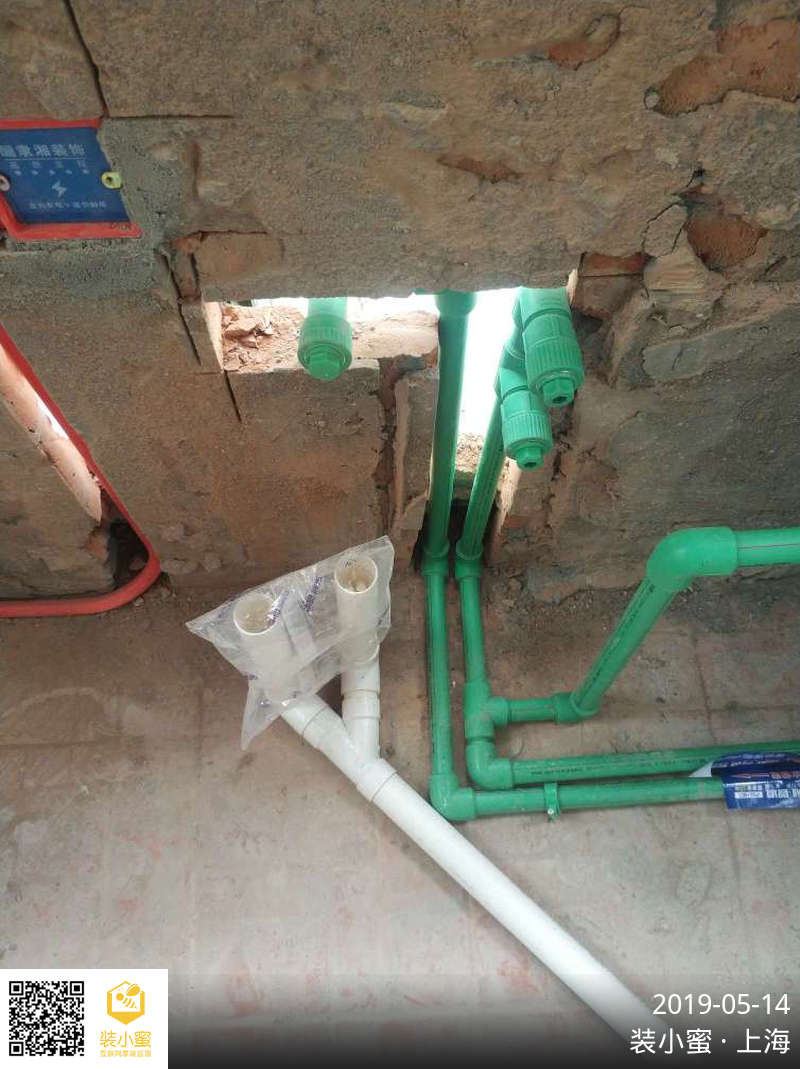

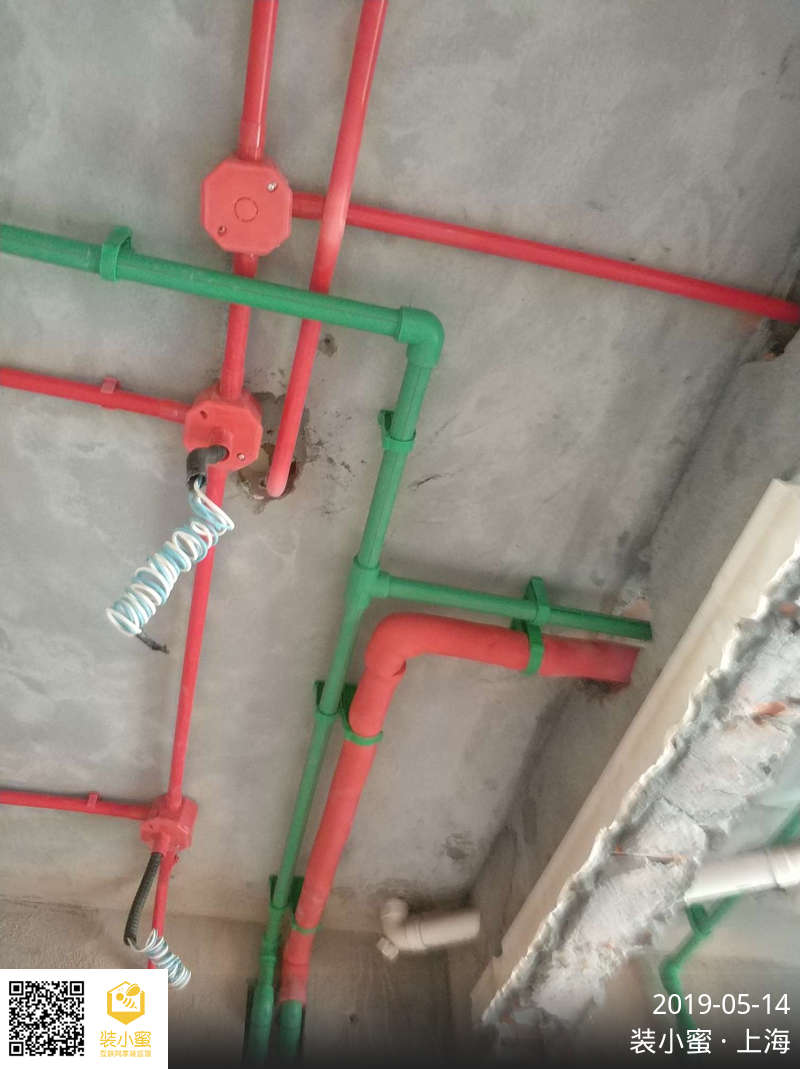

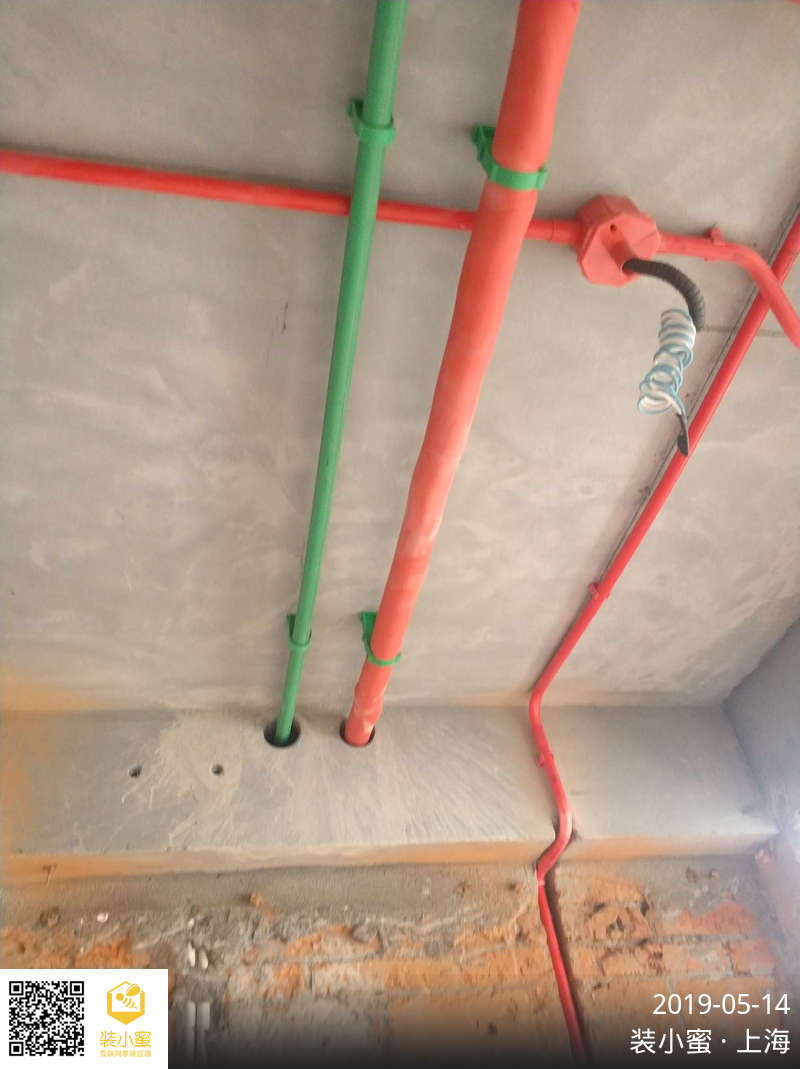

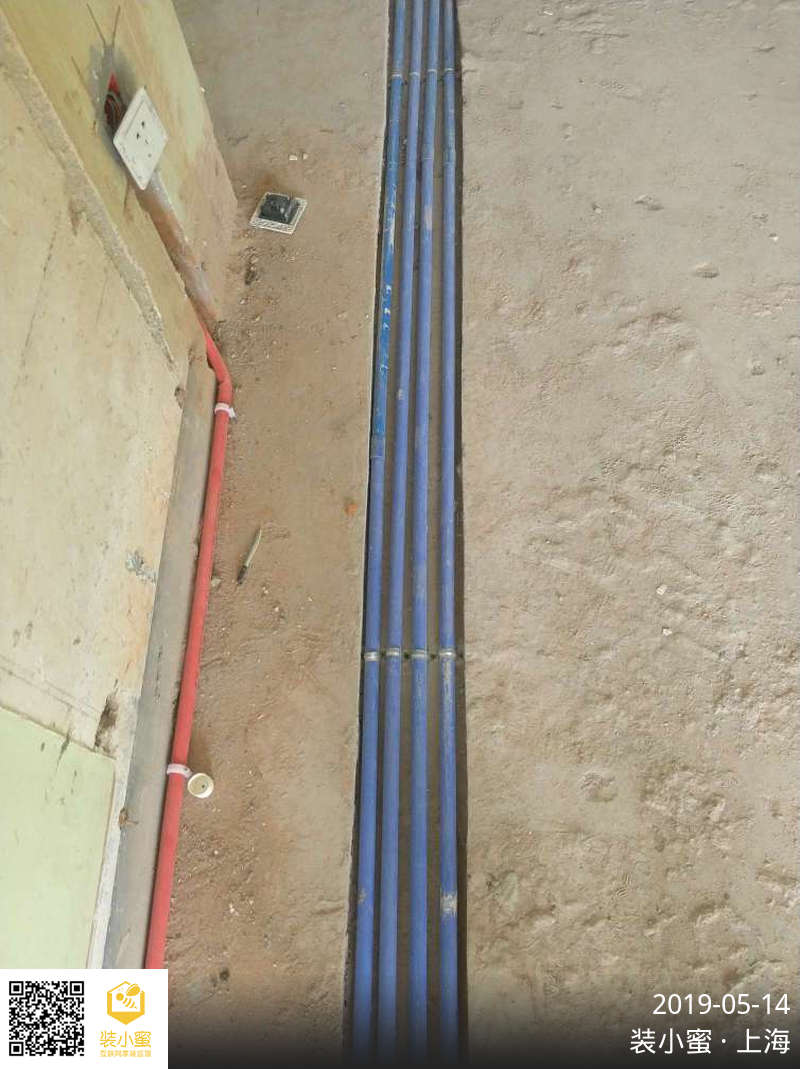

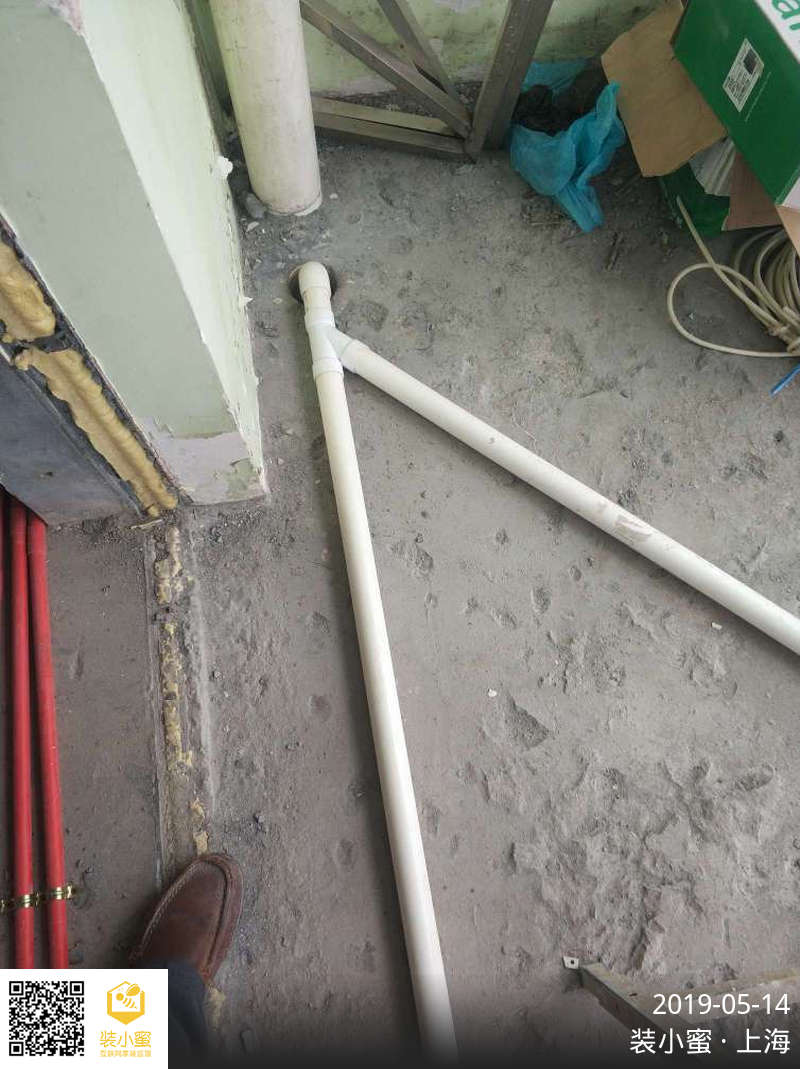

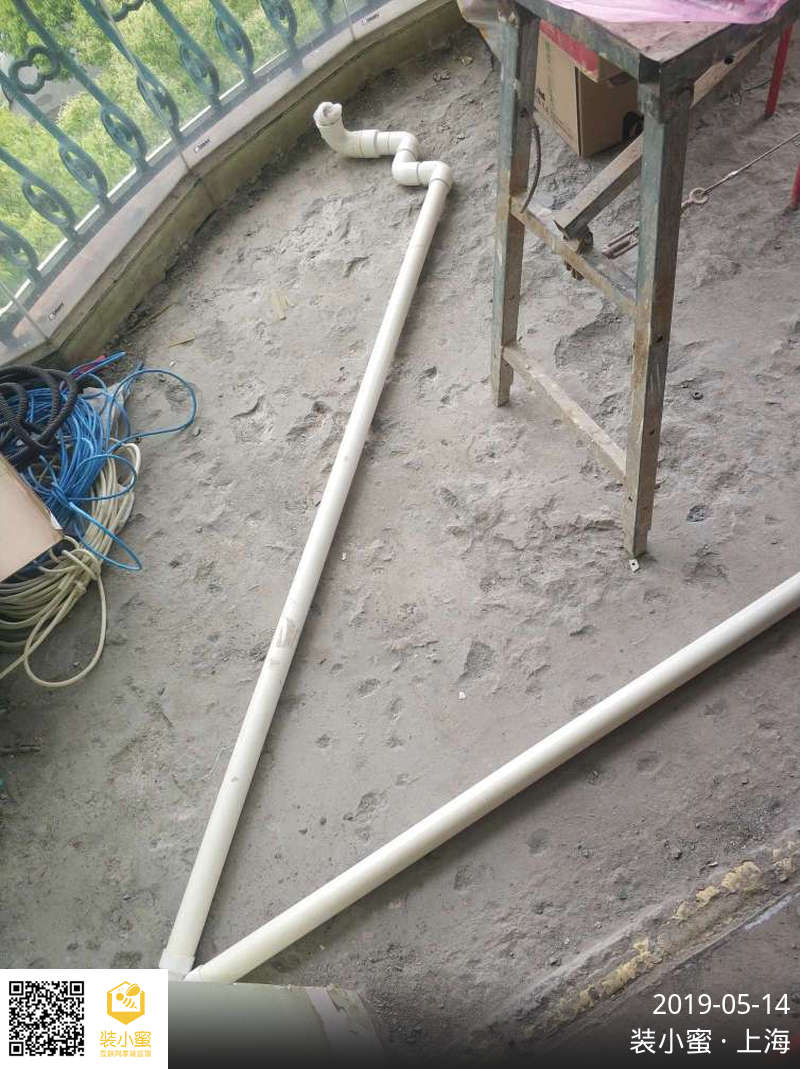

2)给排水管,PPR给水管安装布置无硬弯,线管和循环管走向合理,淋浴房内丝弯固定,冷热水管间隔,定位,标高,水平合理,观察无渗漏痕迹。卫生间阳台地面排水管布置有坡度合理。目前施工验收符合要求。

发现问题及整改建议:
①厨房卫生总下水管处给水管加固
②厅西侧墙面强弱电线过墙需穿管
③所有水电线管过墙洞封堵

后续施工建议:
泥木进场提前通知监理

工作安排计划:
下次工作为【泥木基层巡检】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 杨银国




符合标准:31项


给水管道走向正确,安装平直
冷热水管并行间距符合要求
管道与各接口,均无渗漏现象
管道固定无明显松动,固定间距符合要求
管道端口出墙长度与高度,符合要求
水管与电线管间距符合要求
各用水点位置及设备,经确认符合要求
地漏安装位置及功能符合要求
新老管套接接口处理符合要求
多管并管,已采用Y型三通连接
各排水管道伸出地(墙)面200mm以上
新排下水管道坡度设置符合要求
下水管道经通水试验,排水畅通
厨房排水管安装符合要求
各排水点位,经确认符合要求
电线管排设完整,中间无软管过渡
线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
管卡固定间距符合要求
强弱电线管交叉处,已做屏蔽处理
各用电点位与设备,经确认符合要求
线管穿入导线的数量未超出要求
各回路的导线规格,符合设计要求
导线线色正确,符合要求
强弱电线分管穿线,符合要求
经绝缘检测:导线绝缘性能合格
线盒、软管预留导线长度符合要求
弱电线两端已编号并保护
断路器接入导线的数量符合要求
导线与断路器匹配符合要求
断路器漏保设置合理
