【杭州新城香悦半岛装修监理日志】2019年05月13日水电隐蔽施工阶段验收日志

  • 符合标准
  • 已解决隐患
  • 现存隐患

检查日期:2019-05-13

施工阶段:进行中

监理老师:蔡志民

现存隐患:3

装小蜜监理日志总结

今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第4次上门

现场人员:
客户:1人,工长:1人,施工方监理:1人

施工进度与施工情况:

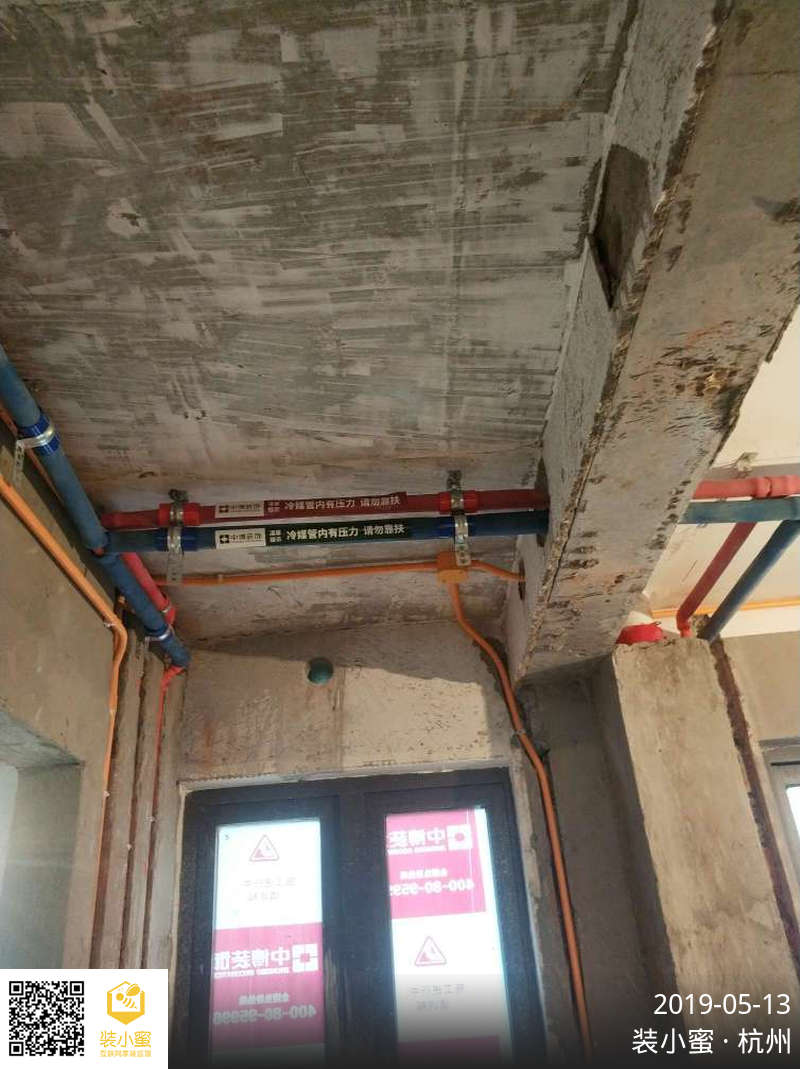

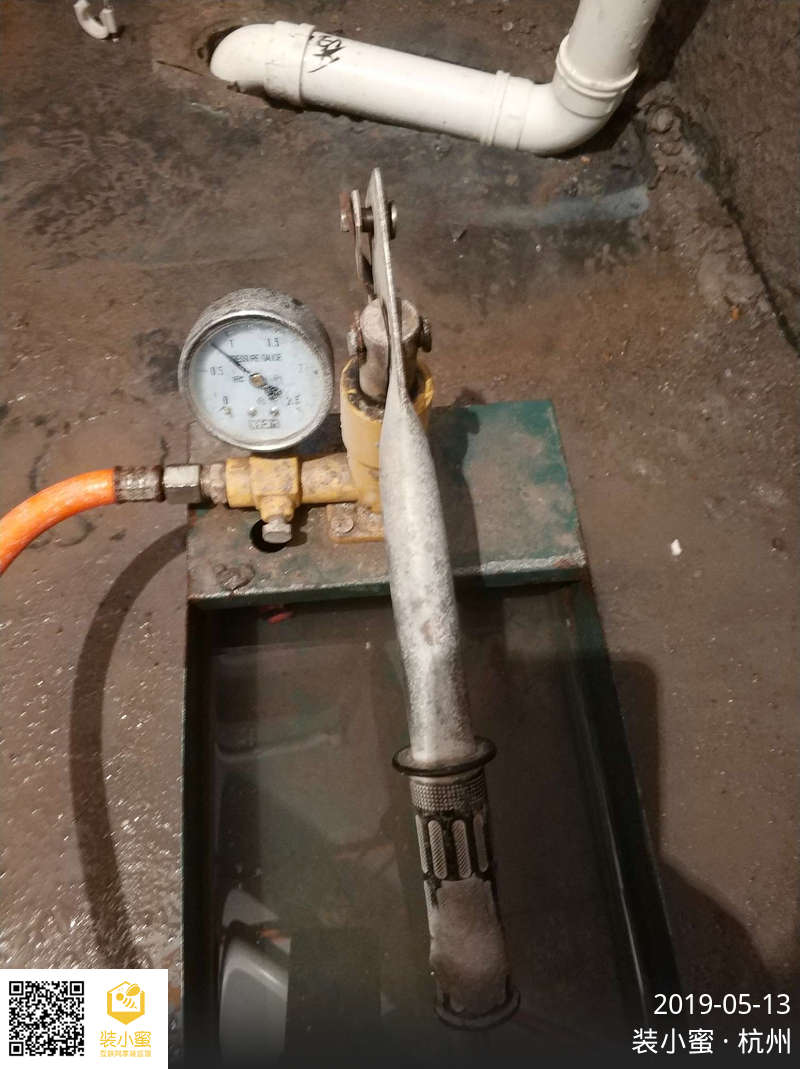

施工进度正常,水电隐蔽施工巳完成,水管已打压在0.6一0.8mpa半小时未掉压,泥木交底文件巳交底。

发现问题及整改建议:

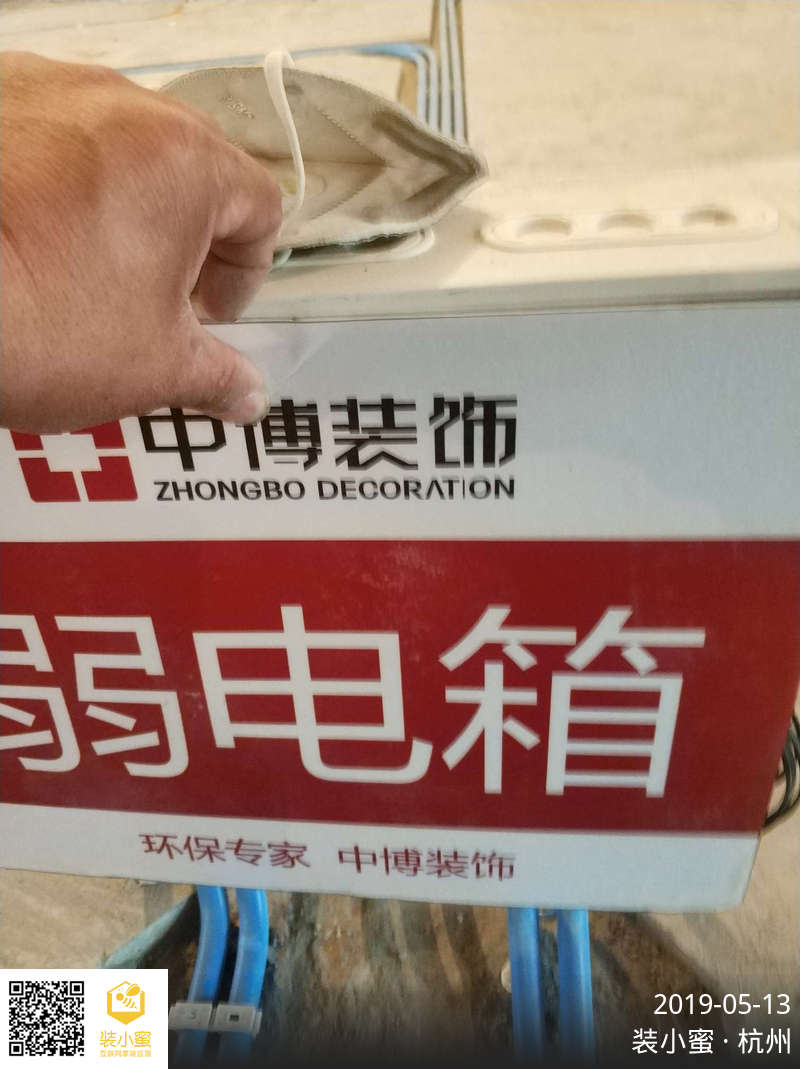

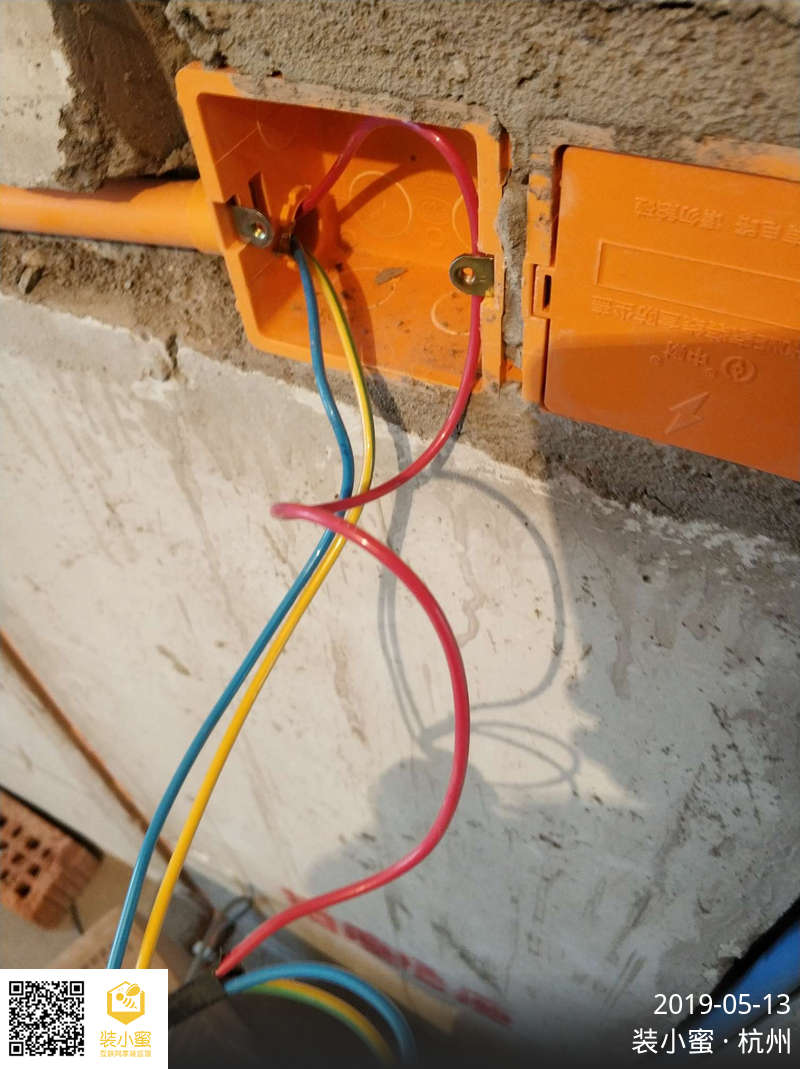

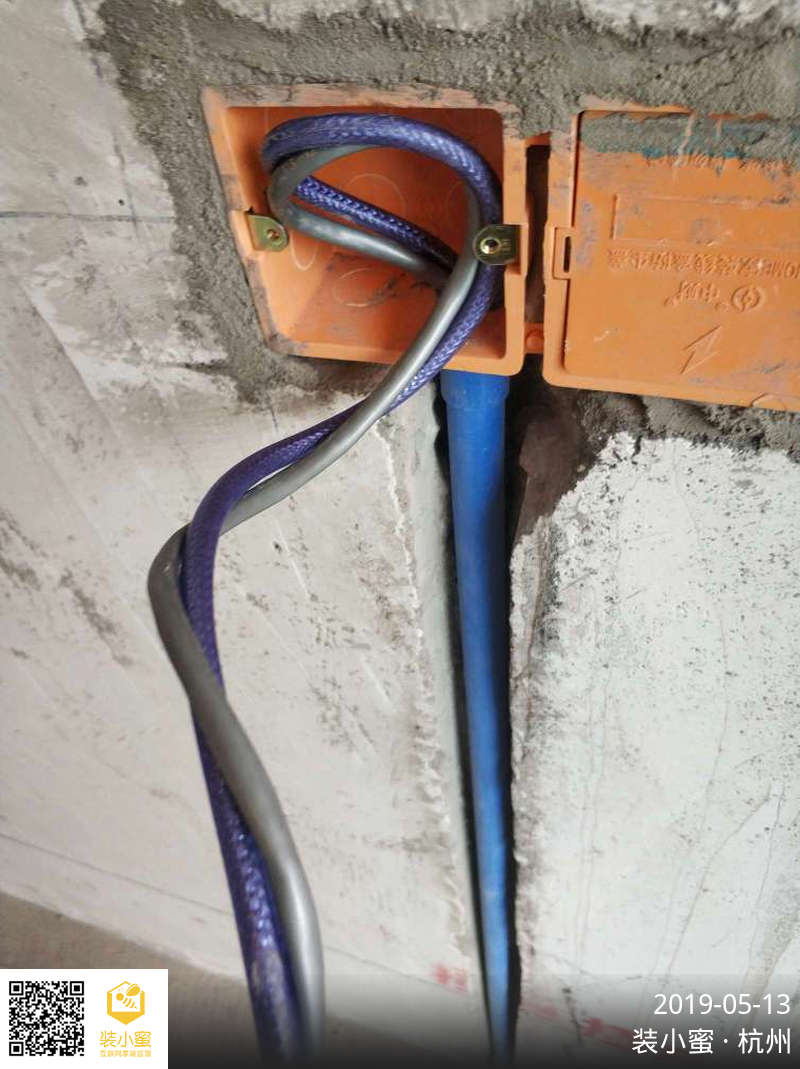

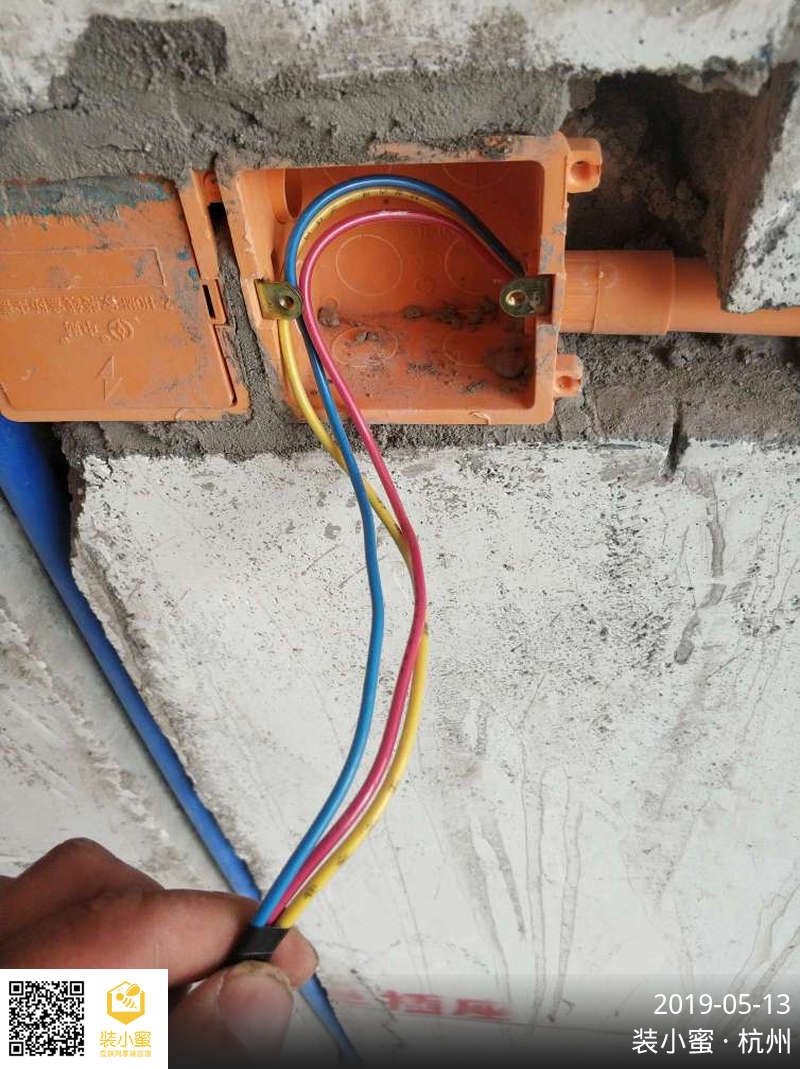

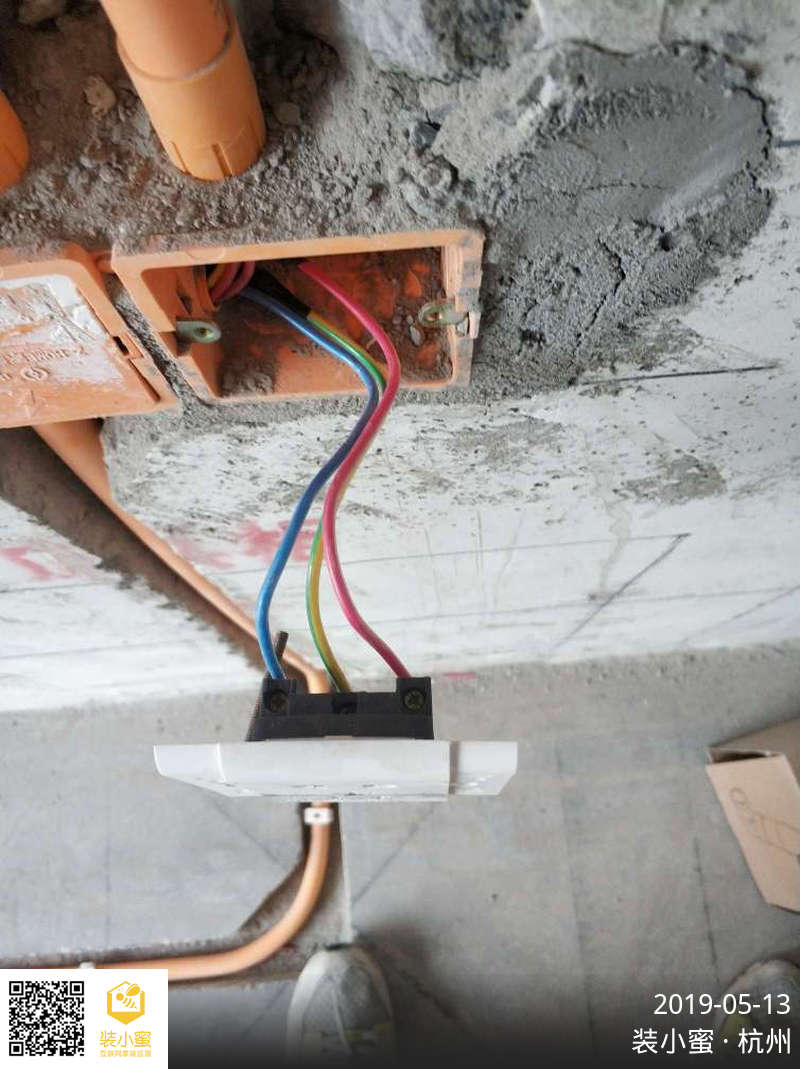

①配电箱里地线过短未连接,导线相线同色用地线,线径6平方需改十平方同进同出。
②厨房单独一路4平方未放线需更改。

③卫生间外露冷热水管需做保温包裹。

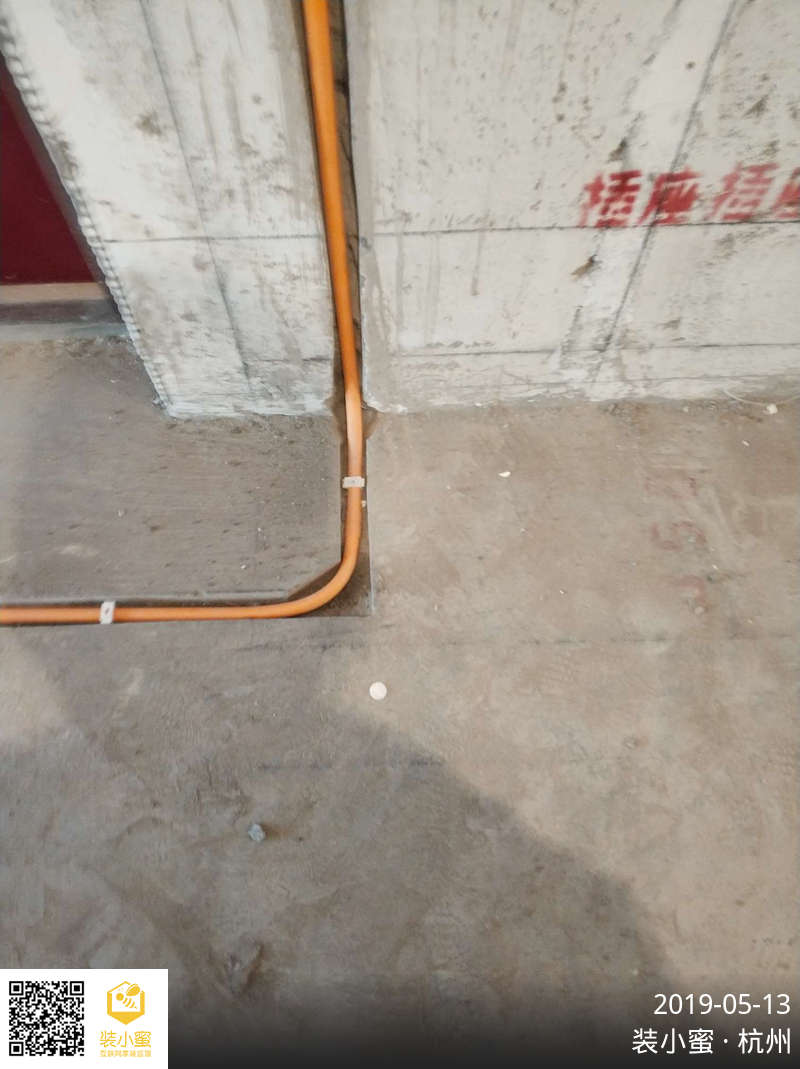

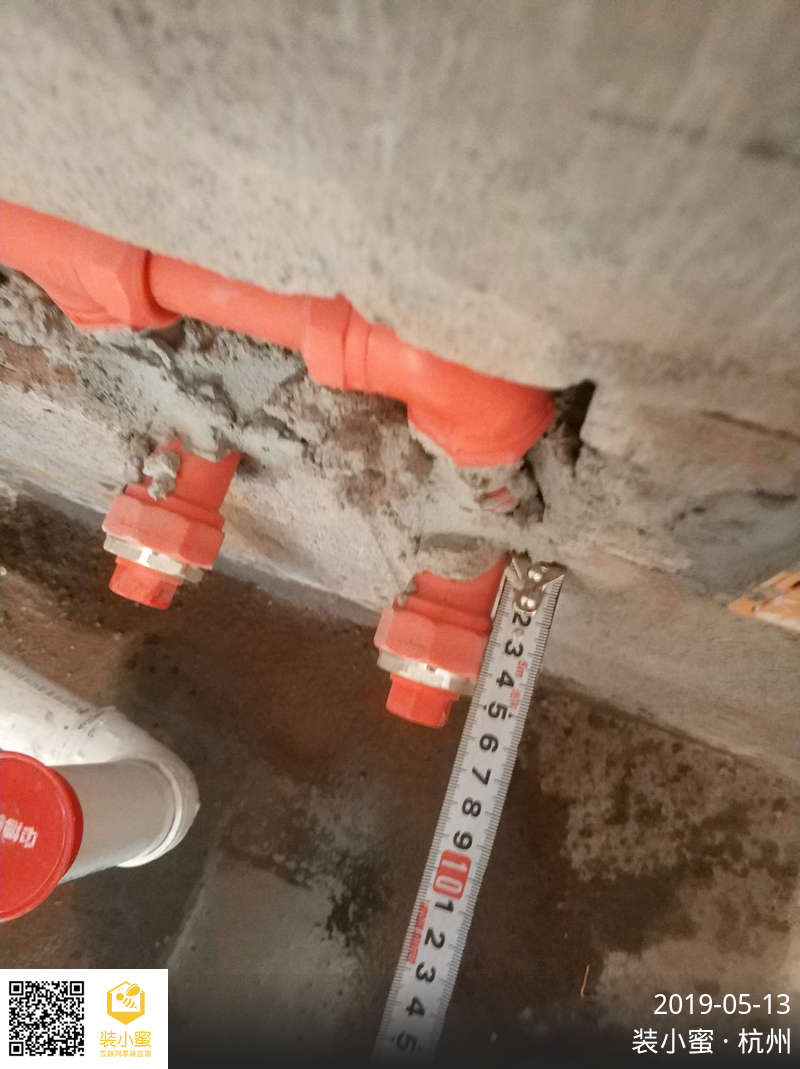

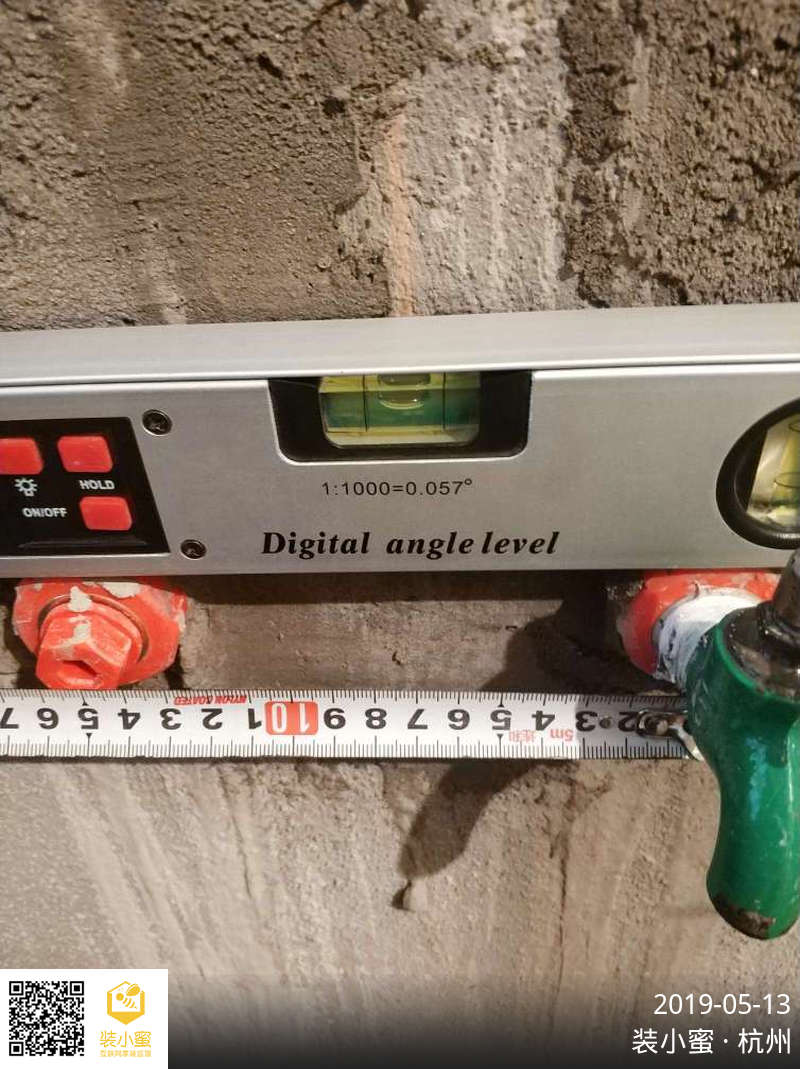

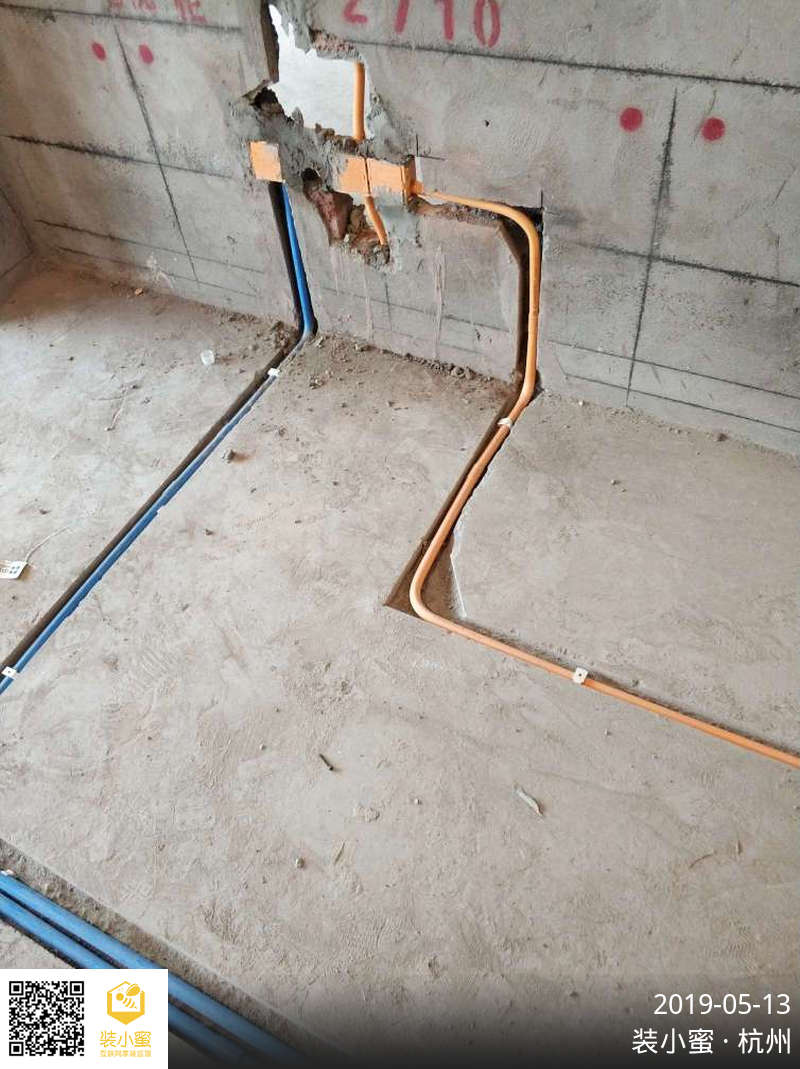

④客厅餐厅厨房水管走线管上方未按电上水下工艺施工,水管又弯曲需整改。
⑤水电孔洞需用泡沫胶进行封堵防止串味。
⑥阳台单4平方线需接入洗衣机插座内。

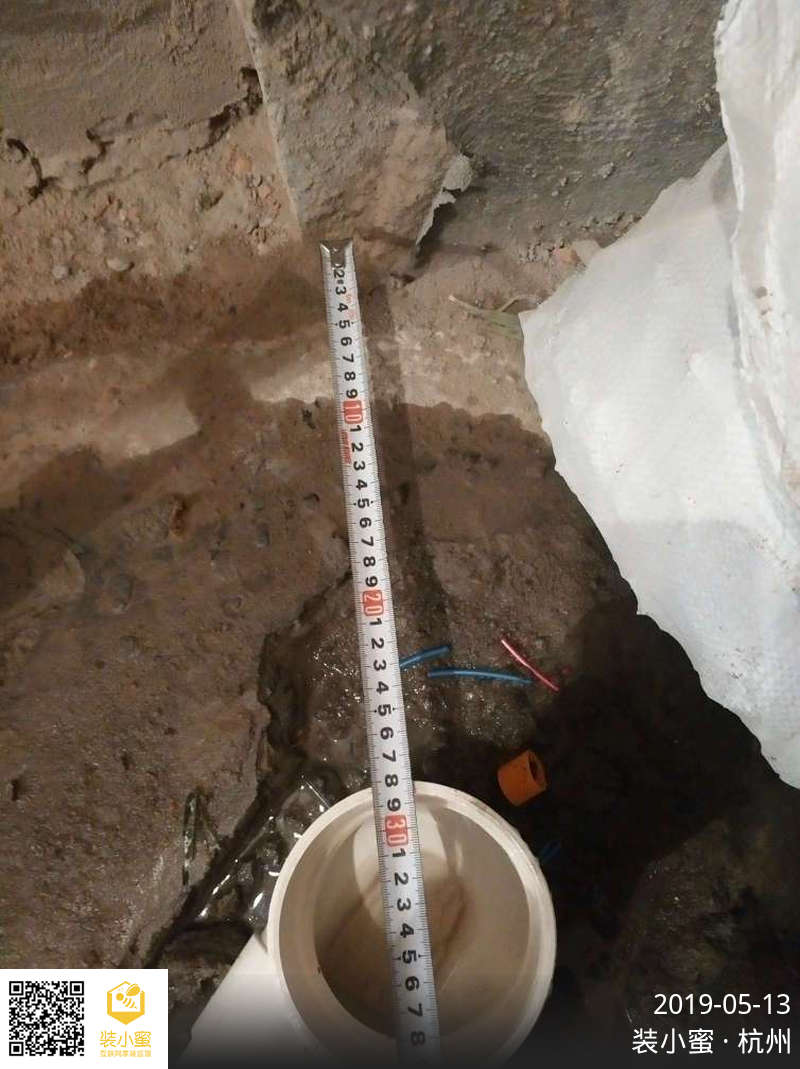

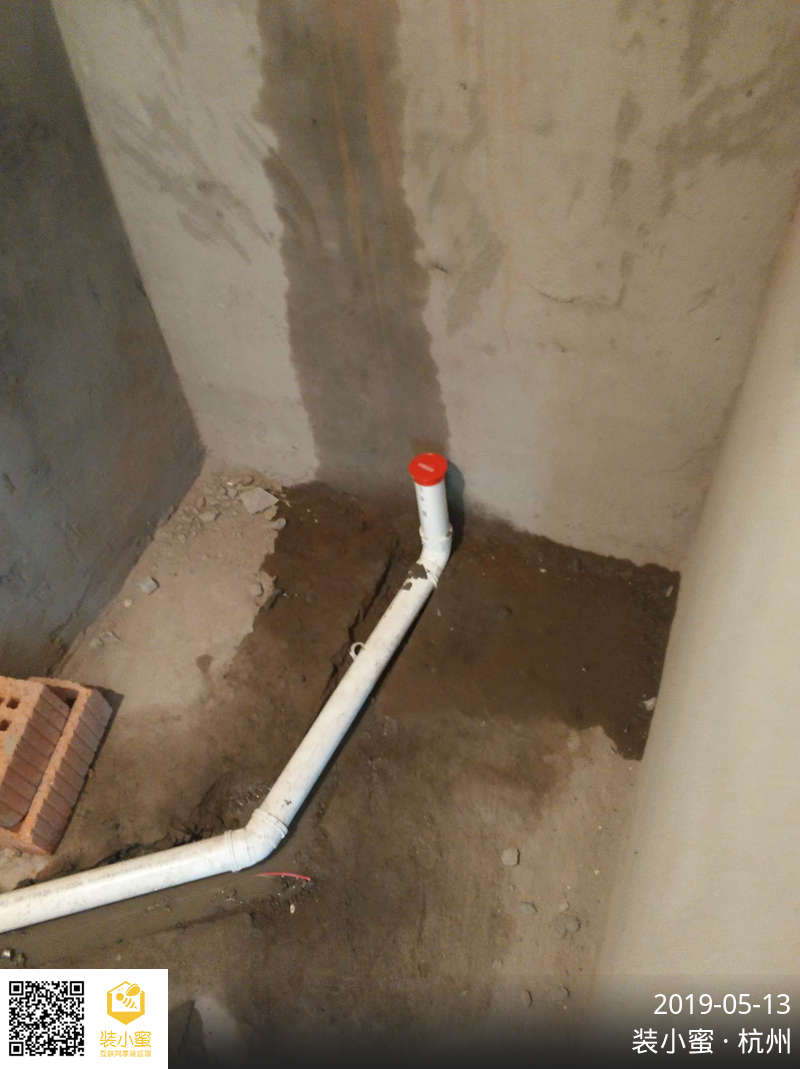

⑦卫生间移位下水管需做好坡度和防水工作,注意马桶与墙的坑距。

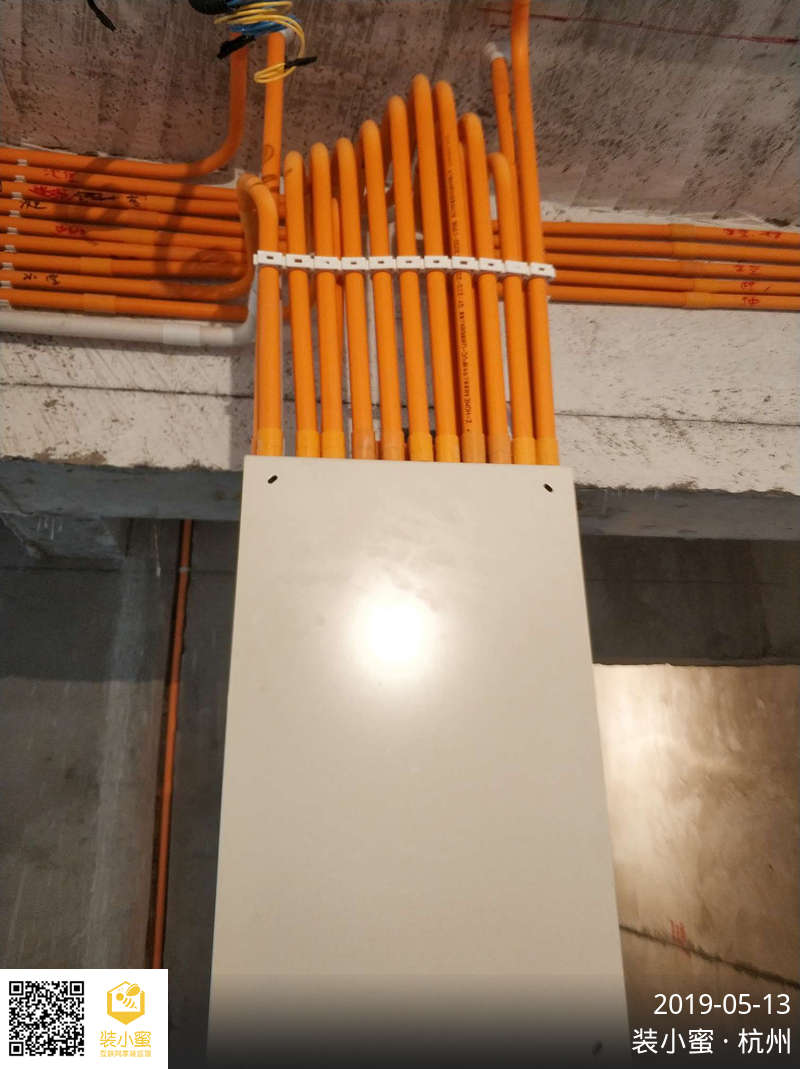

⑧厨房顶面管道需加卡固定。

后续施工建议:
厨卫墙面贴砖,封槽前需对空鼓进行修复后再进行封槽。

工作安排计划:
下次工作为【泥木巡检】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 蔡志民

现存隐患:3项

导线与断路器匹配符合要求

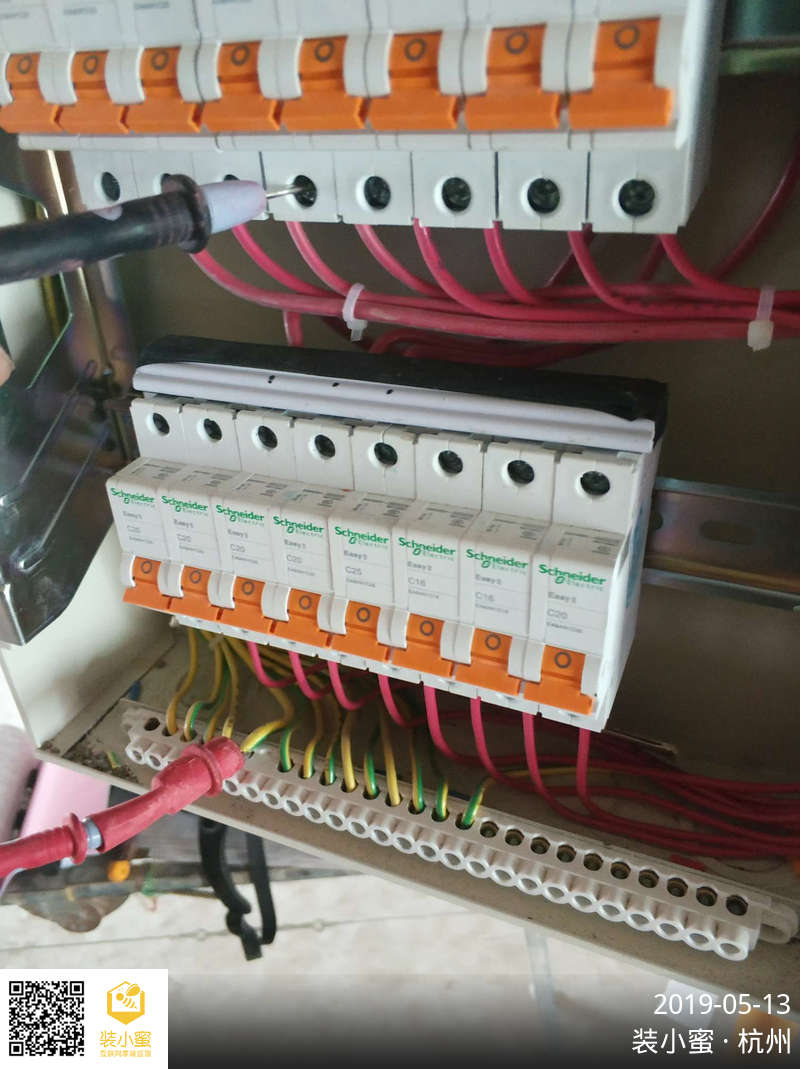

断路器接入导线的数量符合要求

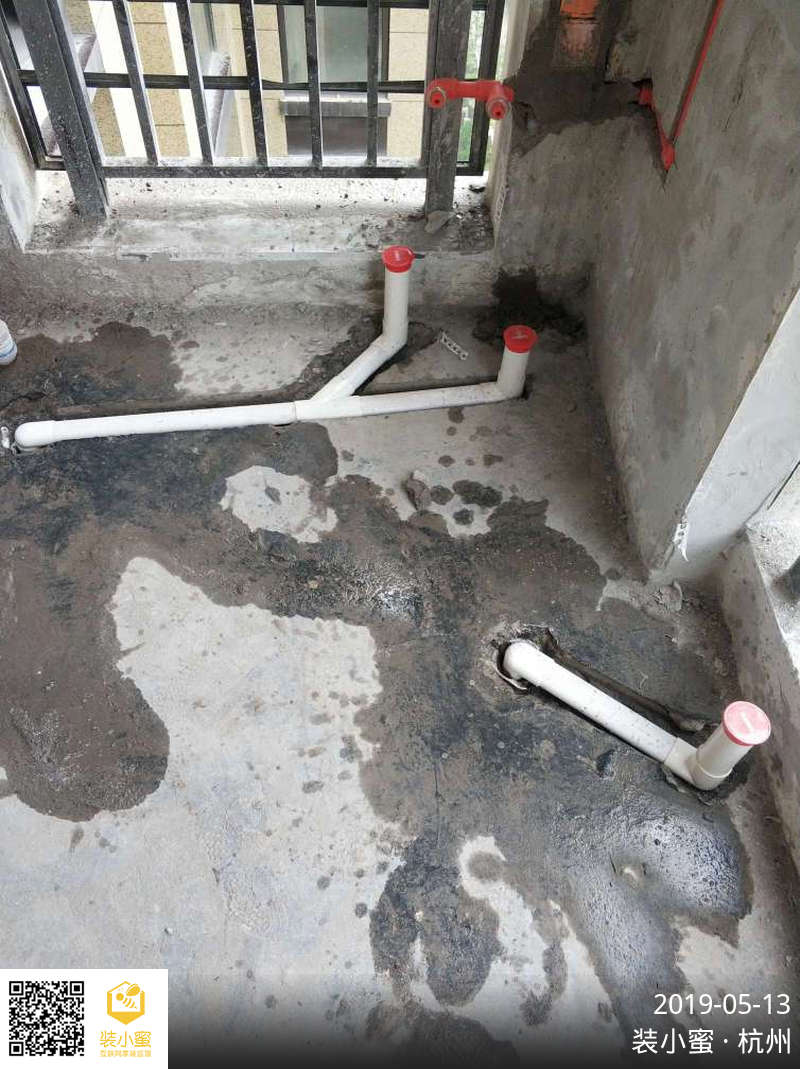

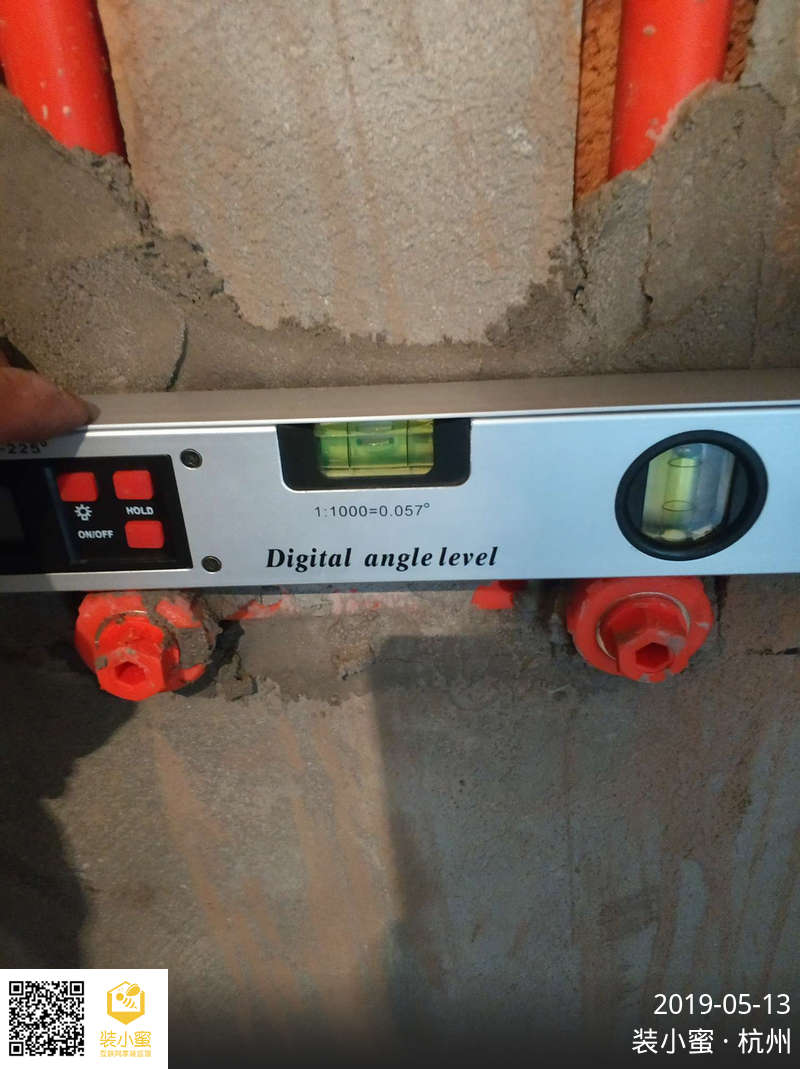

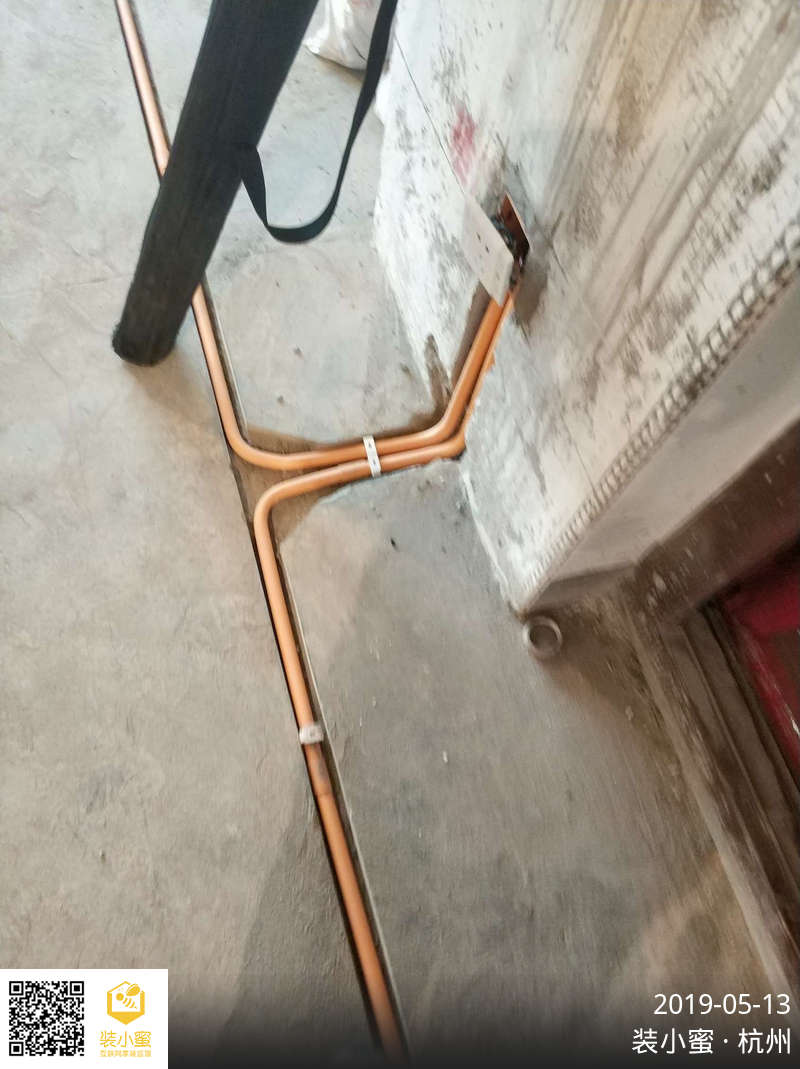

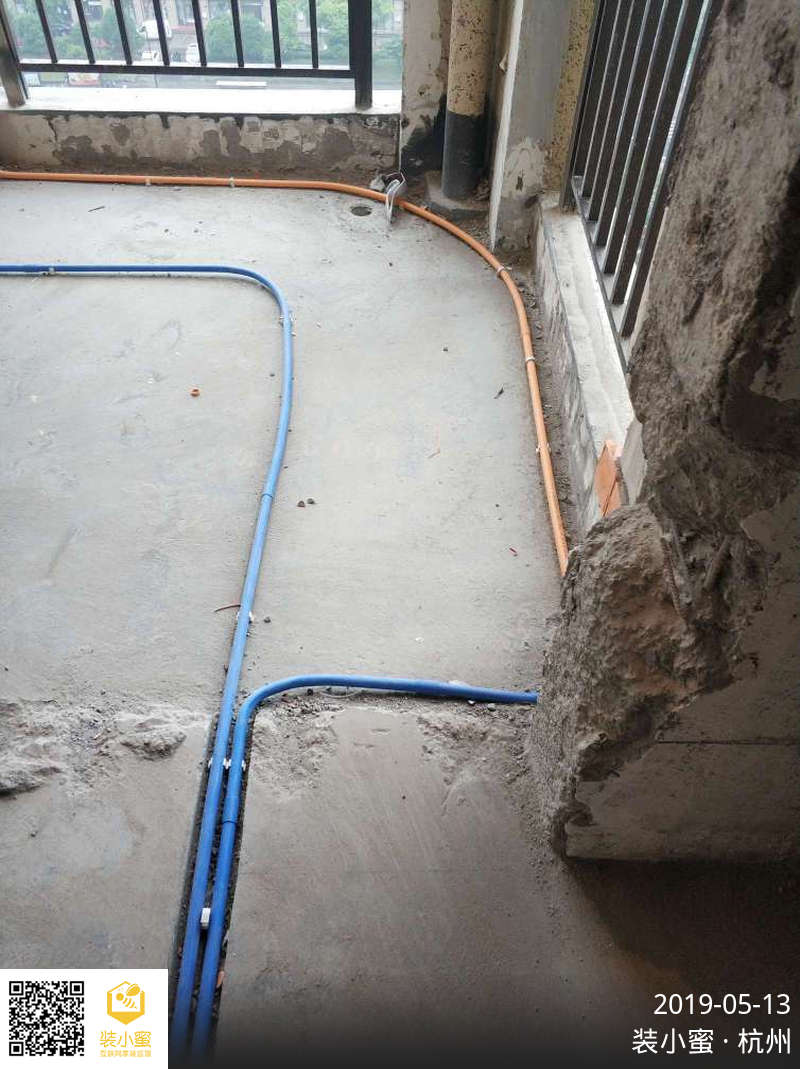

给水管道走向正确,安装平直

已解决隐患:1项

之前发现隐患

墙面粉刷基层无明显空鼓开裂

本次检查已解决

墙面粉刷基层无明显空鼓开裂

符合标准:22项

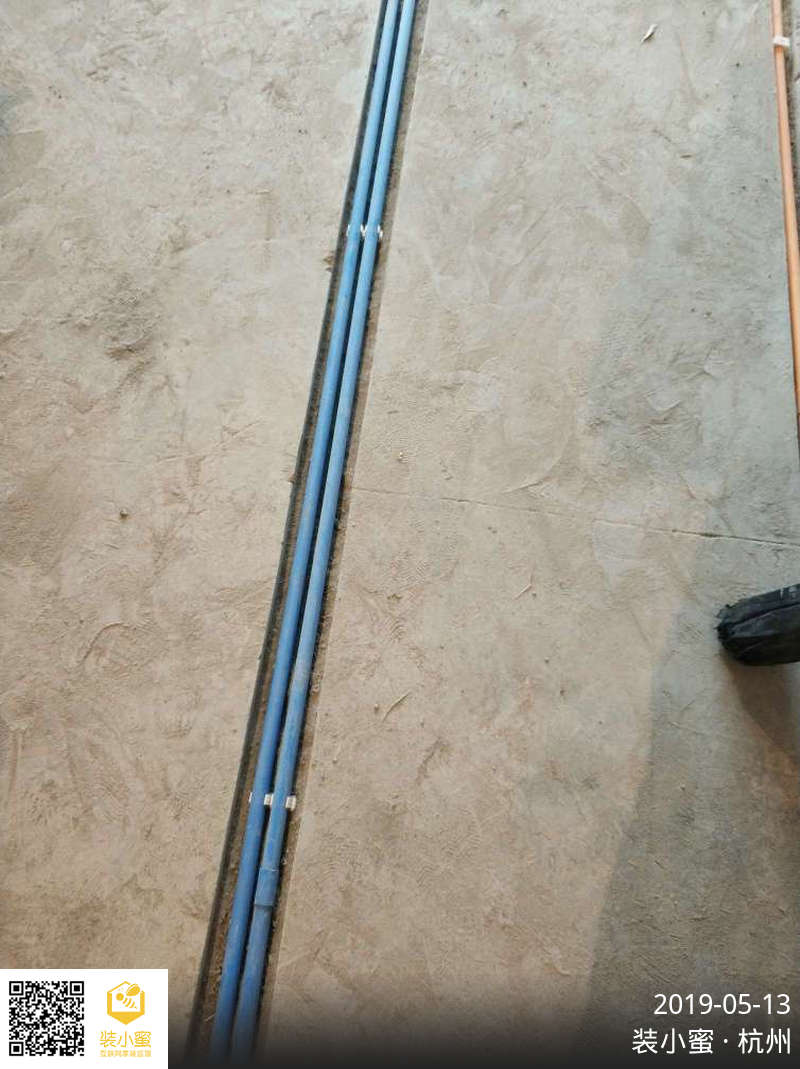

管道固定无明显松动,固定间距符合要求
管道端口出墙长度与高度,符合要求
水管与电线管间距符合要求
各用水点位置及设备,经确认符合要求
地漏安装位置及功能符合要求
多管并管,已采用Y型三通连接

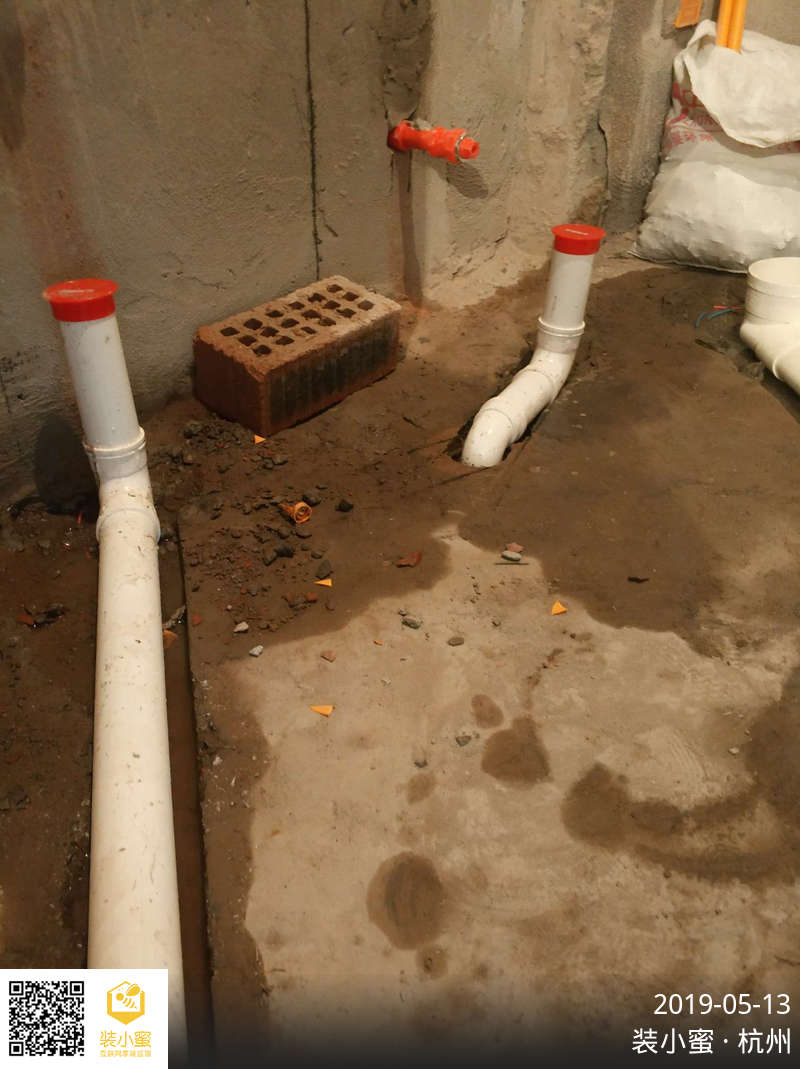

各排水管道伸出地(墙)面200mm以上

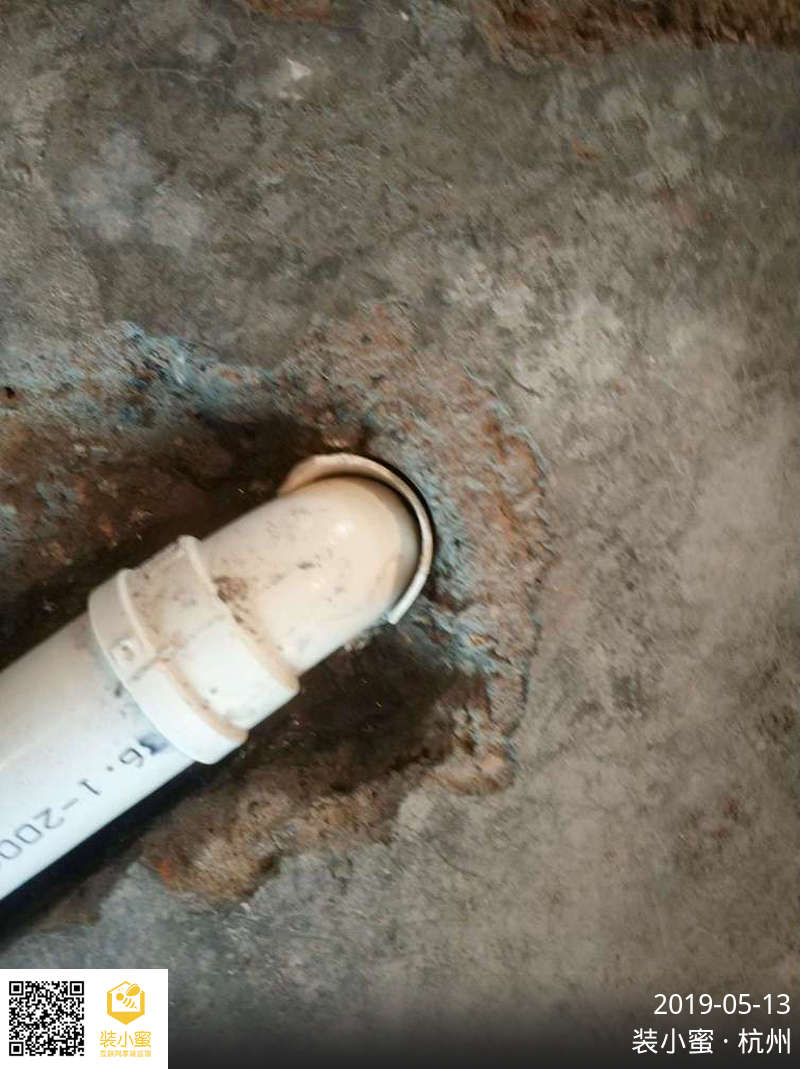

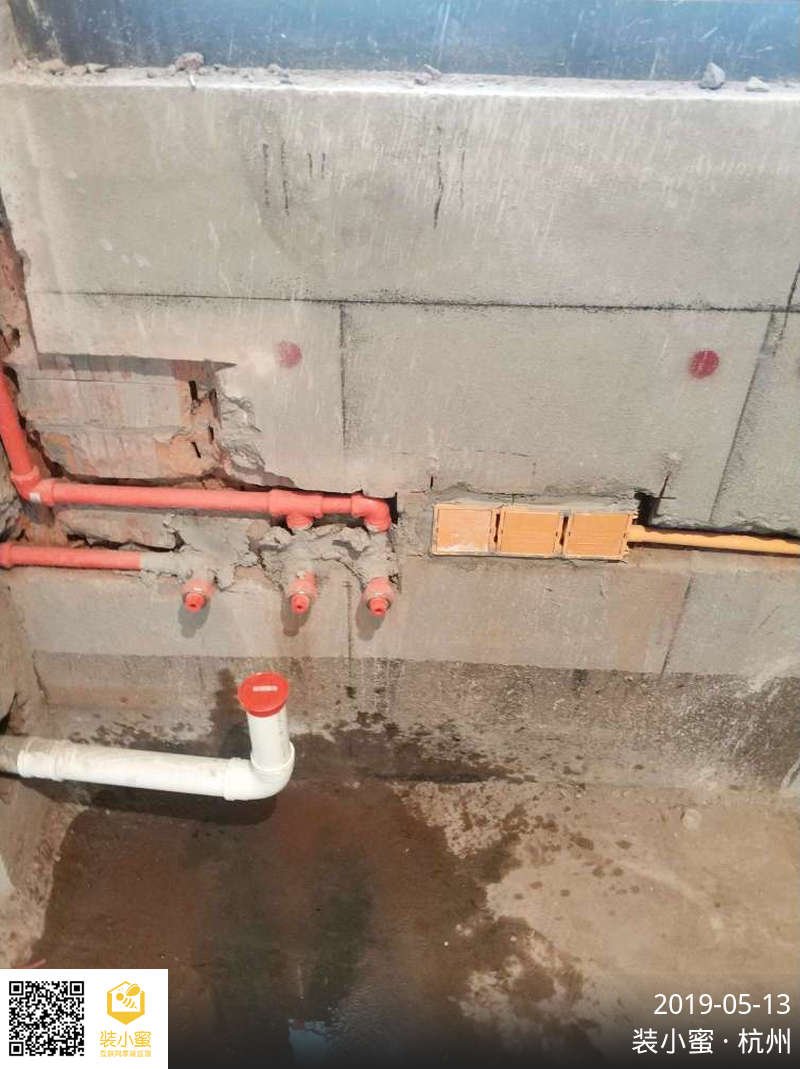

新老管套接接口处理符合要求

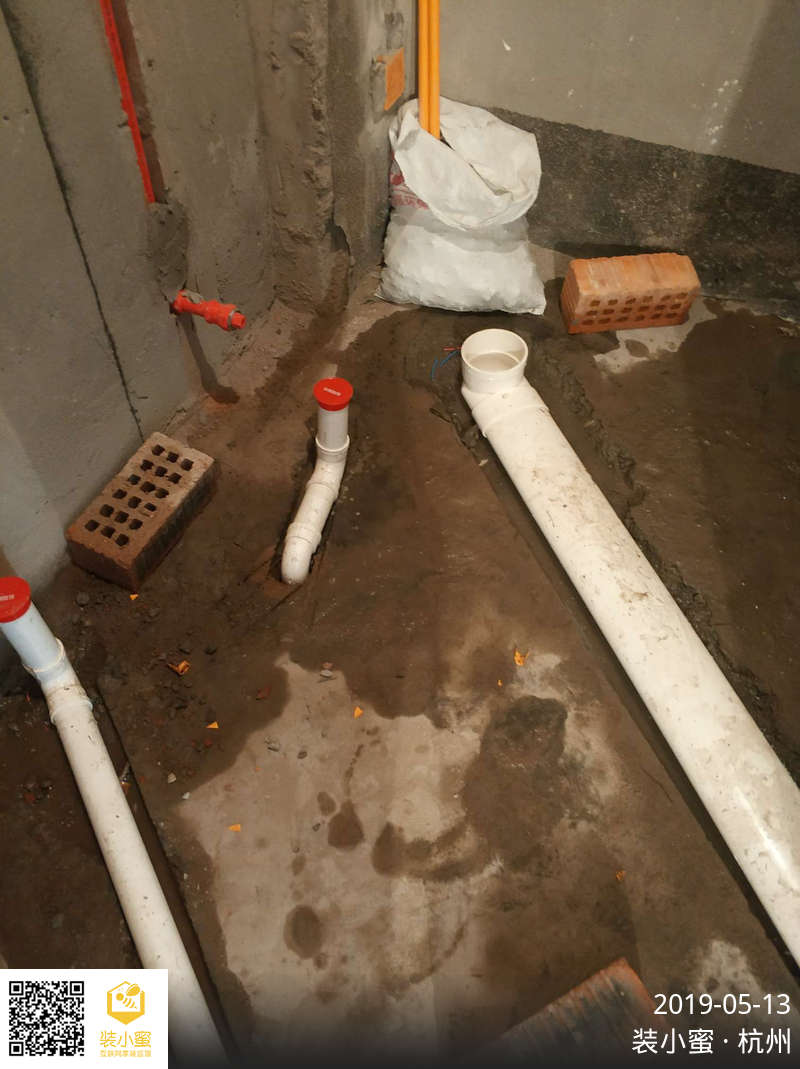

下水管道经通水试验,排水畅通
厨房排水管安装符合要求
线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
管卡固定间距符合要求
强弱电线管交叉处,已做屏蔽处理
导线线色正确,符合要求
强弱电线分管穿线,符合要求
线盒、软管预留导线长度符合要求
弱电线两端已编号并保护
冷热水管并行间距符合要求
管道与各接口,均无渗漏现象
线管穿入导线的数量未超出要求

经绝缘检测:导线绝缘性能合格
