【北京西坝河北里201号院装修监理日志】2019年05月13日中期施工阶段验收日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-05-13



施工阶段:进行中



监理老师:关鑫



现存隐患:2


装小蜜监理日志总结




今日检查项目:
本次为【中期施工阶段验收】是第8次上门

现场人员:
客户:1人,施工方监理:1人

施工进度与施工情况:

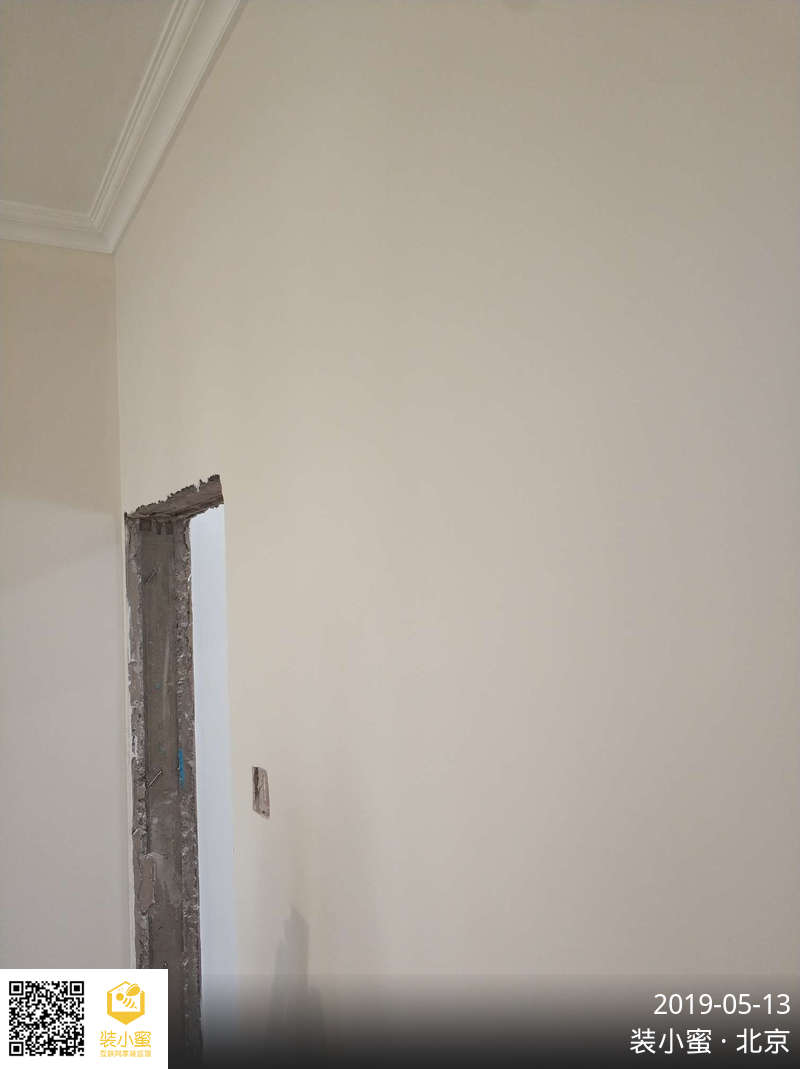

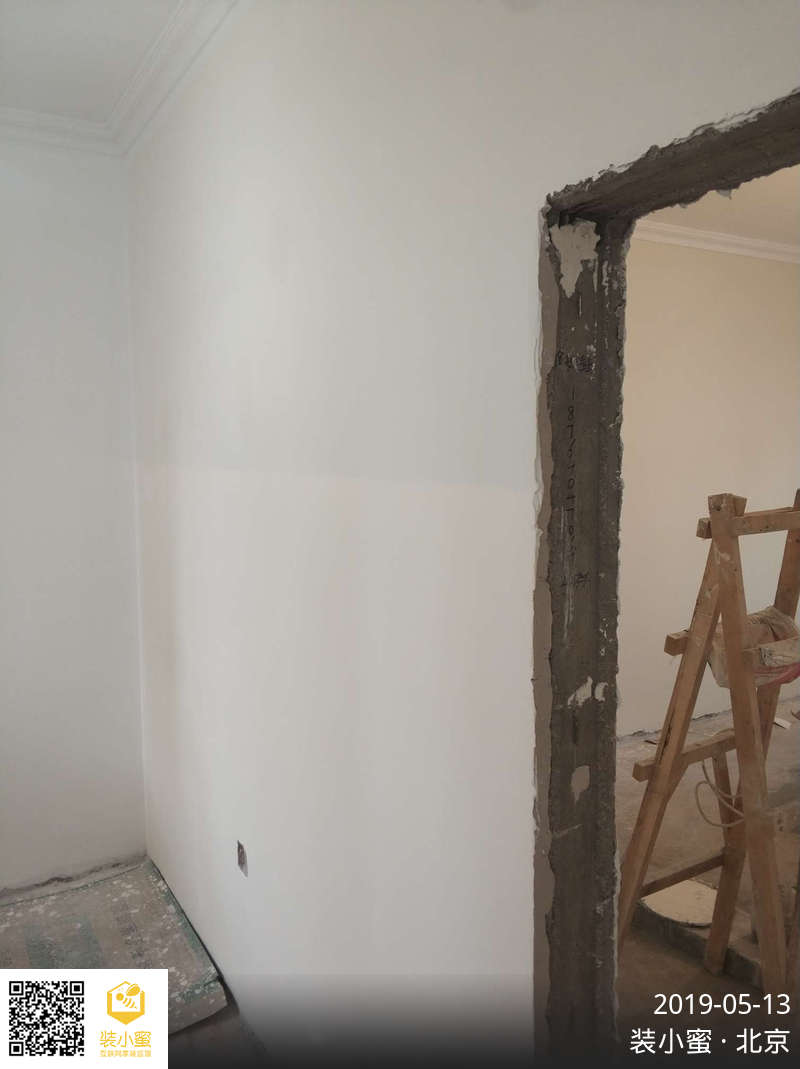

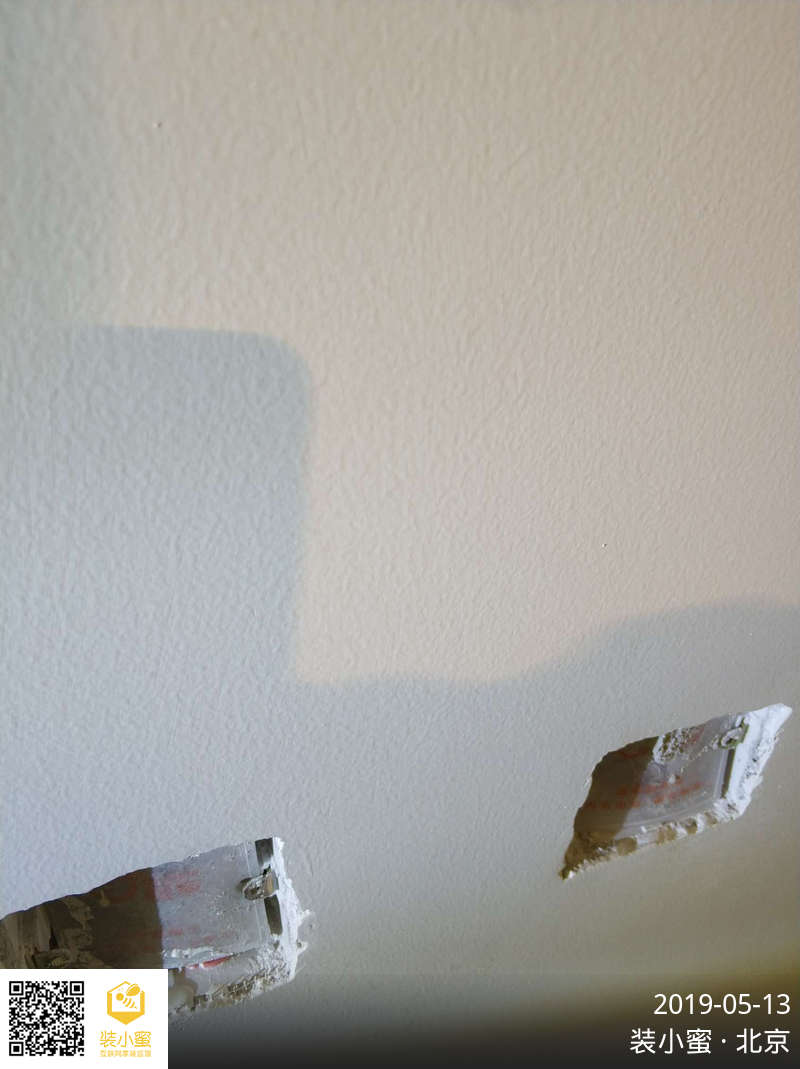

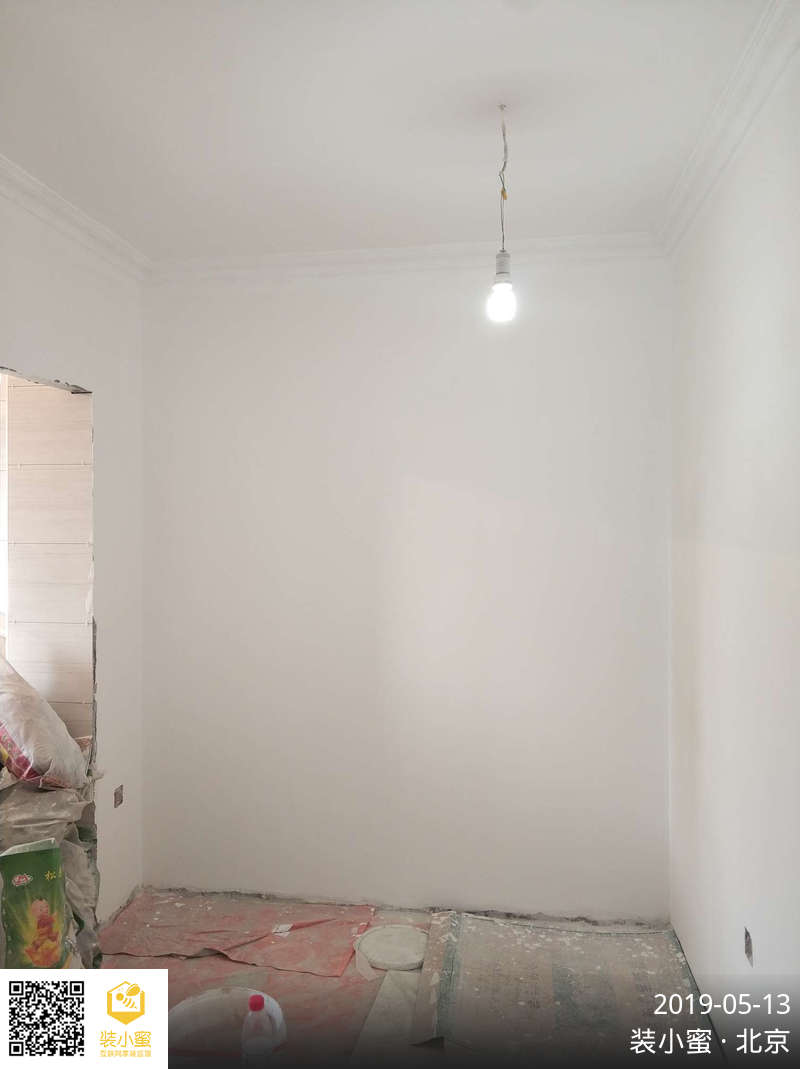

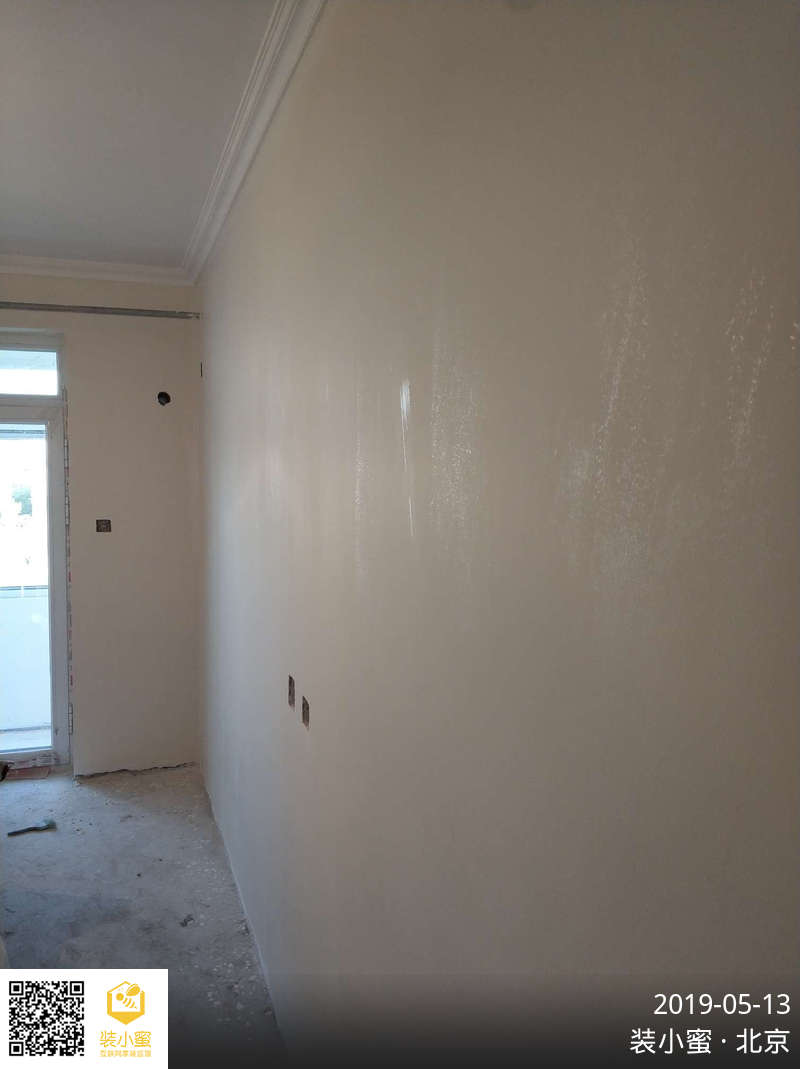

瓦工已经结束。油工正在刷底漆和第一遍面漆,目前颜色上还有与设计图纸不符的地方。

发现问题及整改建议:

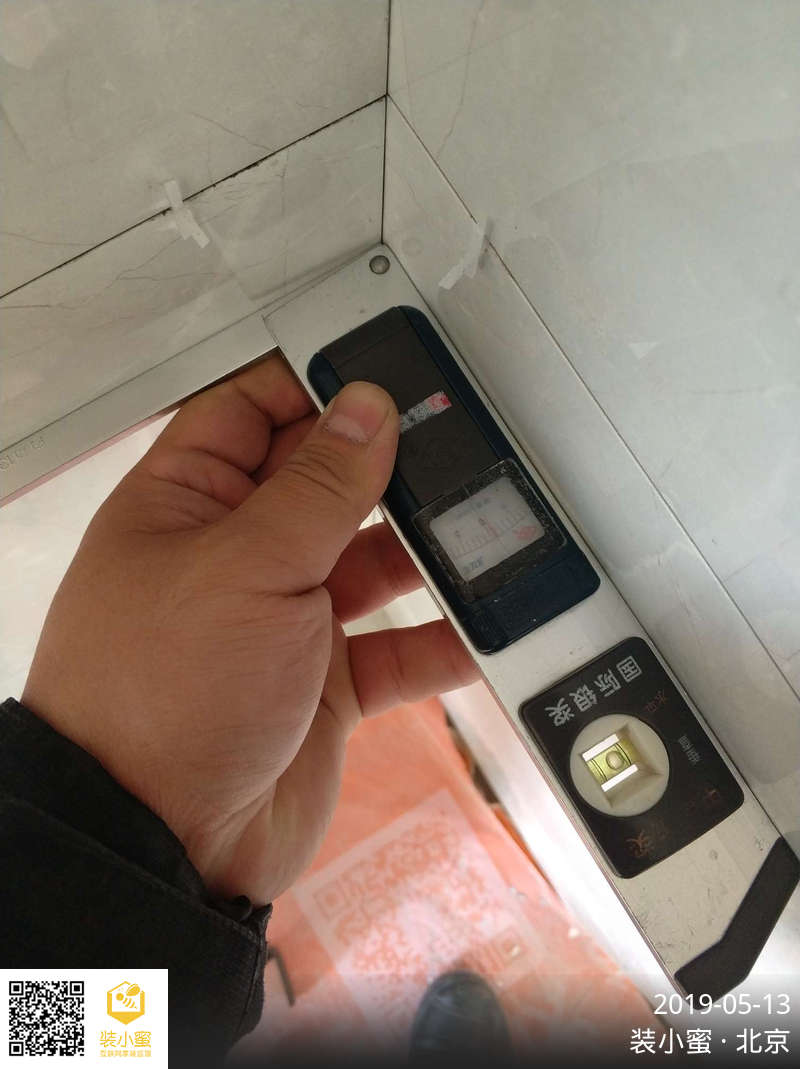

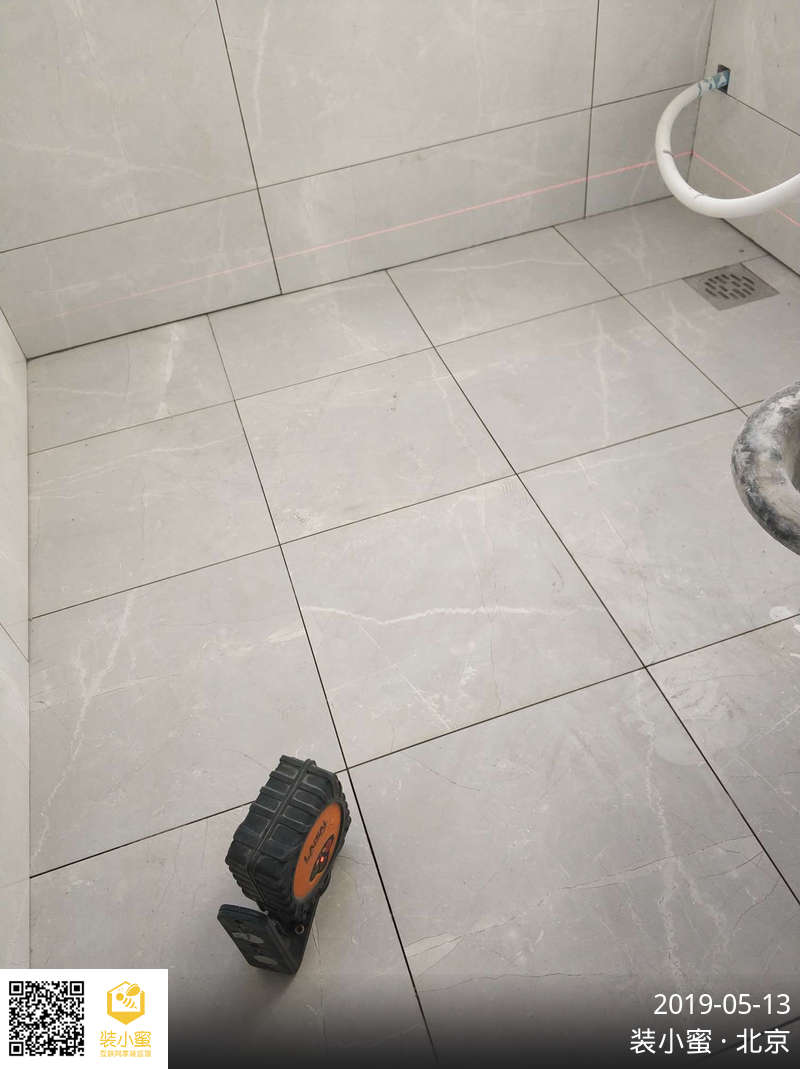

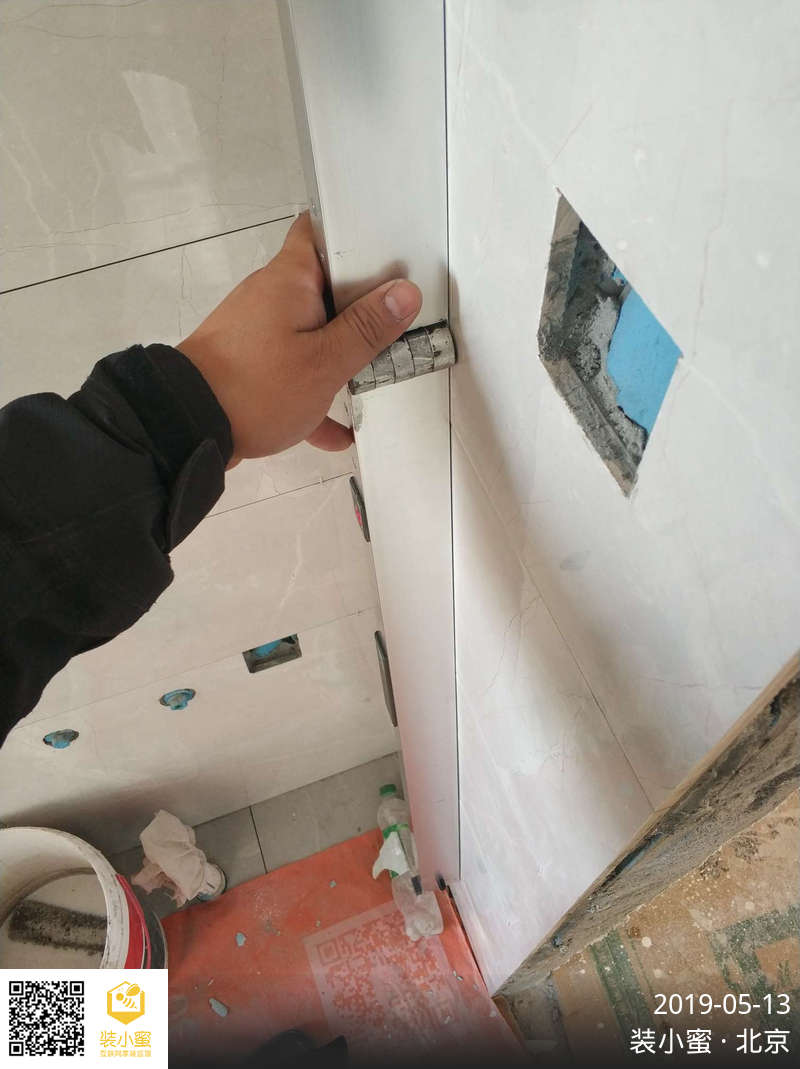

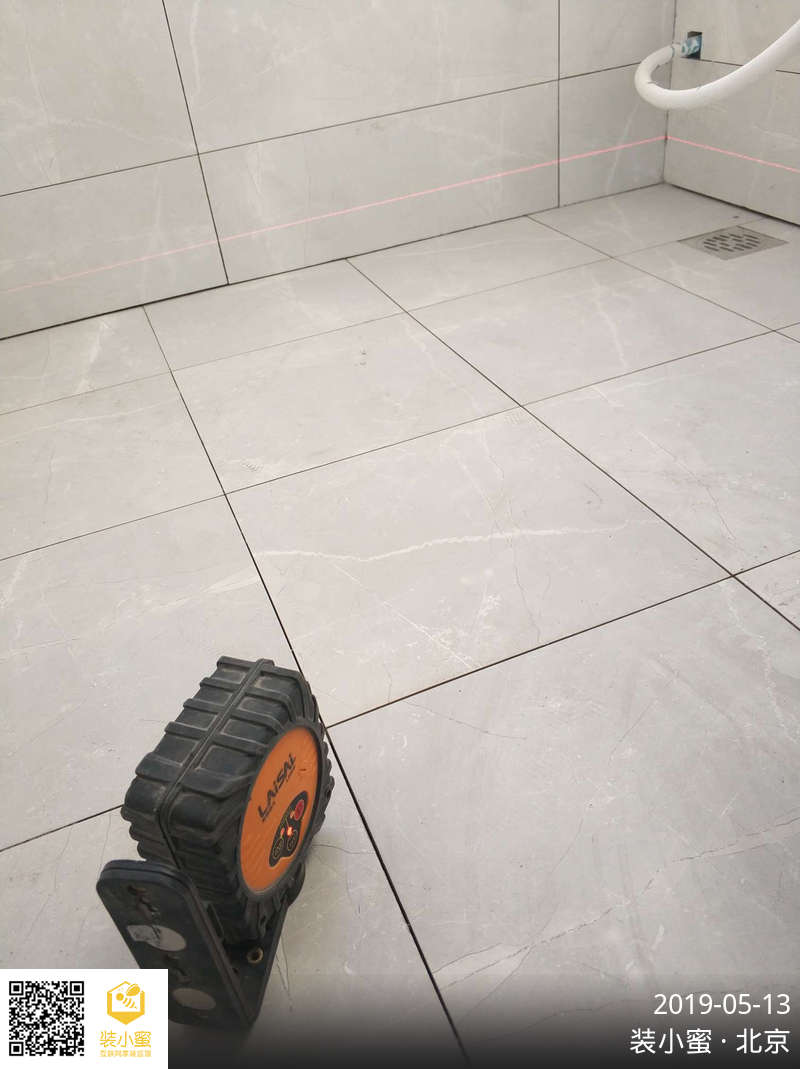

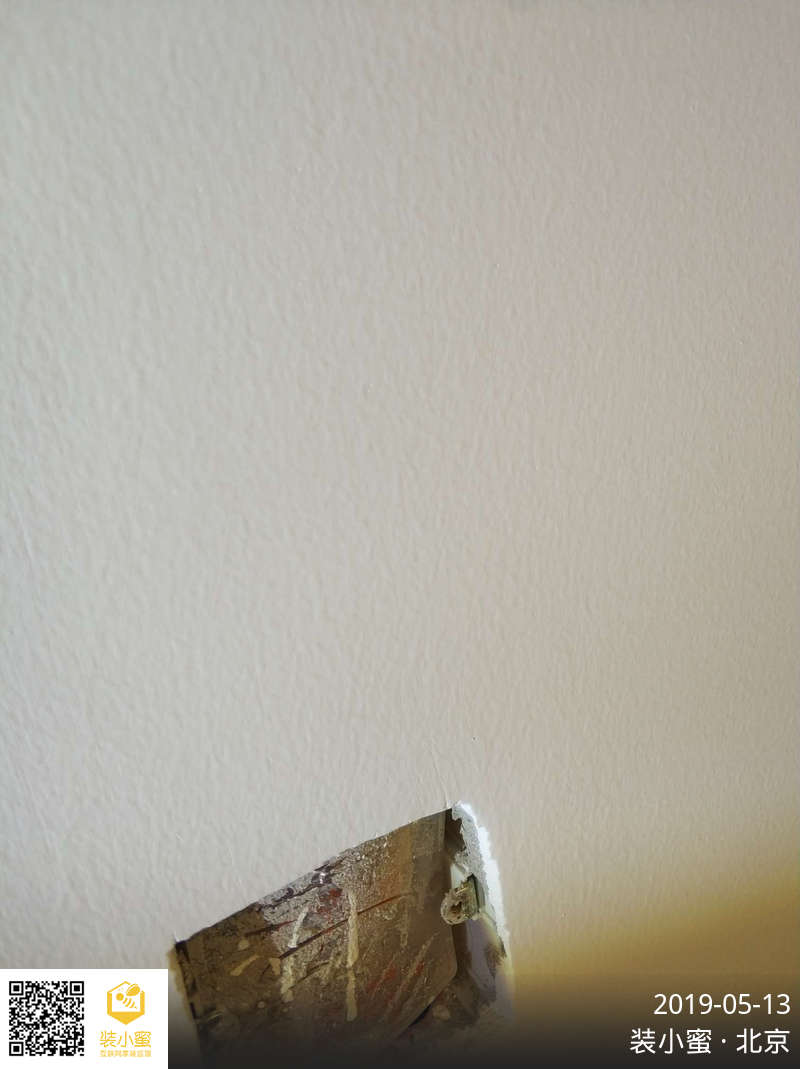

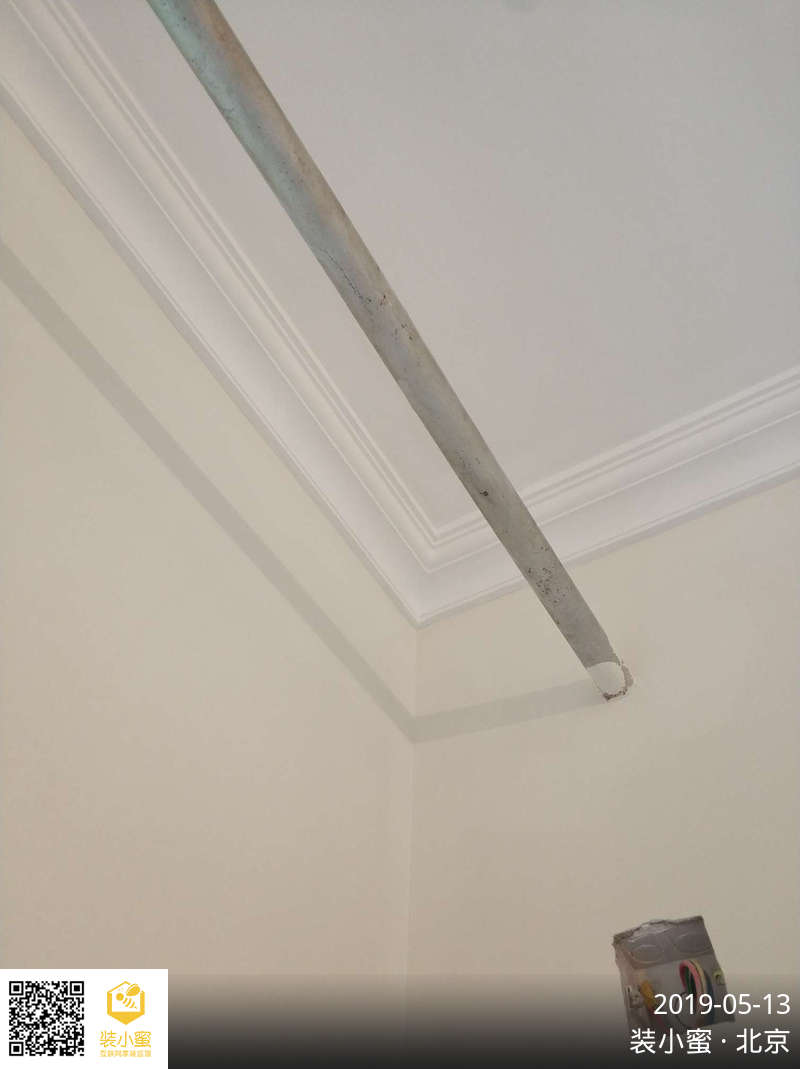

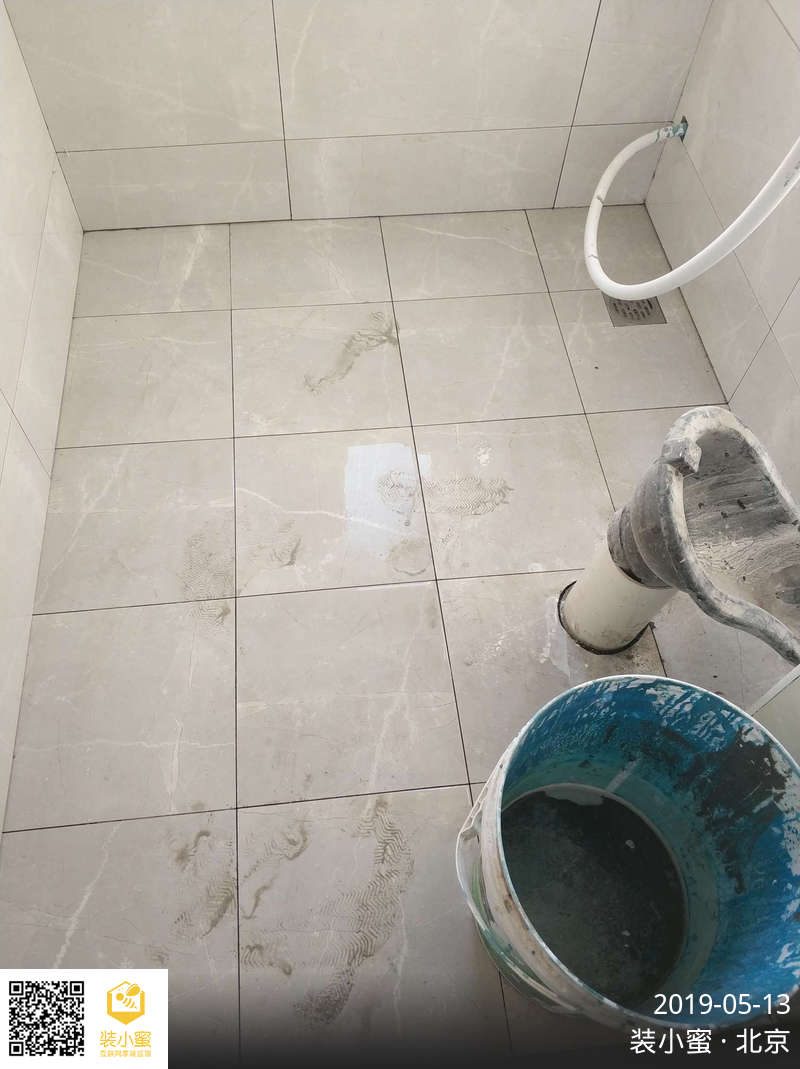

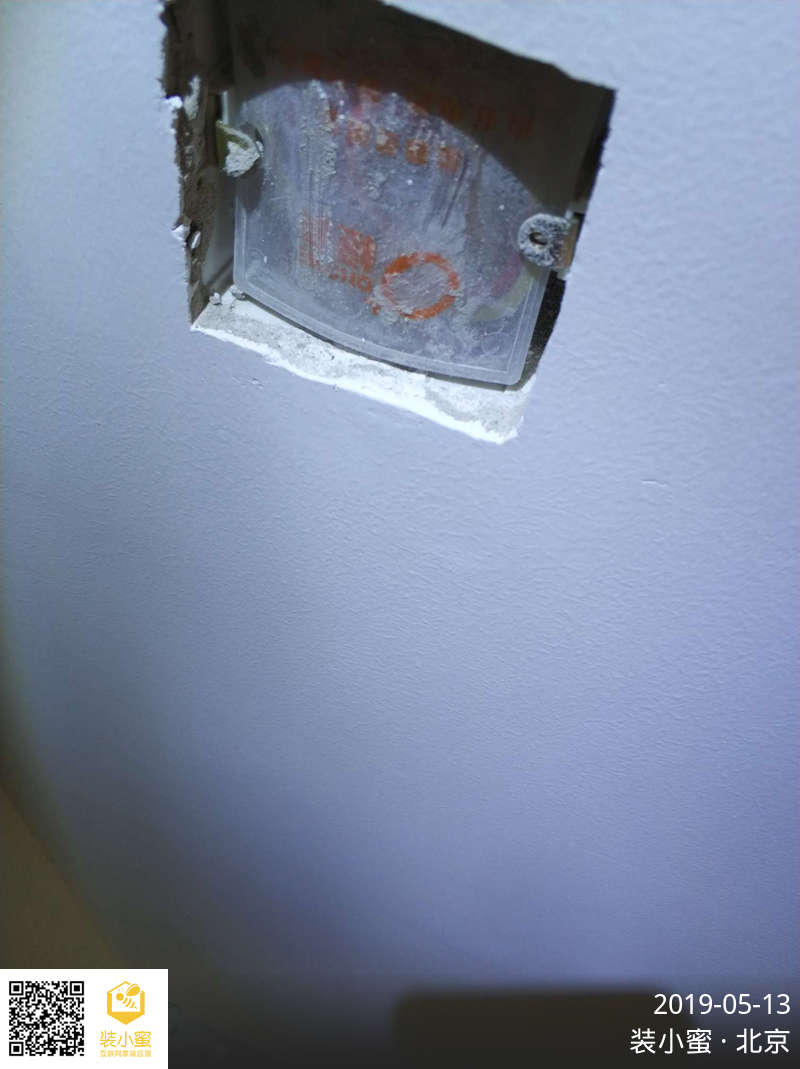

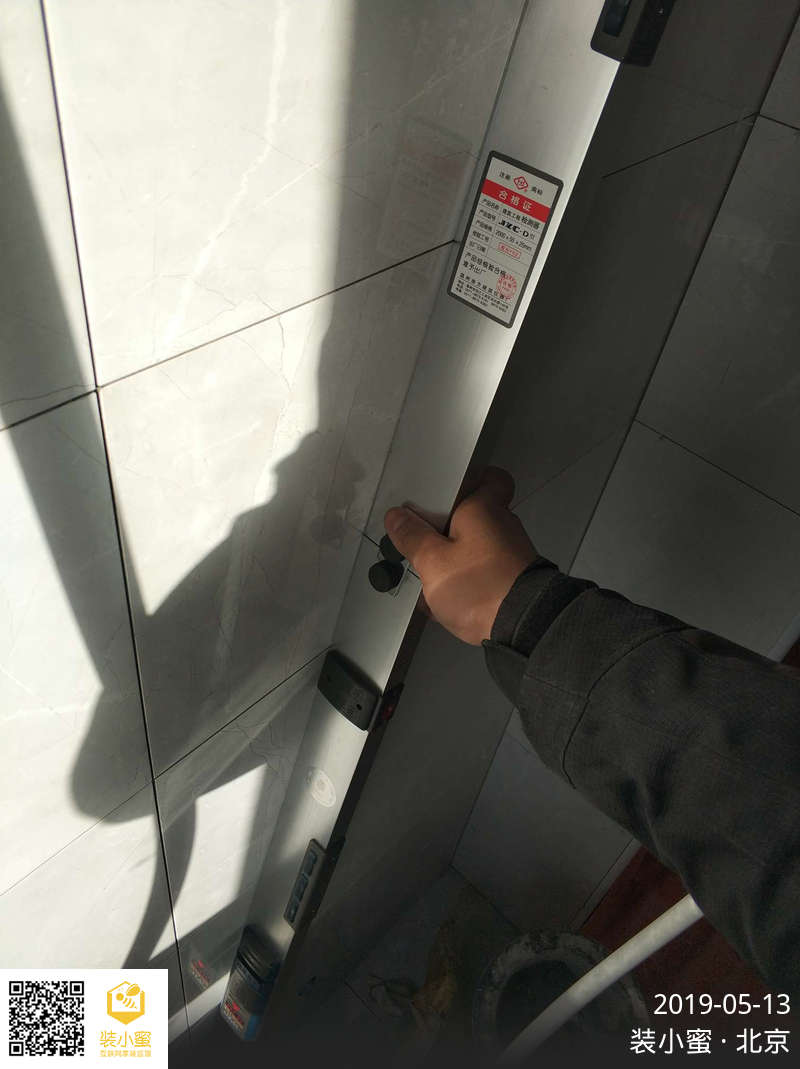

1.卫生间的墙砖有一块空鼓率超标,需要整改。厨房烟道位置堆放了物品,待刷完墙漆清理干净后再进行检查。

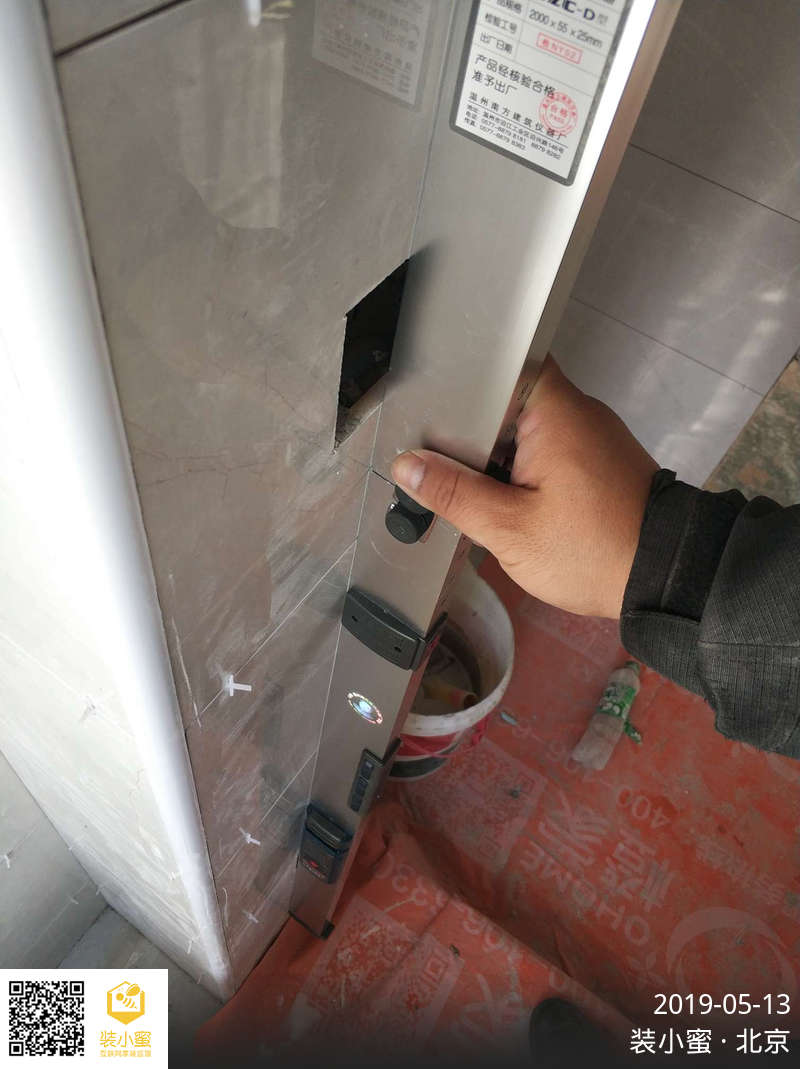

2.厨房和其他区域的地砖都有保护膜,撤掉后检查。

后续施工建议:
1.粉尘施工(刷完墙漆)后可以安排做美缝。
2.美缝后安排装热水器。
3.热水器安装好后可以安排吊顶(如果油烟机烟管的止逆阀在吊顶里,需要先预埋排烟管然后吊顶)。
4.油烟机和橱柜安装安排在同一天。
5.在铺木地板前可以先安装暖气、空调。然后再铺木地板,木门在木地板后安装。

工作安排计划:
下次工作为油工面漆验收和瓦工地砖验收,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 关鑫




现存隐患:2项

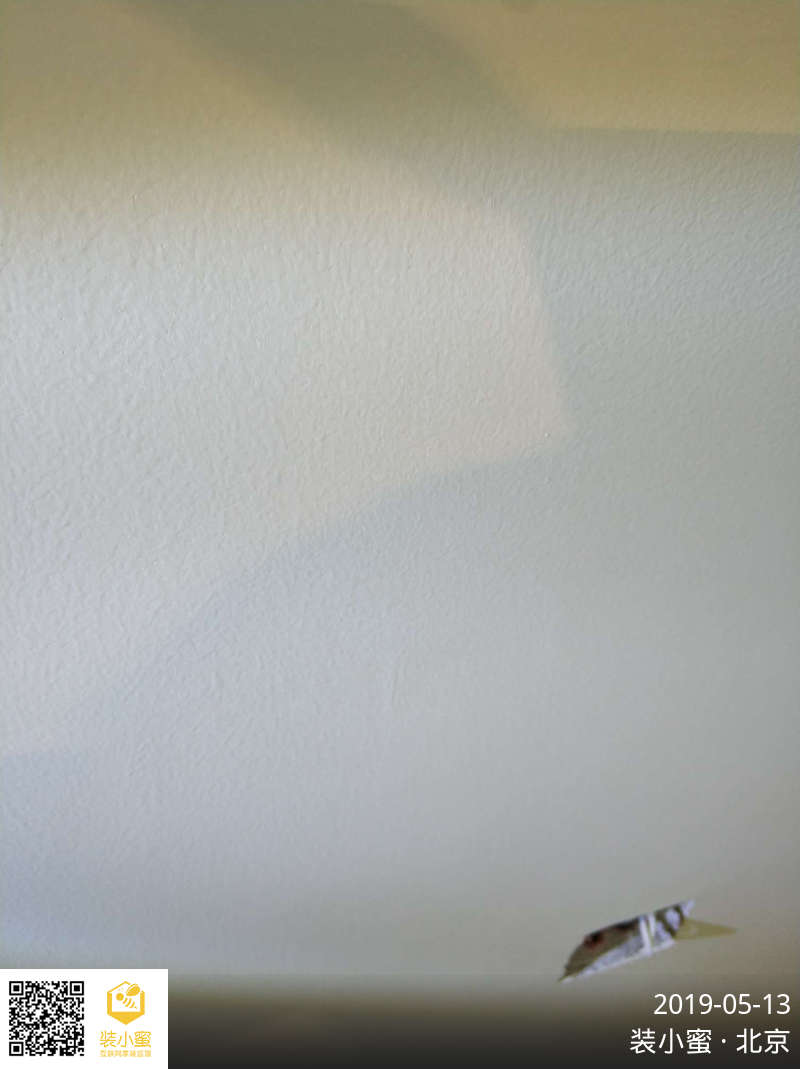

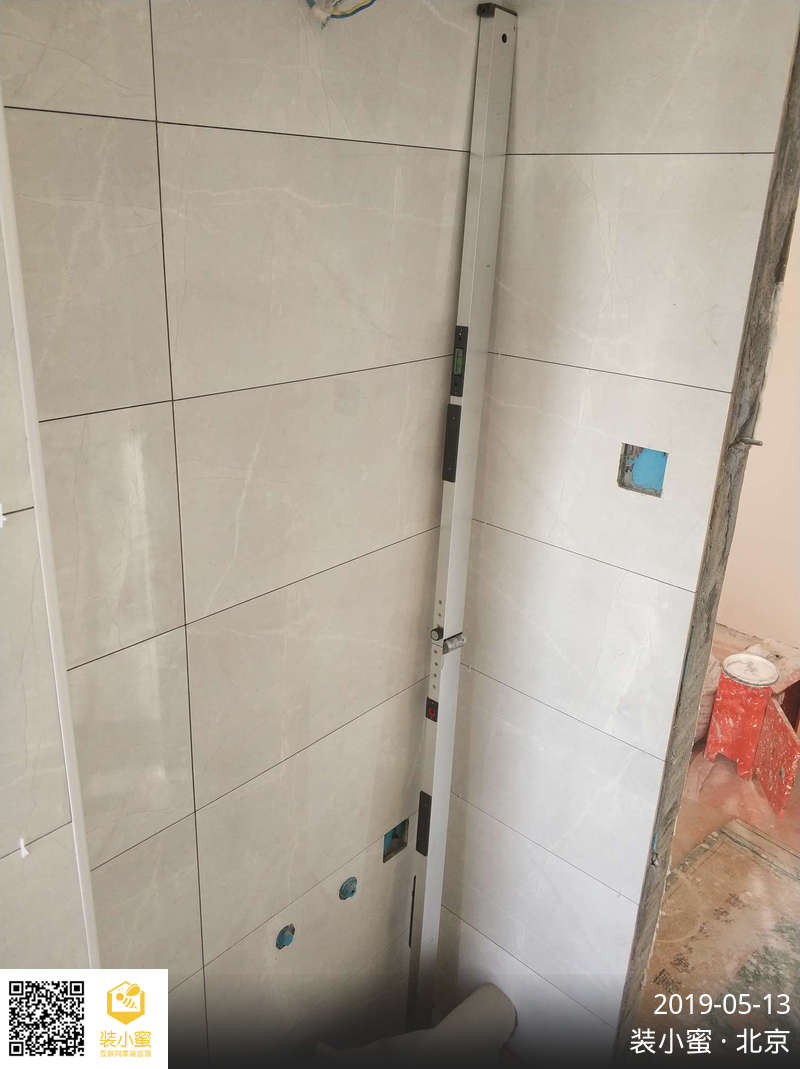

墙面砖(初检)无明显的空鼓,符合要求

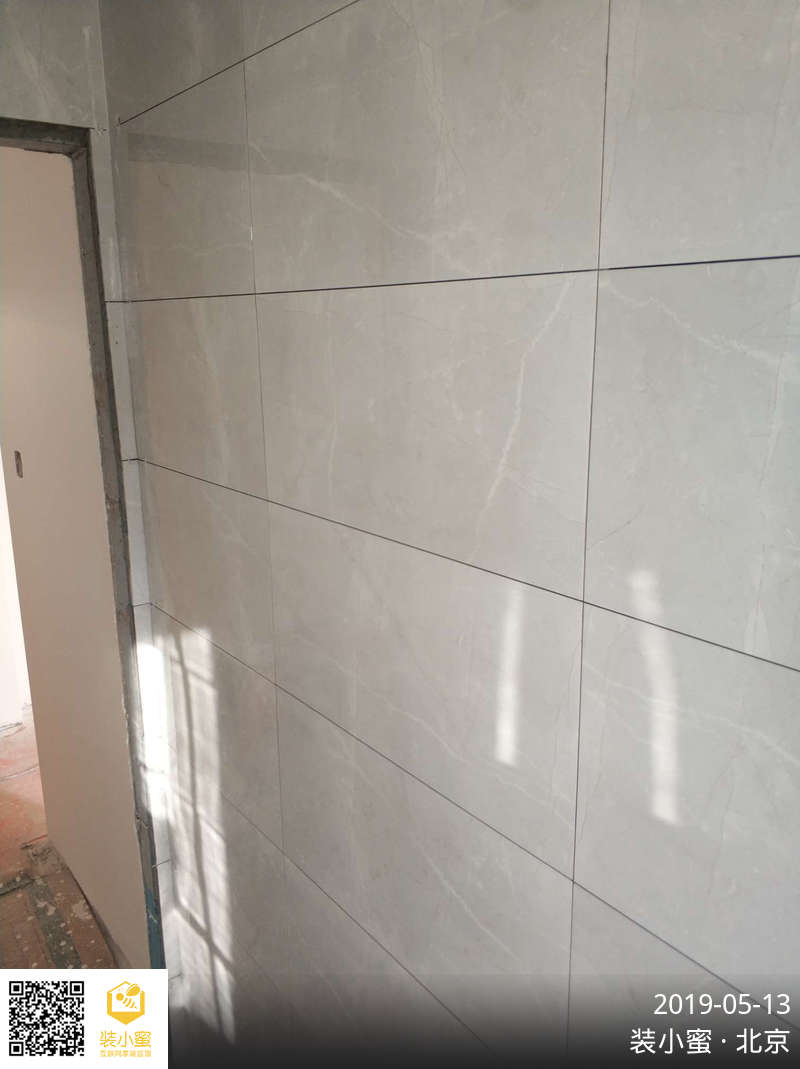

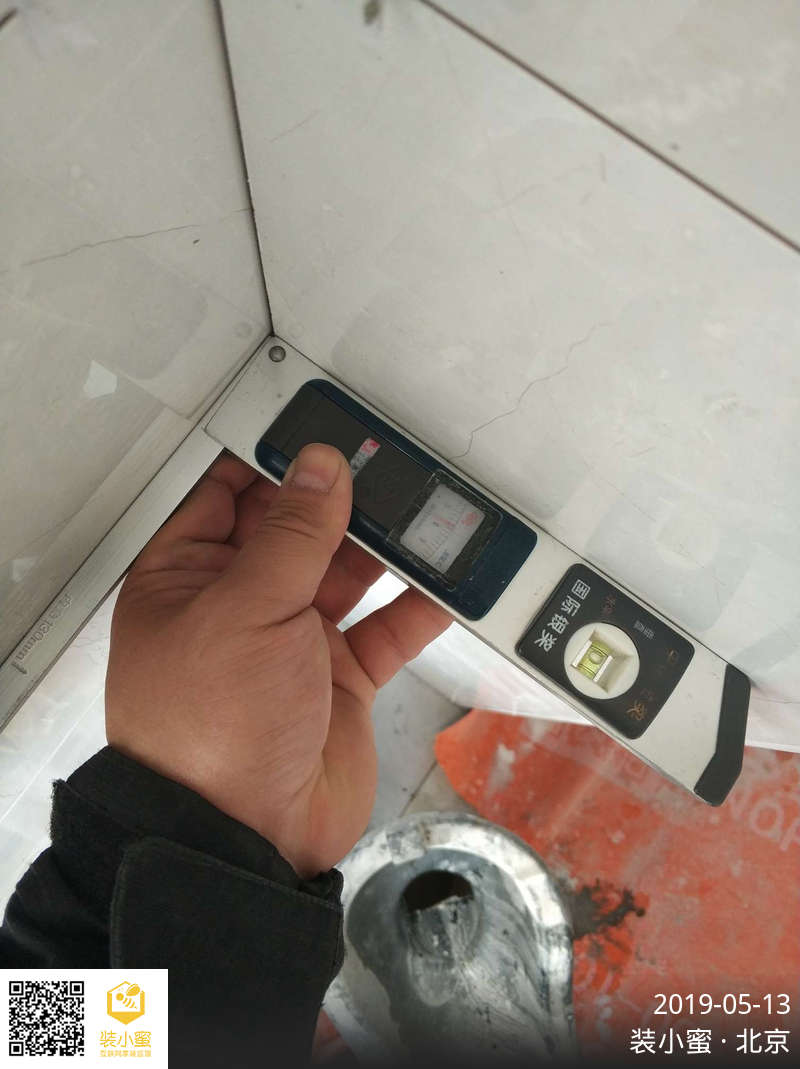

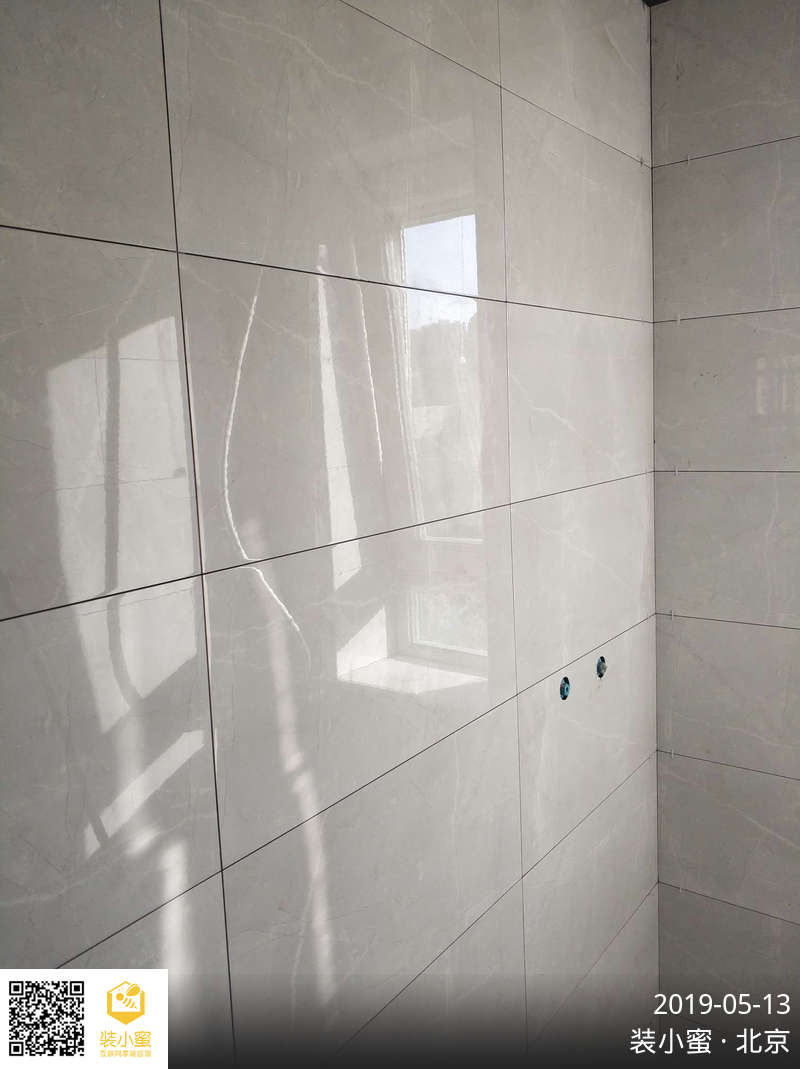

地面砖(石)铺贴平整,符合要求


符合标准:7项

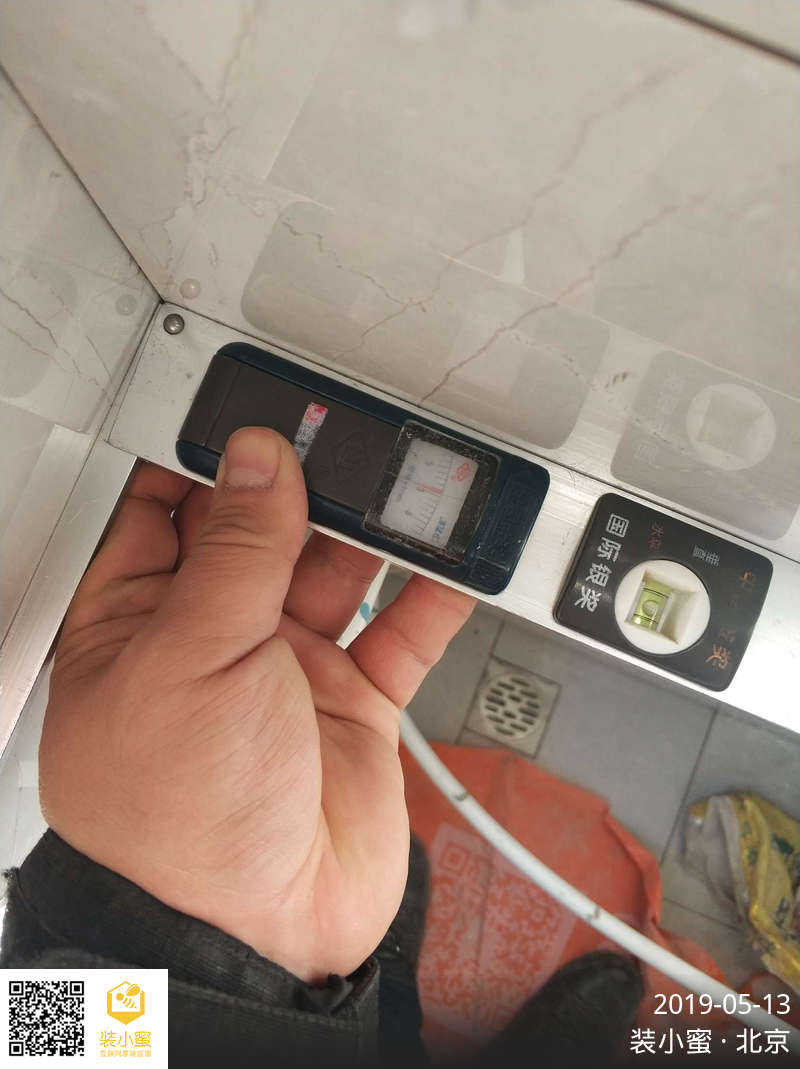

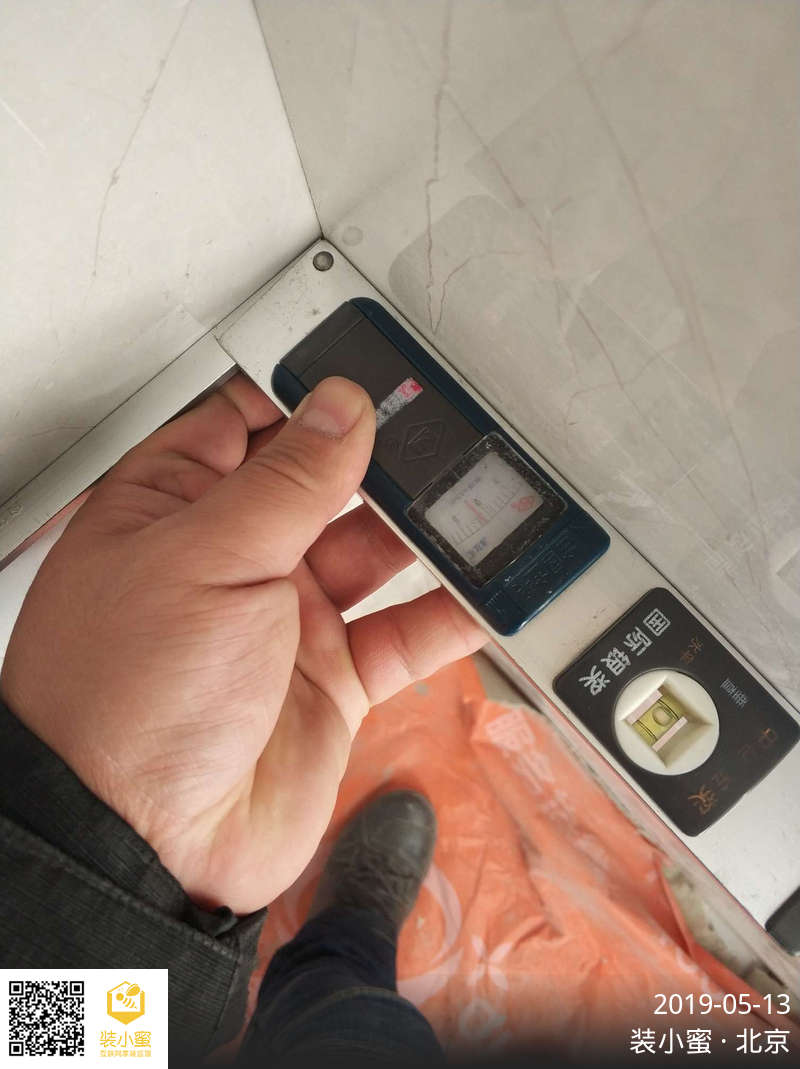

湿区地面砖坡度符合要求

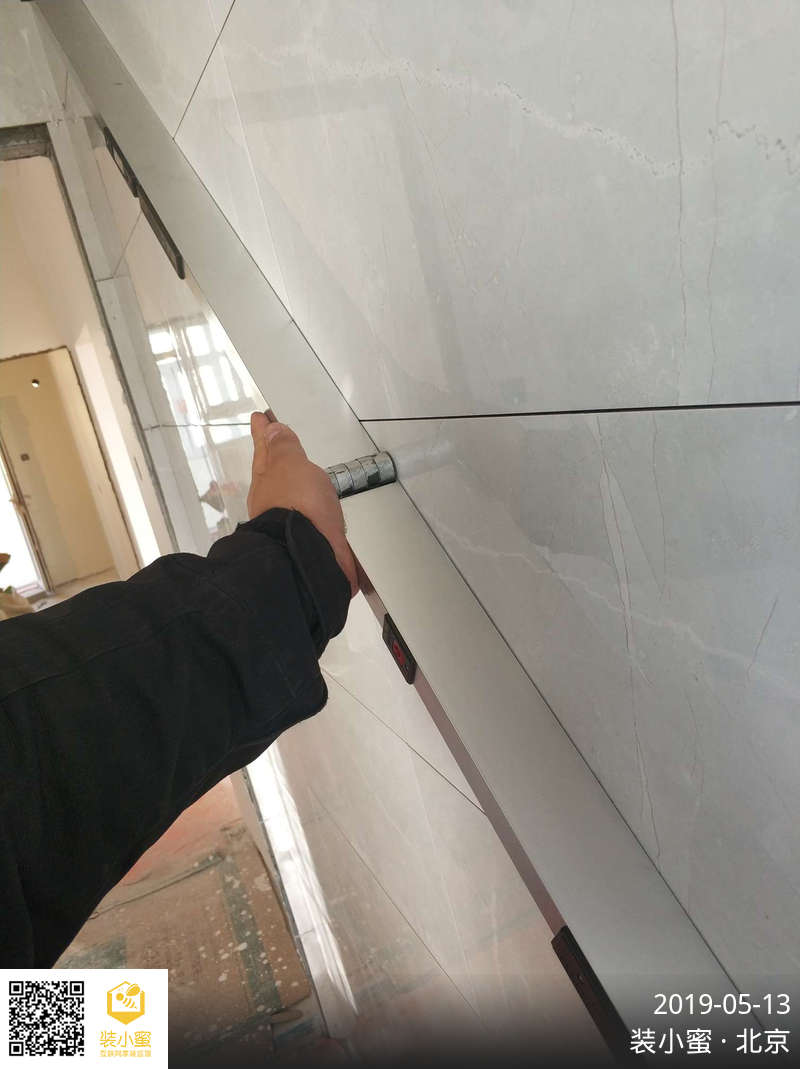

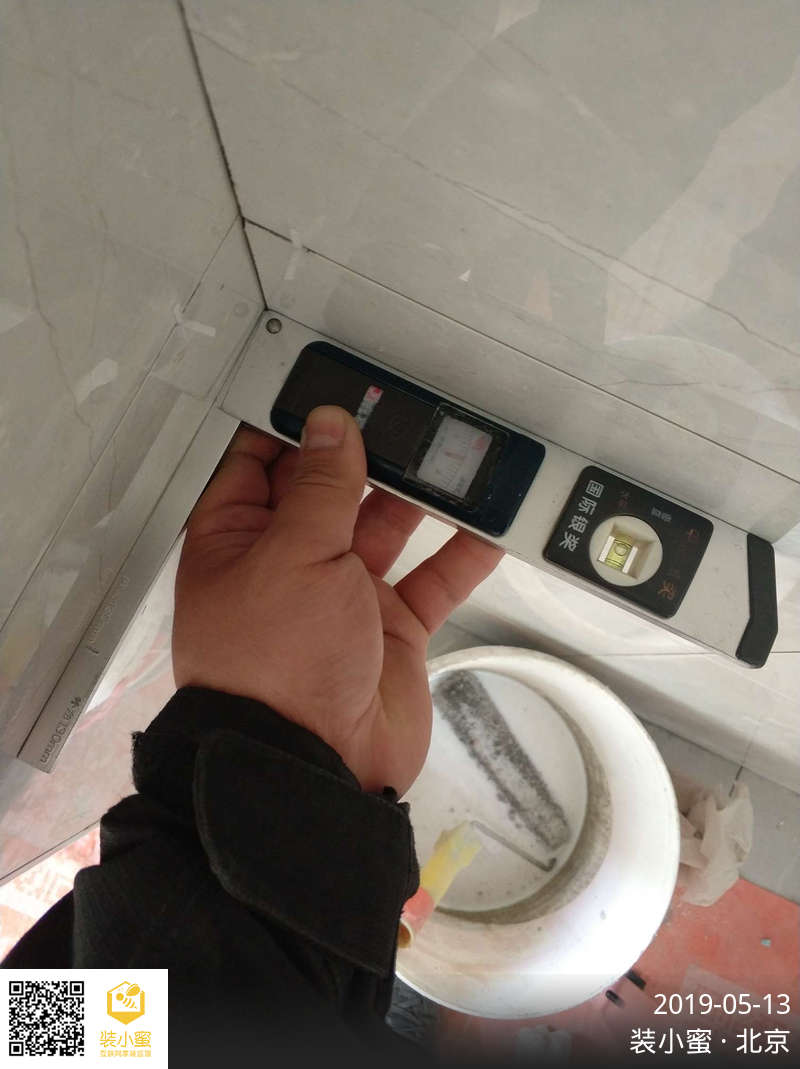

墙砖的平整度在标准范围内,符合要求

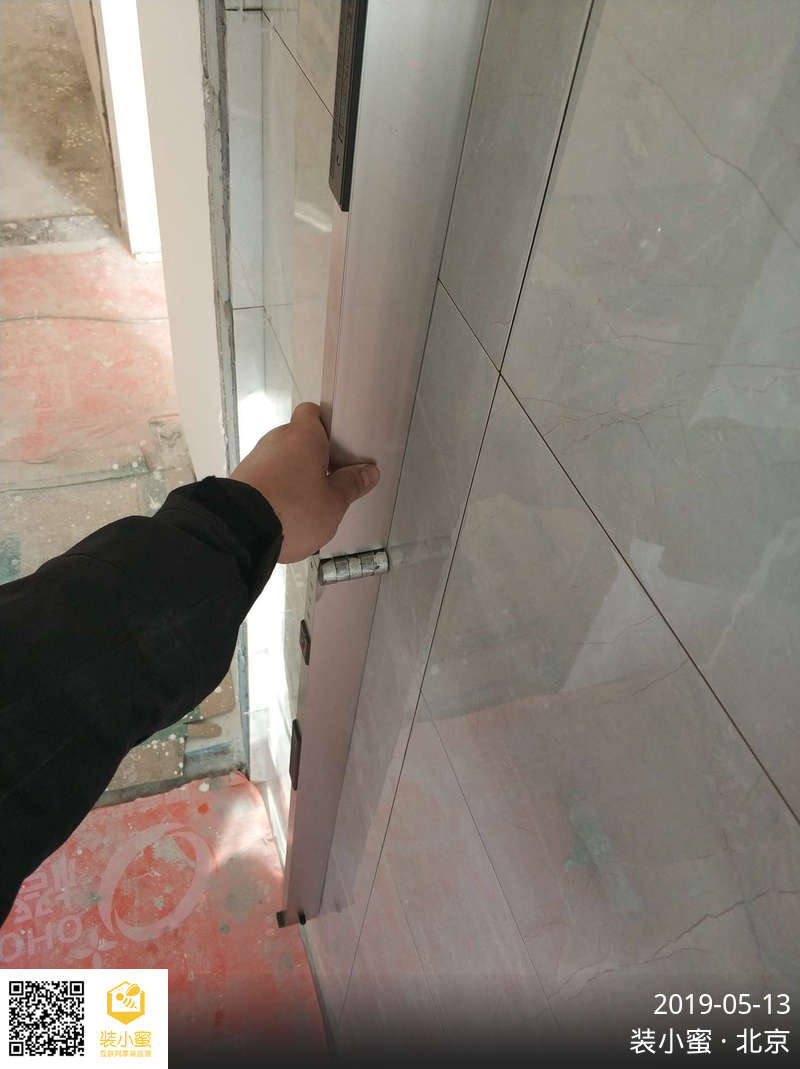

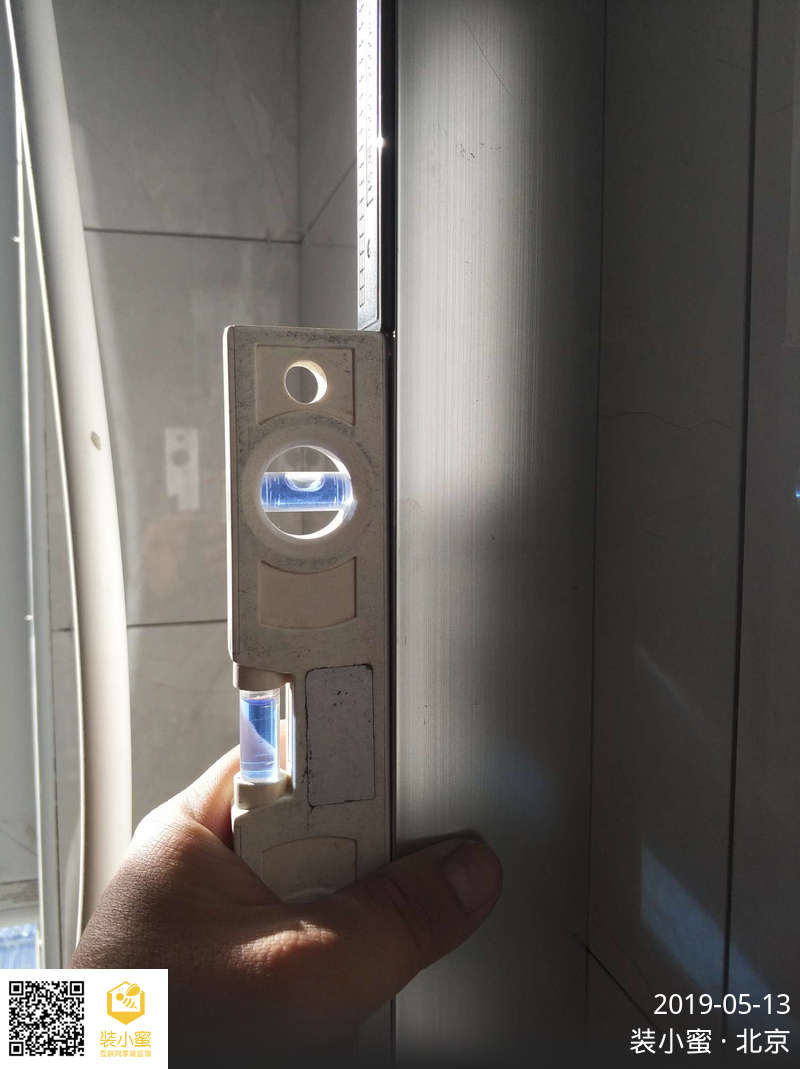

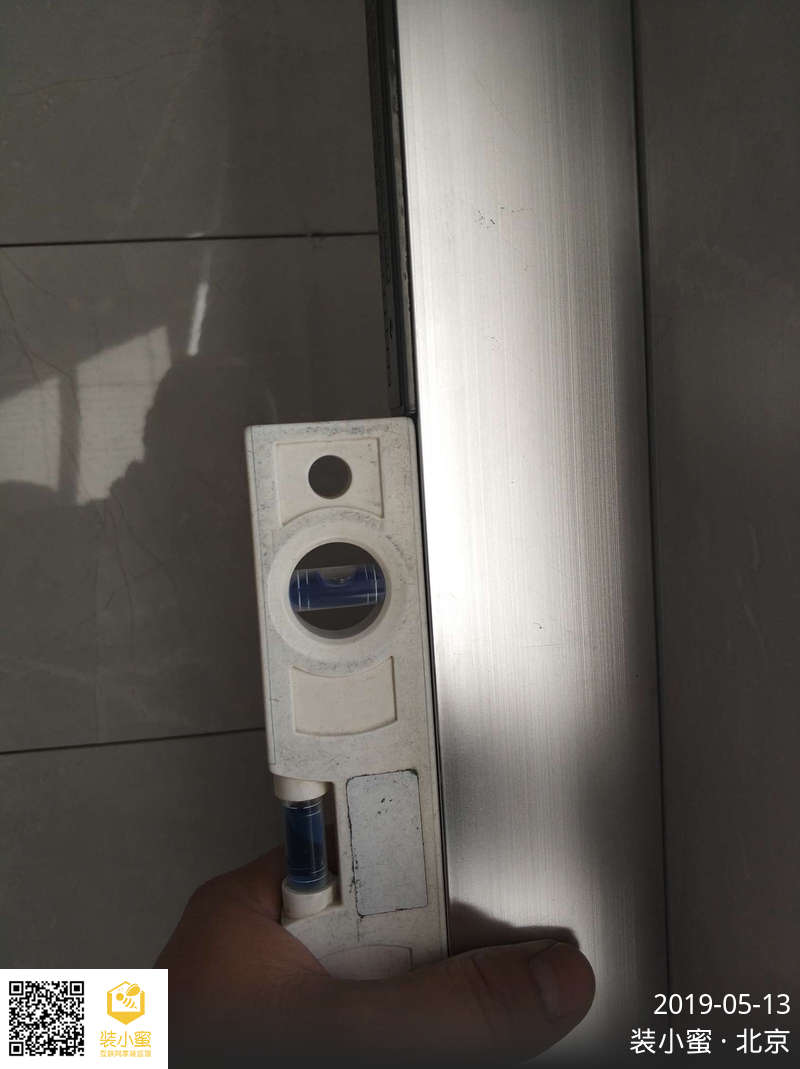

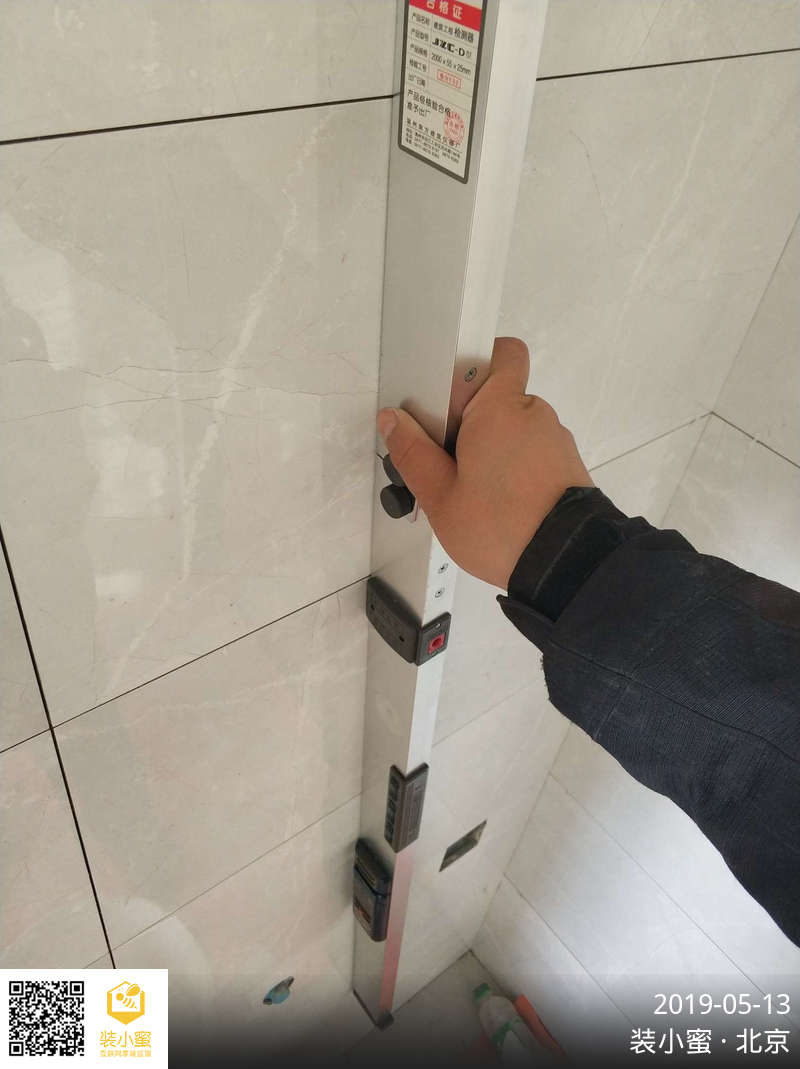

墙砖垂直度在标准范围内,符合要求

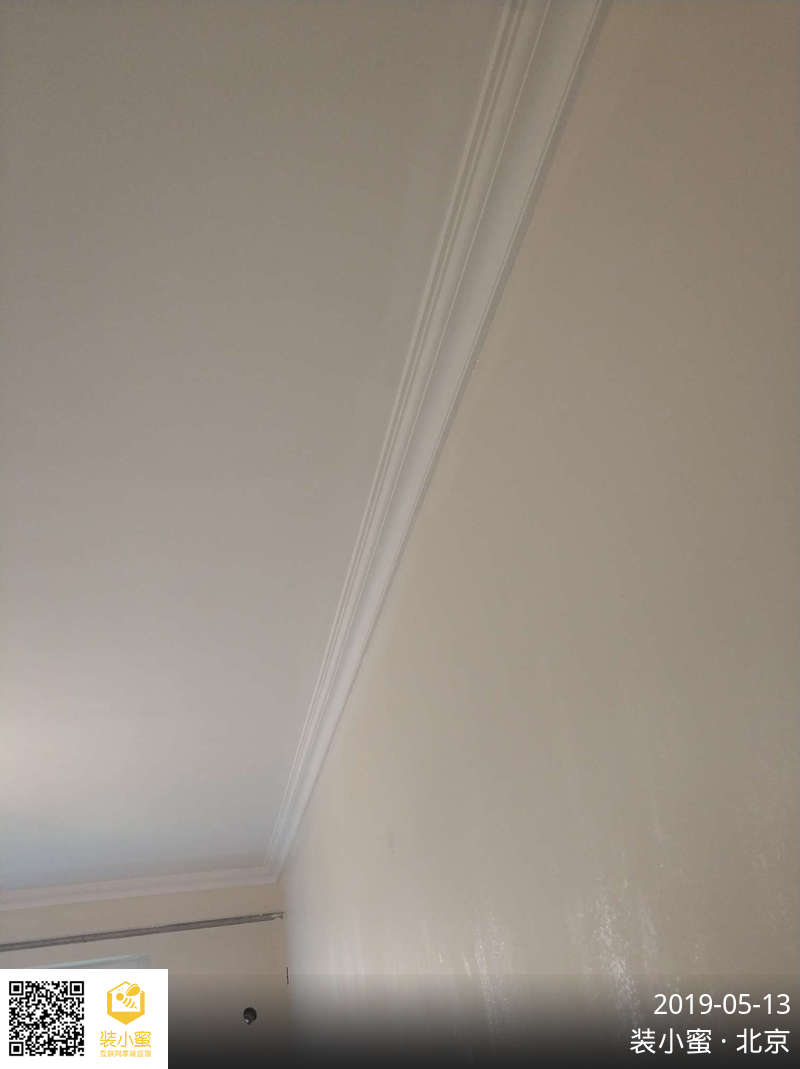

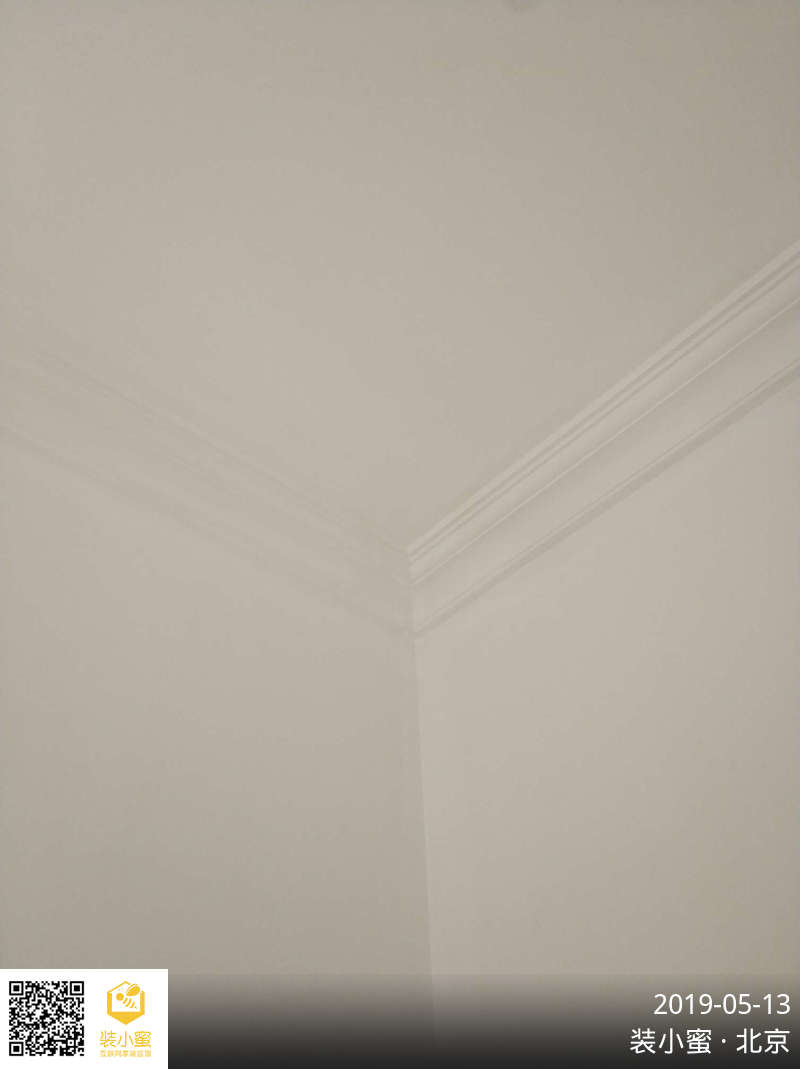

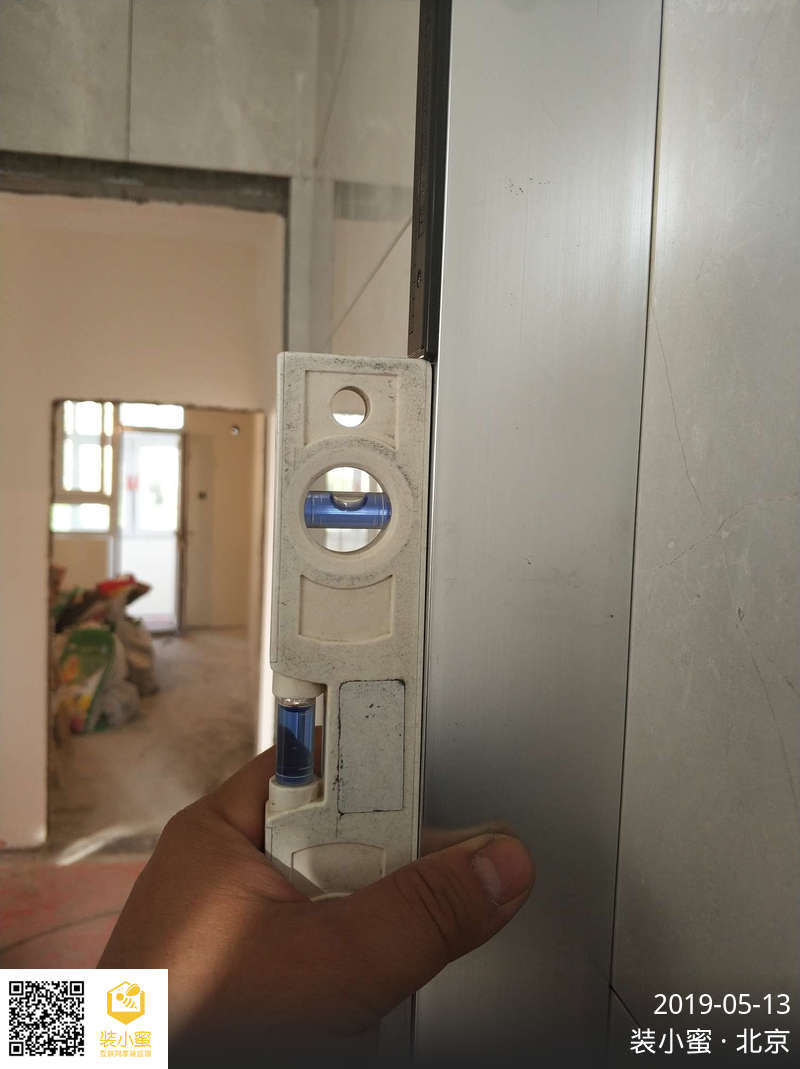

墙砖阴阳角施工符合要求

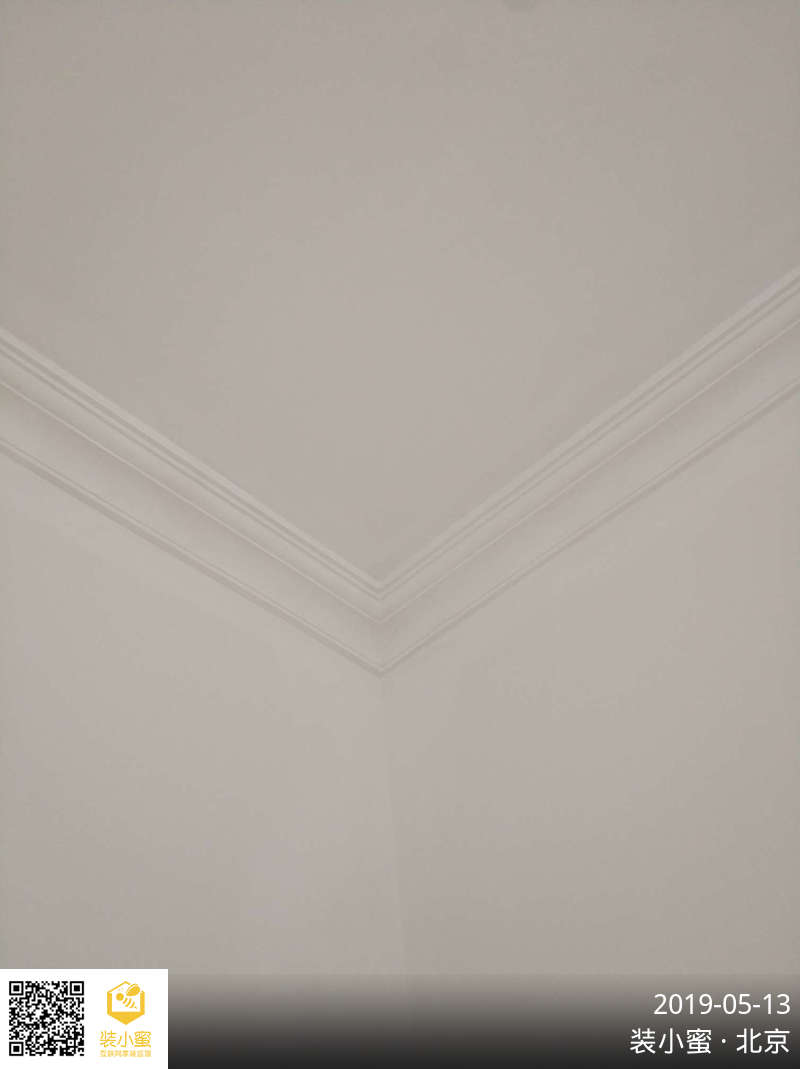

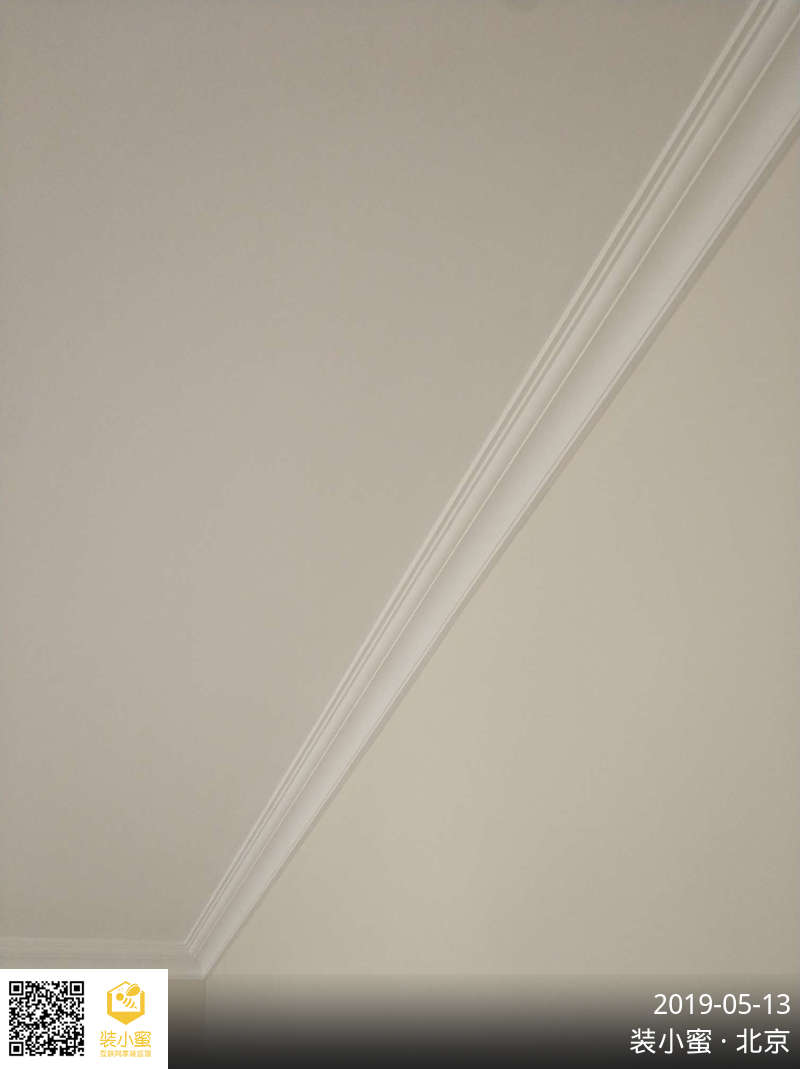

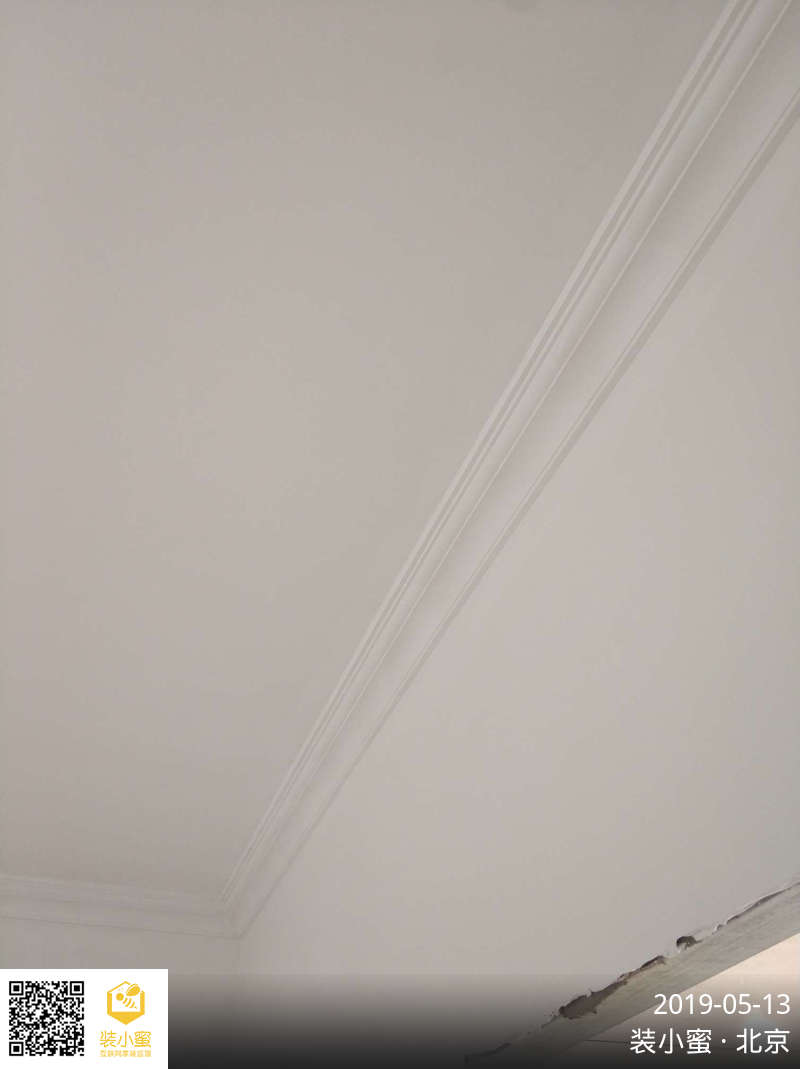

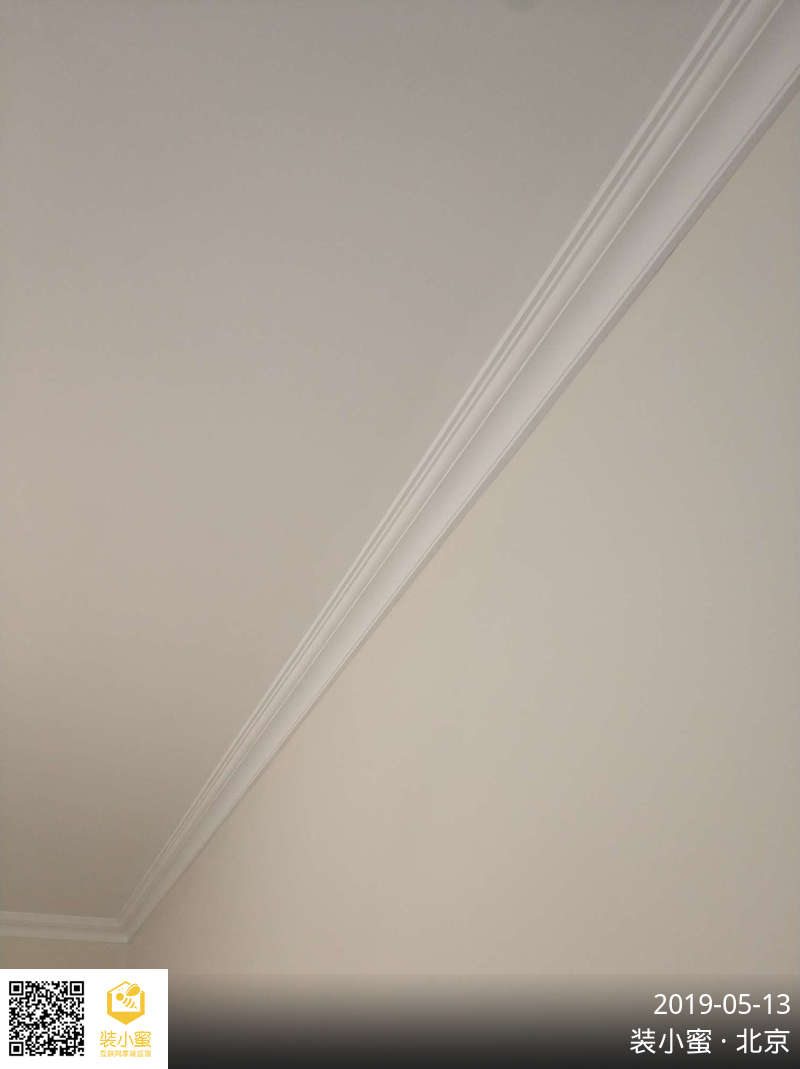

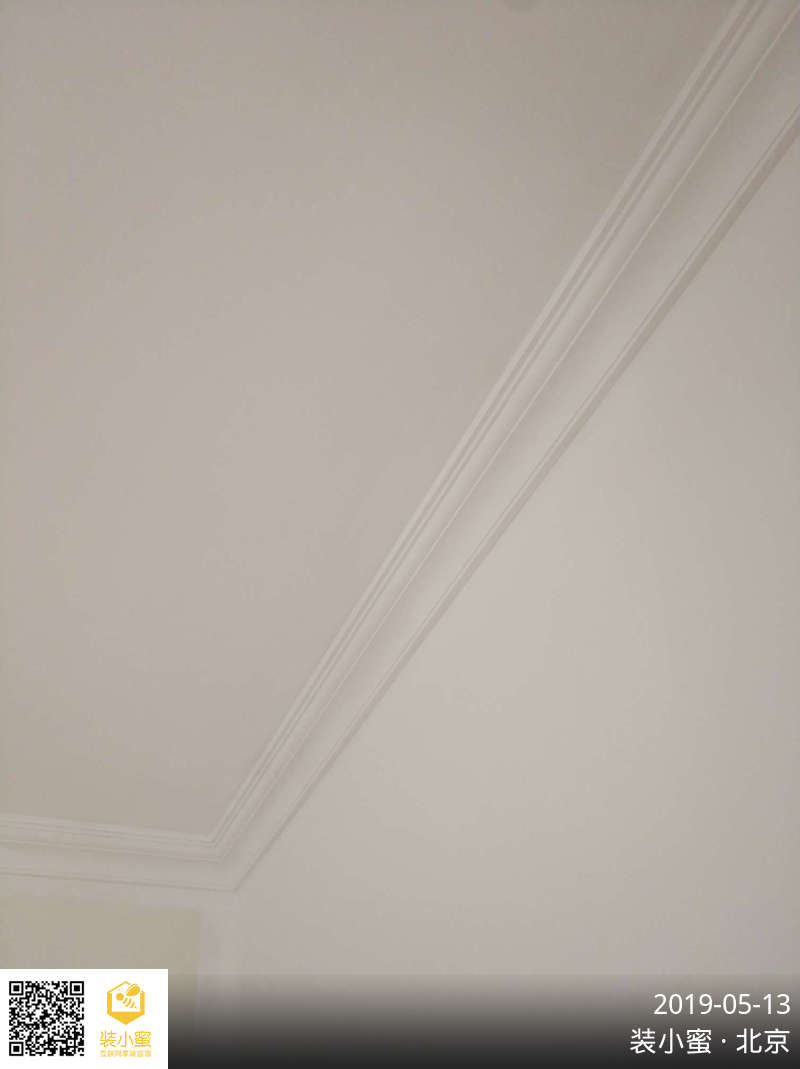

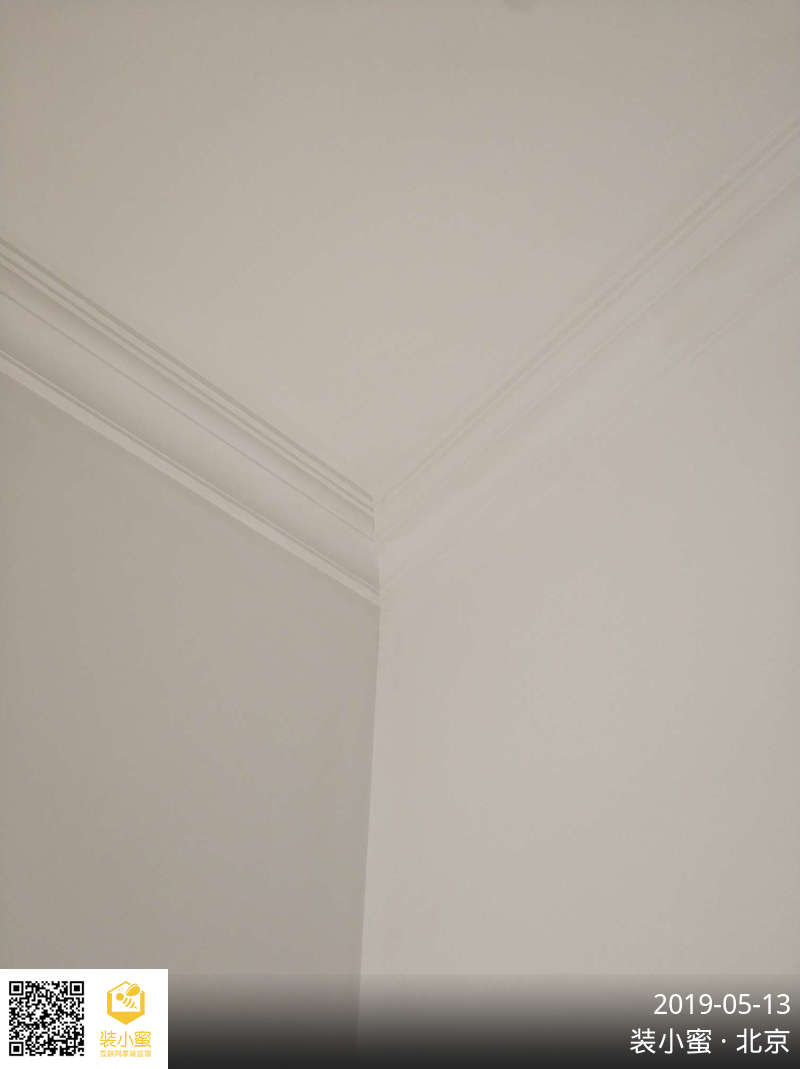

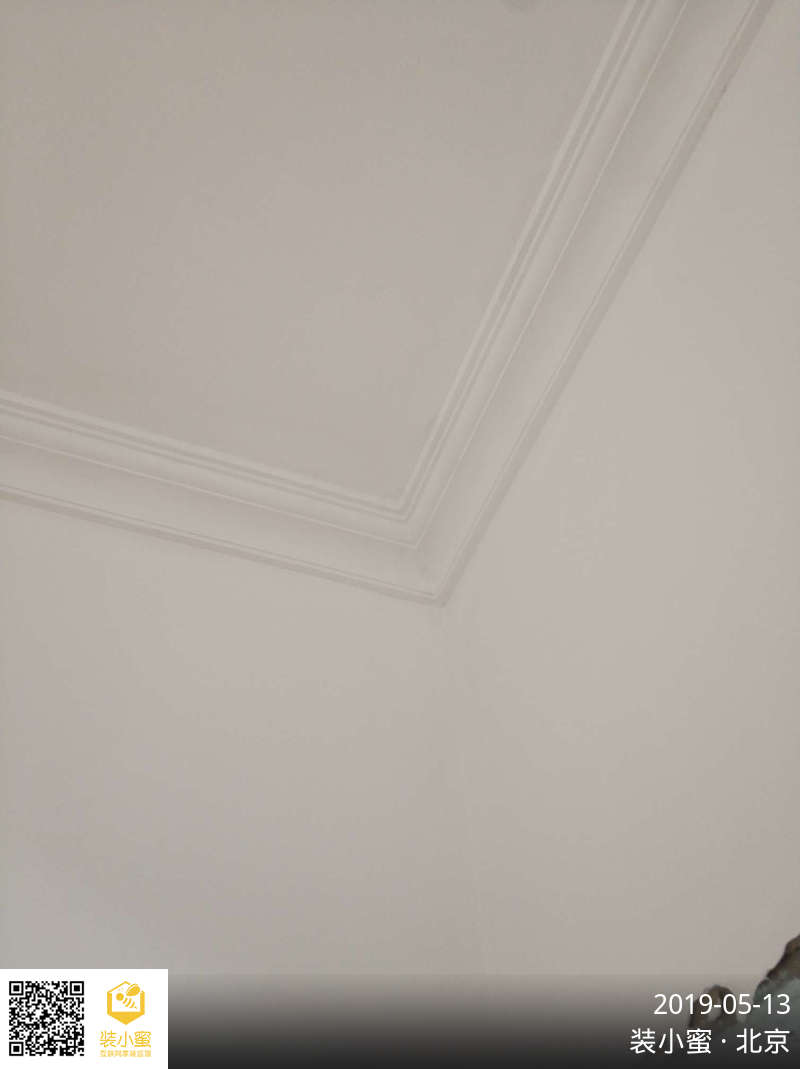

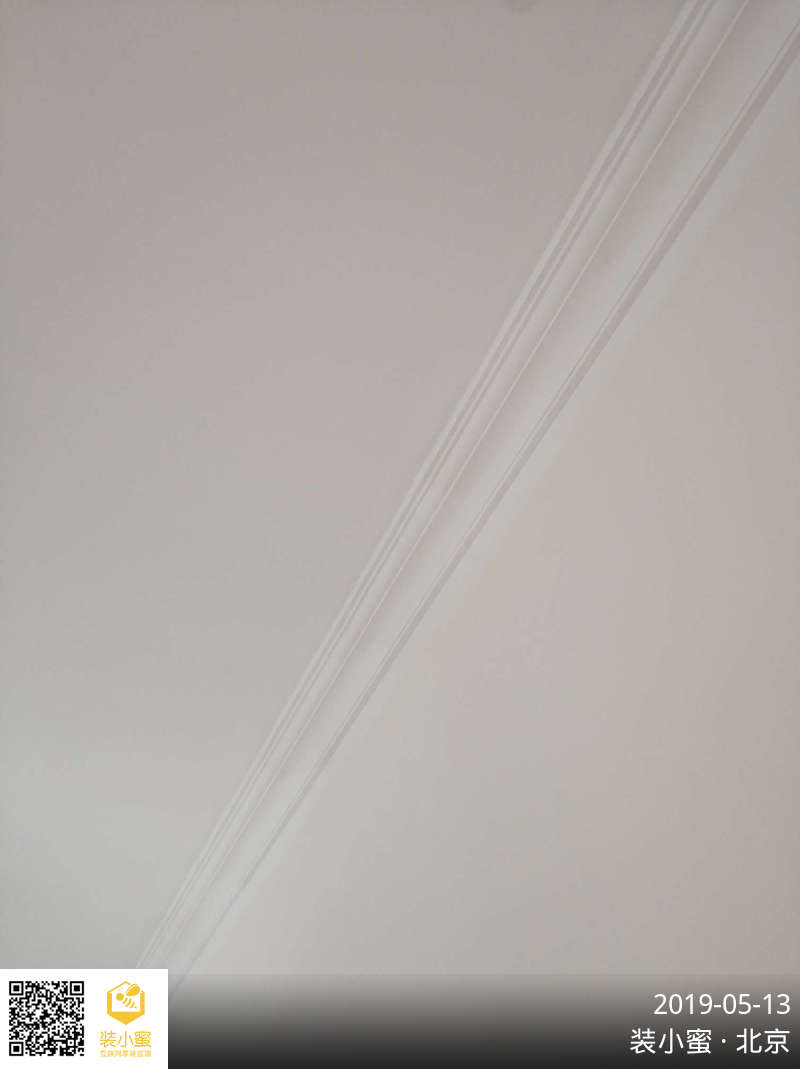

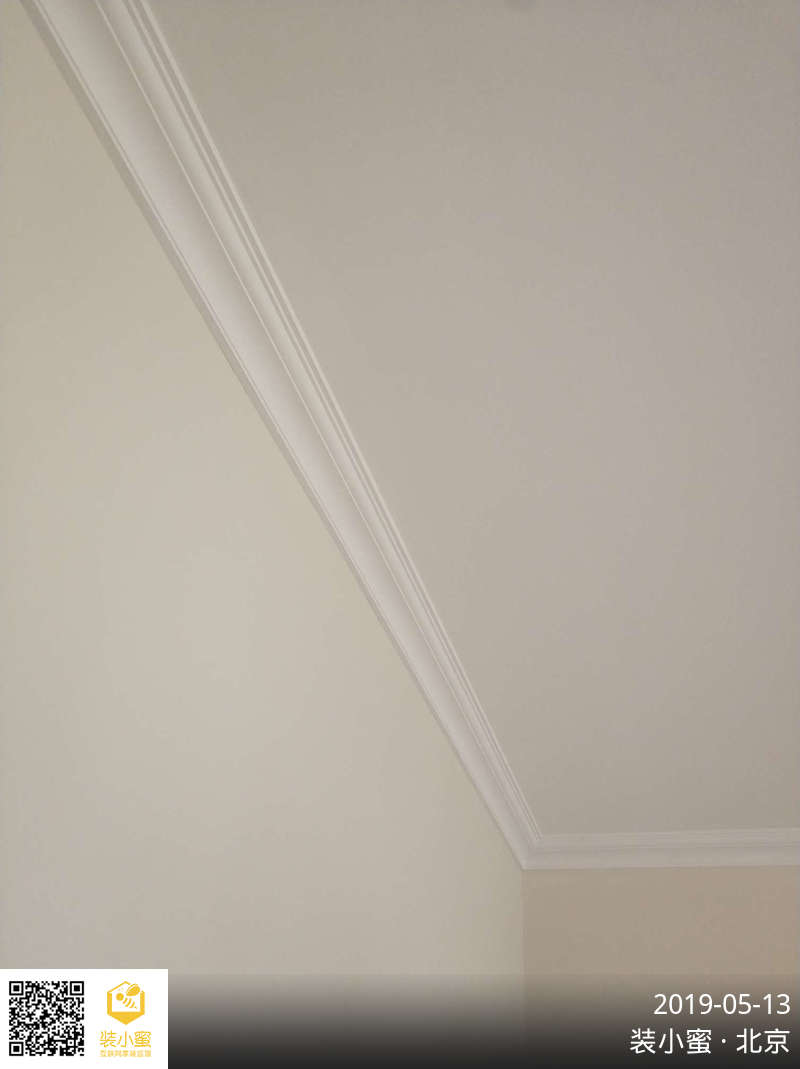

石膏线条安装牢固、平直
拼接接口平整,造型及花纹对应

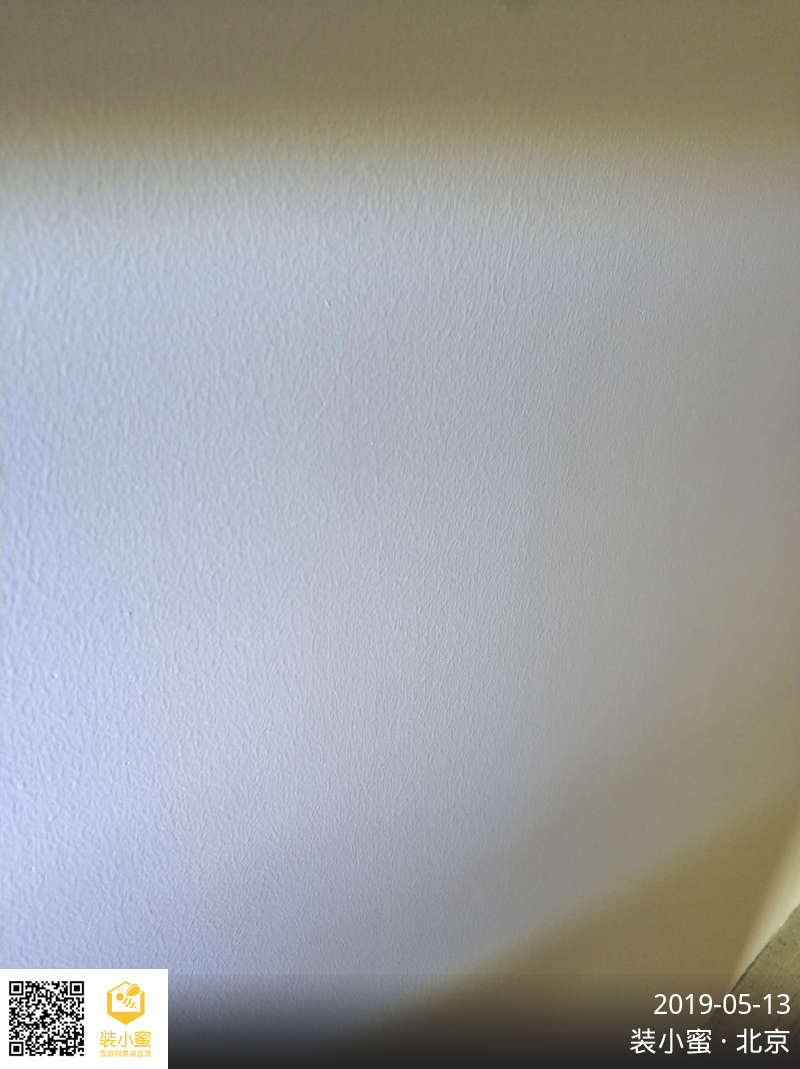

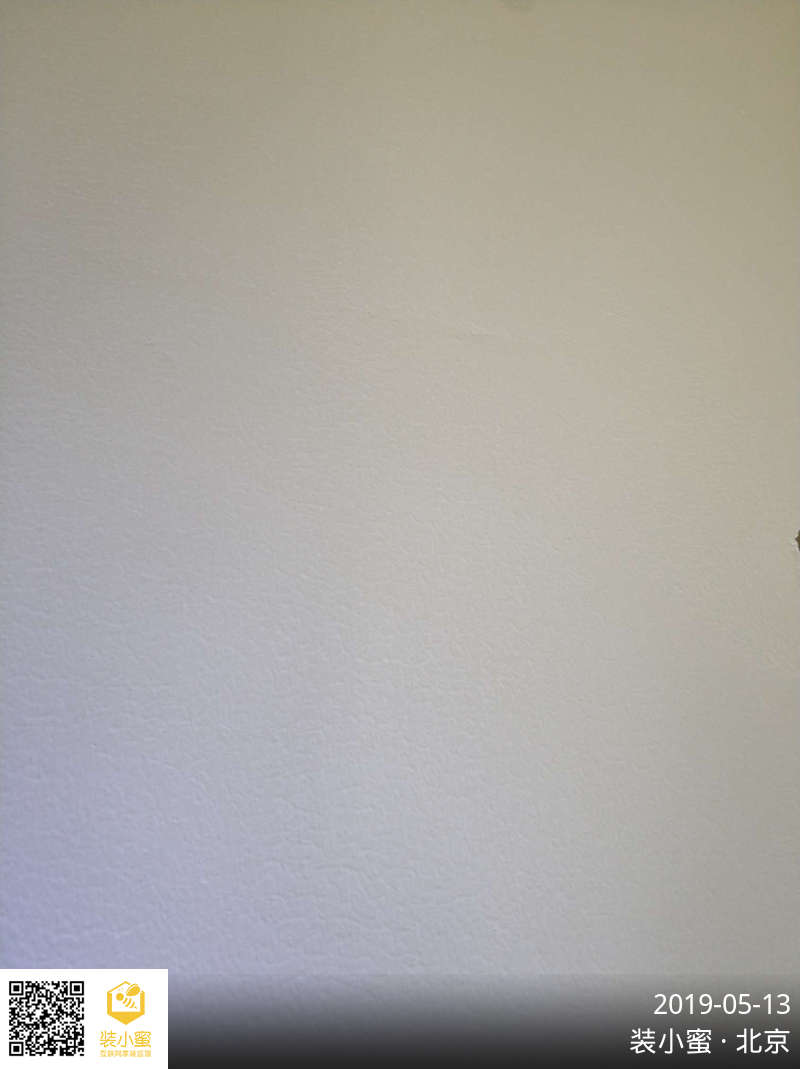

腻子批嵌表面无明显不平整现象
