【杭州嘉绿西苑装修监理日志】2019年05月13日水电隐蔽施工阶段验收日志

  • 符合标准
  • 已解决隐患
  • 现存隐患

检查日期:2019-05-13

施工阶段:进行中

监理老师:张鑫铃

现存隐患:2

装小蜜监理日志总结

今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第4次上门

现场人员:
客户:1人,工长:1人

施工进度与施工情况:
水电基础施工已完成进度正常

发现问题及整改建议:

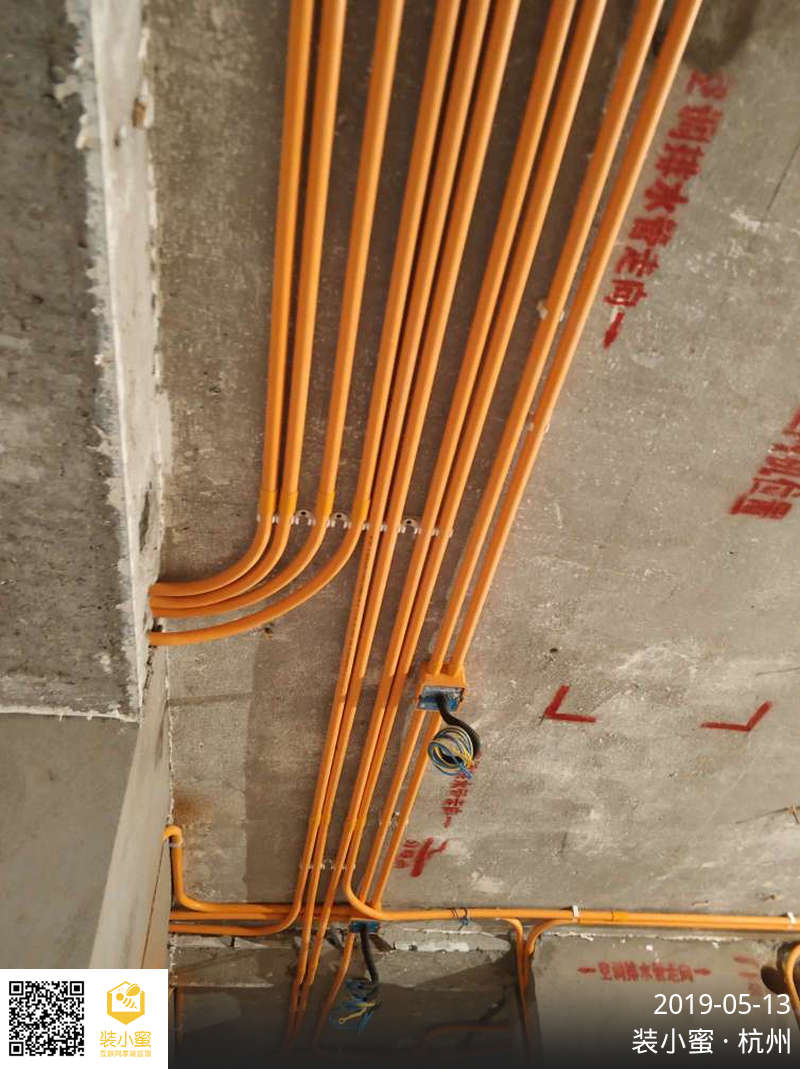

1室内有多处多管同槽管间间距偏小,需调整

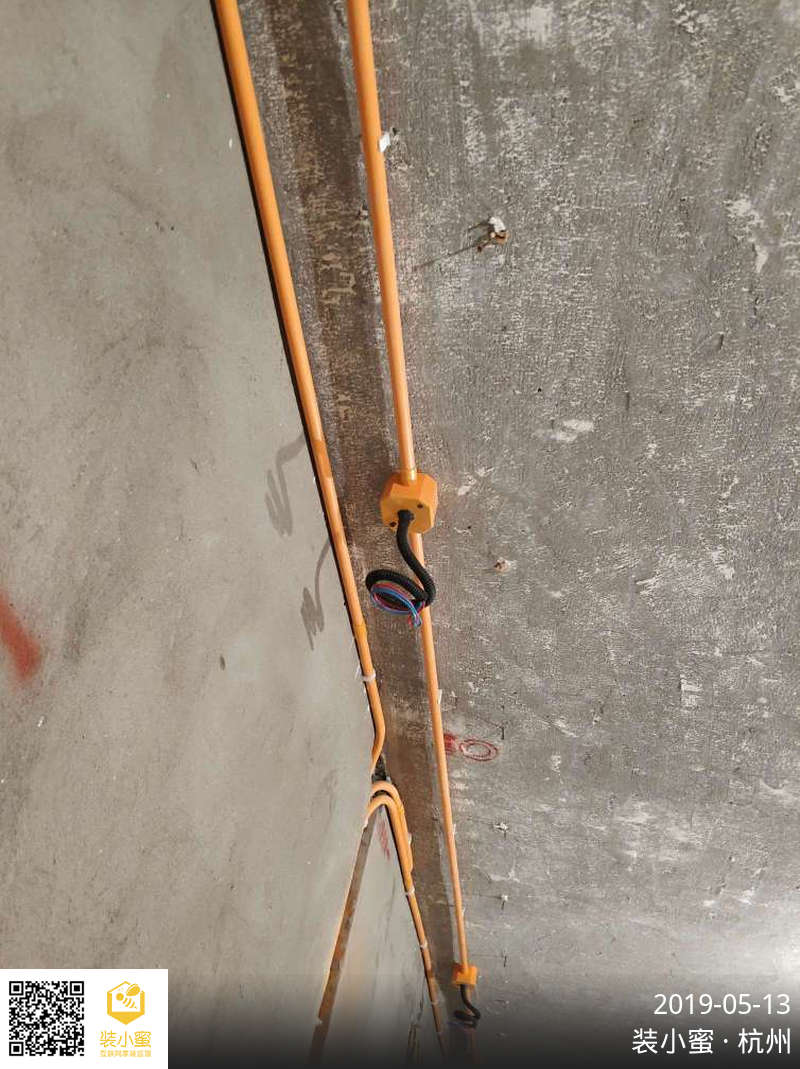

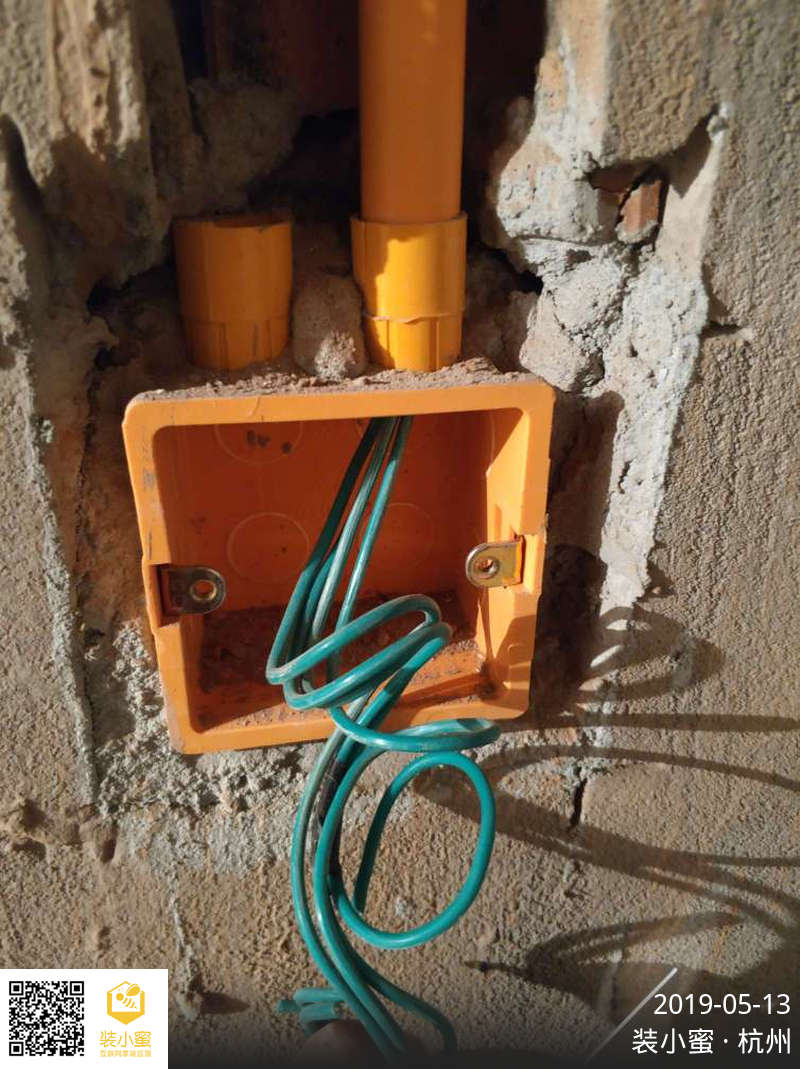

2厨卫金属吊顶顶面接地线缺失,需加设

3厨房台盆下水管未做,需做临时布排

后续施工建议:
1泥工贴砖前需施工方自检墙面粉刷层空鼓修补完成后铺贴,平整度误差,两米靠尺误差两毫米,垂直度误差2毫米
2水泥与胶泥不可混用

工作安排计划:
下次工作为【泥木巡检】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 张鑫铃

现存隐患:2项

管卡固定间距符合要求

厨房排水管安装符合要求

符合标准:17项

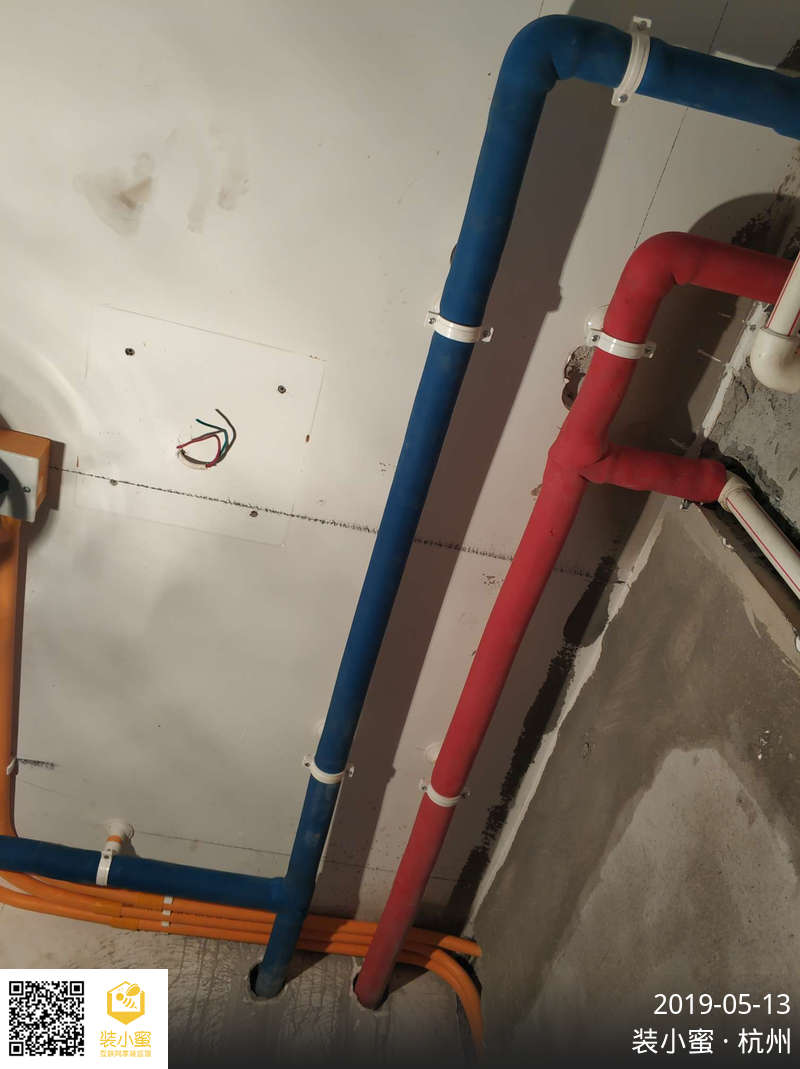

给水管道走向正确,安装平直
冷热水管并行间距符合要求

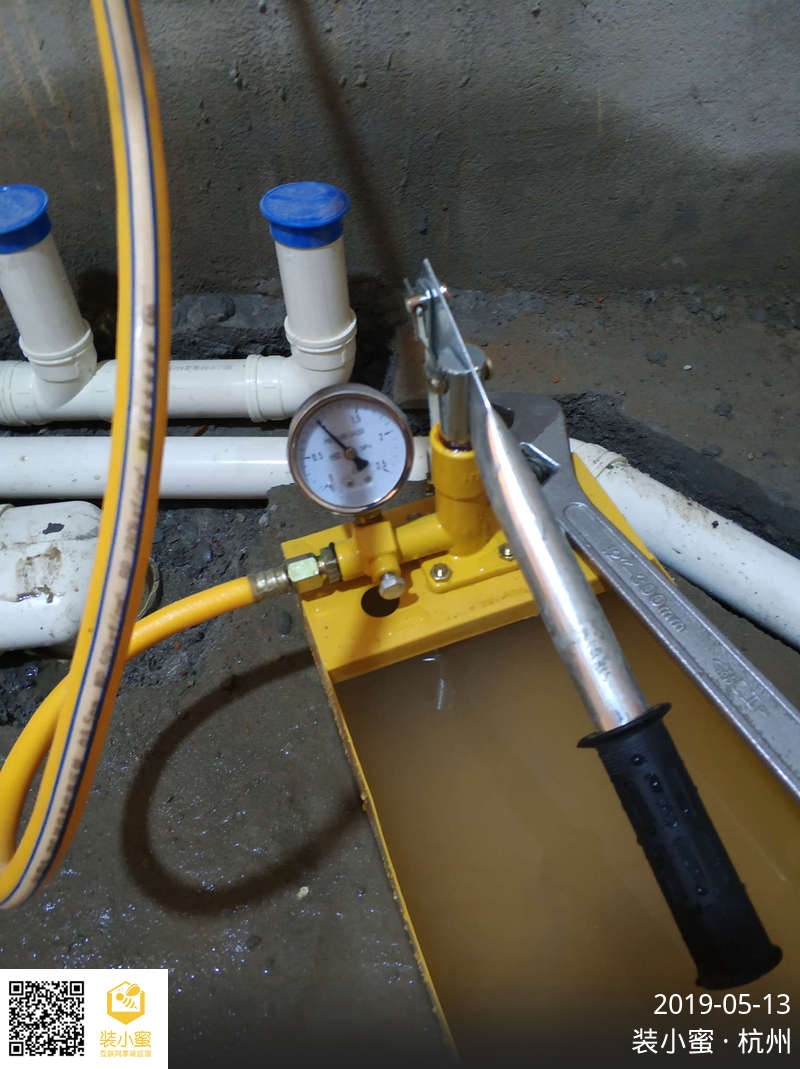

管道与各接口,均无渗漏现象
管道端口出墙长度与高度,符合要求
新老管套接接口处理符合要求
多管并管,已采用Y型三通连接
各排水管道伸出地(墙)面200mm以上
电线管排设完整,中间无软管过渡

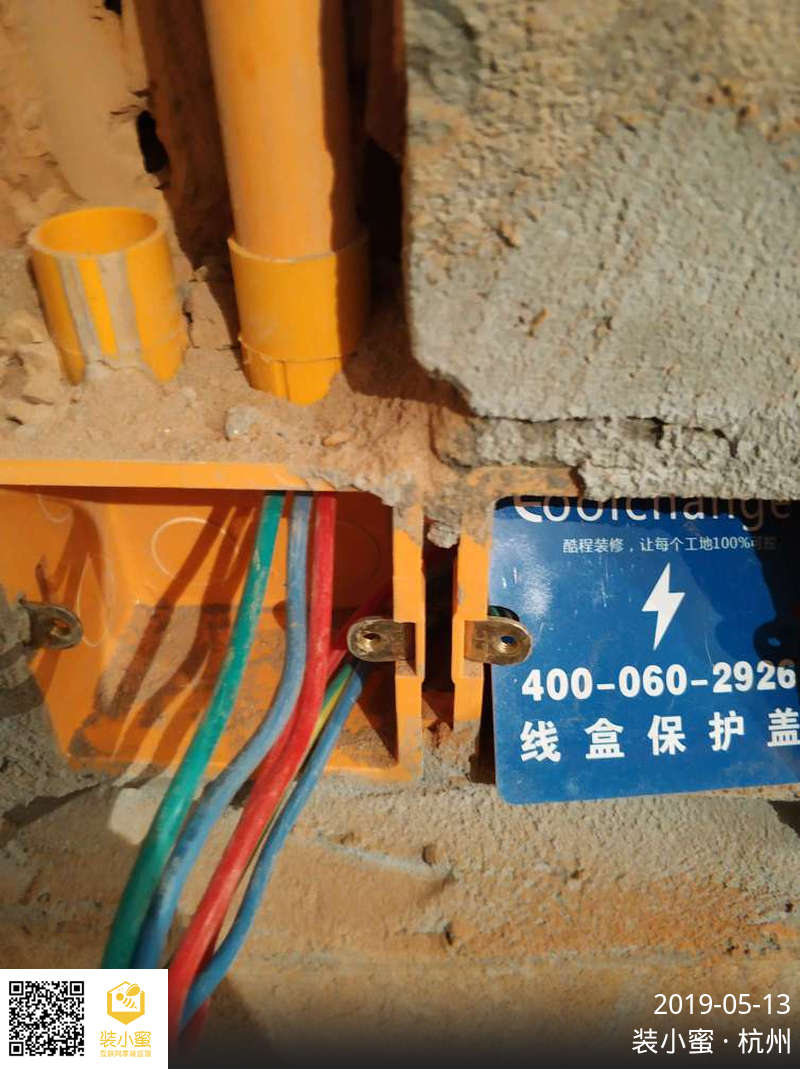

线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
线管穿入导线的数量未超出要求
各回路的导线规格,符合设计要求
导线线色正确,符合要求

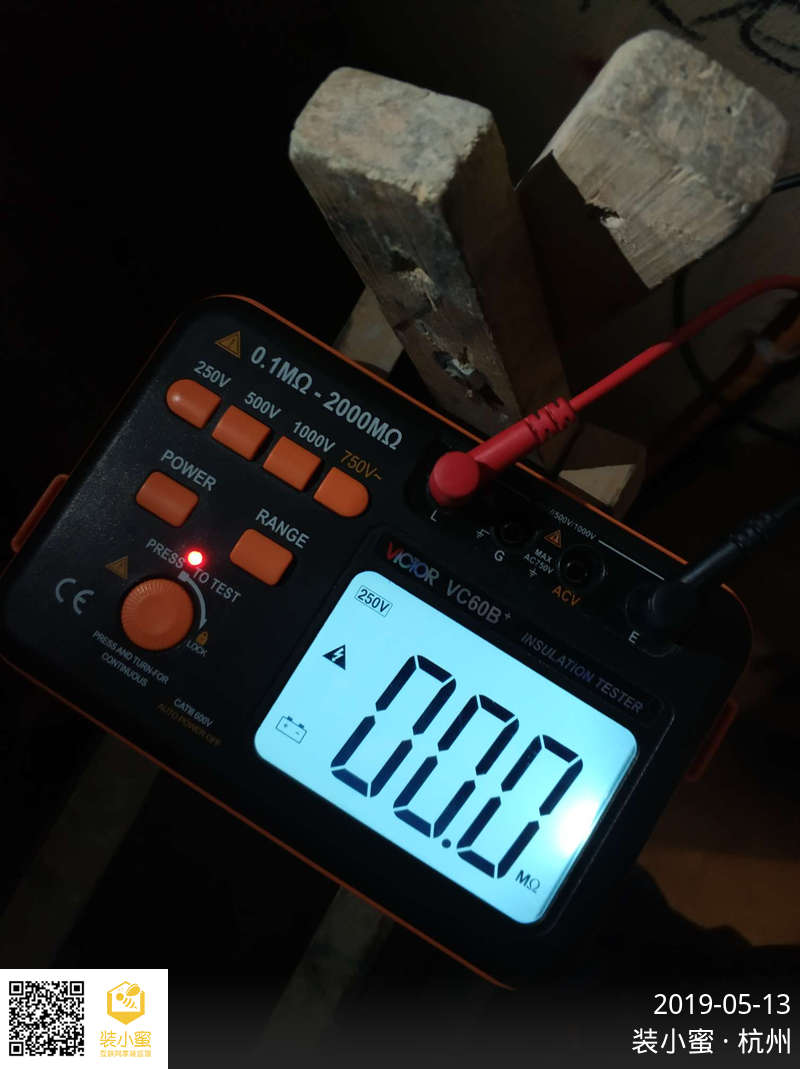

经绝缘检测:导线绝缘性能合格
线盒、软管预留导线长度符合要求

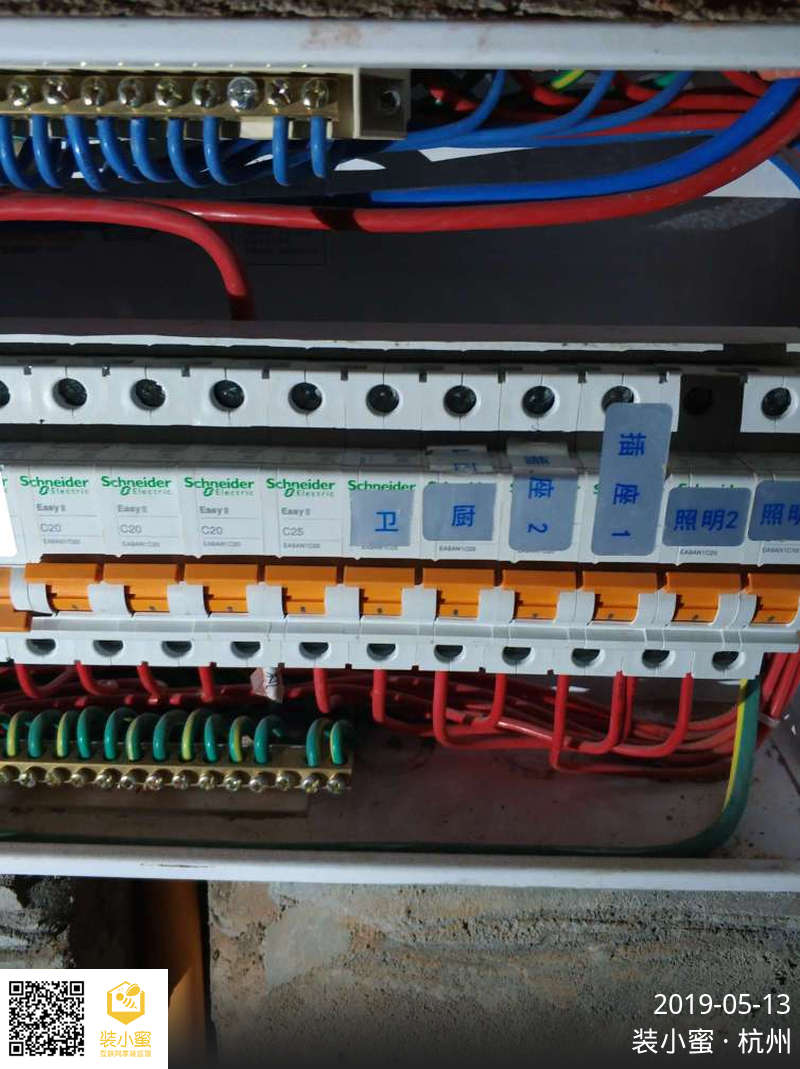

断路器接入导线的数量符合要求
导线与断路器匹配符合要求
