【杭州江南之星装修监理日志】2019年05月08日水电隐蔽施工阶段验收 日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-05-08



施工阶段:进行中



监理老师:林海



现存隐患:1


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第4次上门

现场人员:
客户:2人,工长:1人,施工方监理:1人

施工进度与施工情况:
施工进度正常。
全房水电已完成。泥木进场施工。

发现问题及整改建议:
上次检查发现的问题。主次卫淋浴区。淋浴混合阀问题已处理。空调开孔走向被水电给水管挡住的问题,需根据厂家来现场进行调整。

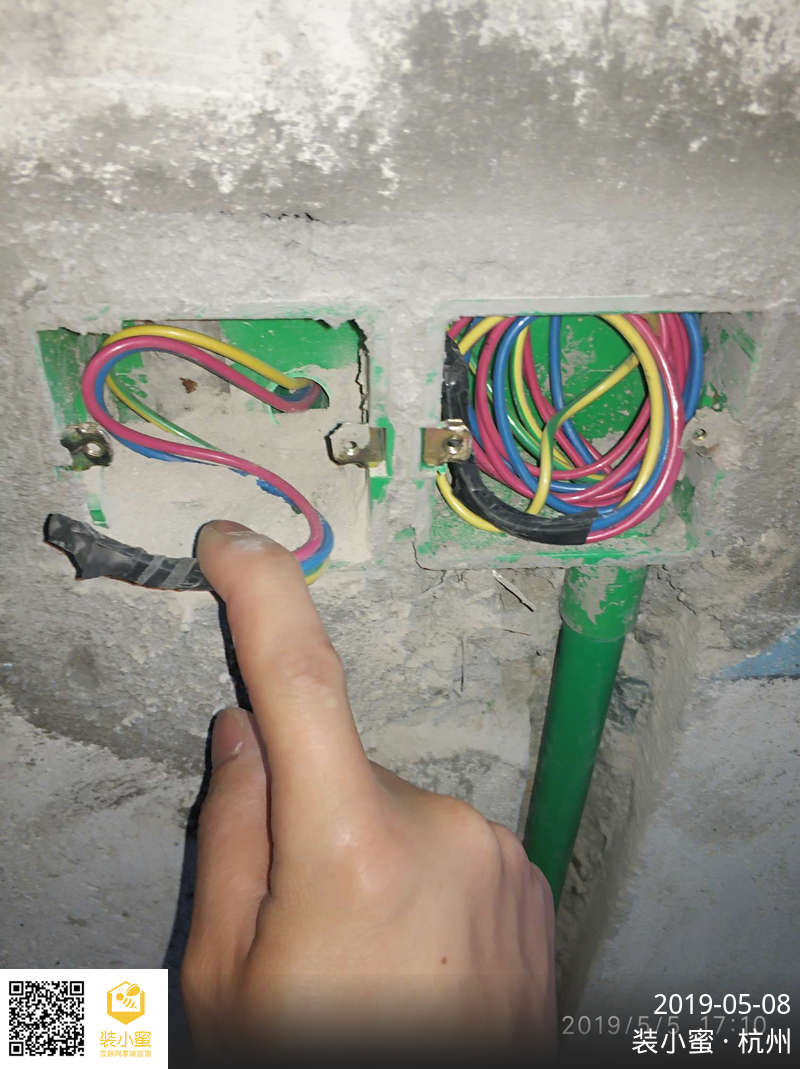

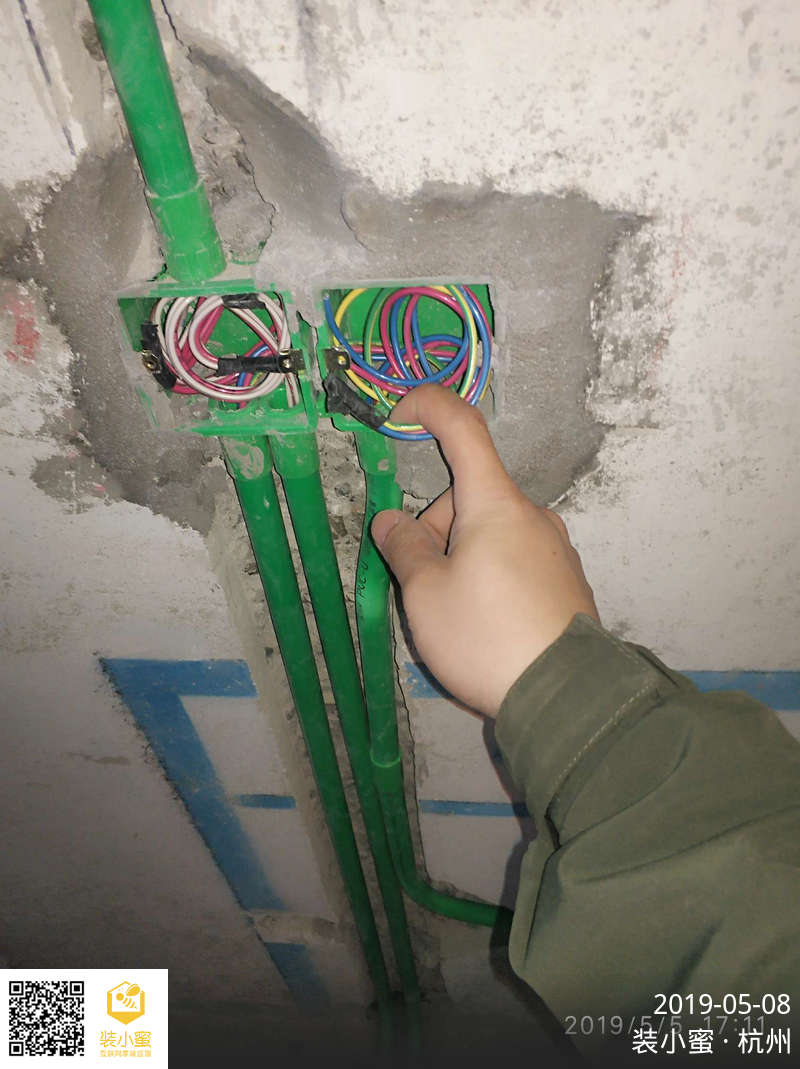

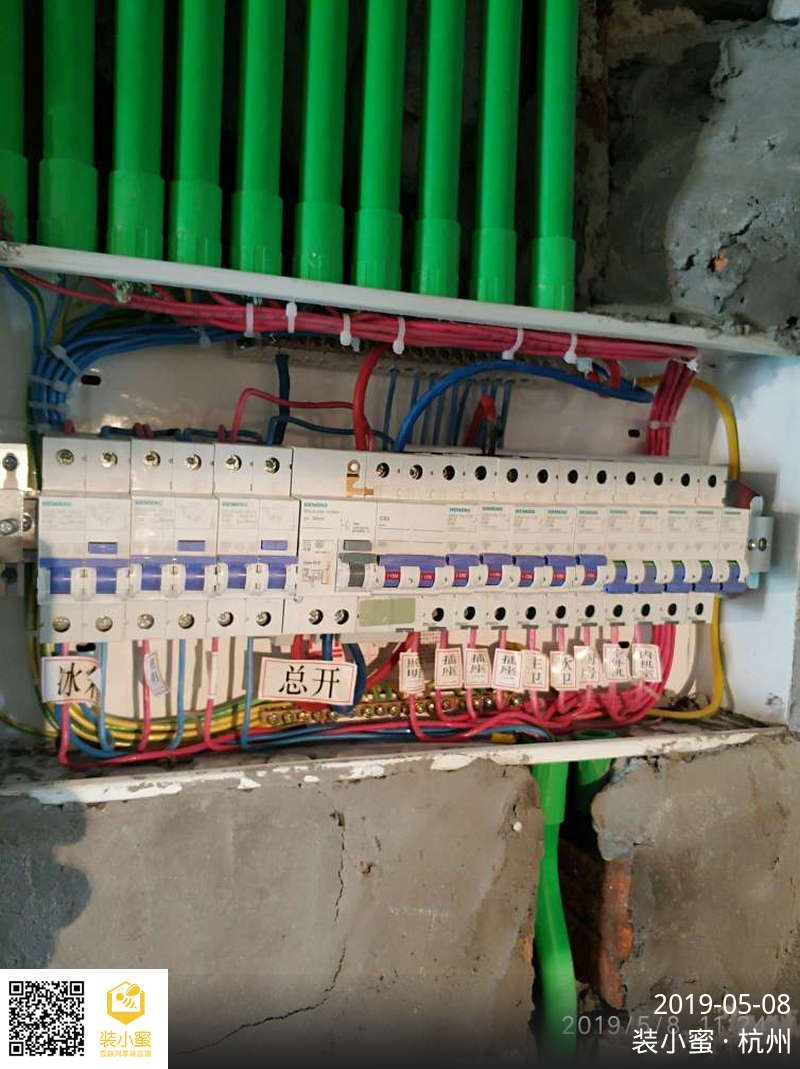

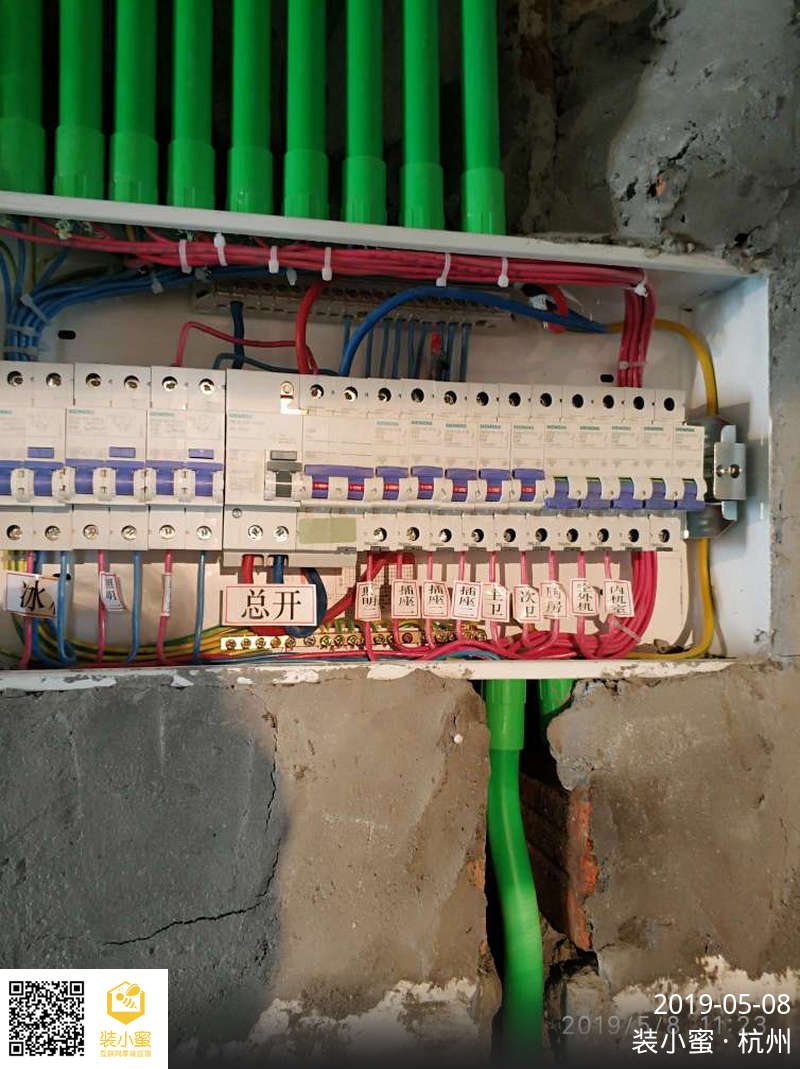

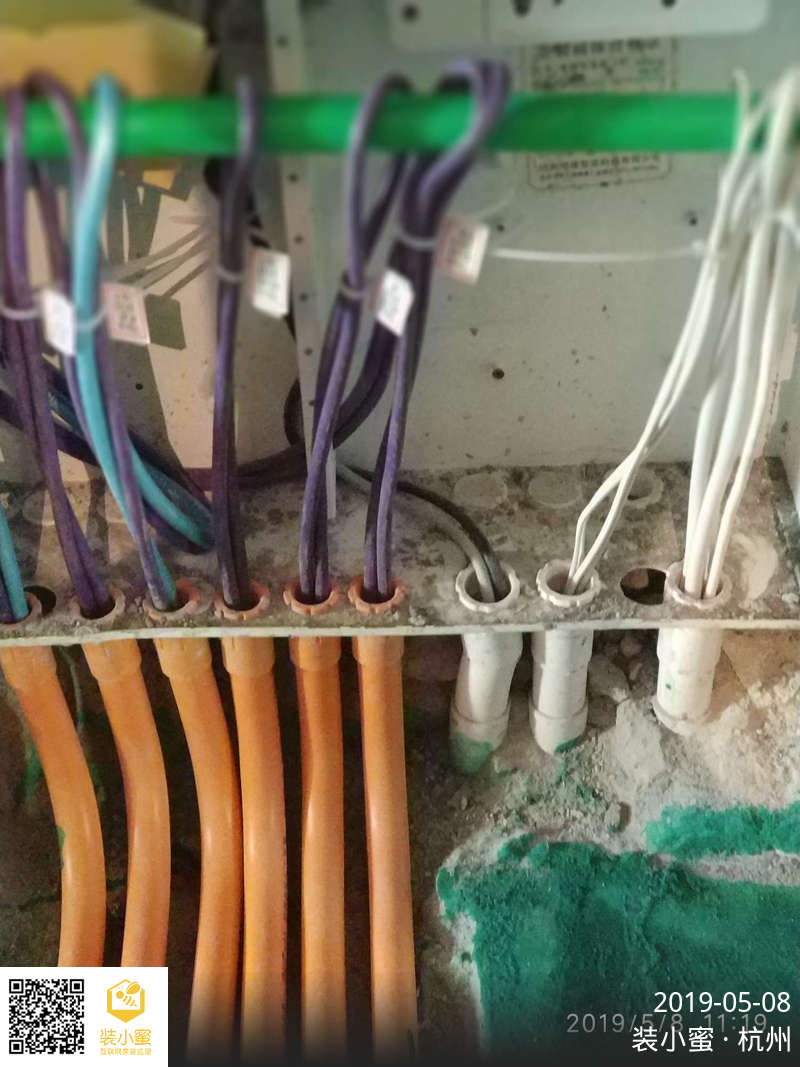

1:强电箱,冰箱,照明。弱电电源。从总开上方走的跳线用的是两点五需改为四平方以上。需整改。

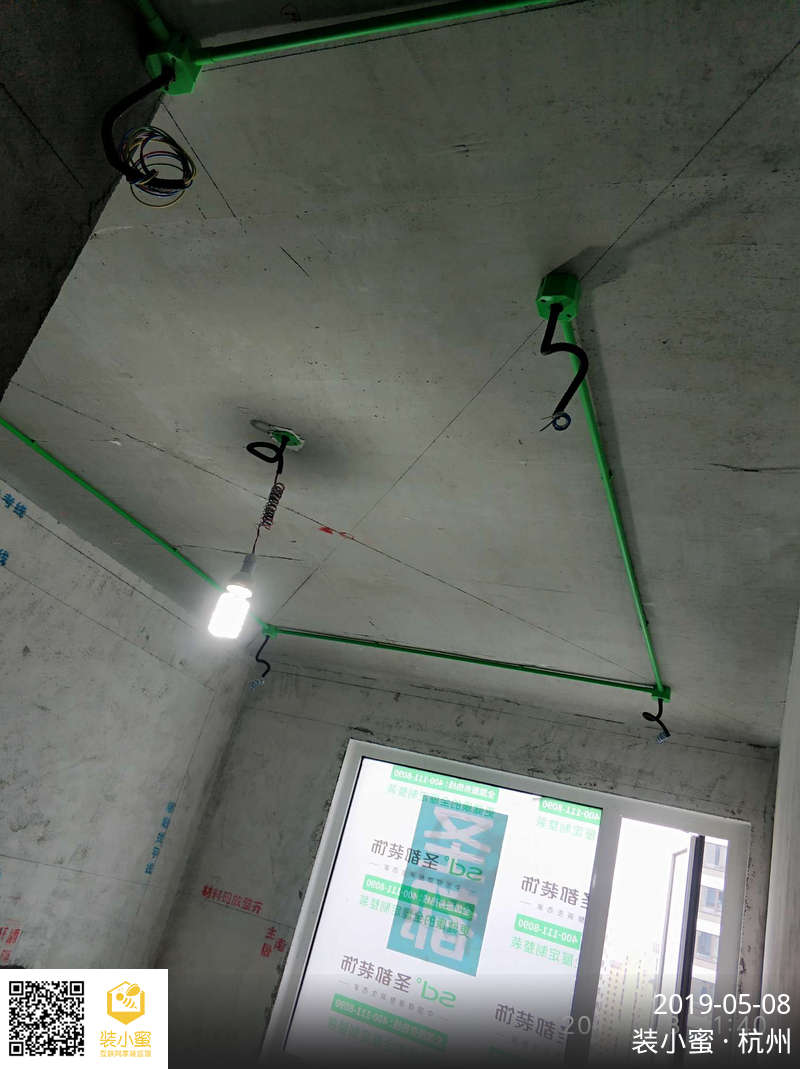

2:主卧背景墙需增加强弱电插座,按客户要求整改。

3:厨房,主次卫墙面因水电开槽造成的粉层局部空鼓,现场已做标识。客厅电视背景墙,插座下方的区域也有一块空鼓需处理。以上问题需处理,避免影响后期厨房,卫生间墙面贴砖以及后面。客餐厅墙面做乳胶漆。

后续施工建议:
需您这边与设计师以及施工方沟通,确认好厨房,卫生间,客餐厅墙地面瓷砖颜色样式。以及全房木地板具体款式。包括所有的门槛石以及窗台石。款式,颜色。需尽快确认。如果有一些确实不能理解的,那么请施工方拿出照片以及实际的材料现场查看。

工作安排计划:
下次工作为【泥木巡检】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 林海




现存隐患:1项


断路器接入导线的数量符合要求


已解决隐患:2项



之前发现隐患

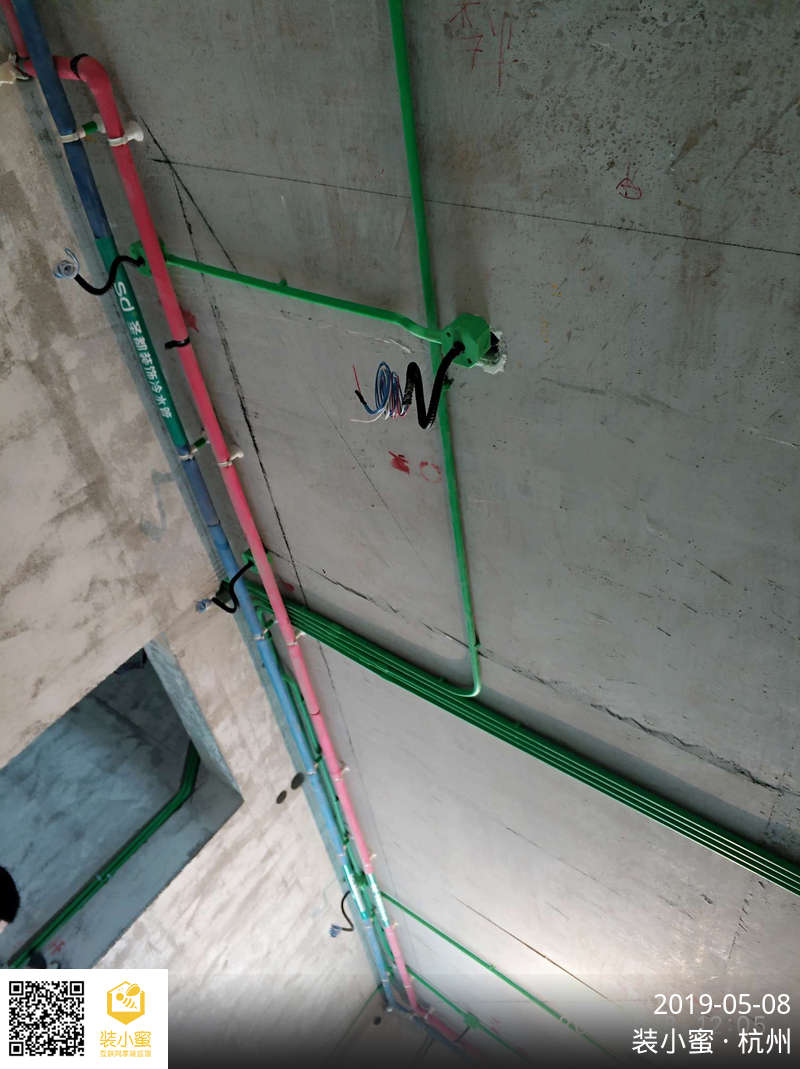

冷热水管并行间距符合要求

本次检查已解决

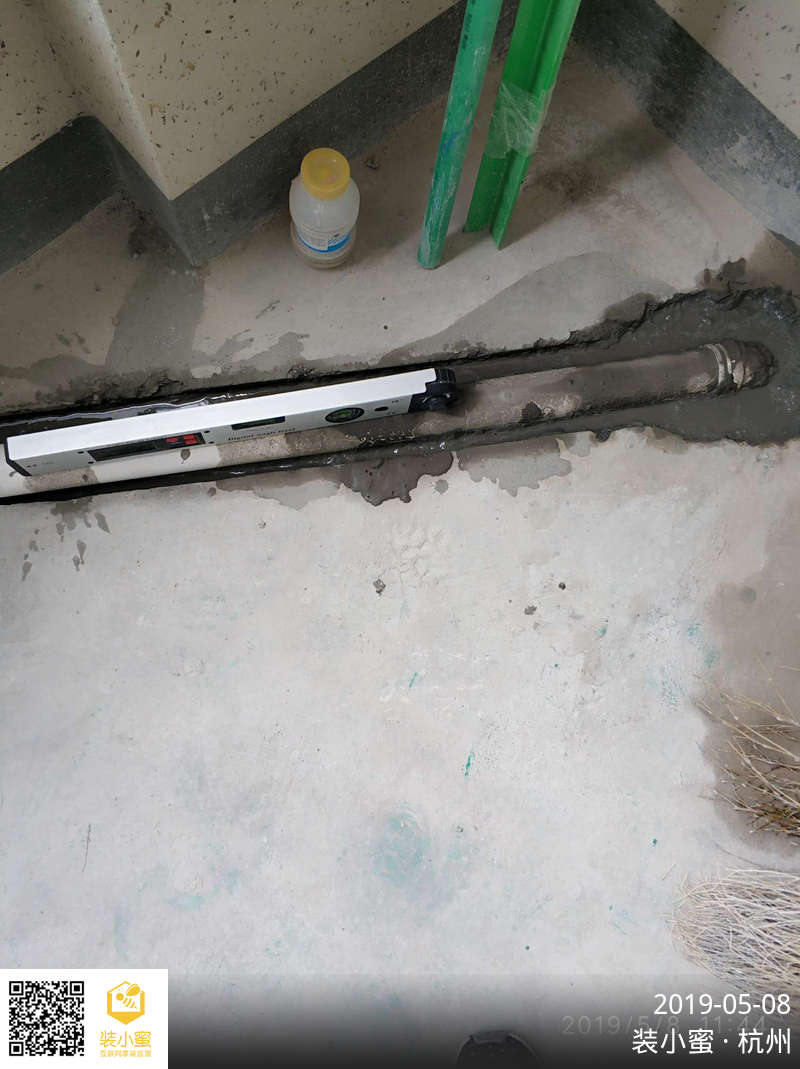

冷热水管并行间距符合要求

之前发现隐患

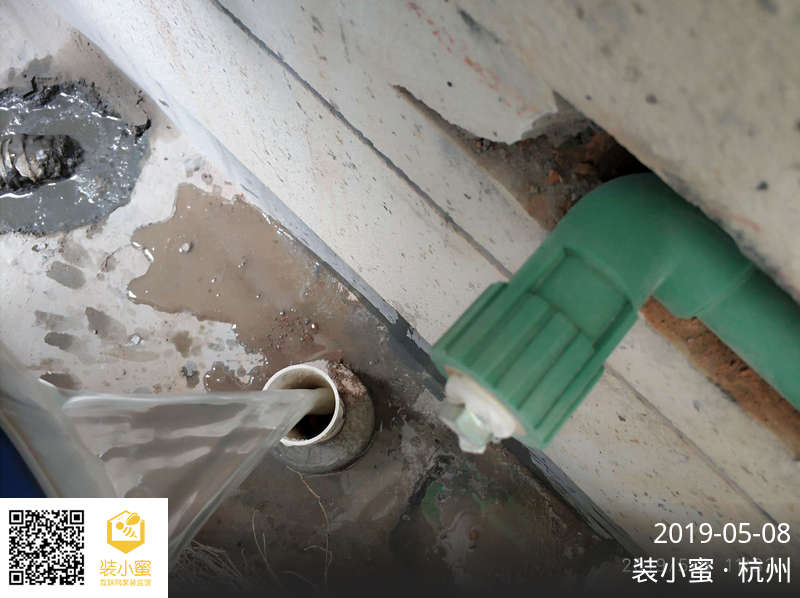

管道端口出墙长度与高度,符合要求

本次检查已解决


管道端口出墙长度与高度,符合要求


符合标准:12项

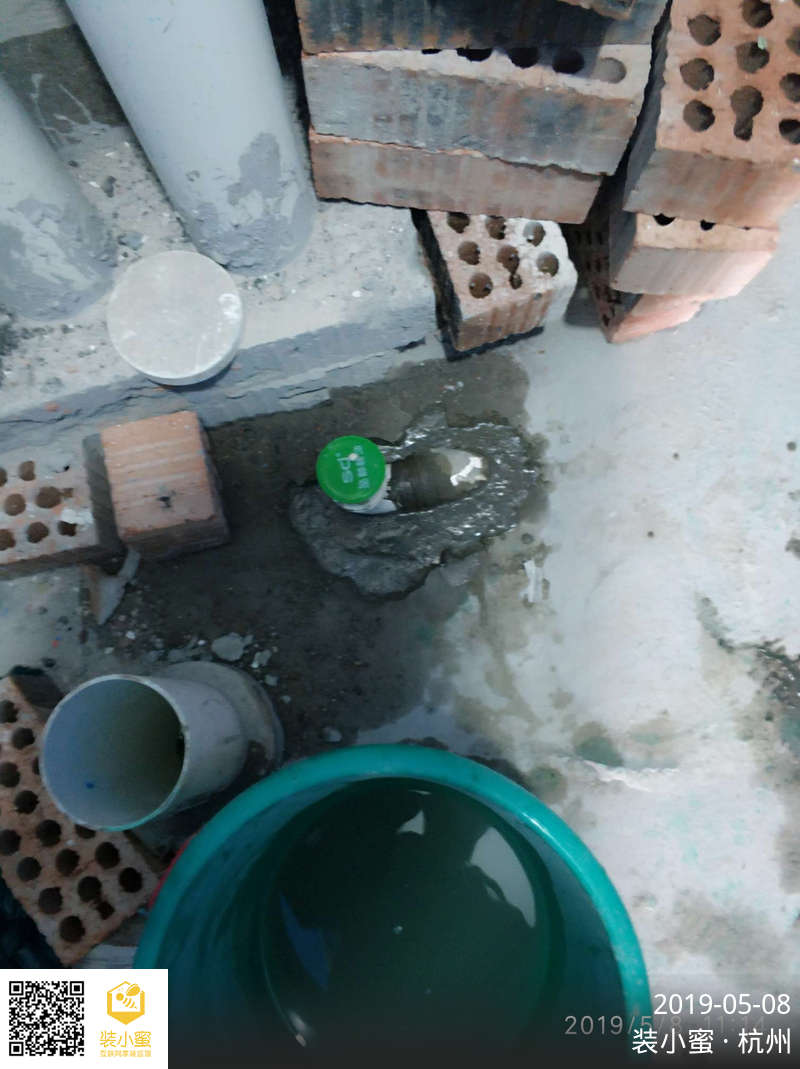

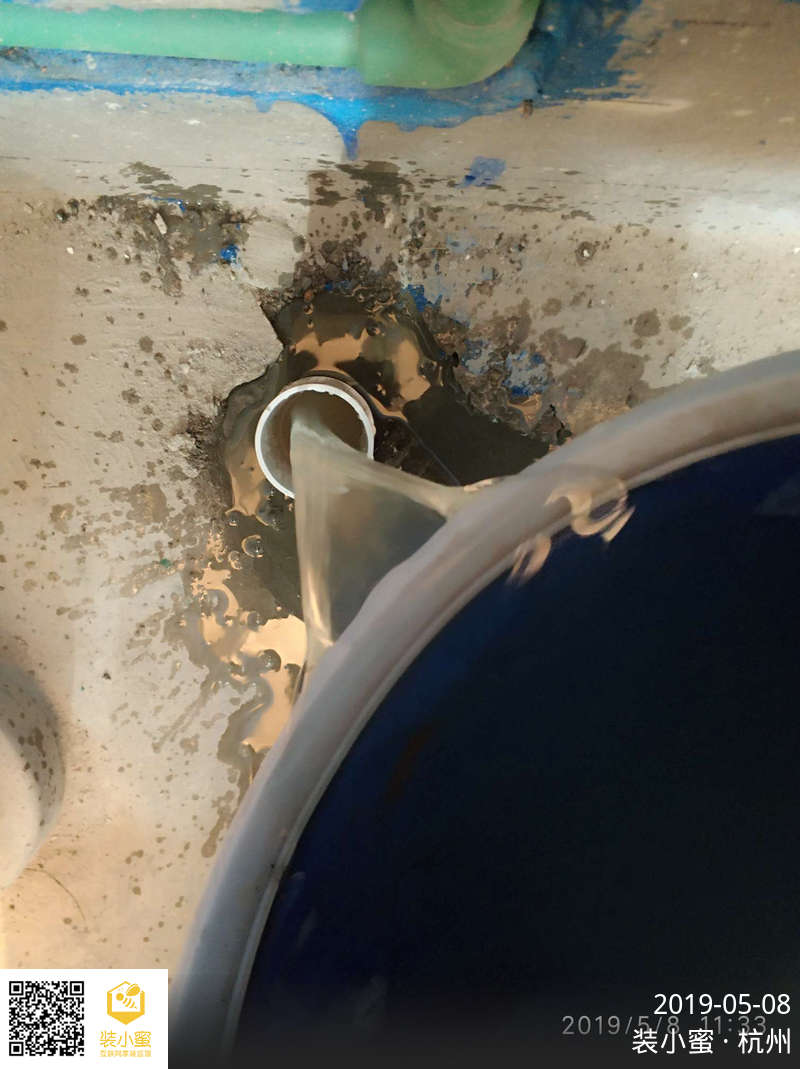

管道与各接口,均无渗漏现象

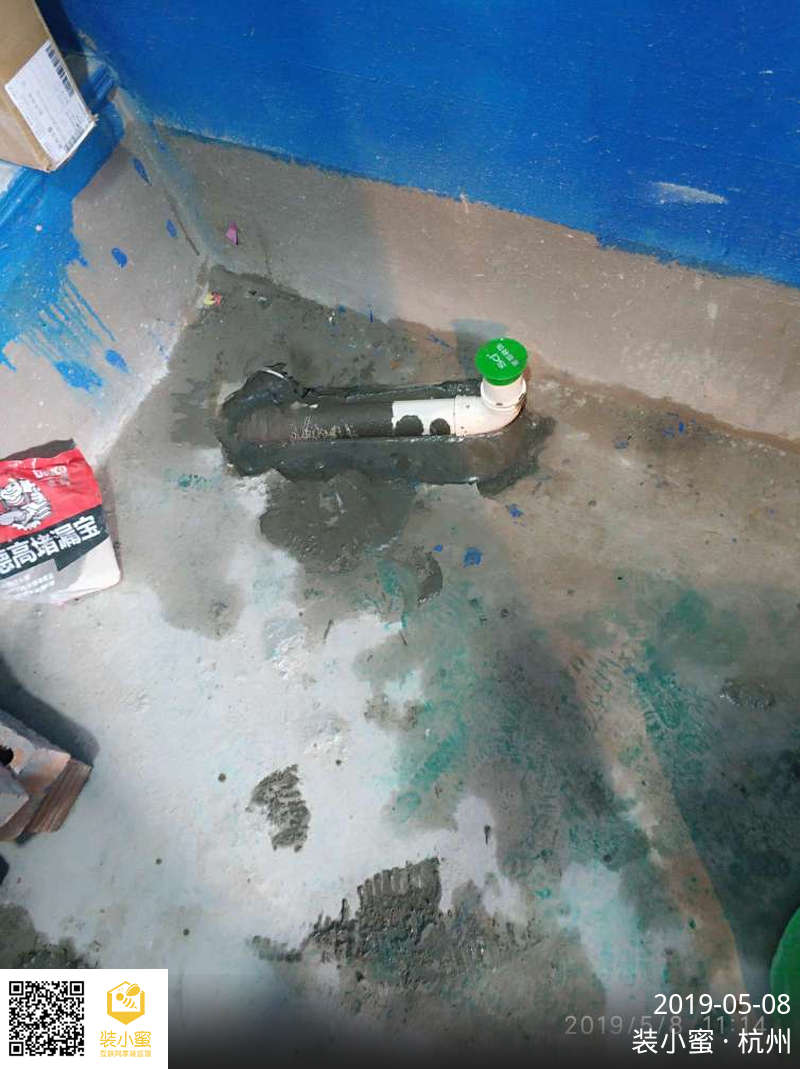

地漏安装位置及功能符合要求

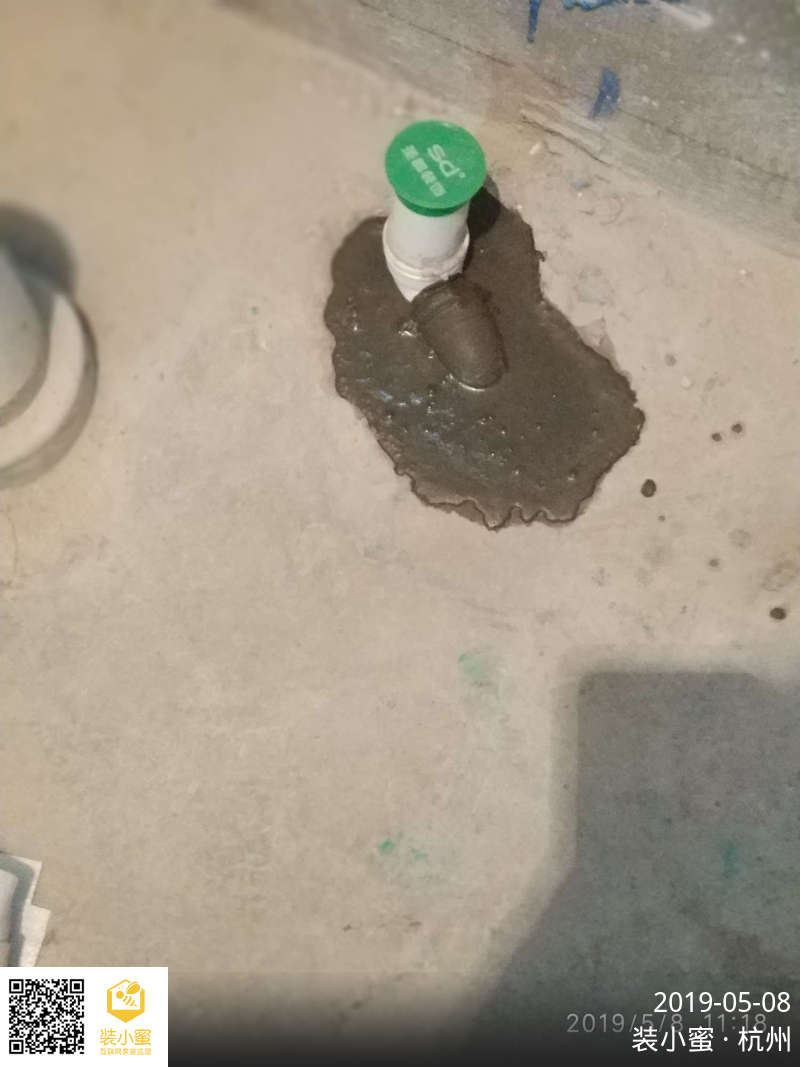

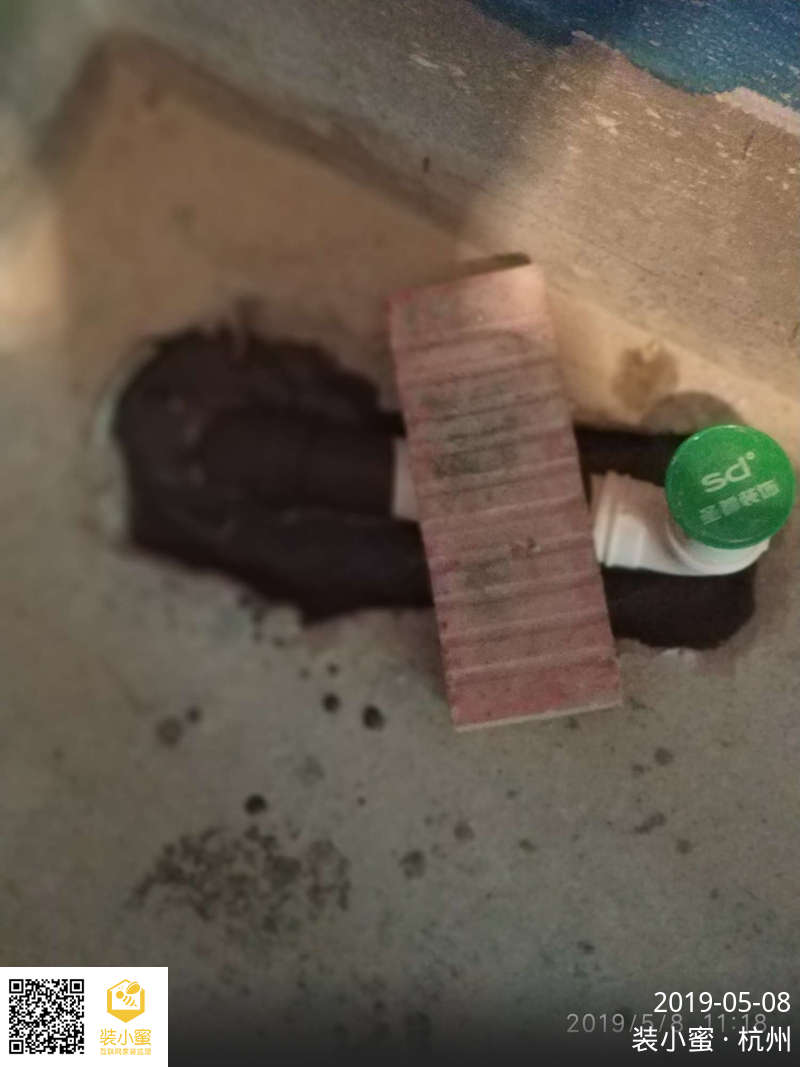

新老管套接接口处理符合要求

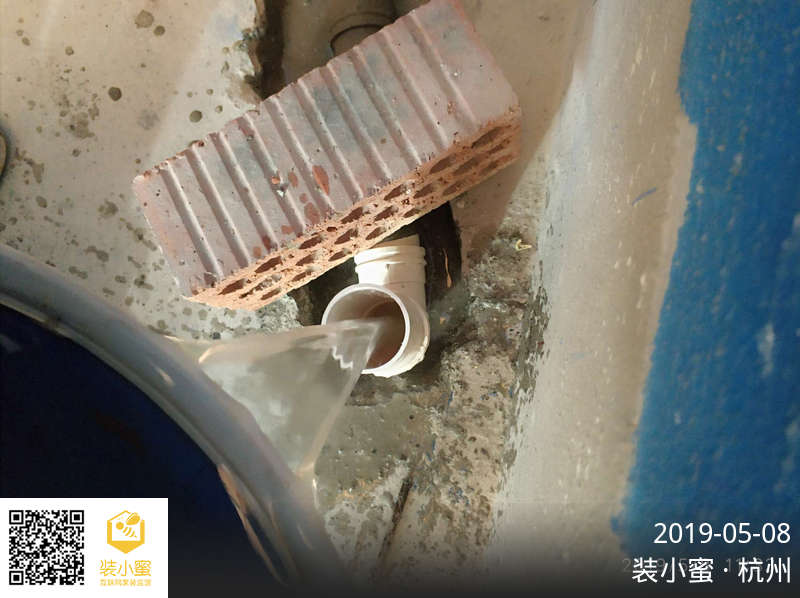

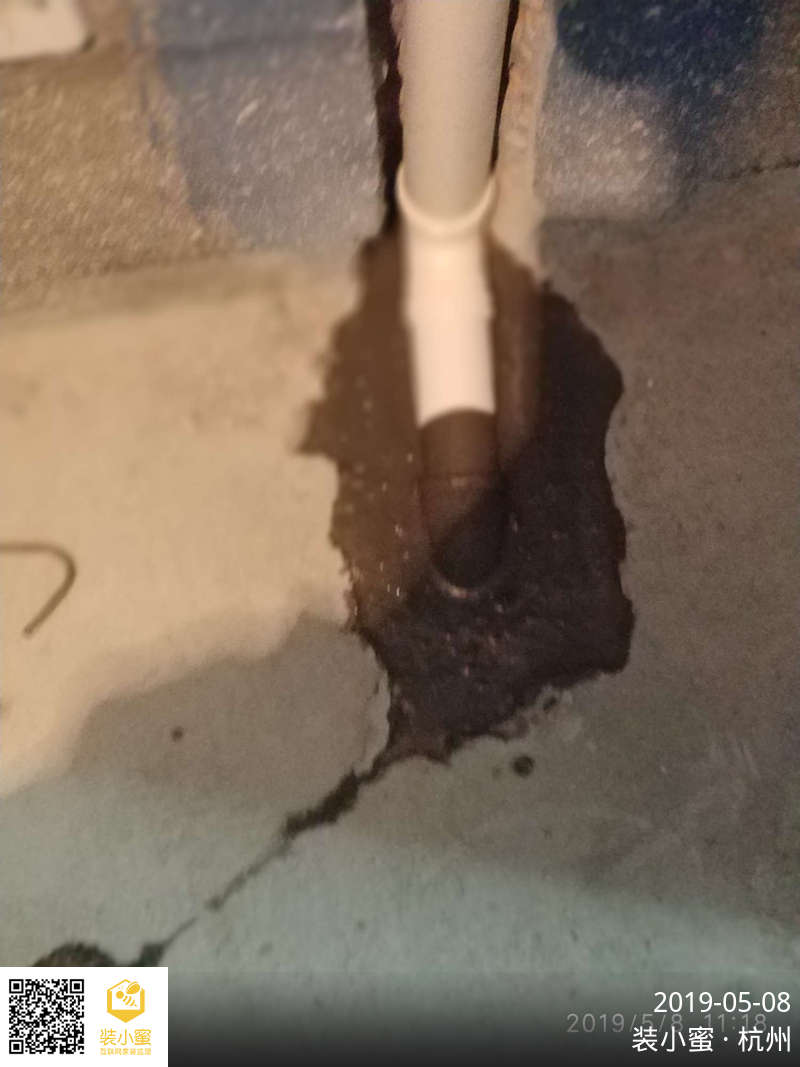

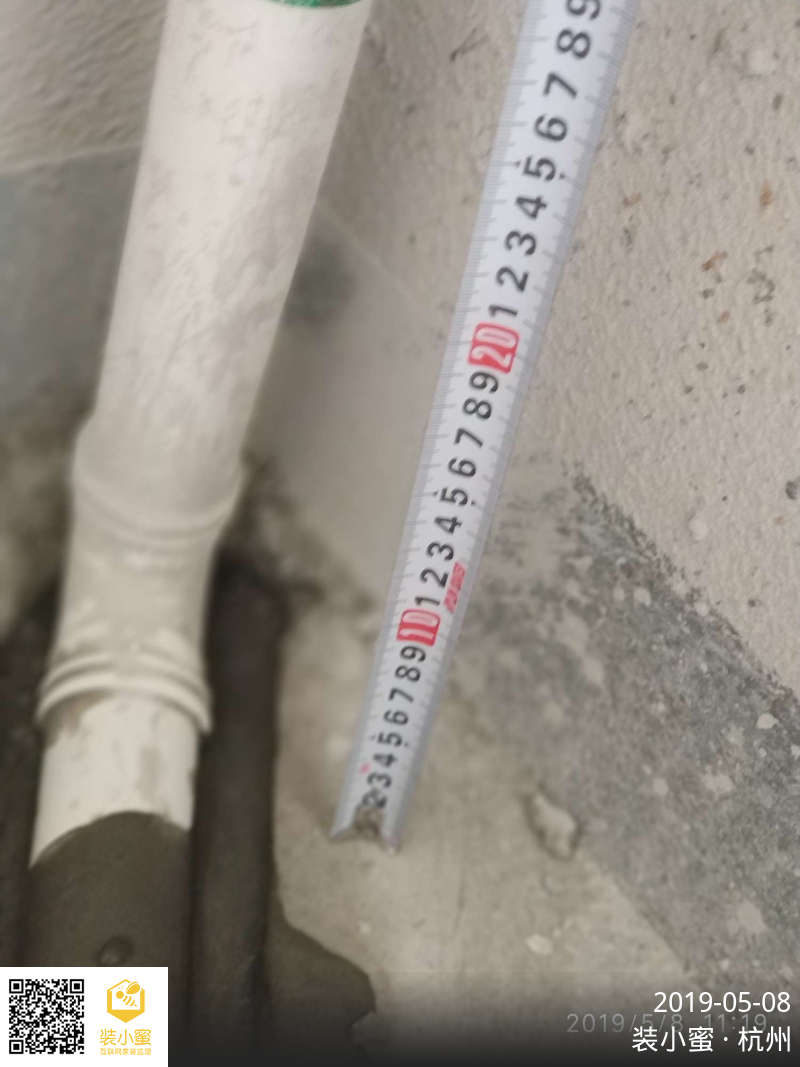

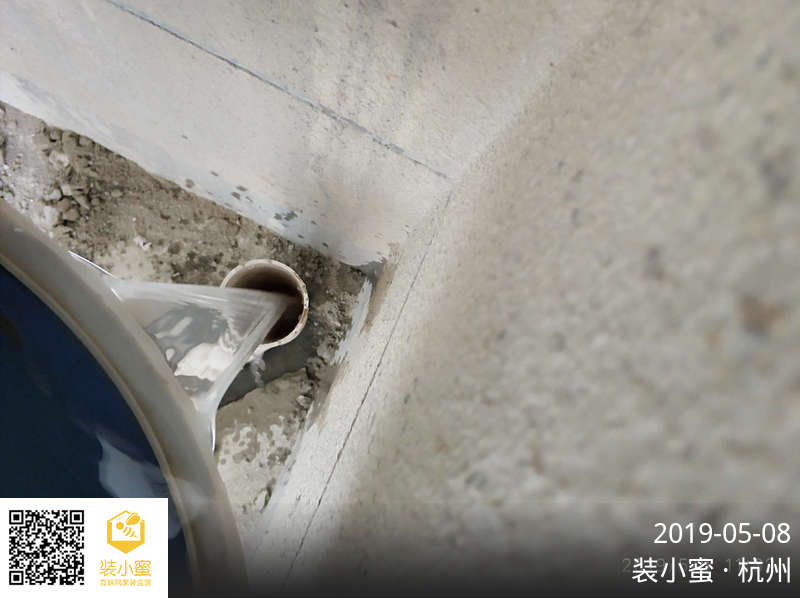

各排水管道伸出地(墙)面200mm以上

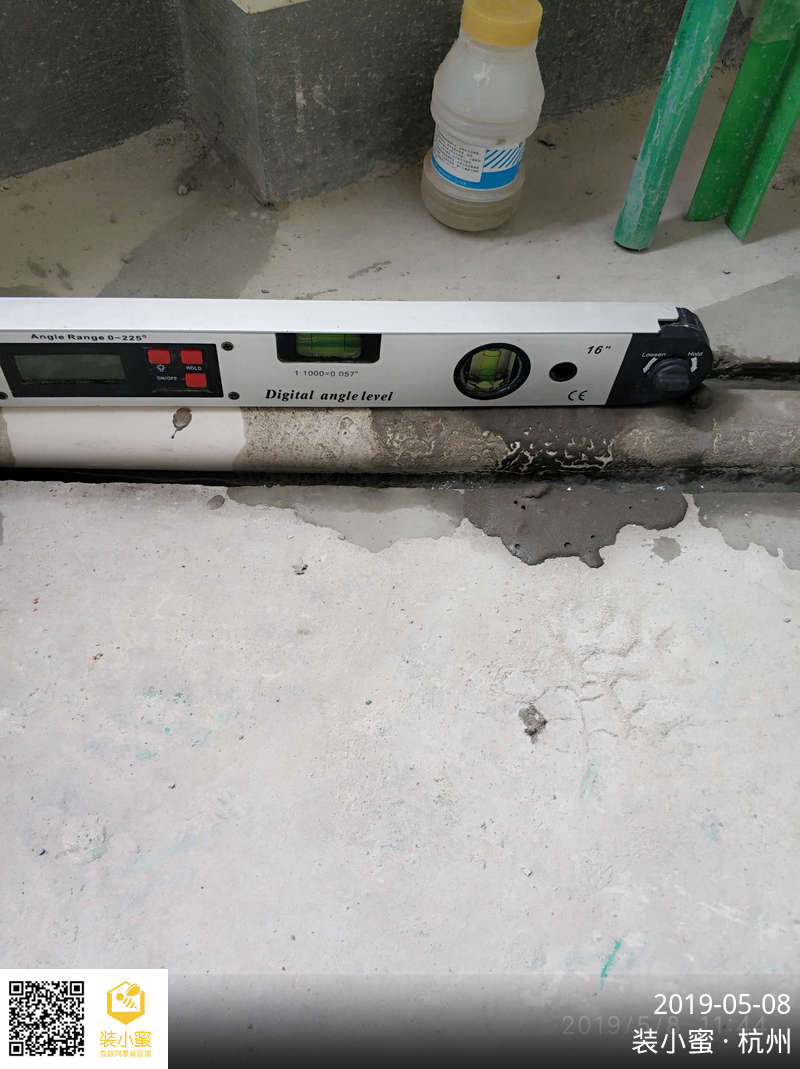

新排下水管道坡度设置符合要求

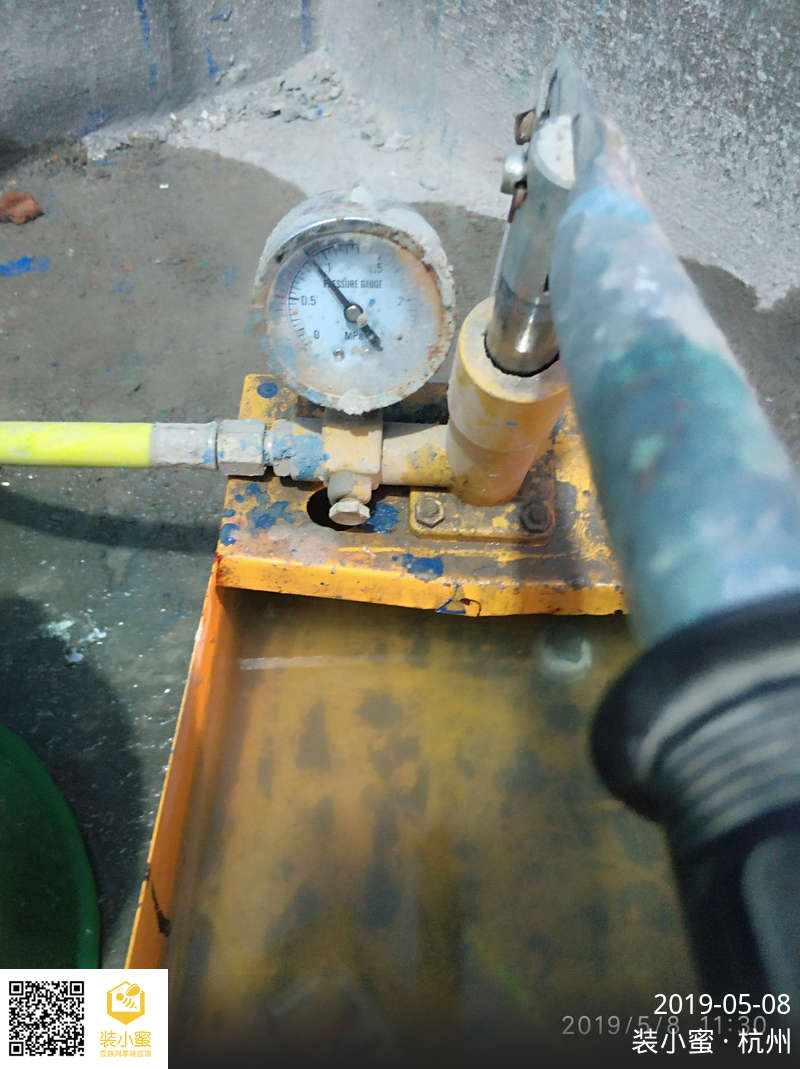

下水管道经通水试验,排水畅通
各排水点位,经确认符合要求

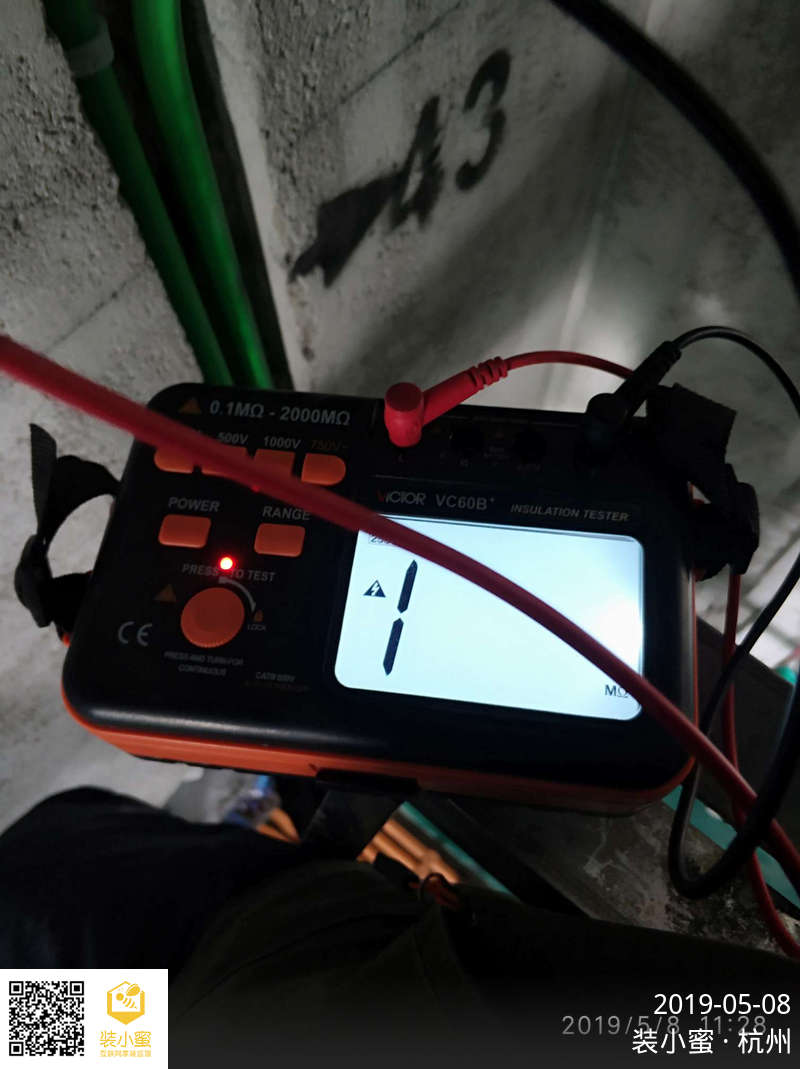

经绝缘检测:导线绝缘性能合格
线盒、软管预留导线长度符合要求
弱电线两端已编号并保护

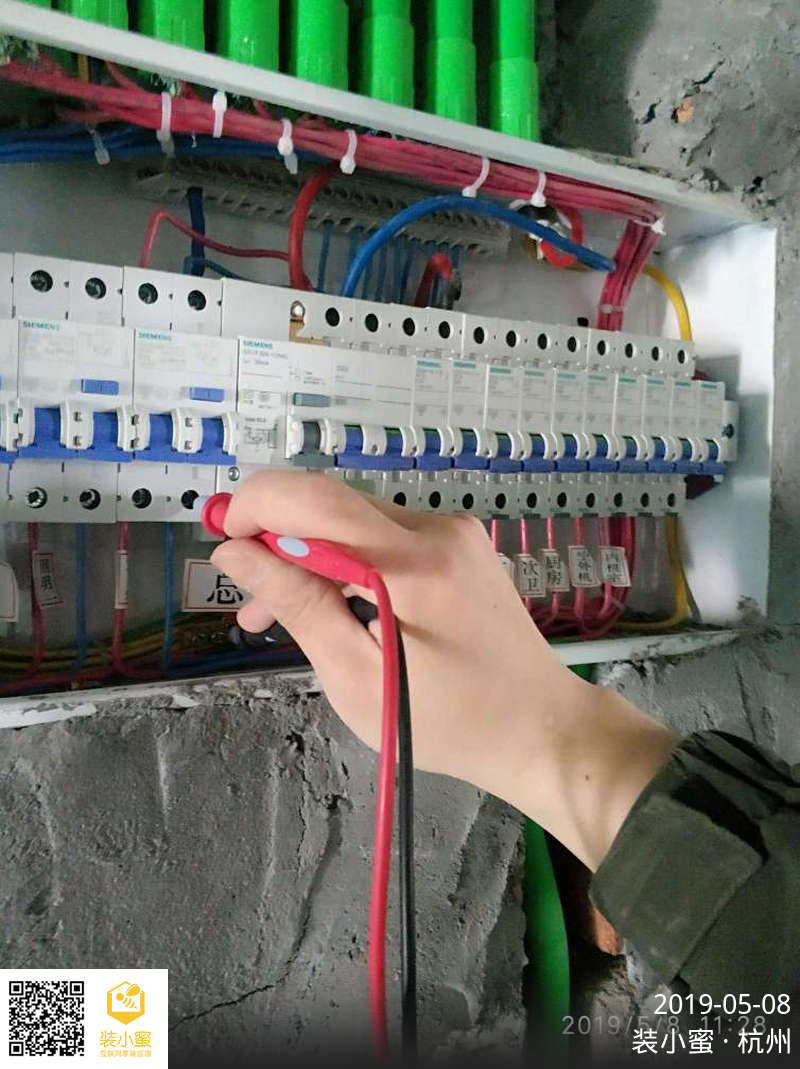

导线与断路器匹配符合要求
断路器漏保设置合理

只需1元即可预约监理老师上门检查,获得同样专业、详细的监理日志。立即预约
