上海世界路91弄水电隐蔽施工阶段验收 2019年04月14日监理日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-04-14



施工阶段:进行中



监理老师:刘克清



现存隐患:0


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第4次上门

现场人员:
客户:2人,工长:1人,水电工:1人

施工进度与施工情况:

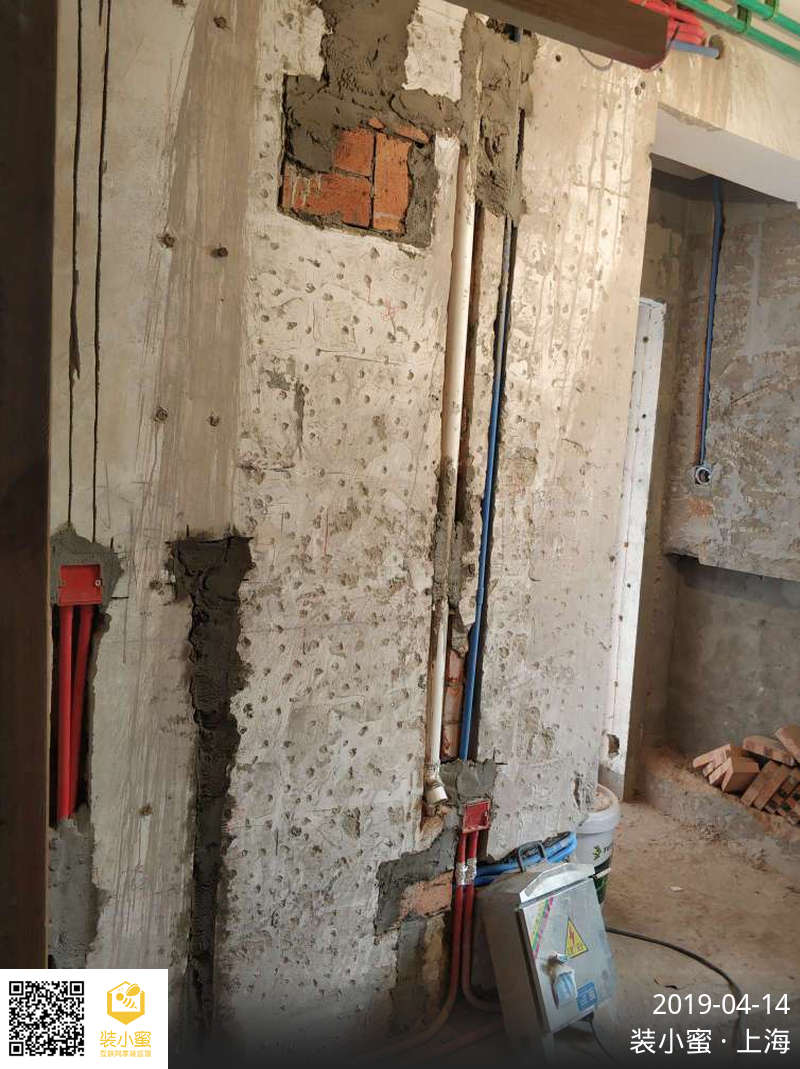

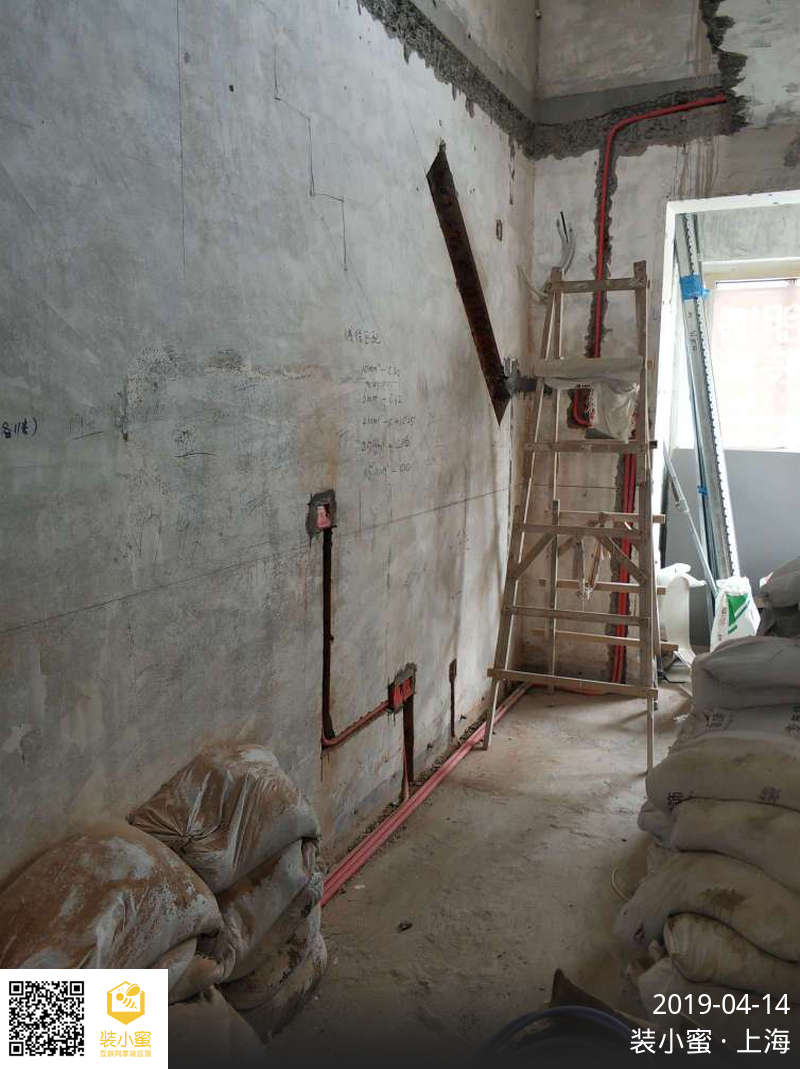

施工进度:正常。
水电施工结束,隐蔽验收。

发现问题及整改建议:

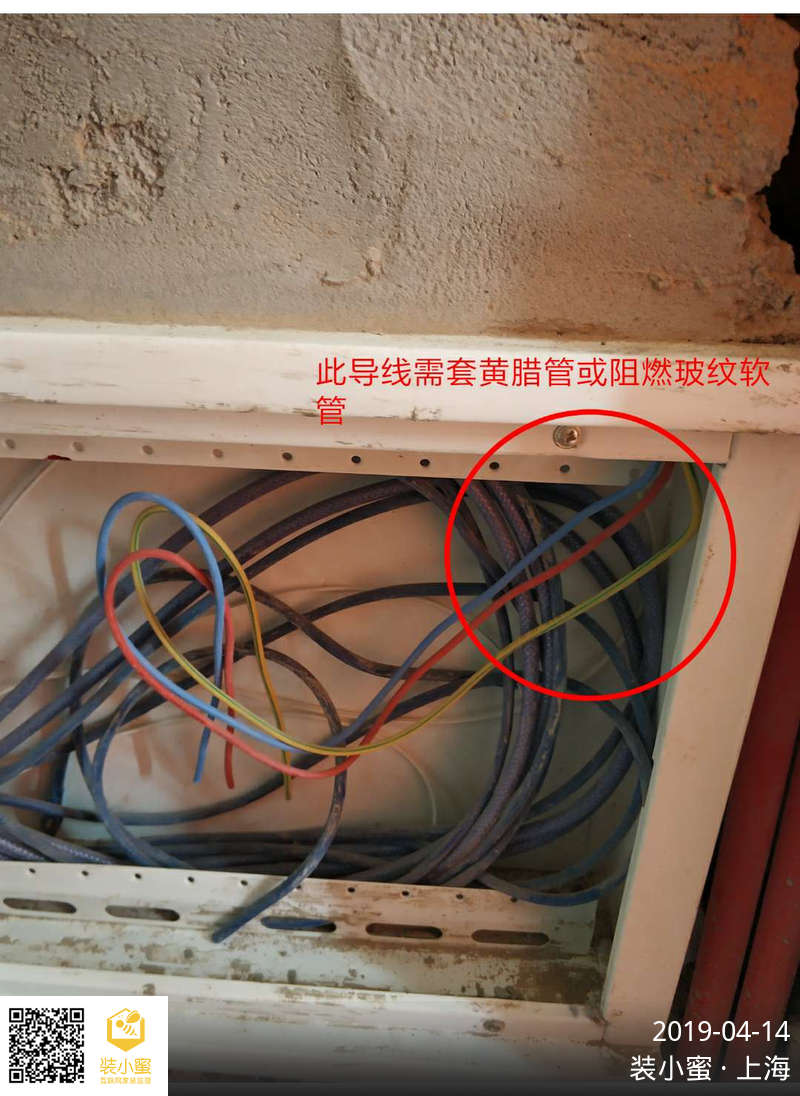

1弱电箱内导线需套黄腊管或阻燃玻纹软管。
2、下水管移位弯头需改用45度弯头。

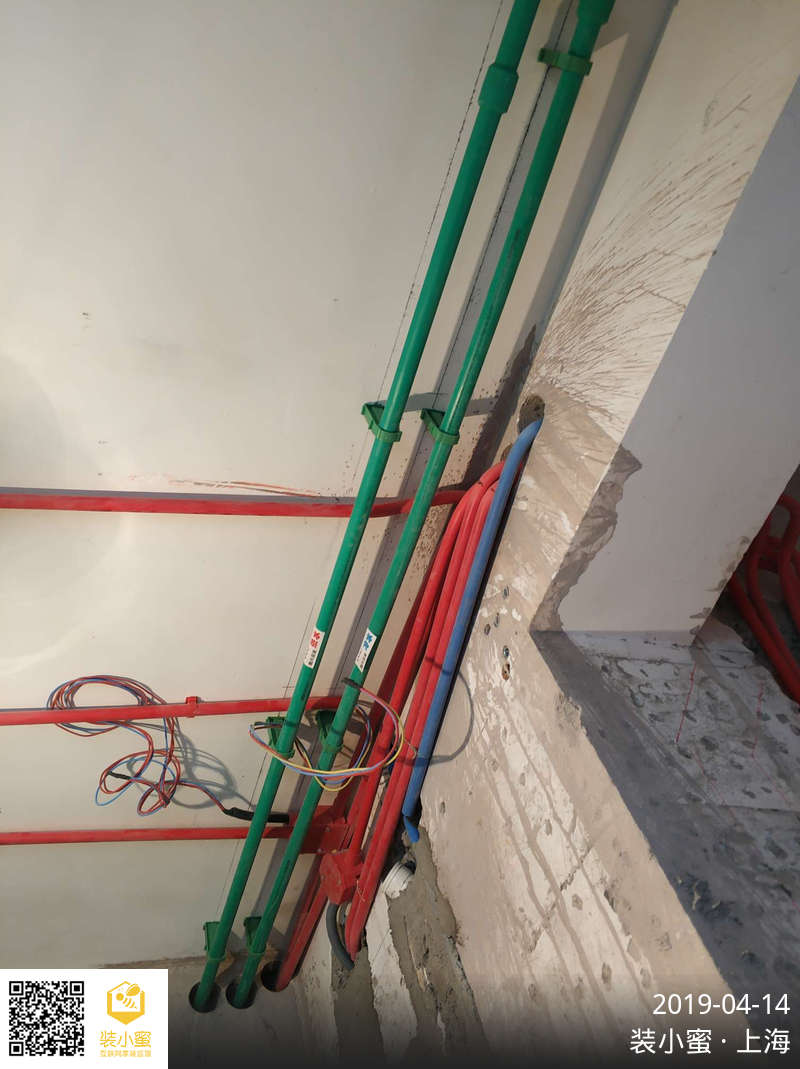

3、强弱电管交叉处需屏蔽锡纸包裹,应延伸≥30㎝距离。

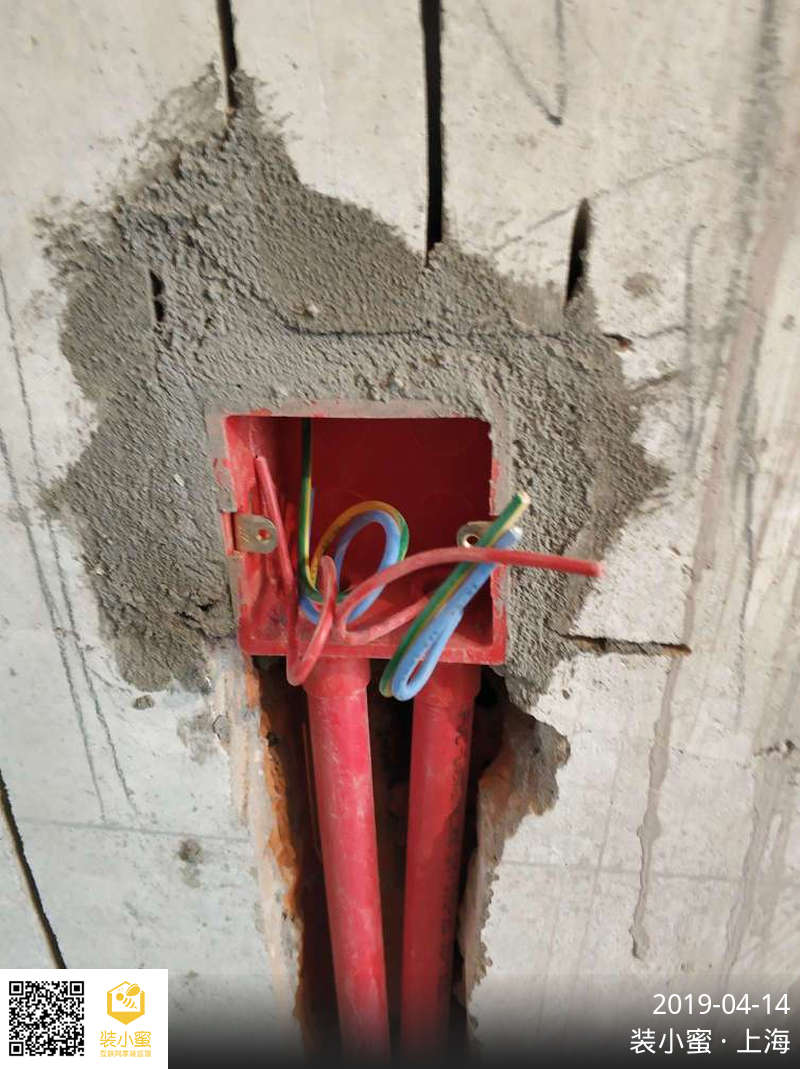

4、所有过墙洞需封堵,用发泡剂或水泥沙浆。

后续施工建议:
1、木龙骨吊顶,龙骨建议刷防火涂料。
2、泥工贴砖需注意阴阳角做方,原墙如有空鼓疏松等需提前处理;
3、玻化砖、通体砖上墙需用专用粘结剂,粘结剂不可添加产品说明以外的材料,是否涂刷背胶及粘结剂、背胶品牌请咨询瓷砖商家,背胶涂刷前应清理瓷砖背面。
4、封线管槽时,需注意线管之间的间隙。

工作安排计划:
下次工作为泥木基层施工检查,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 刘克清




符合标准:29项


给水管道走向正确,安装平直
冷热水管并行间距符合要求
管道与各接口,均无渗漏现象
管道固定无明显松动,固定间距符合要求
管道端口出墙长度与高度,符合要求

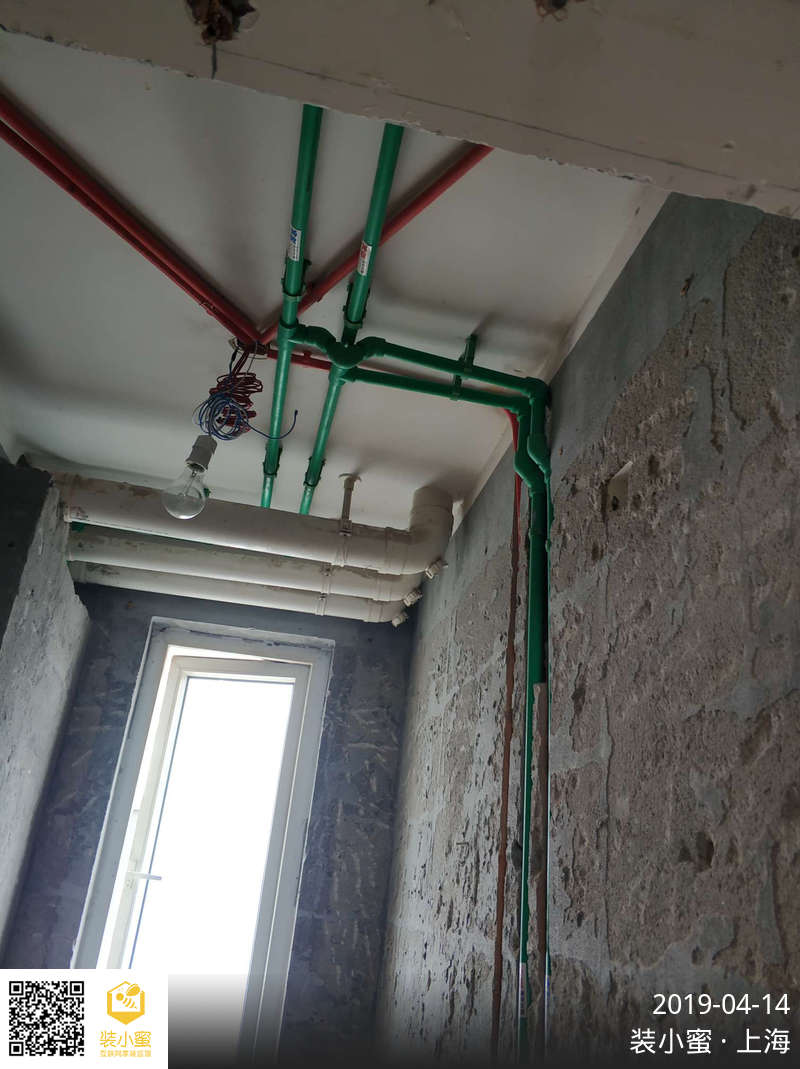

水管与电线管间距符合要求
各用水点位置及设备,经确认符合要求

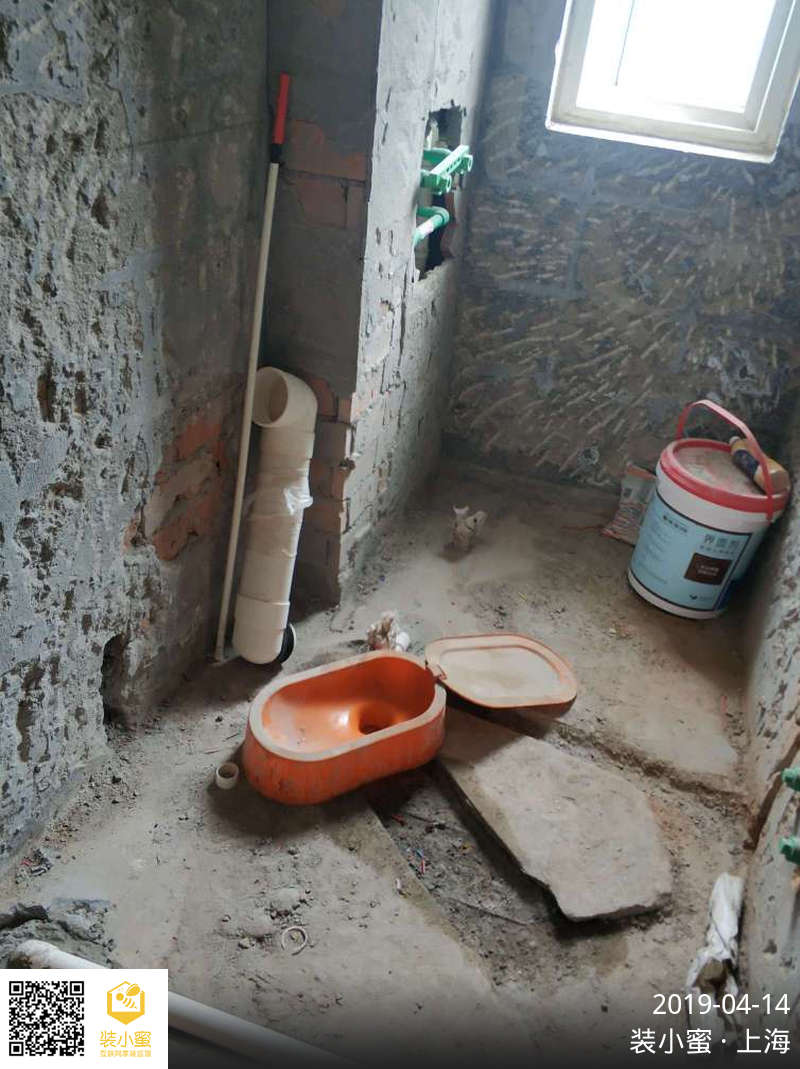

地漏安装位置及功能符合要求
新老管套接接口处理符合要求
各排水管道伸出地(墙)面200mm以上
新排下水管道坡度设置符合要求

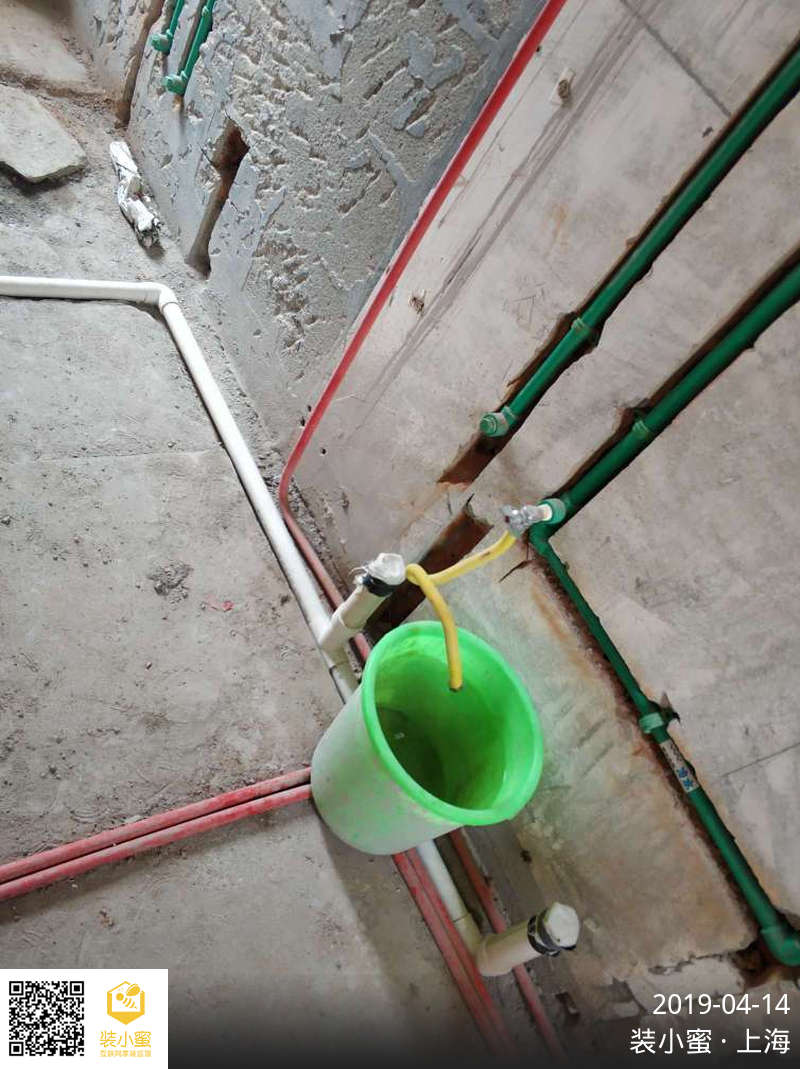

下水管道经通水试验,排水畅通
厨房排水管安装符合要求
各排水点位,经确认符合要求

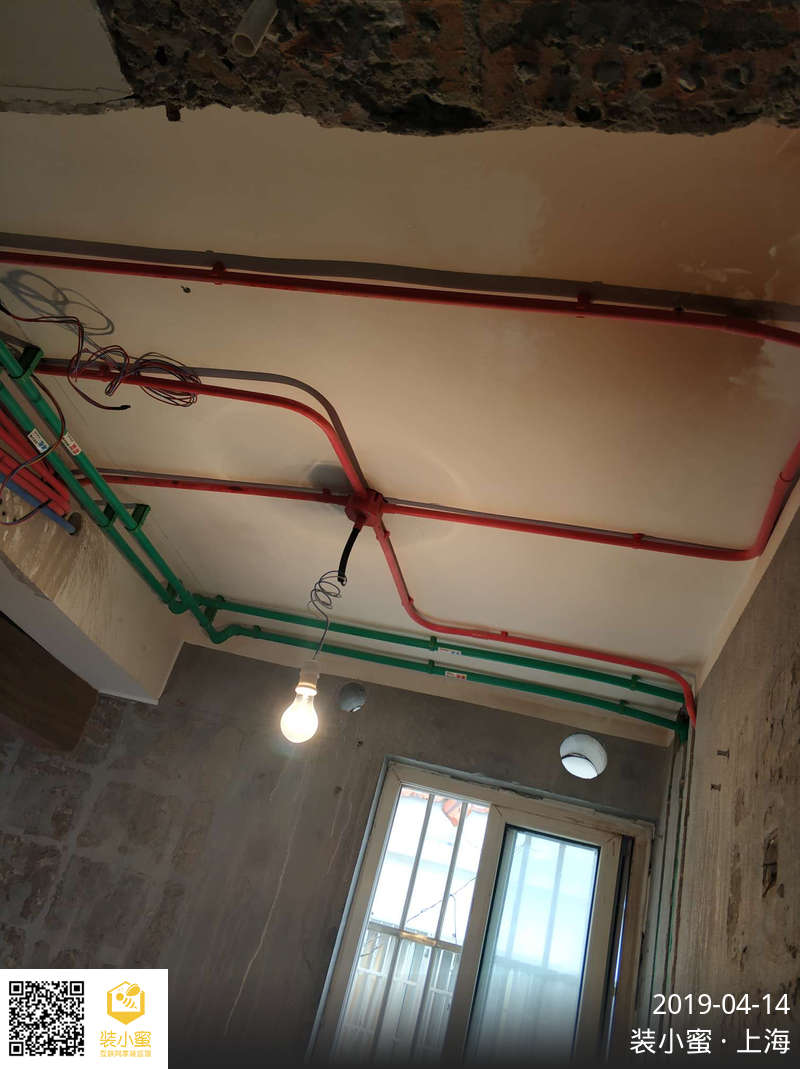

电线管排设完整,中间无软管过渡
线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
管卡固定间距符合要求
各用电点位与设备,经确认符合要求
线管穿入导线的数量未超出要求
各回路的导线规格,符合设计要求
导线线色正确,符合要求
强弱电线分管穿线,符合要求

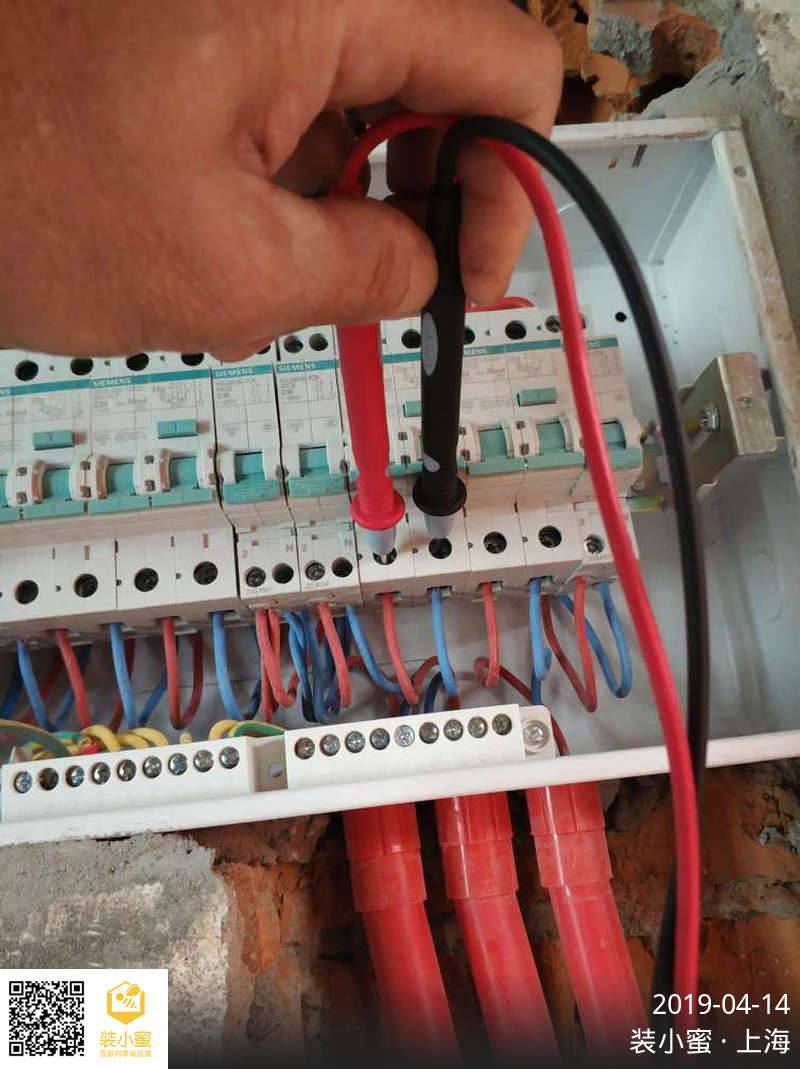

经绝缘检测:导线绝缘性能合格
线盒、软管预留导线长度符合要求
弱电线两端已编号并保护

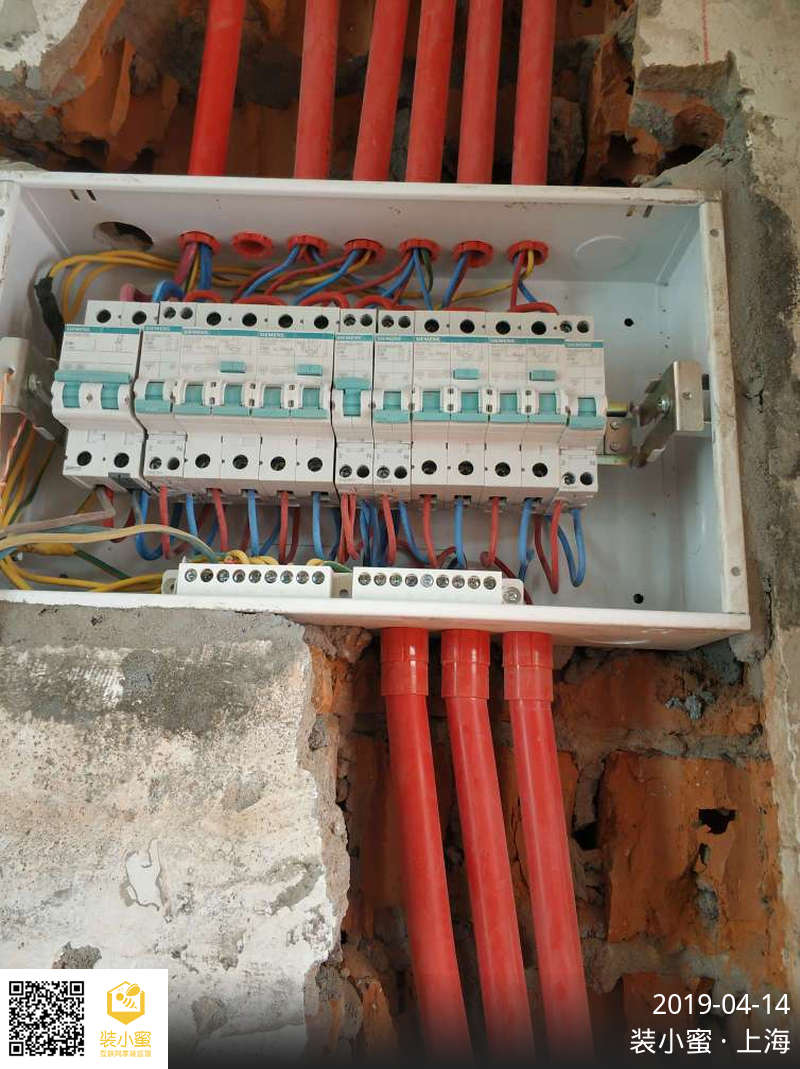

断路器接入导线的数量符合要求
导线与断路器匹配符合要求
断路器漏保设置合理
