杭州新城香悦半岛水电隐蔽施工阶段验收 2019年04月13日监理日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-04-13



施工阶段:进行中



监理老师:刘兴华



现存隐患:2


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第4次上门

现场人员:
客户:1人,空调安装人员:2人,新风厂家安装人员:2人

施工进度与施工情况:
水电施工已完成。

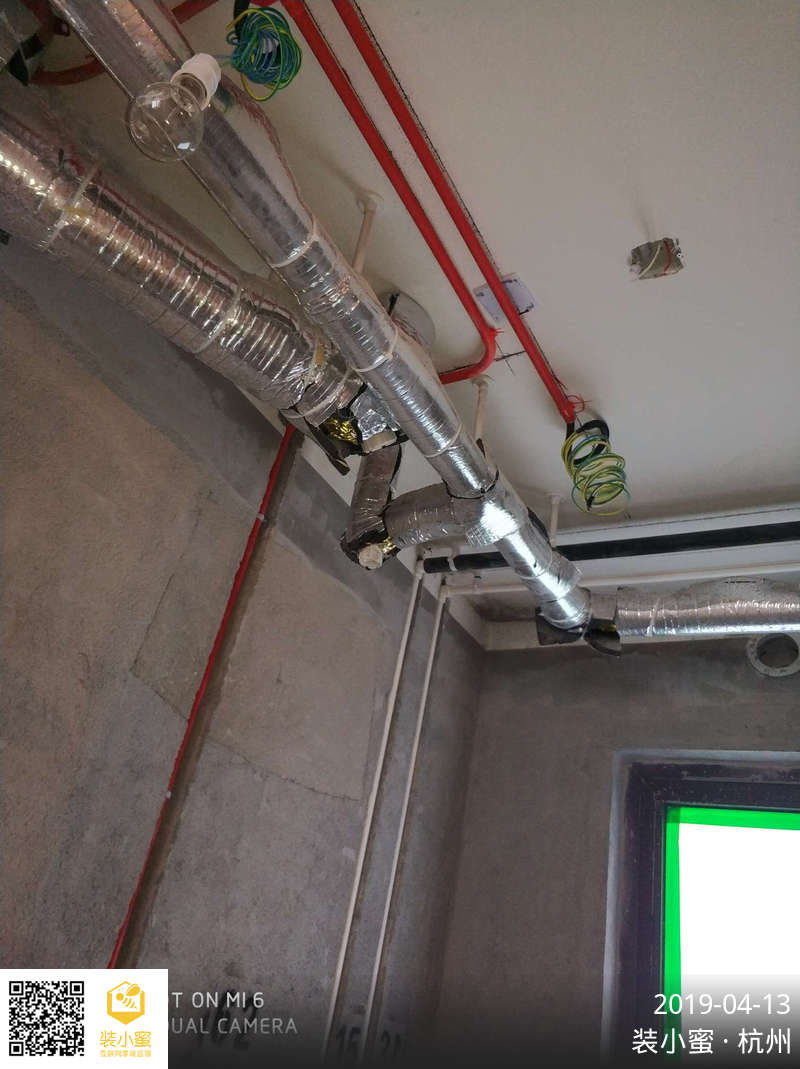

空调新风,现场定位安装。

施工进度正常。

发现问题及整改建议:

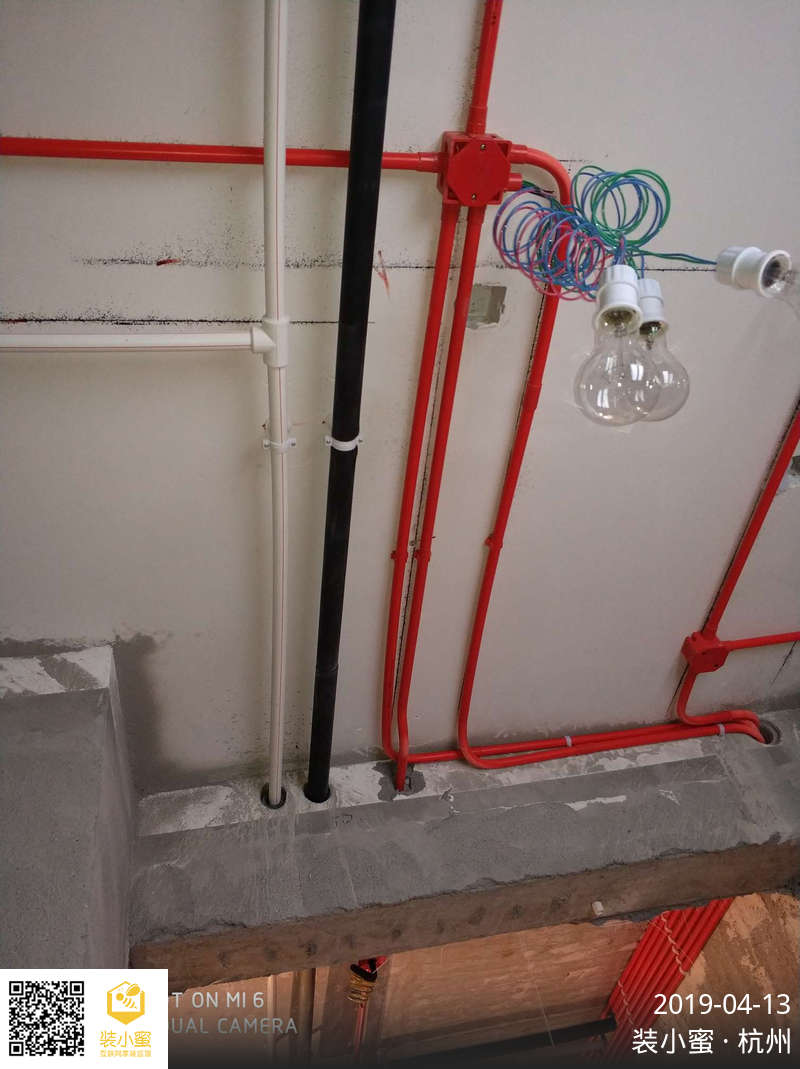

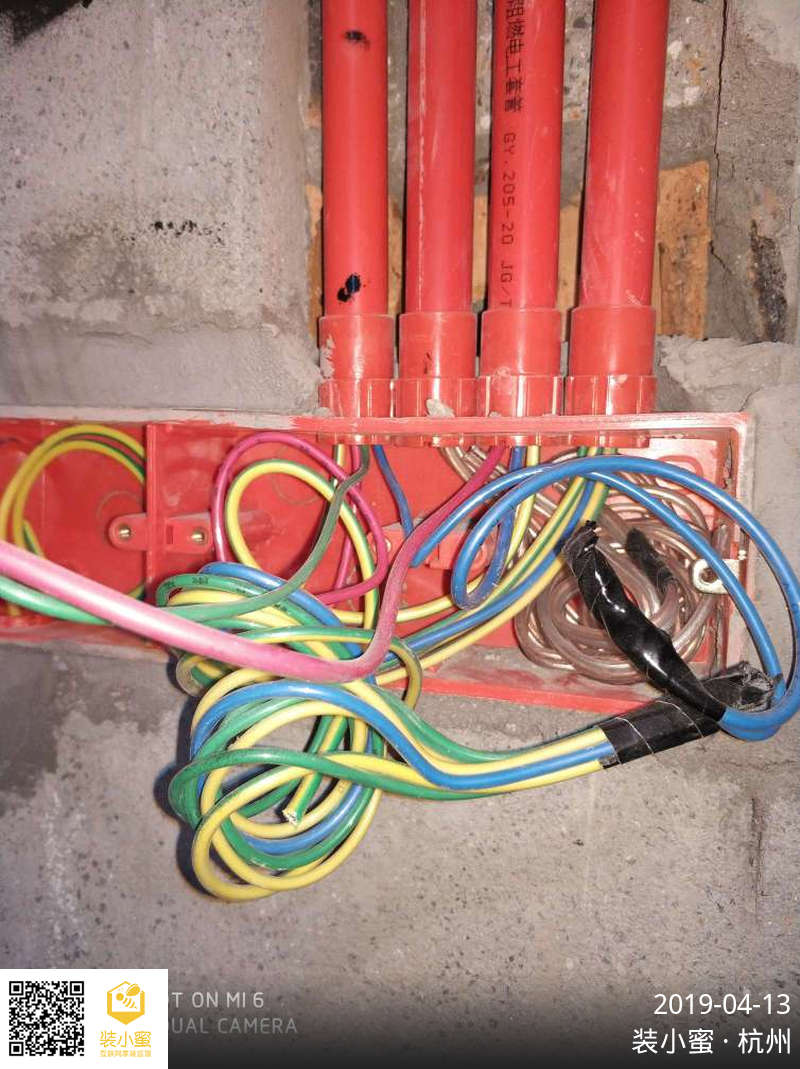

顶部各别音频线与强电管交叉,弱电箱内电源,屏蔽处理。

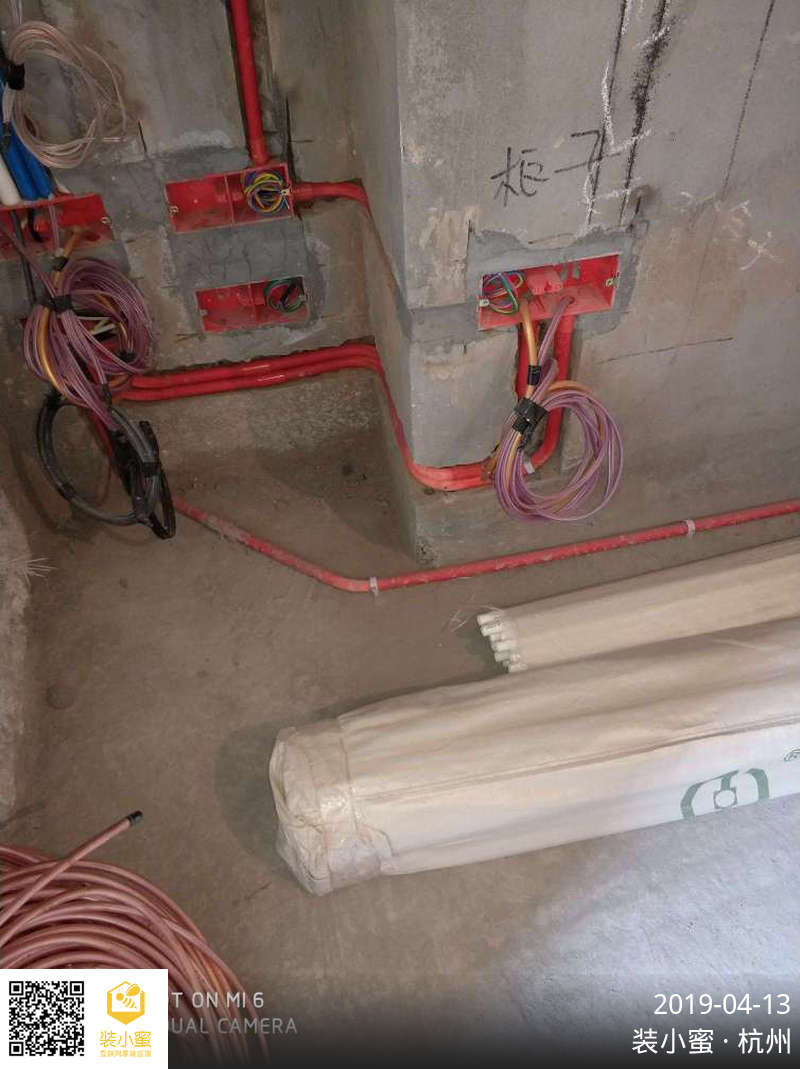

强电箱内各别断路器漏保,接线数量偏多,需处理,冰箱单独回路,不经过总开。

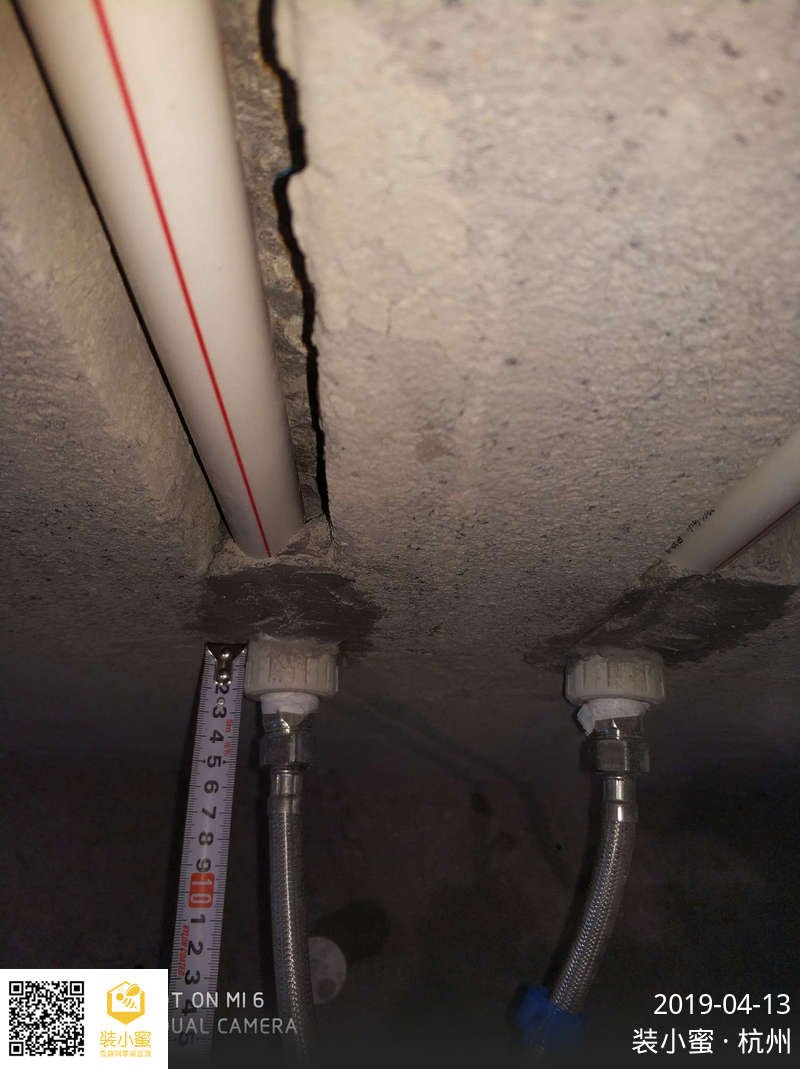

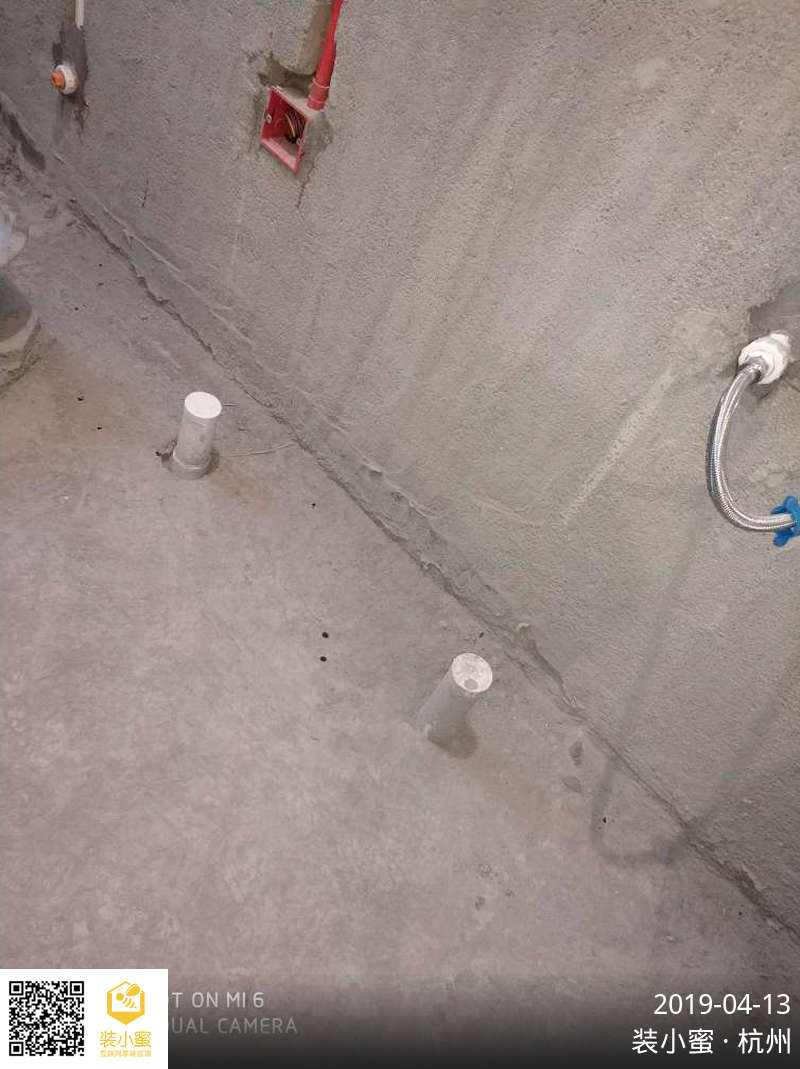

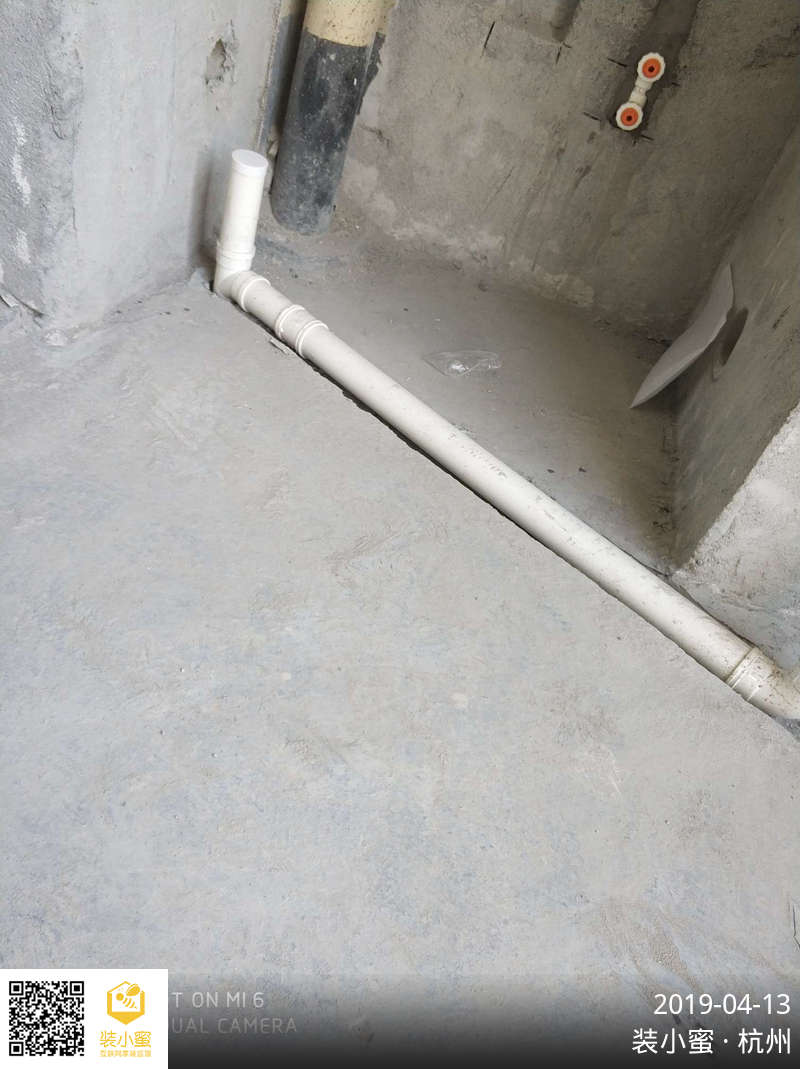

地面排水移位地槽封堵前,再次确认畅通,刷防水封堵。

后续施工建议:
封槽前,需贴砖位置需做表面空鼓复查。

中央空调内机使用双螺母固定,冷凝水管坡度根据水平线找坡,内机安装位置不适宜安装在家具正上方。

梁上开孔不可开横向竖向一字型排孔,不可破坏梁内主筋,空调新风孔、水电管孔等、各组孔间距离尽量放大。

地暖管安装;各门口地面如有温控线管接口,需打PVC胶水,管间预留间距,厨卫间门口镂空预留当水槽浇筑,找平前管路安装长度超出尺寸需做伸缩缝(包括各房间门口)。

工作安排计划:
下次工作为【泥木巡检】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 刘兴华




现存隐患:2项

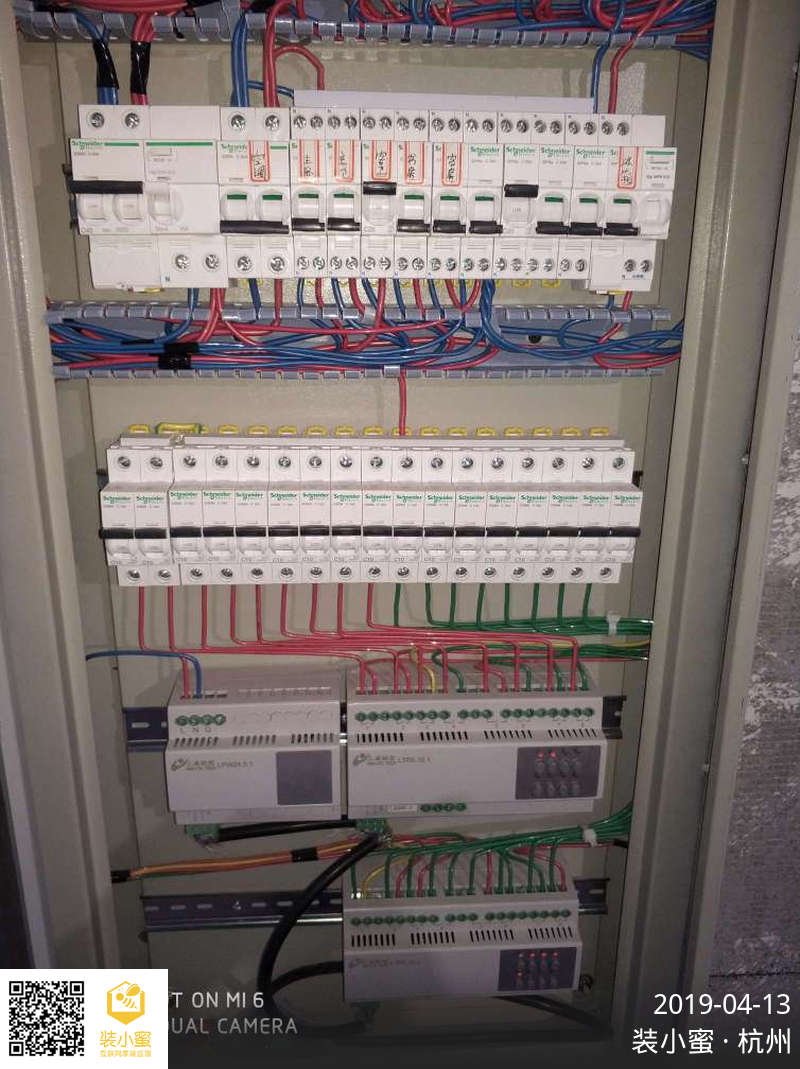

强弱电线管交叉处,已做屏蔽处理

断路器接入导线的数量符合要求


符合标准:24项

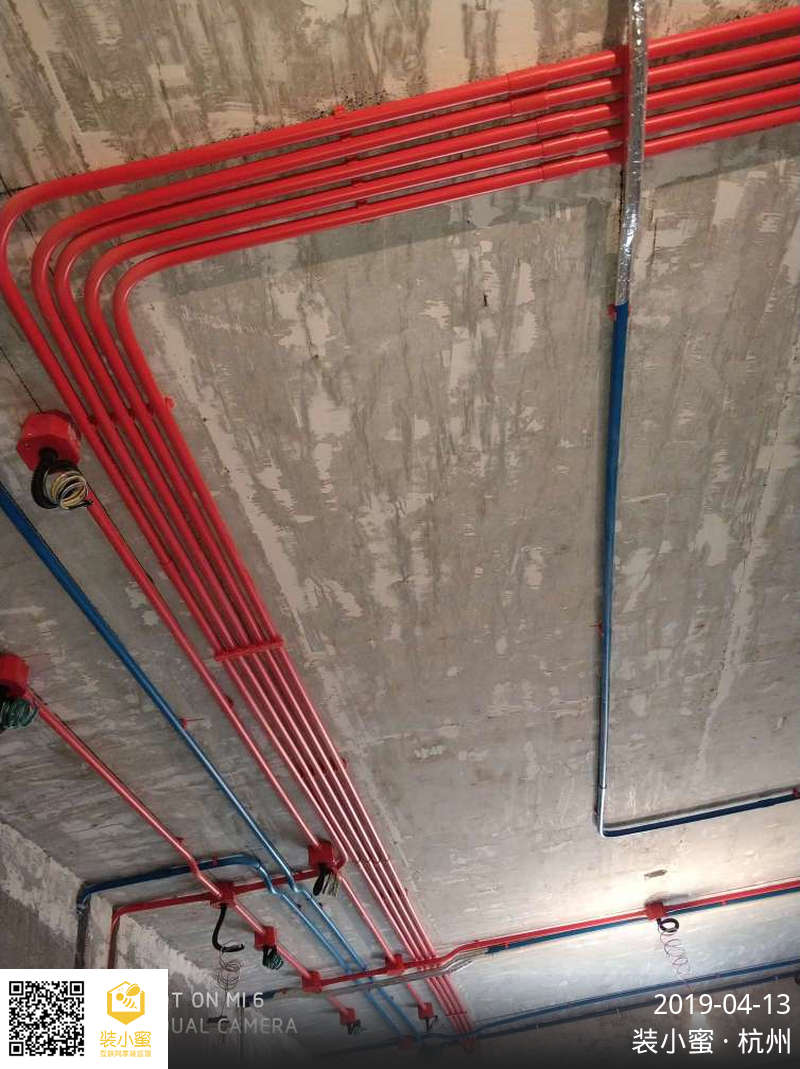

给水管道走向正确,安装平直
冷热水管并行间距符合要求

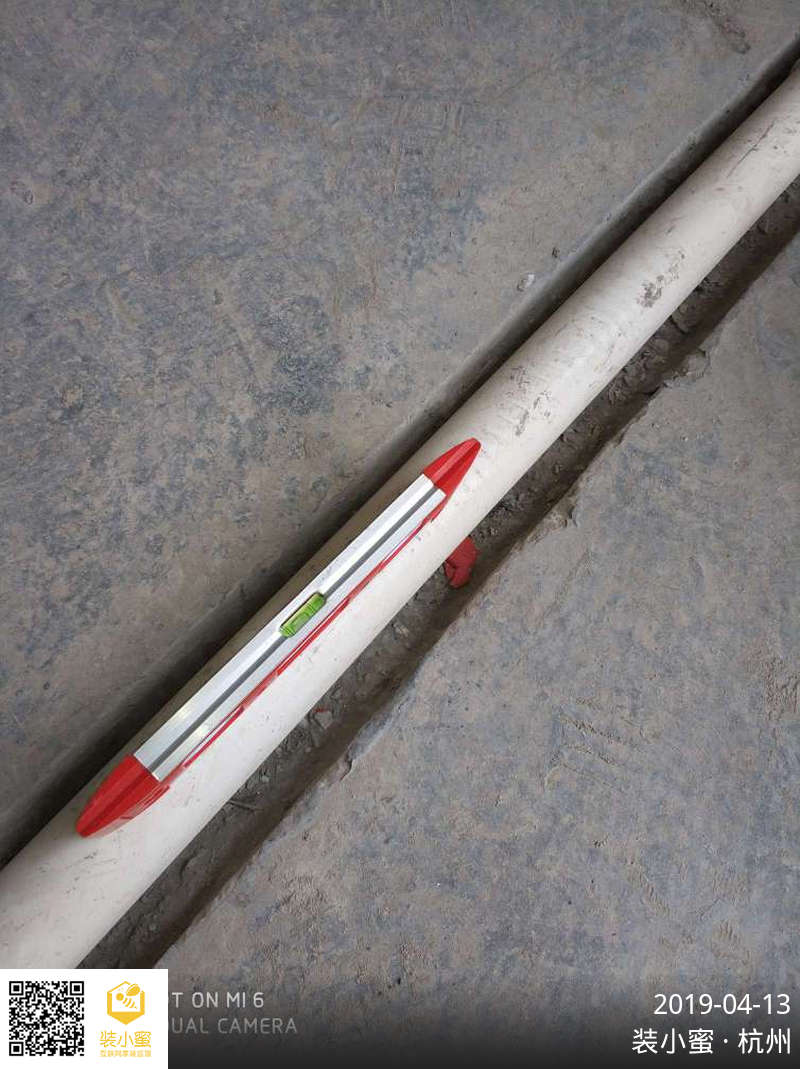

管道固定无明显松动,固定间距符合要求

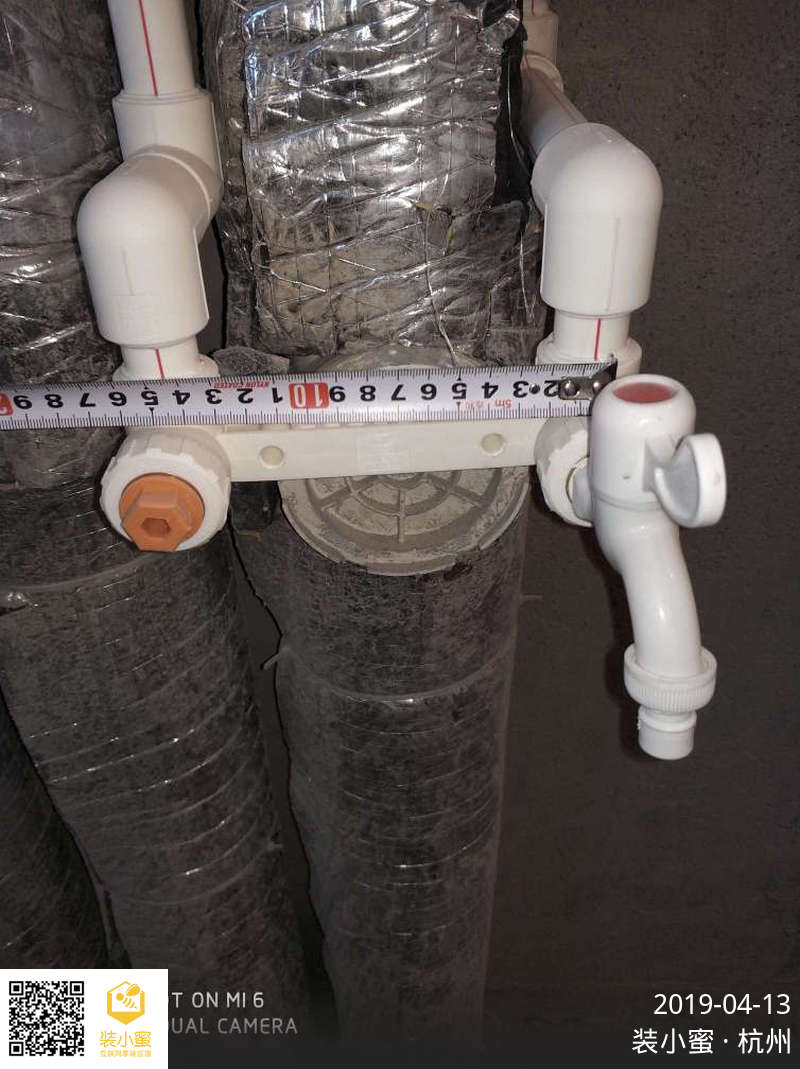

管道端口出墙长度与高度,符合要求
水管与电线管间距符合要求

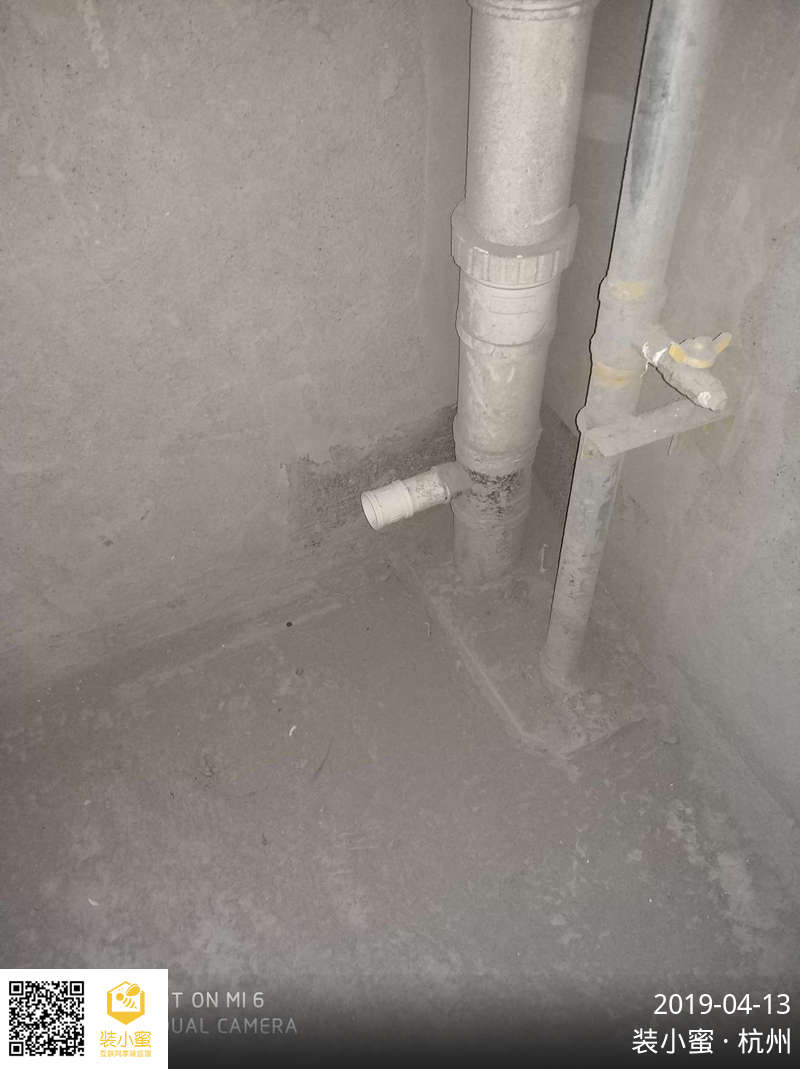

地漏安装位置及功能符合要求
新老管套接接口处理符合要求
多管并管,已采用Y型三通连接

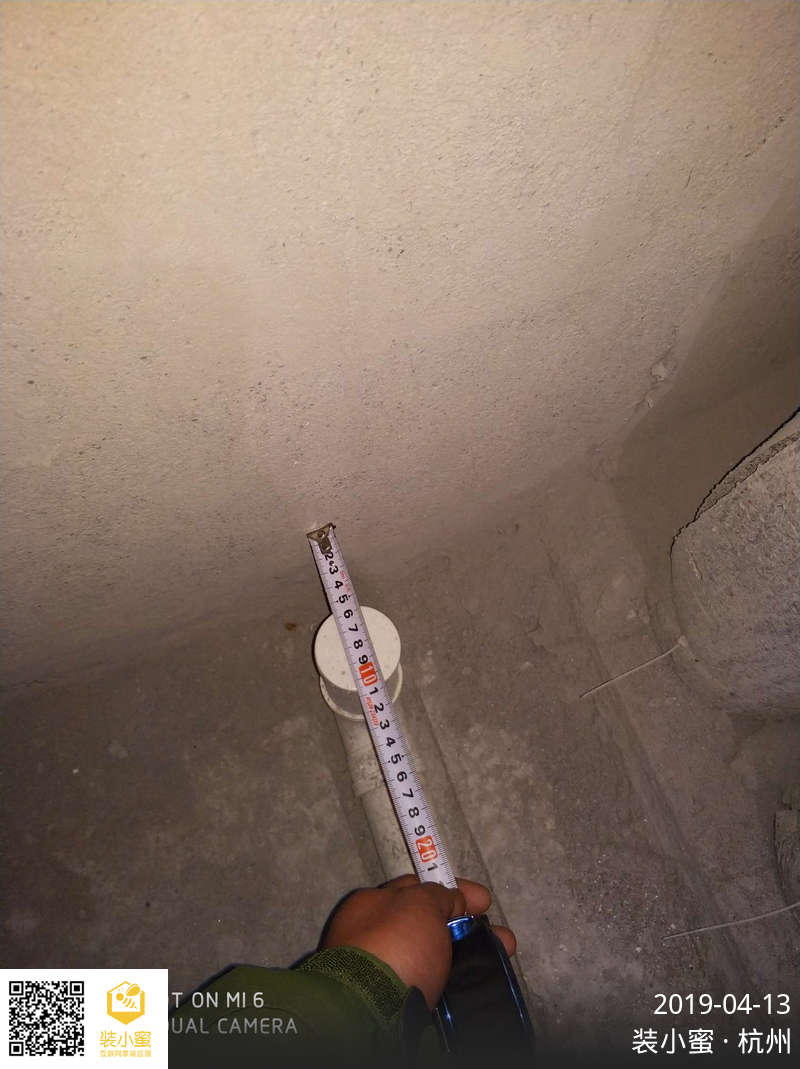

各排水管道伸出地(墙)面200mm以上
新排下水管道坡度设置符合要求
厨房排水管安装符合要求
各排水点位,经确认符合要求
电线管排设完整,中间无软管过渡
线盒、电箱,采用锁扣连接线管
线管连接牢固,接口涂胶无松动
管卡固定间距符合要求
各用电点位与设备,经确认符合要求
线管穿入导线的数量未超出要求
各回路的导线规格,符合设计要求
导线线色正确,符合要求
强弱电线分管穿线,符合要求

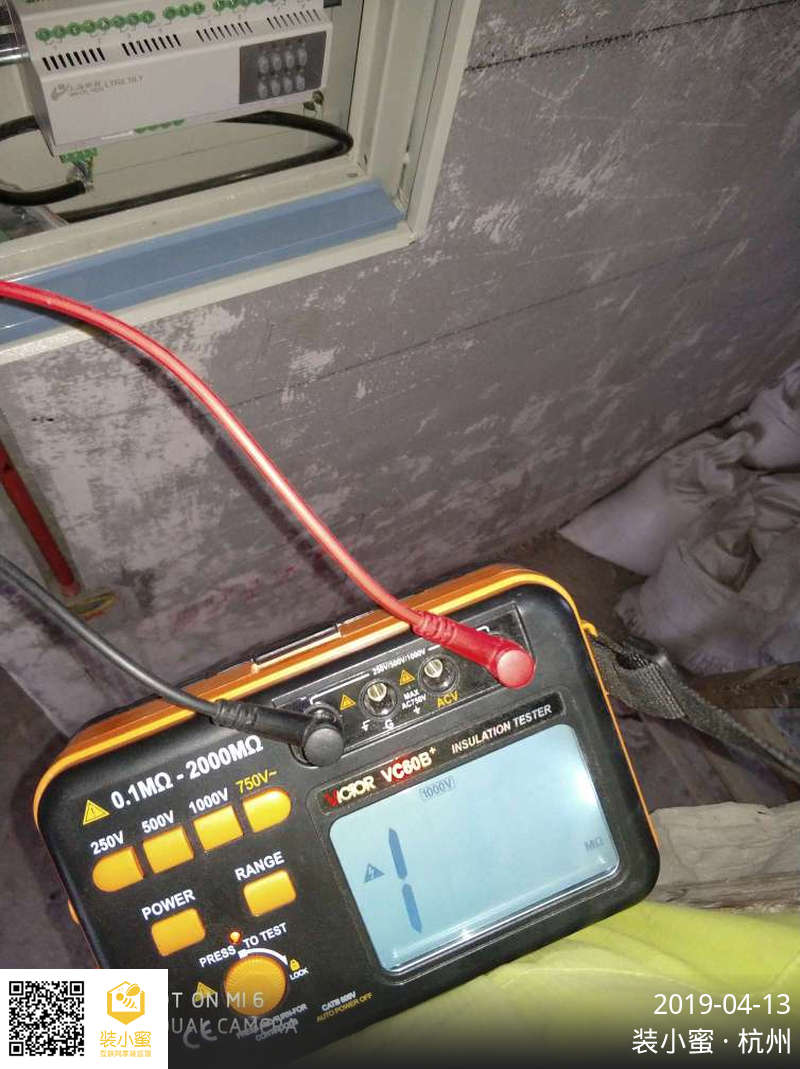

经绝缘检测:导线绝缘性能合格
导线与断路器匹配符合要求
断路器漏保设置合理
