杭州宝嘉誉府中期施工阶段验收2019年04月13日监理日志

  • 符合标准
  • 已解决隐患
  • 现存隐患

检查日期:2019-04-13

施工阶段:进行中

监理老师:程立云

现存隐患:2

装小蜜监理日志总结

今日检查项目:
本次为【中期施工阶段验收】是第8次上门

现场人员:
客户:1人,工长:1人,瓦工:1人,施工方监理:1人

施工进度与施工情况:
进度偏慢需要调整,现场泥木工程已全部完成。

发现问题及整改建议:
发现问题如下:

1.厨房及客厅地砖有几块空鼓,泥工正在灌浆处理。
2.卫生间墙面砖有三块空鼓,现场已标记,需要更换。

后续施工建议:

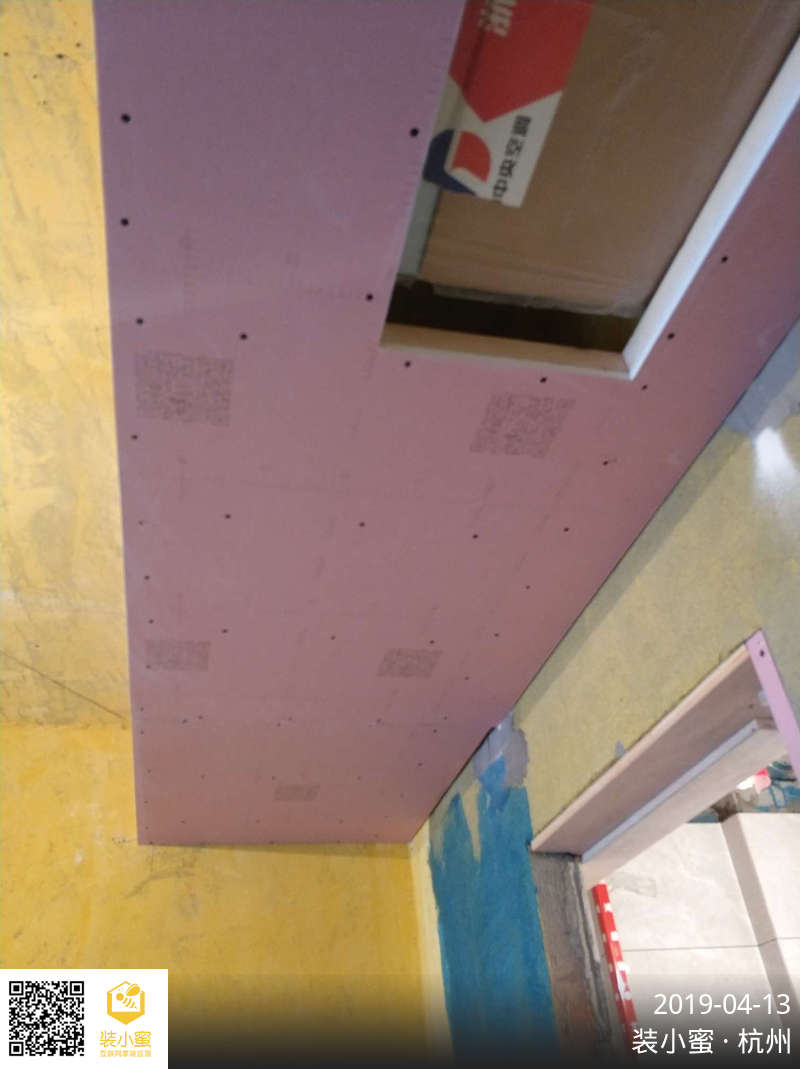

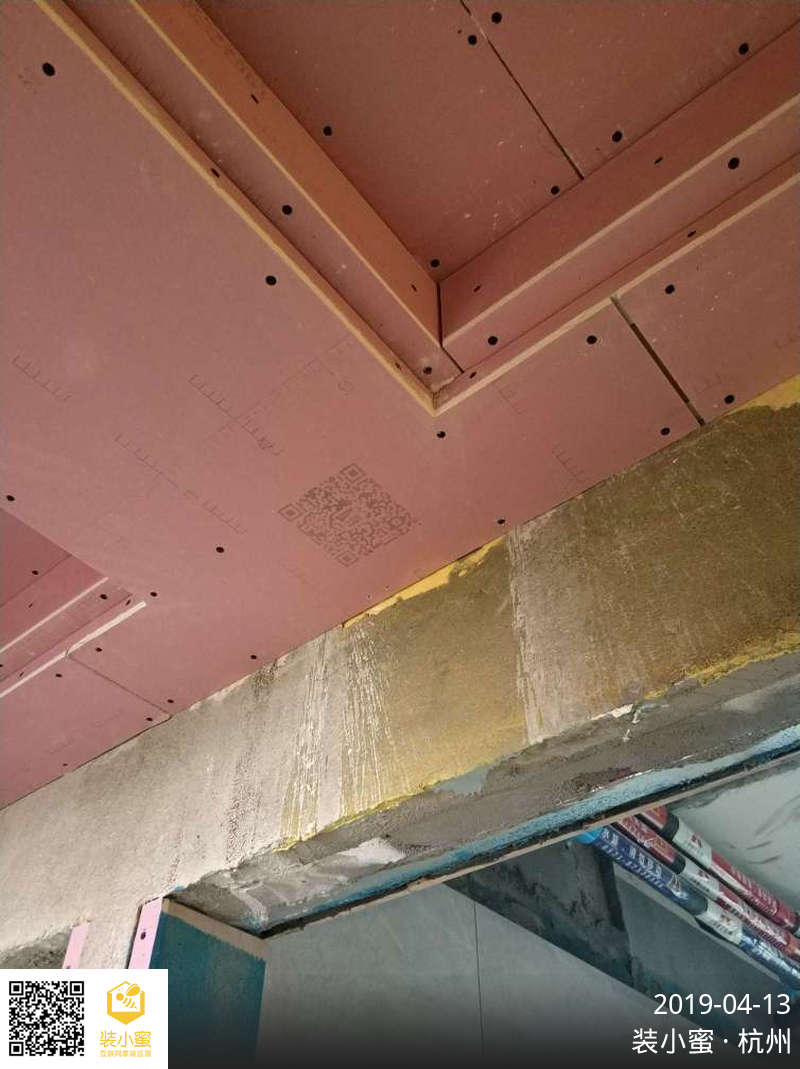

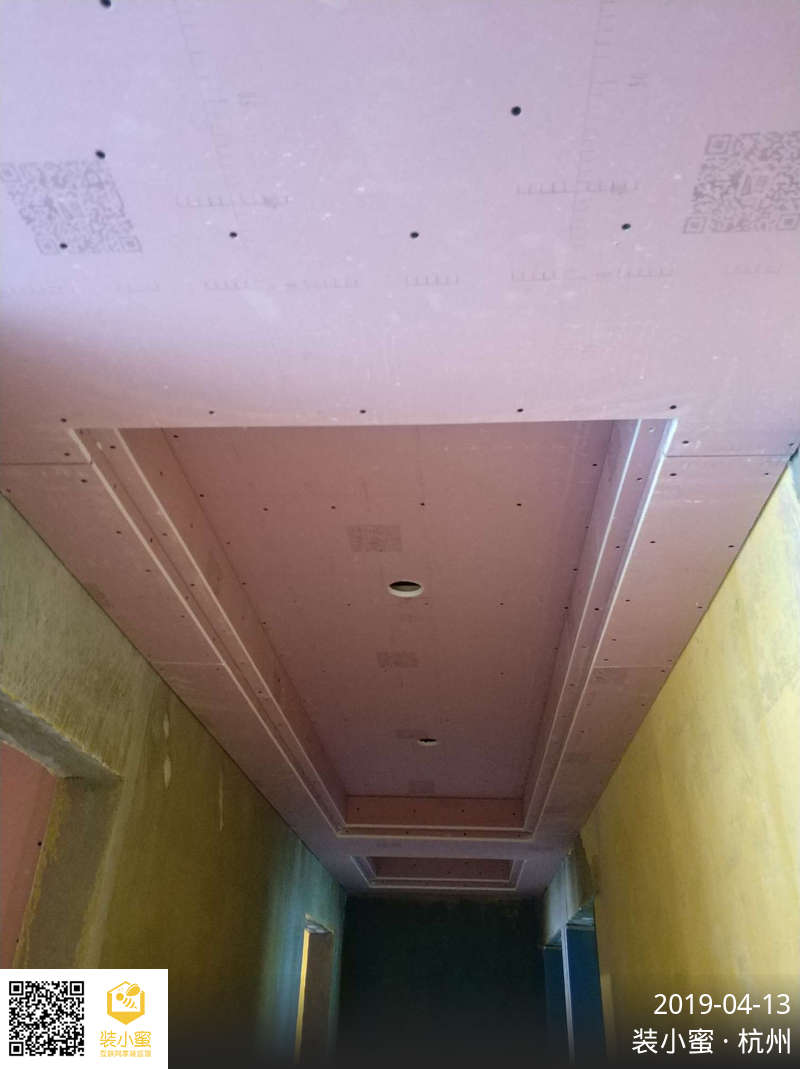

1.顶部石膏板螺丝需要先点锈后做角。

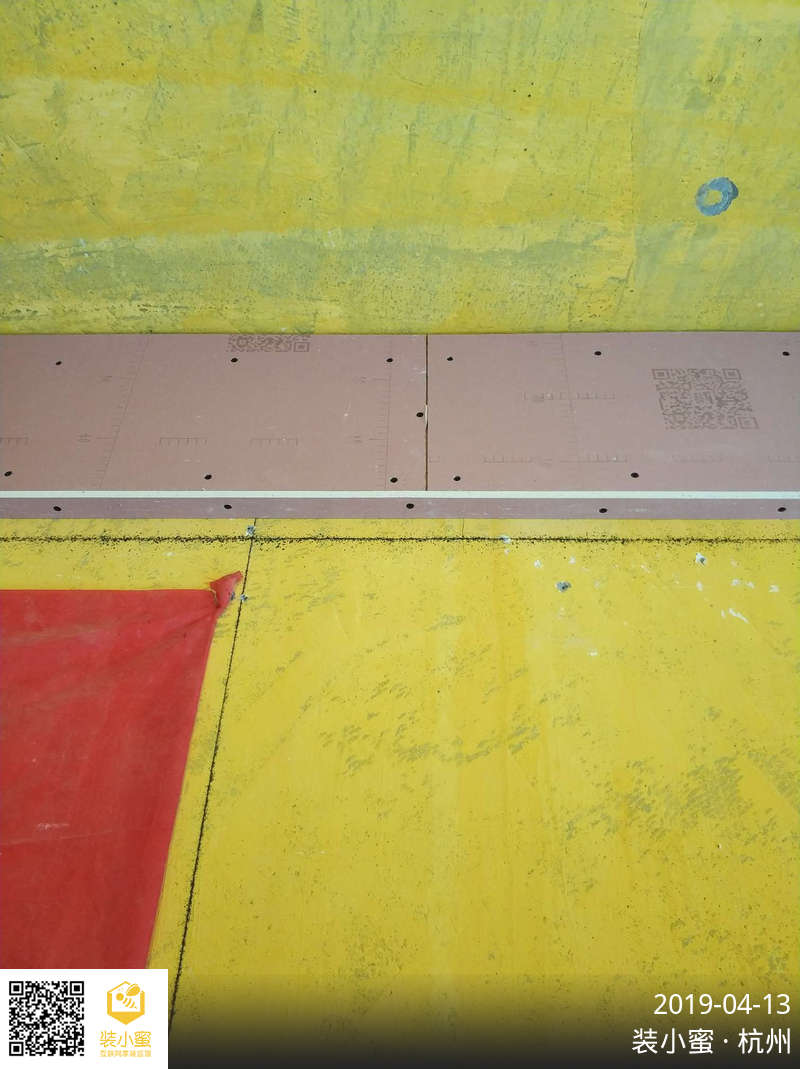

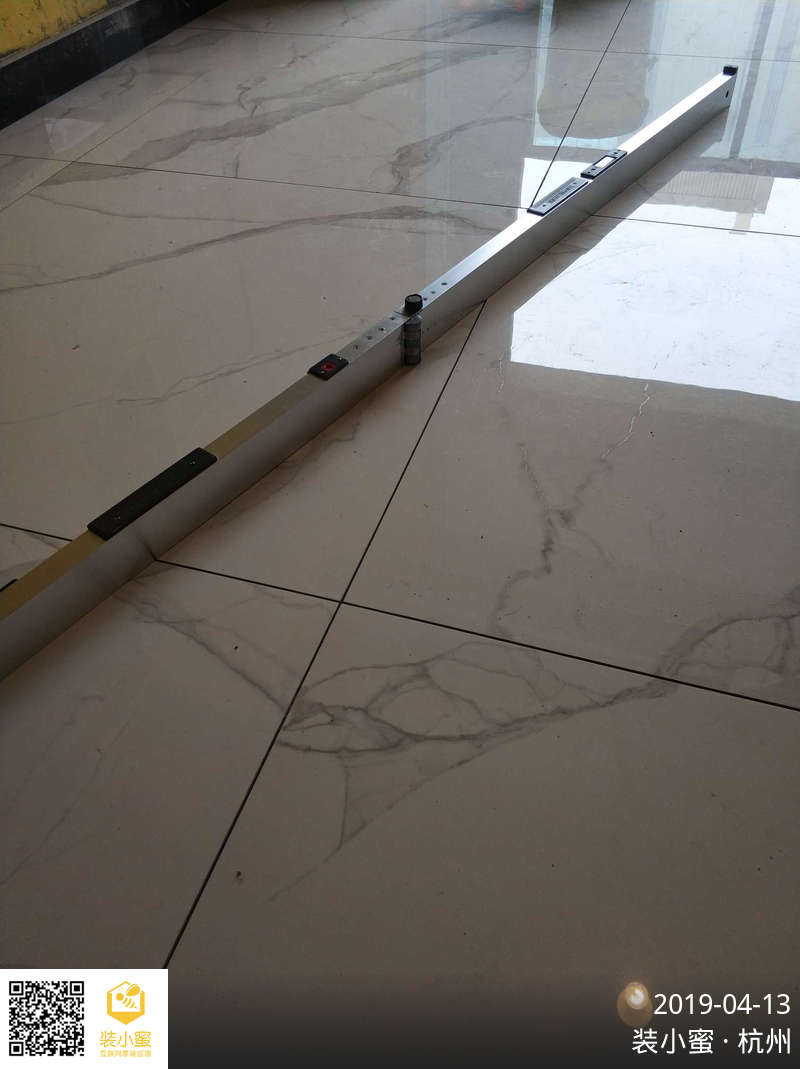

2.墙面找平腻子需要用铝合金来拉过,保证平整度。

工作安排计划:
下次工作为油漆巡检,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 程立云

现存隐患:2项

墙砖无明显的空鼓,符合要求

地面砖(石)无明显的空鼓,符合要求

已解决隐患:1项

之前发现隐患

厨卫门槛石(过门石)两端已用砂浆填实

本次检查已解决

厨卫门槛石(过门石)两端已用砂浆填实

符合标准:12项

石膏板面板安装平整,完整无污损
石膏板拼接缝符合要求
螺钉固定均匀并符合要求
转角处使用石膏板整板安装
木基层板表面平整、牢固
墙地砖表面质量符合要求
墙地砖表面花色符合要求
地面砖(石)铺贴施工符合要求
墙面砖铺贴施工符合要求
卫生间干区地面坡向符合要求
淋浴房(阳台)地面坡向符合要求

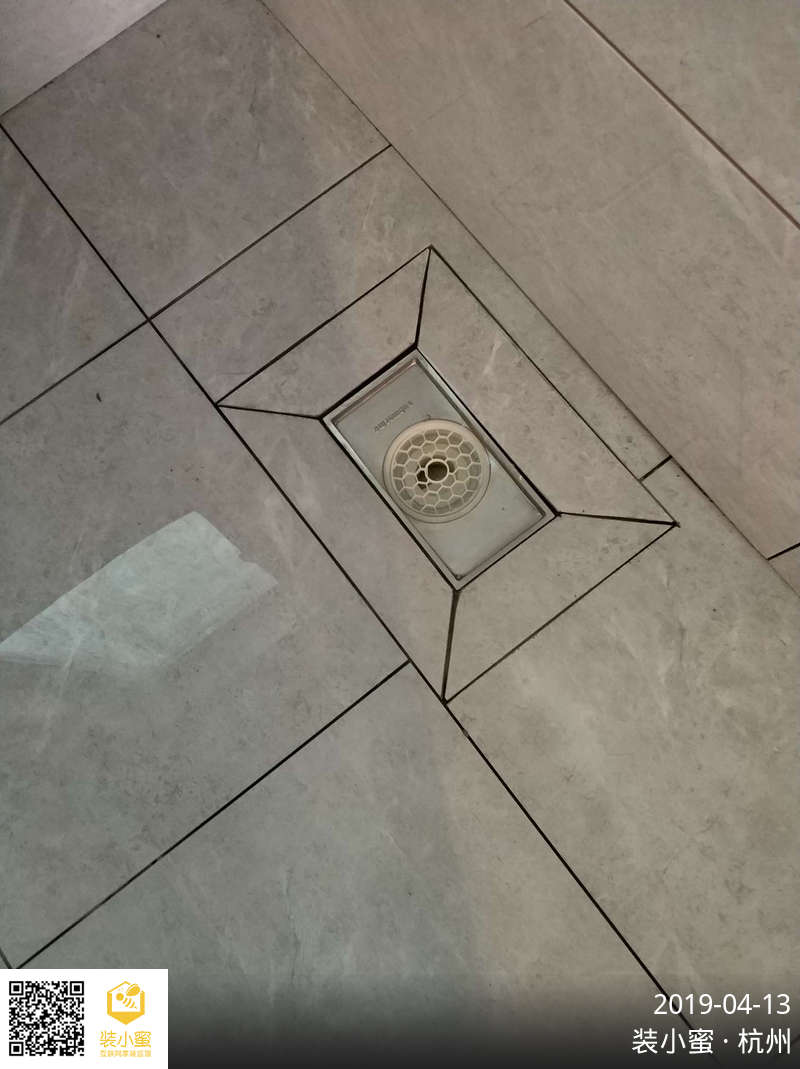

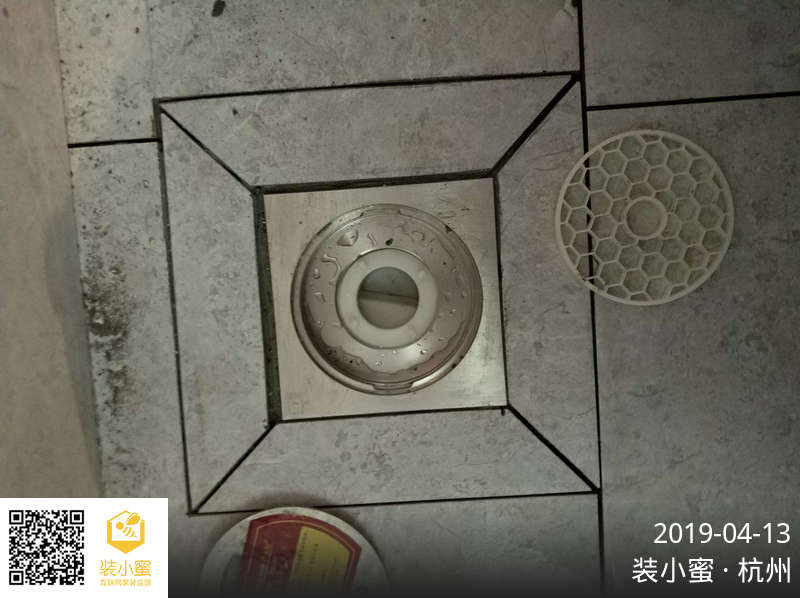

地漏与下水管结合良好
