北京太平桥西里水电隐蔽施工阶段验收 2019年04月13日监理日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-04-13



施工阶段:进行中



监理老师:于晓辉



现存隐患:0


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第3次上门

现场人员:
客户:1人,设计师:1人,工长:1人,客户家人:1人

施工进度与施工情况:

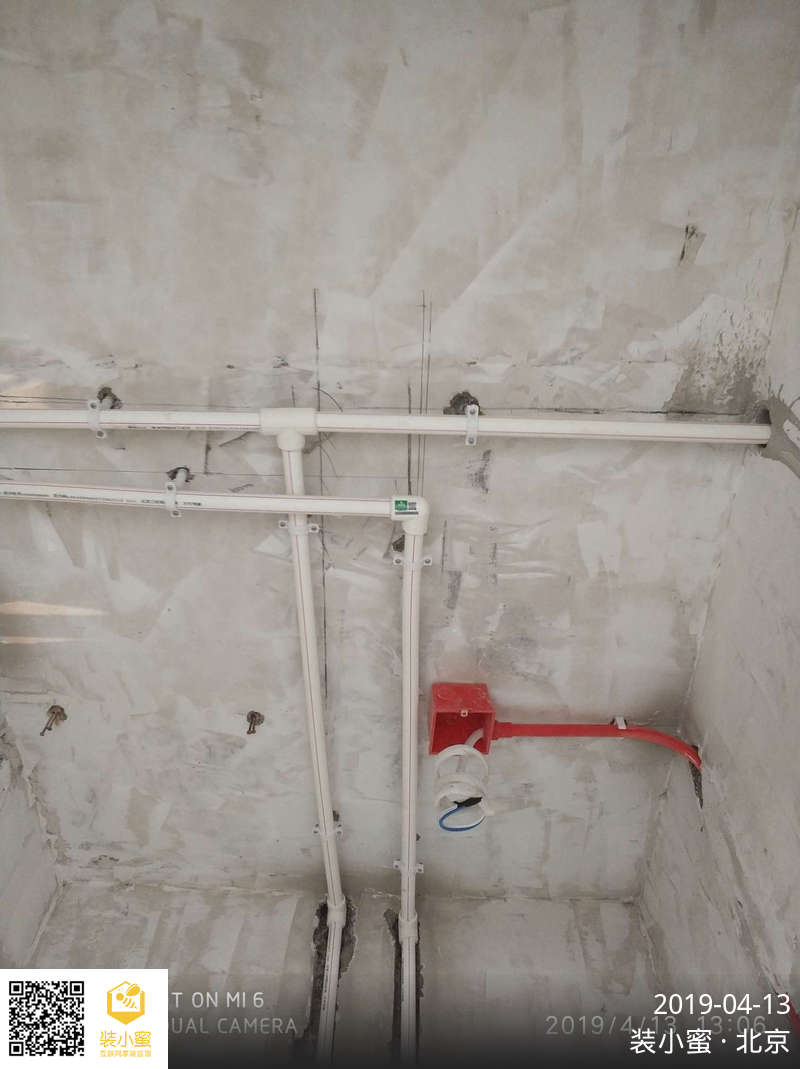

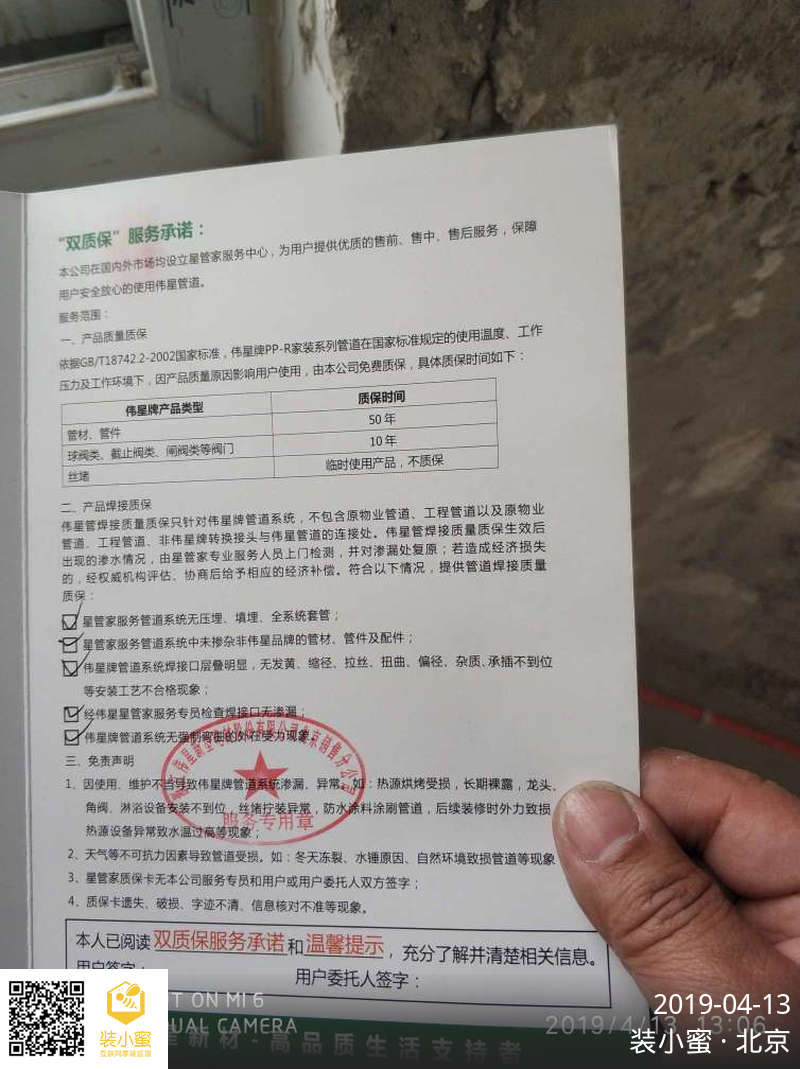

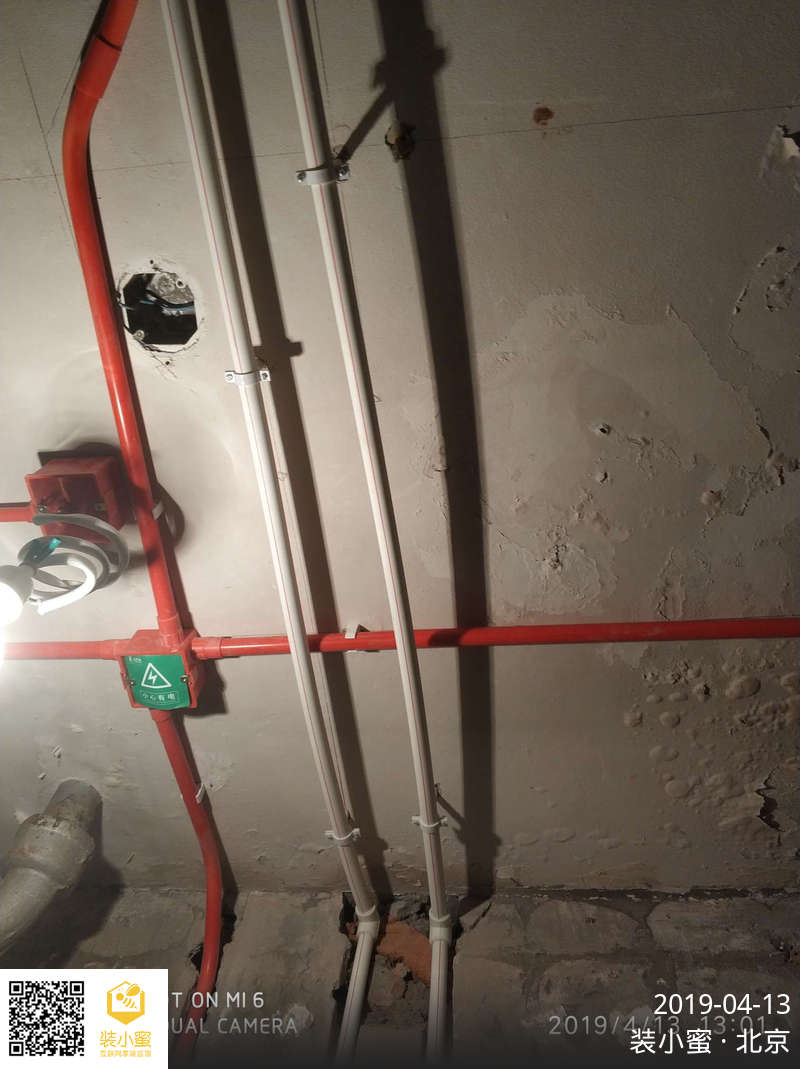

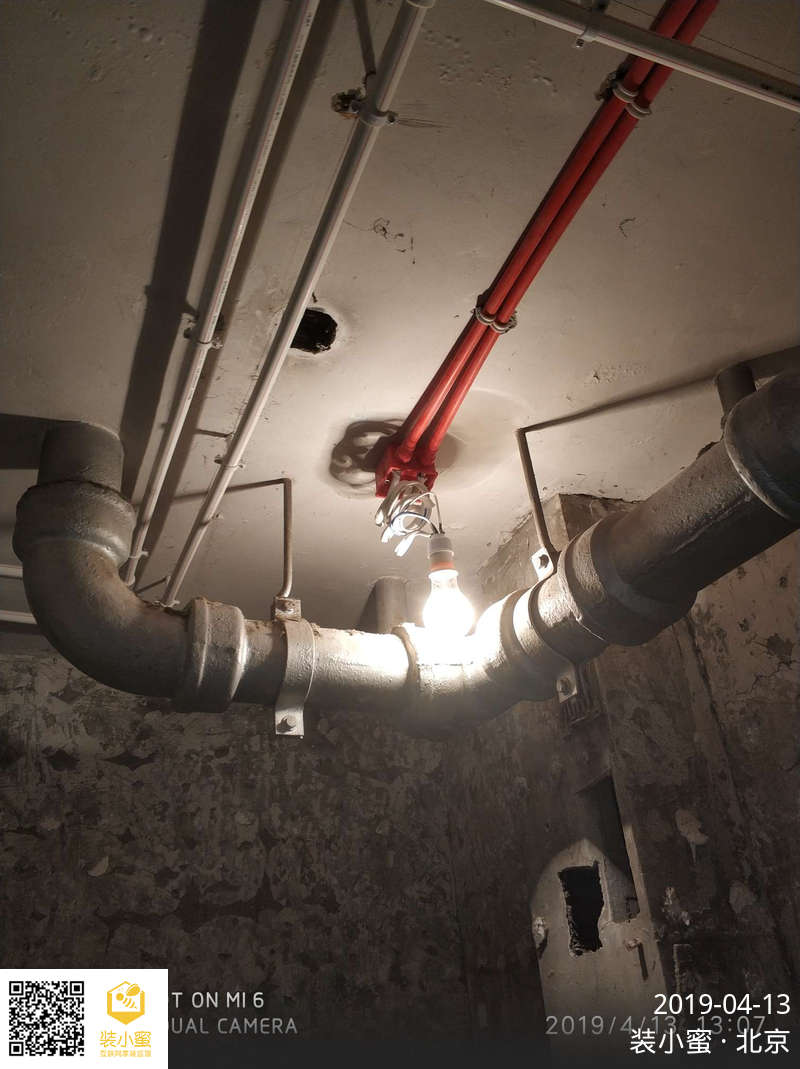

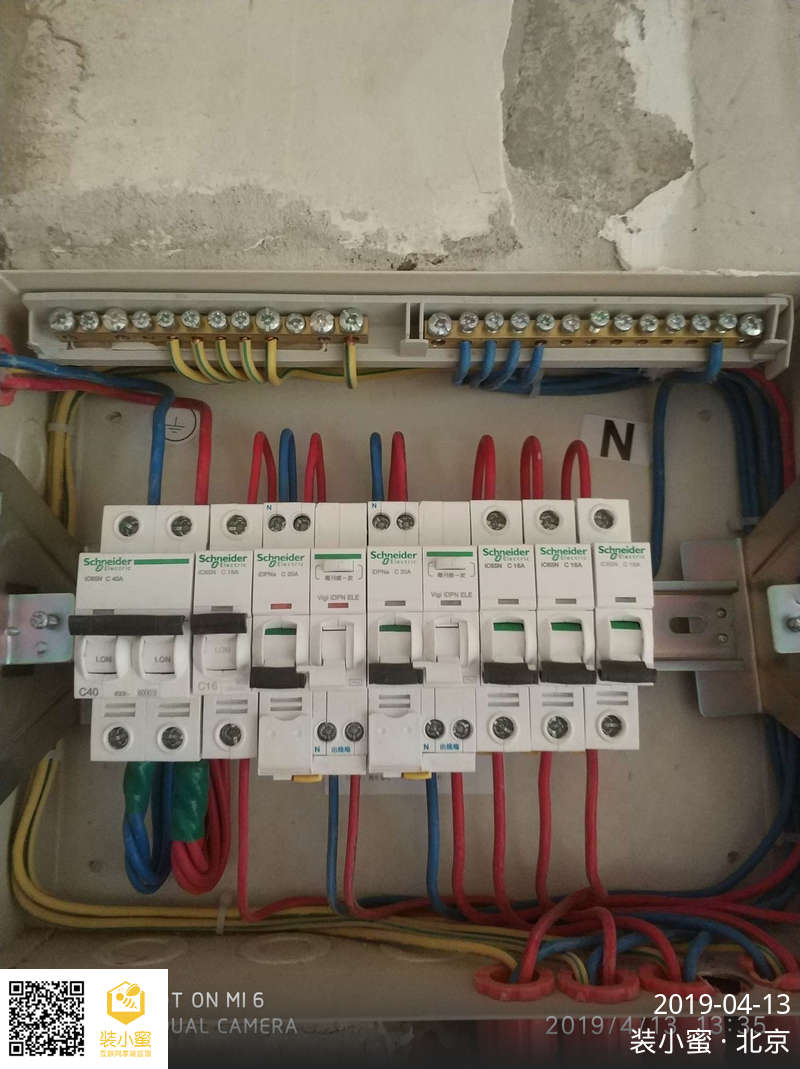

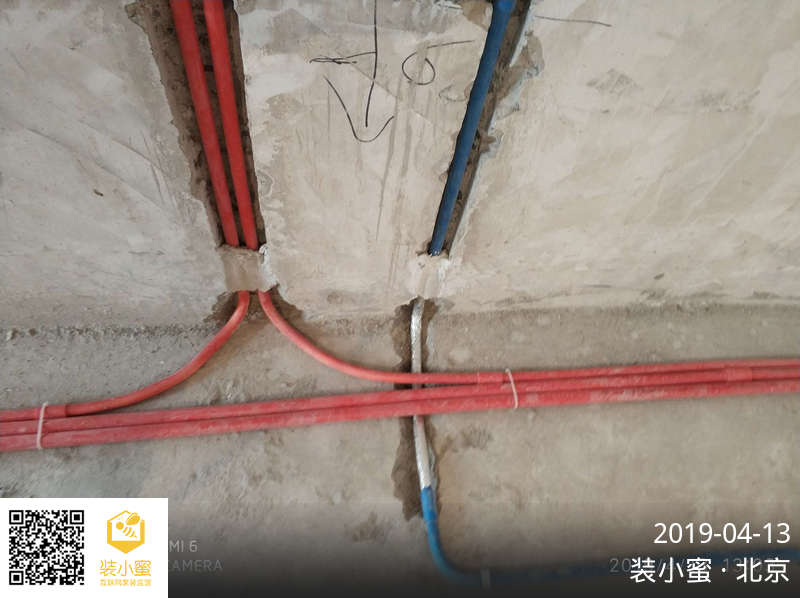

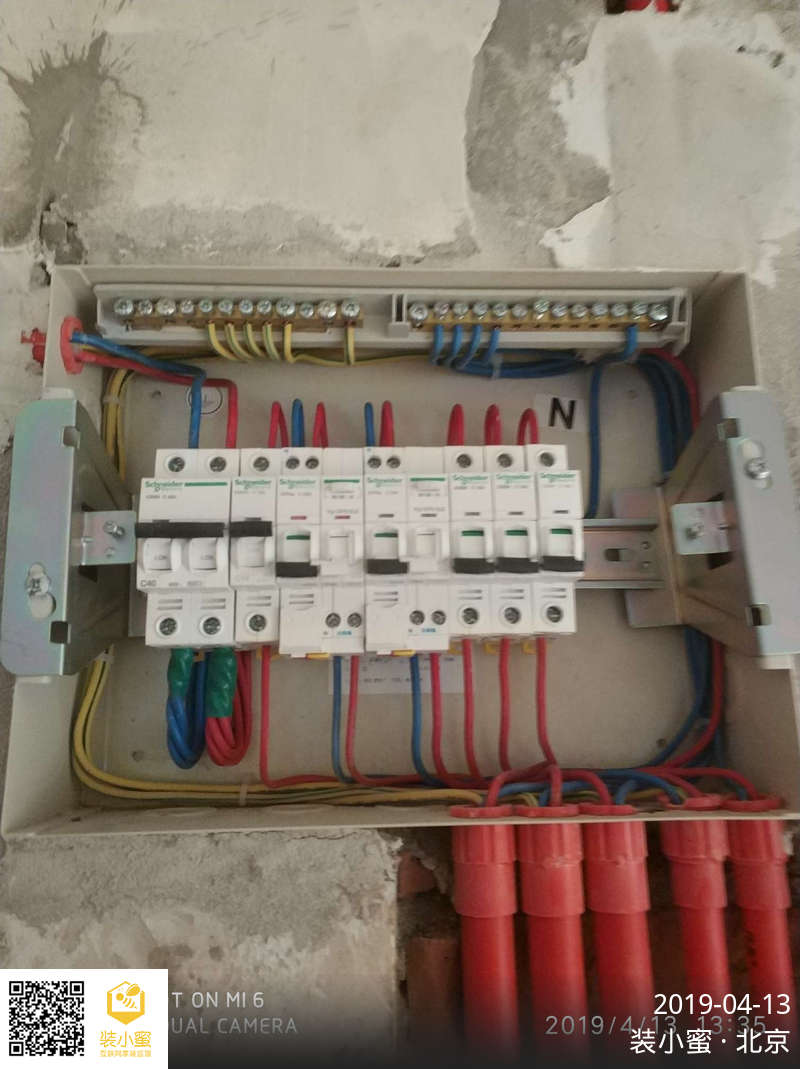

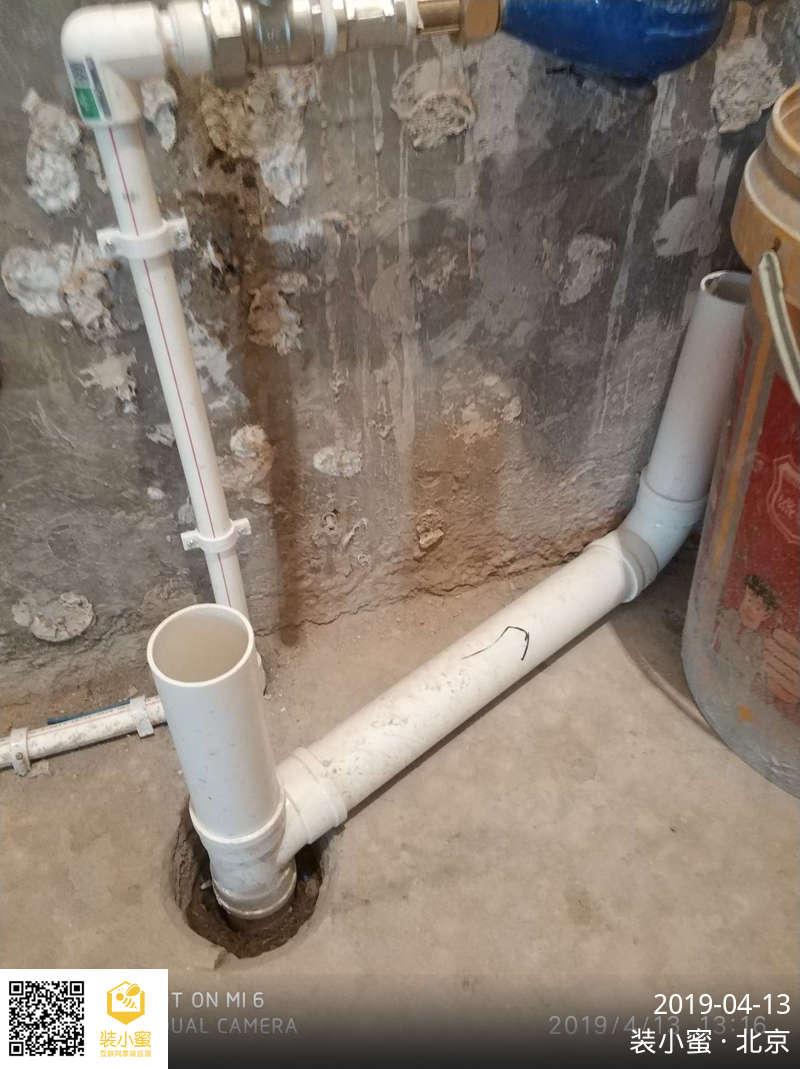

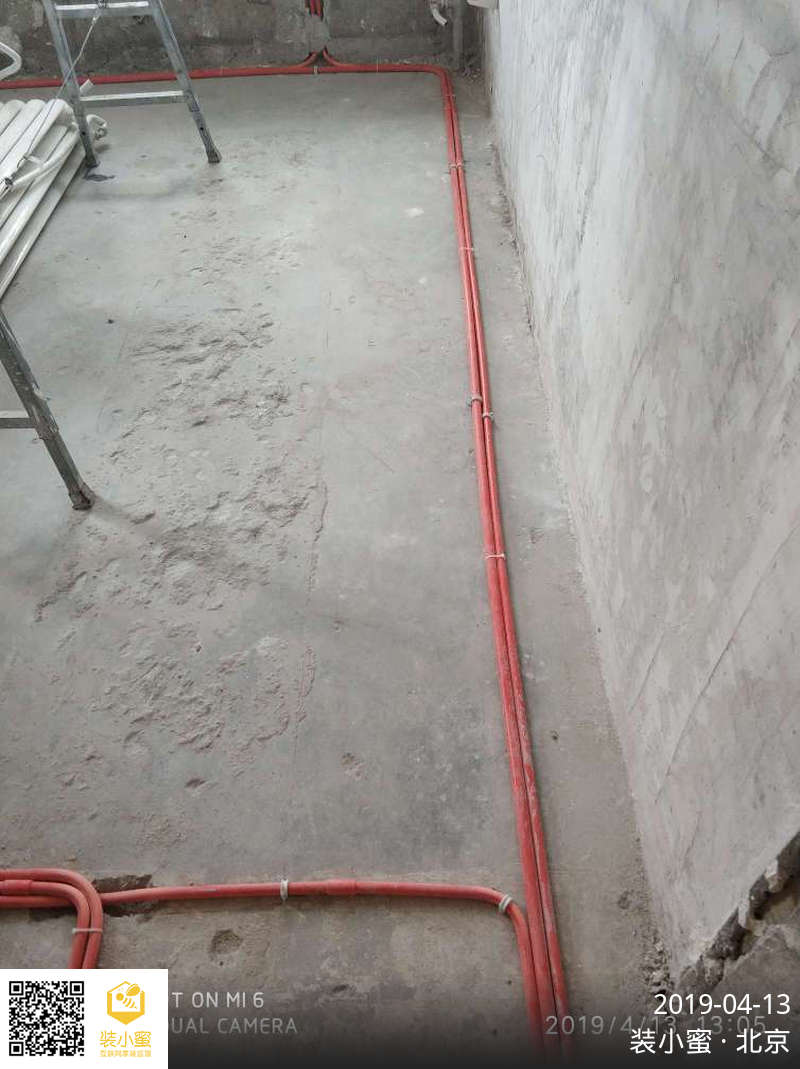

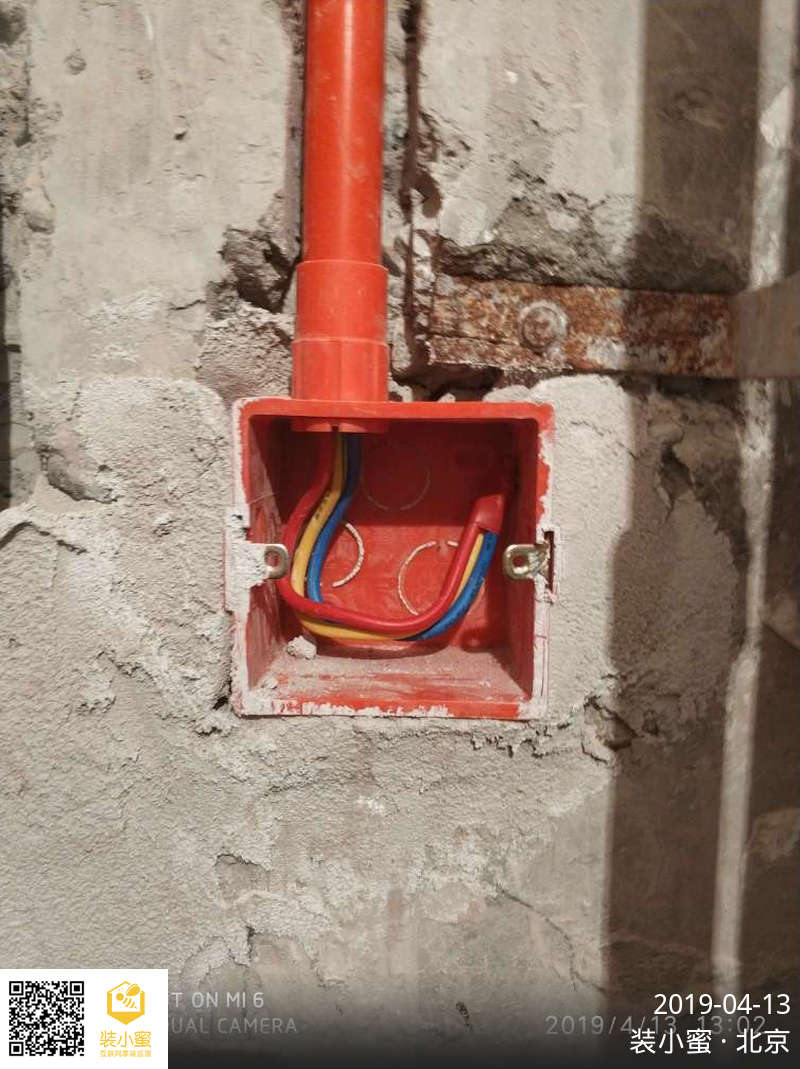

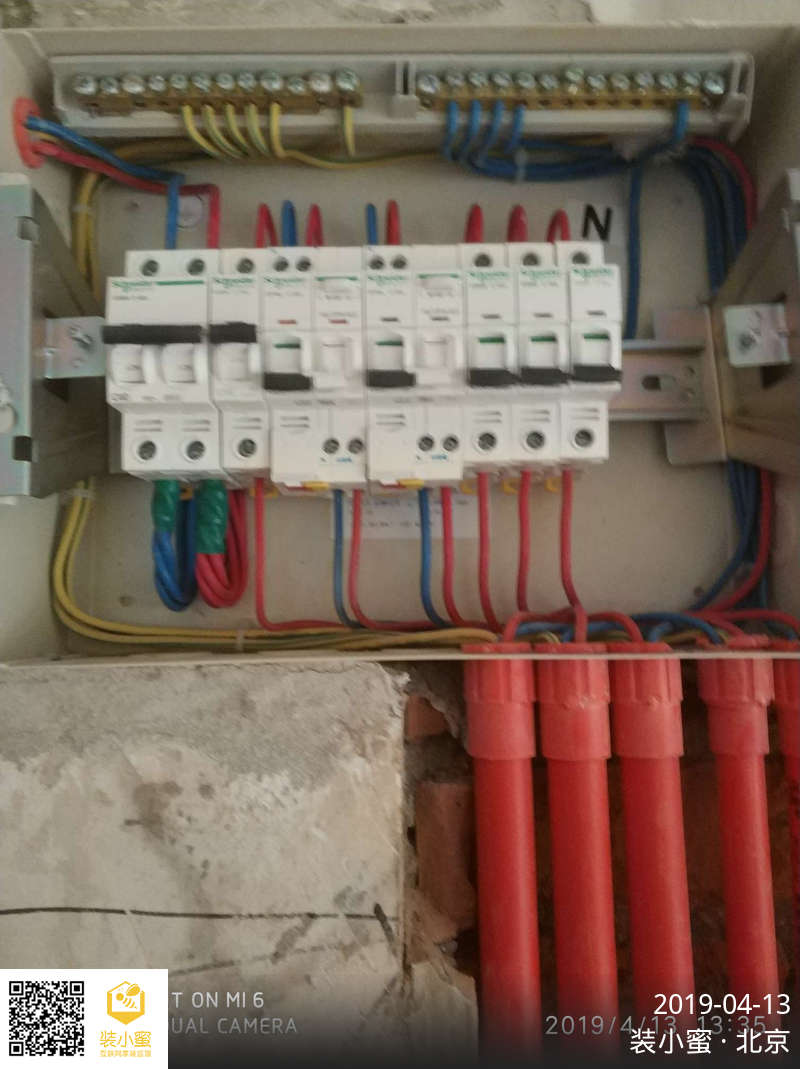

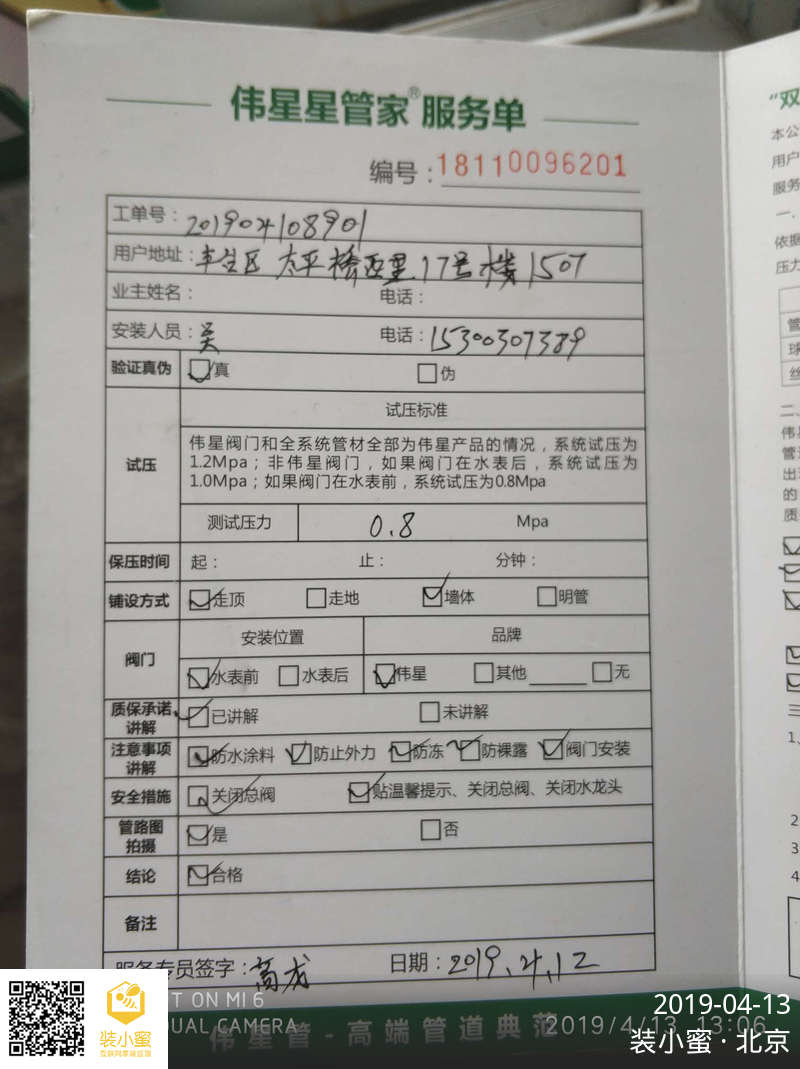

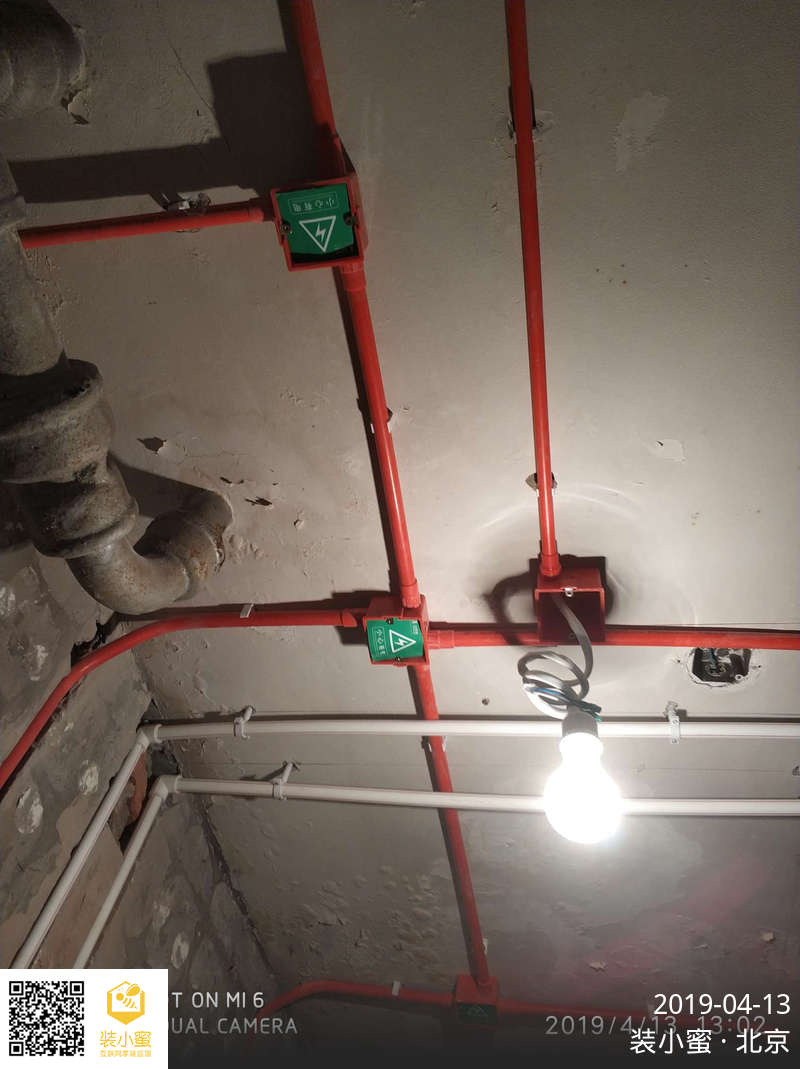

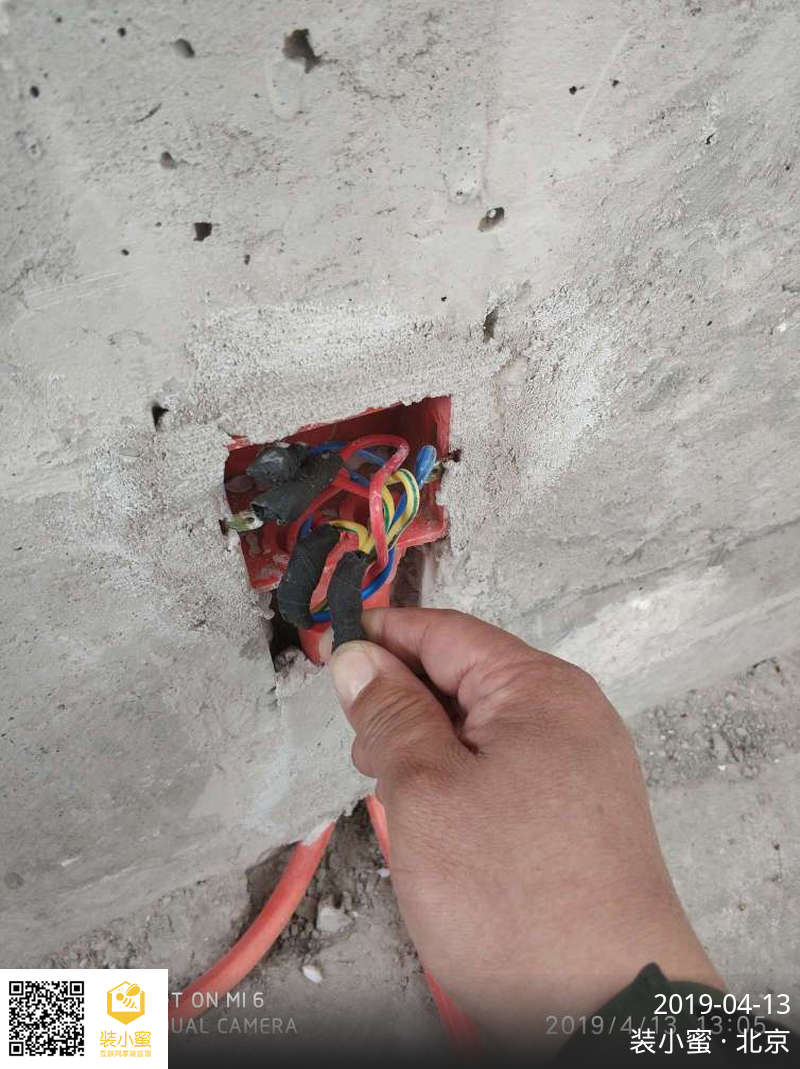

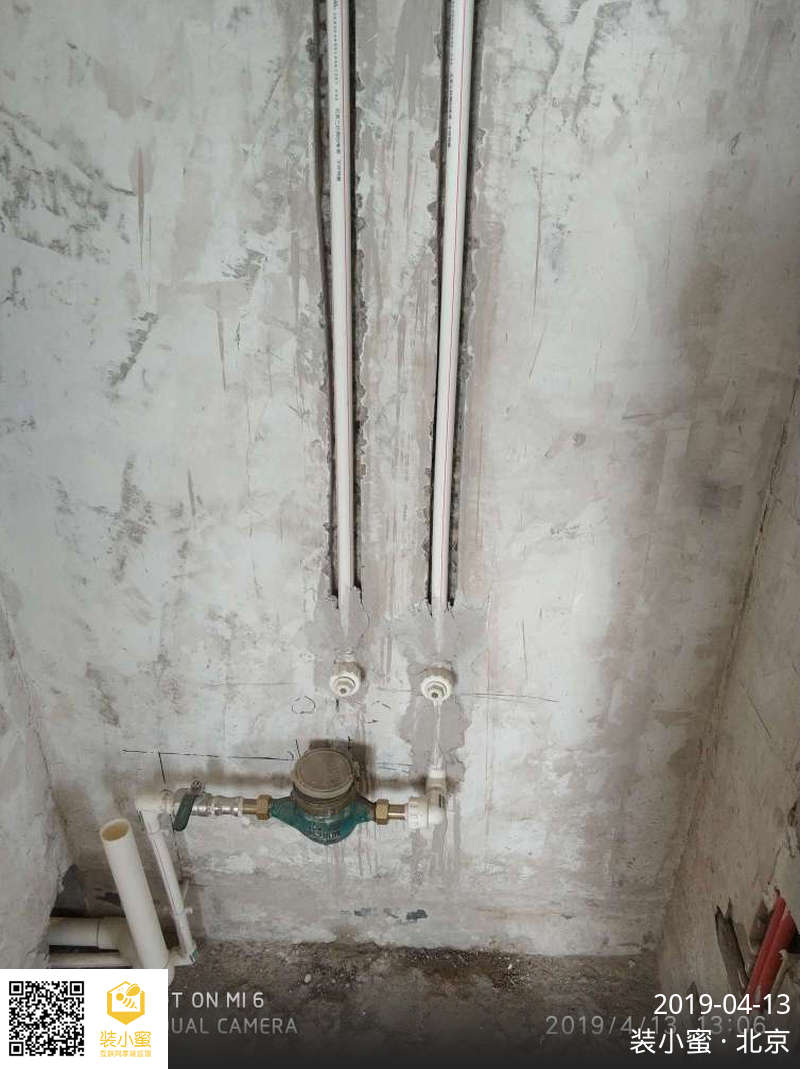

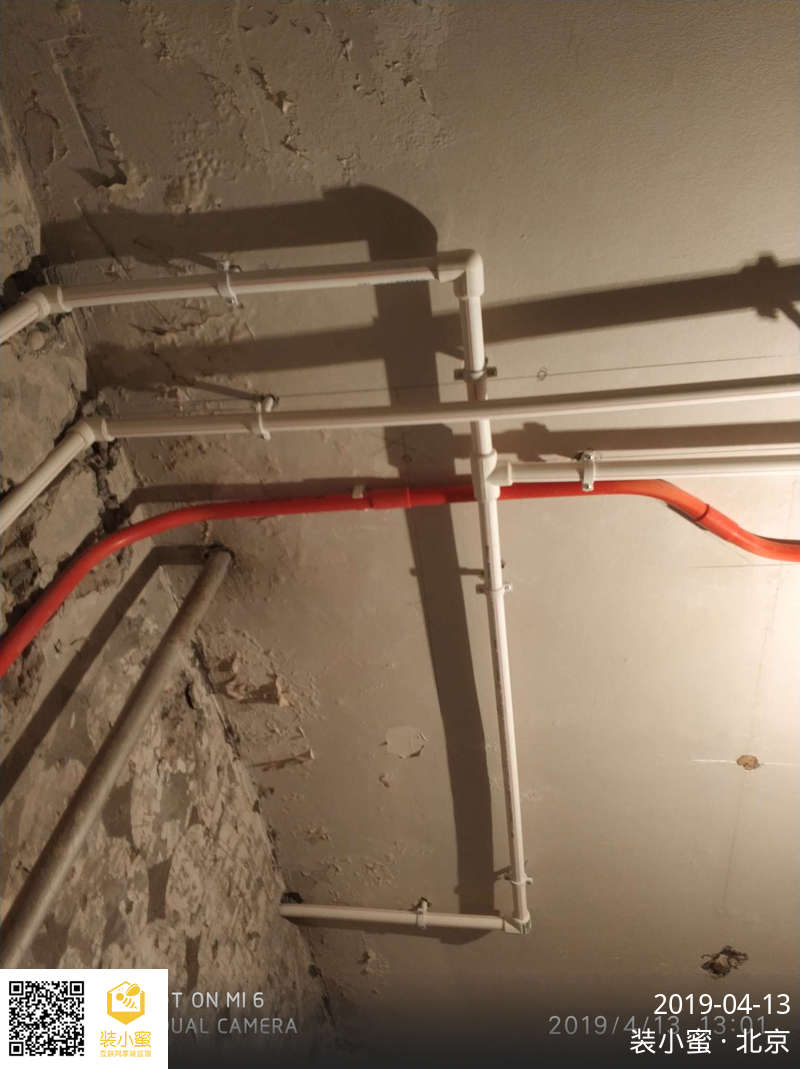

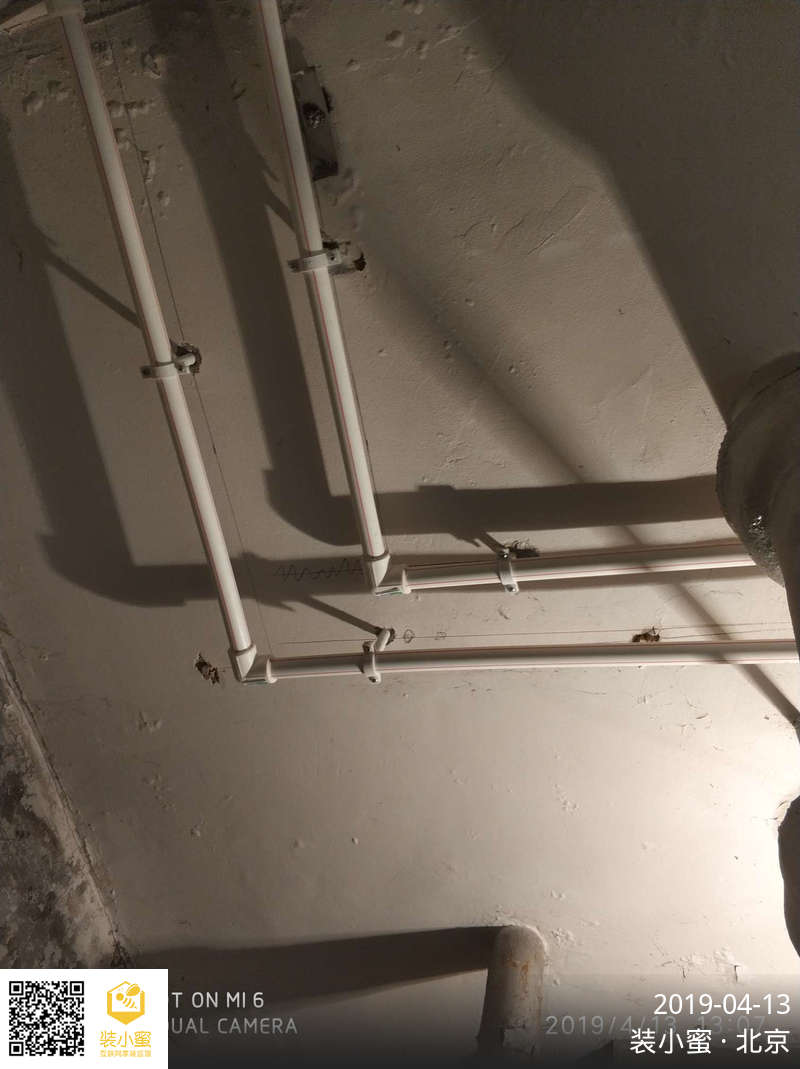

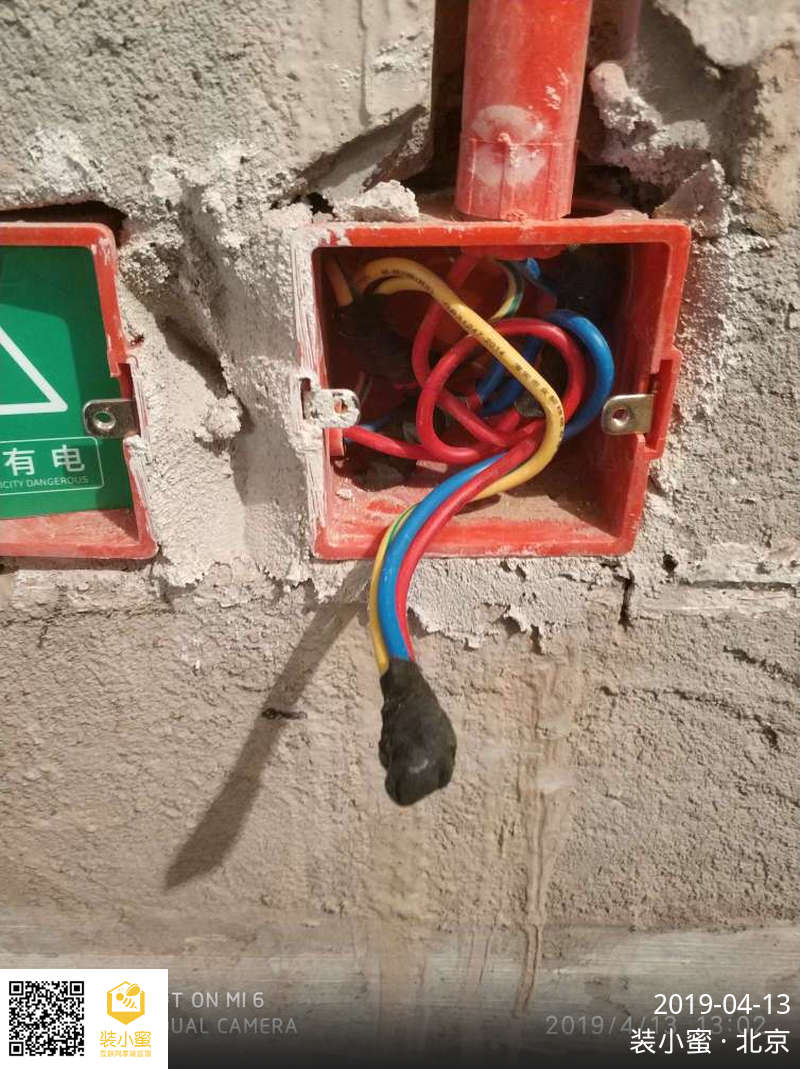

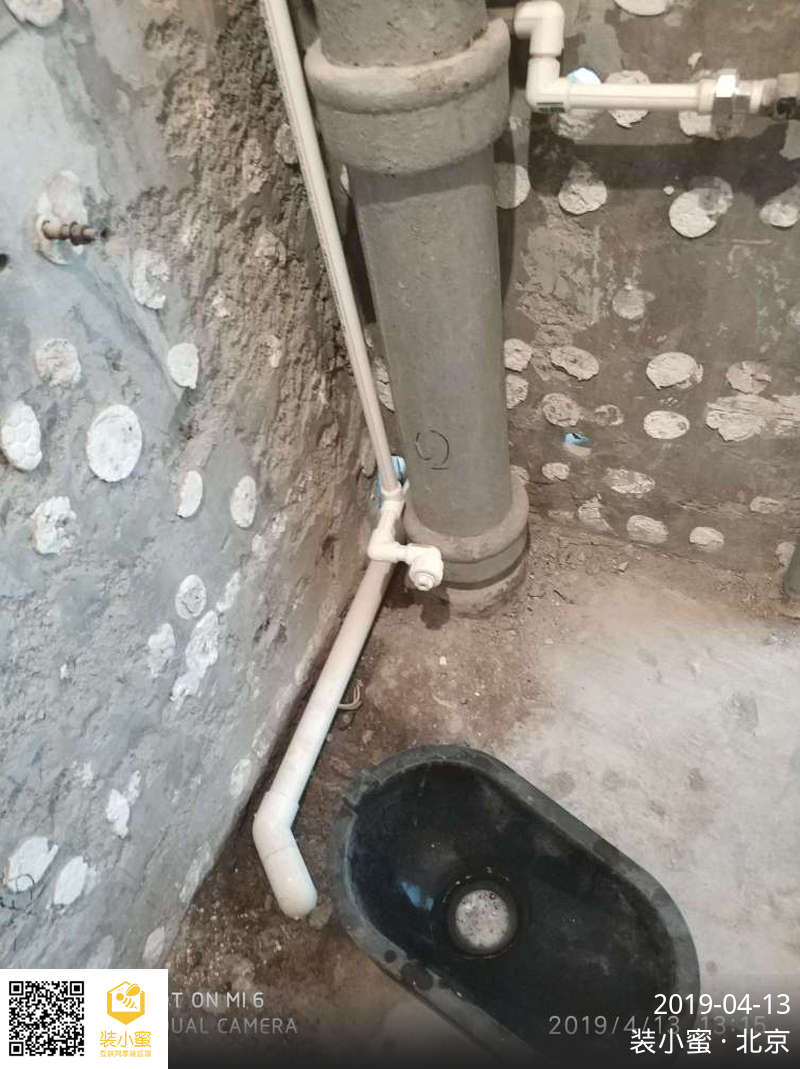

进度正常,经检查没发现有水电同槽,强弱电同管同盒现象,电箱和线盒与线管用锁扣连接符合施工要求,穿线的数量与颜色符合施工要求,厨房和卫生间的水电全部铺设在顶部符合上电下水规范,新做下水管排水通畅,电箱的空开和漏电保护器的配置符合施工要求,址面线管强弱电间距符合施工要求,交汇处用屏蔽锡纸包裹。水管由伟星厂家做打压试验,并有保证卡。

发现问题及整改建议:

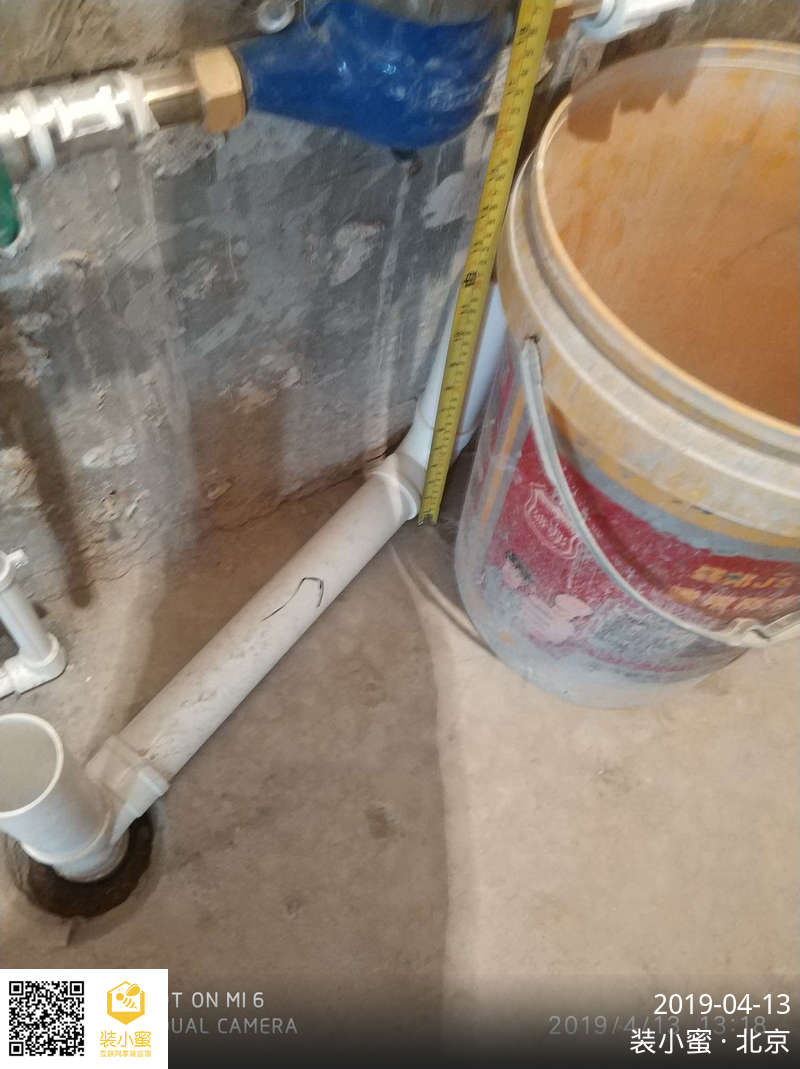

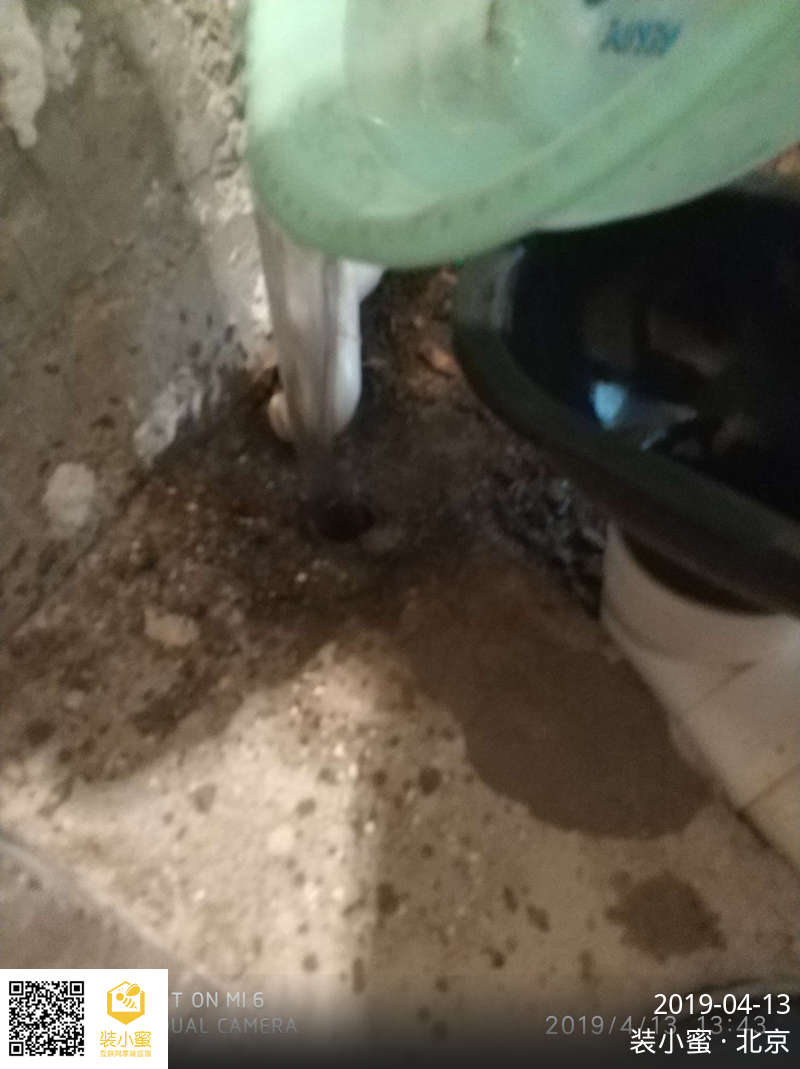

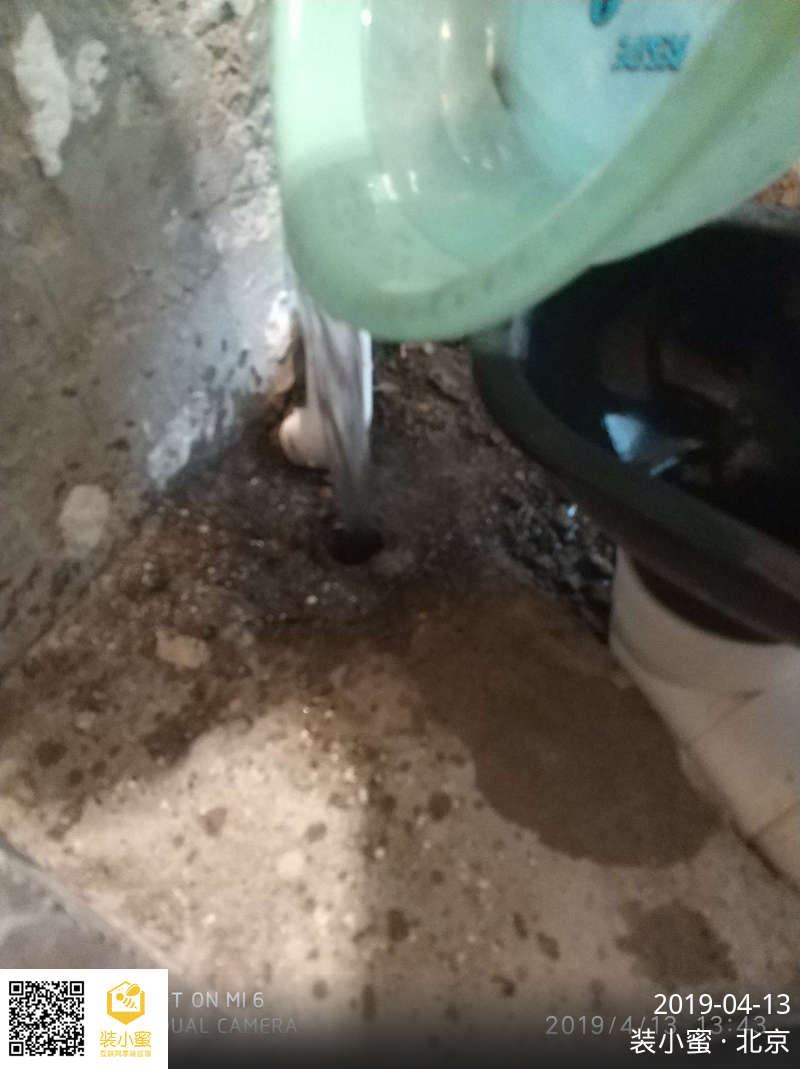

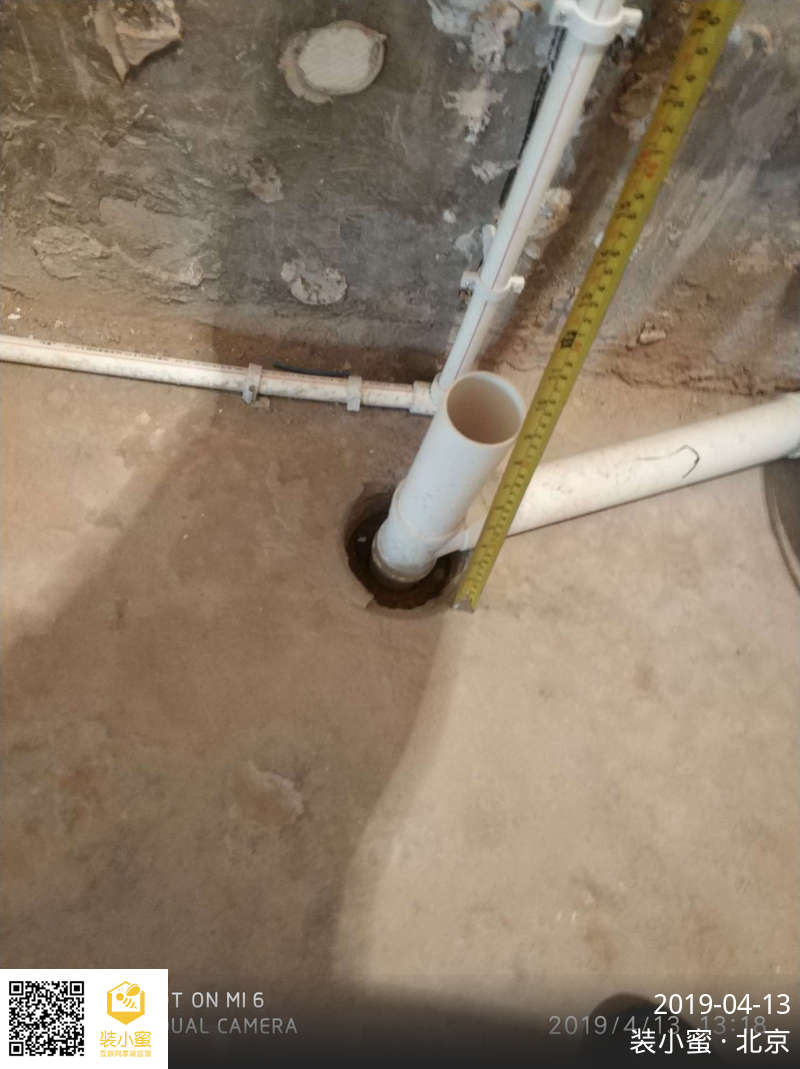

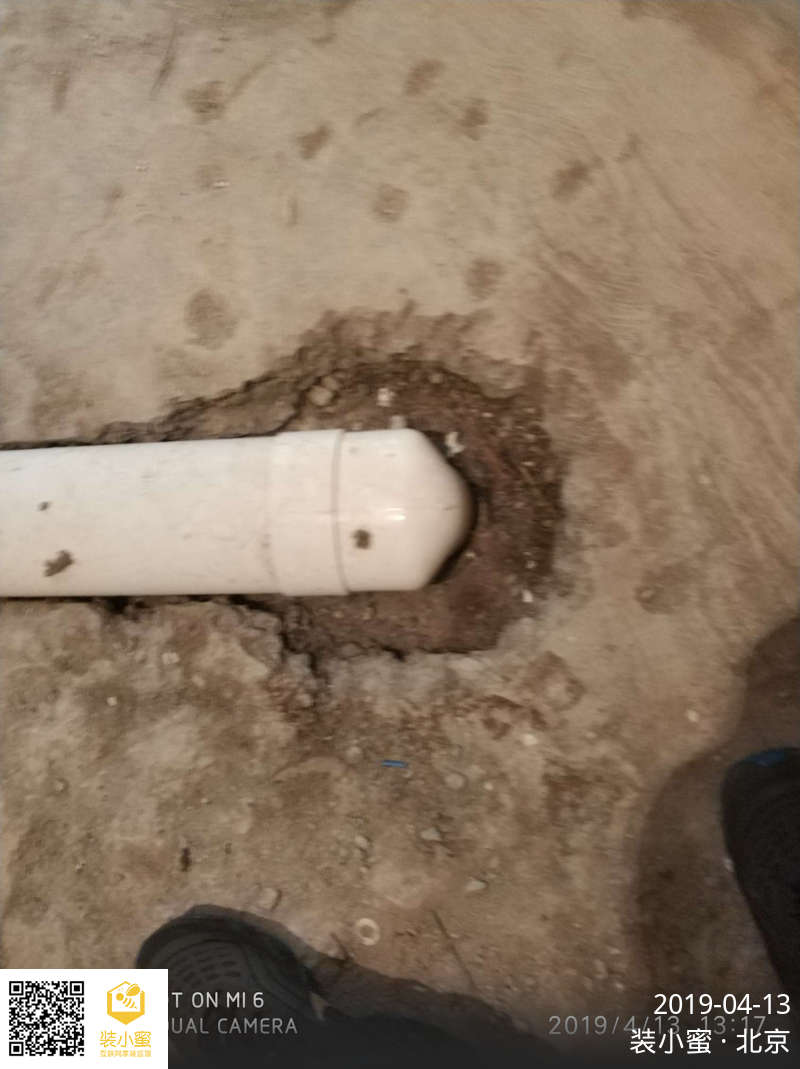

新改下水管的坡度不够。

后续施工建议:
建议尽快送瓷砖,换窗户,买地漏。

工作安排计划:
下次工作为瓦工巡查,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 于晓辉




符合标准:24项


给水管道走向正确,安装平直
冷热水管并行间距符合要求
管道与各接口,均无渗漏现象
管道固定无明显松动,固定间距符合要求

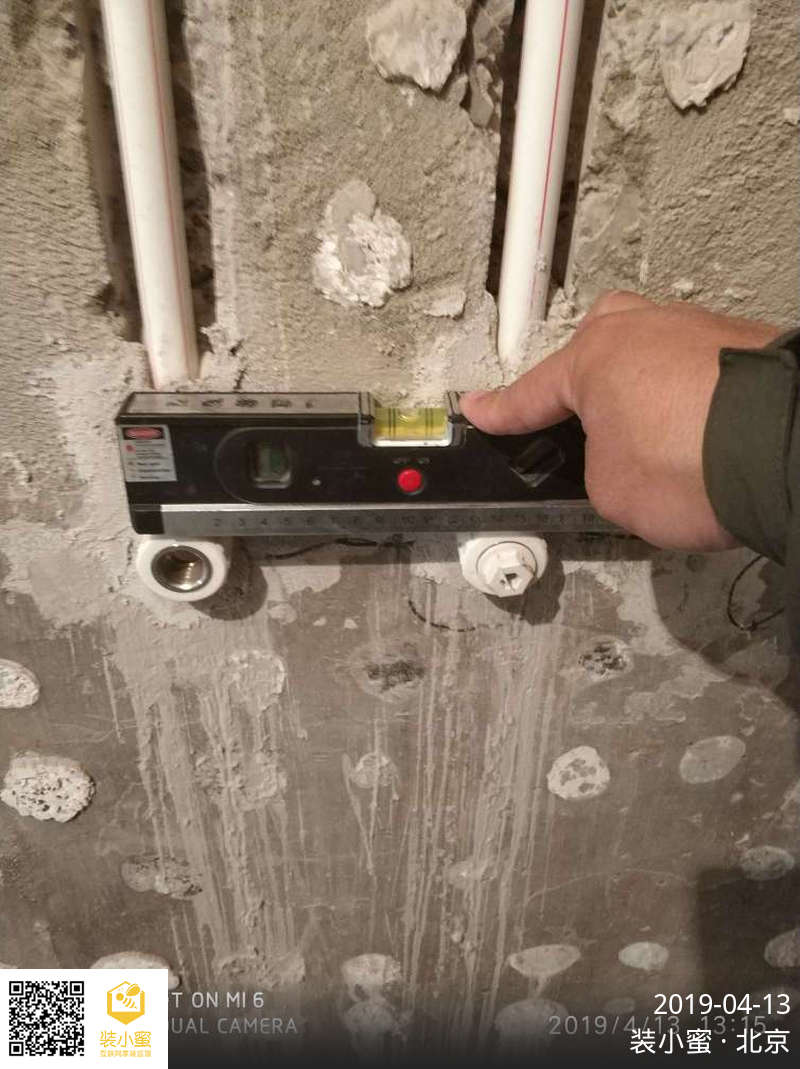

管道端口出墙长度与高度,符合要求

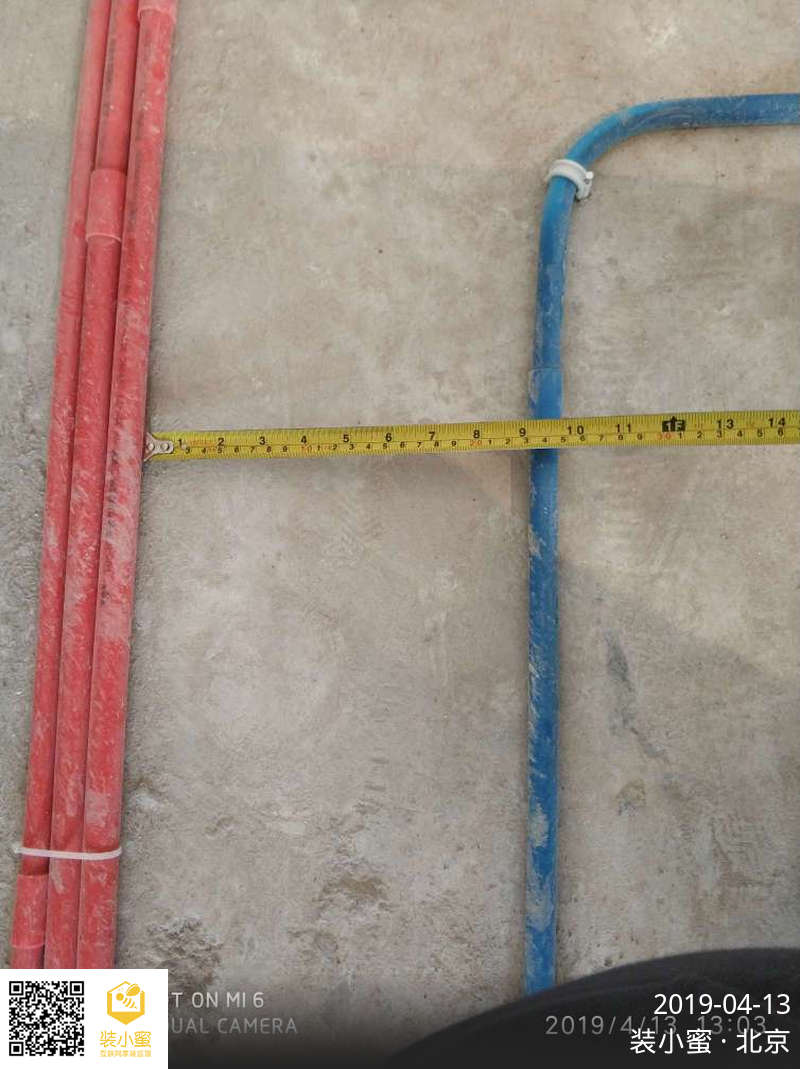

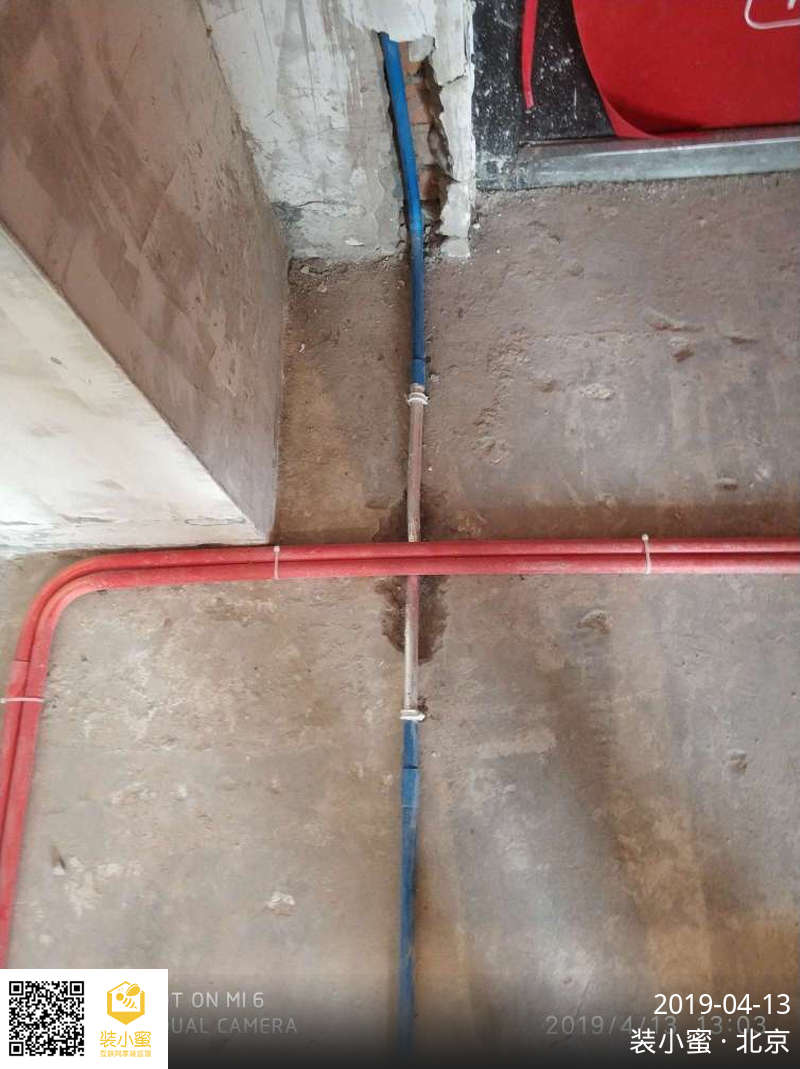

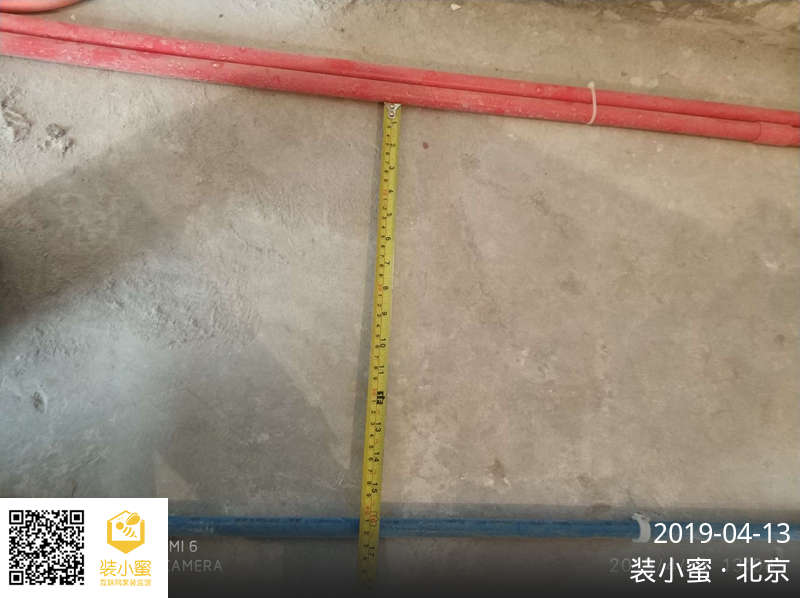

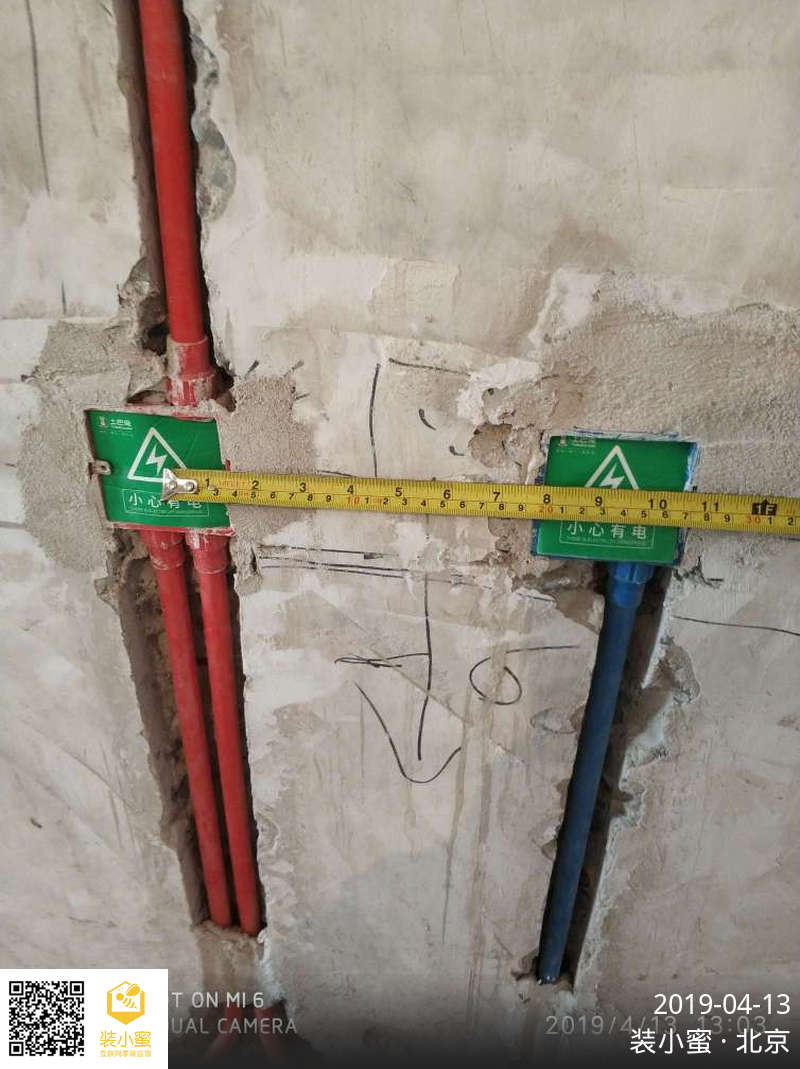

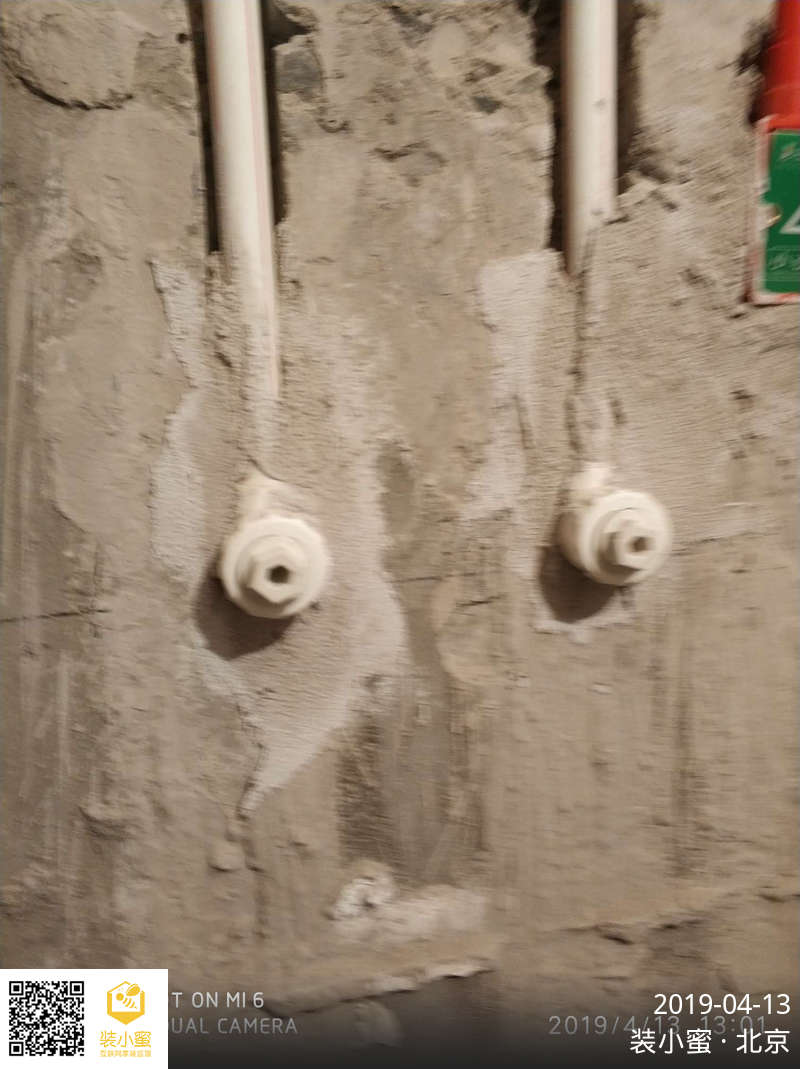

水管与电线管间距符合要求
地漏安装位置及功能符合要求
新老管套接接口处理符合要求

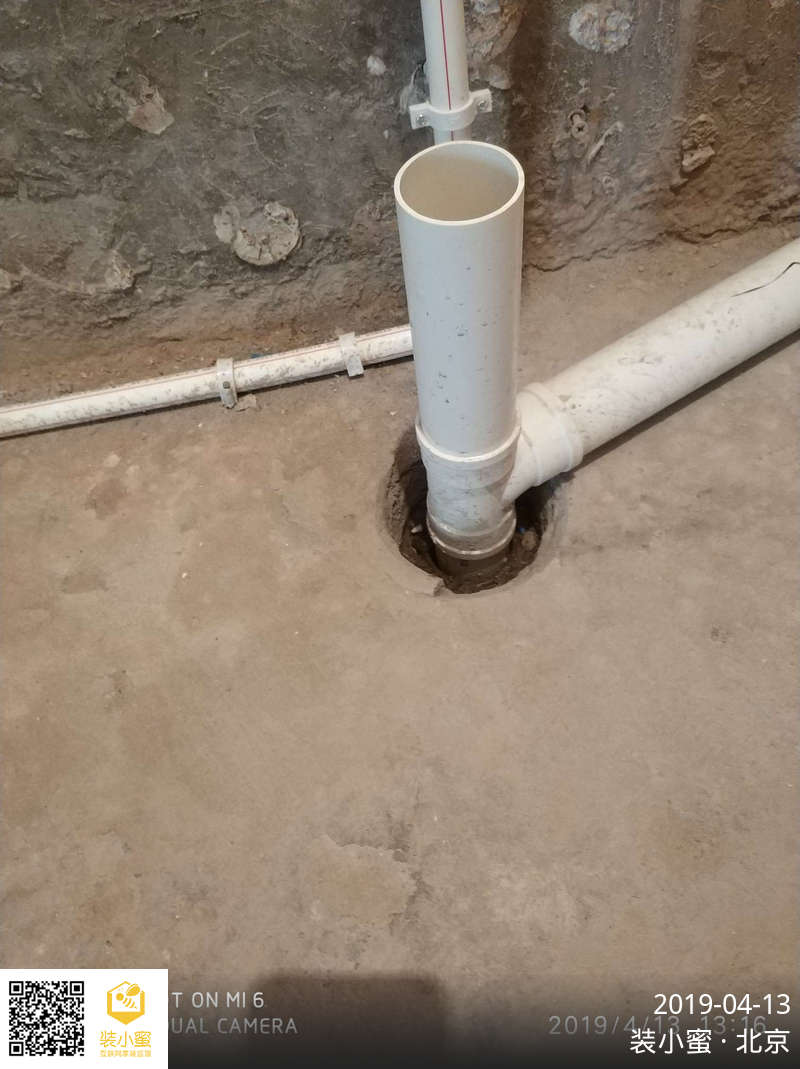

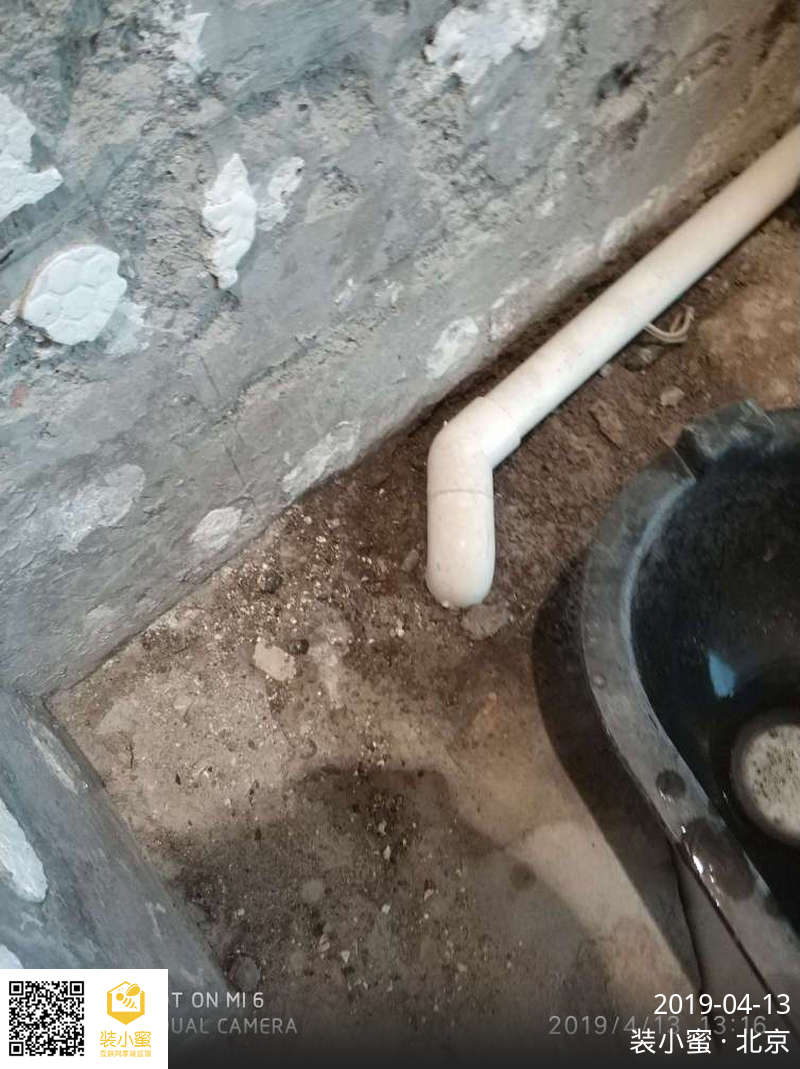

各排水管道伸出地(墙)面200mm以上
厨房排水管安装符合要求

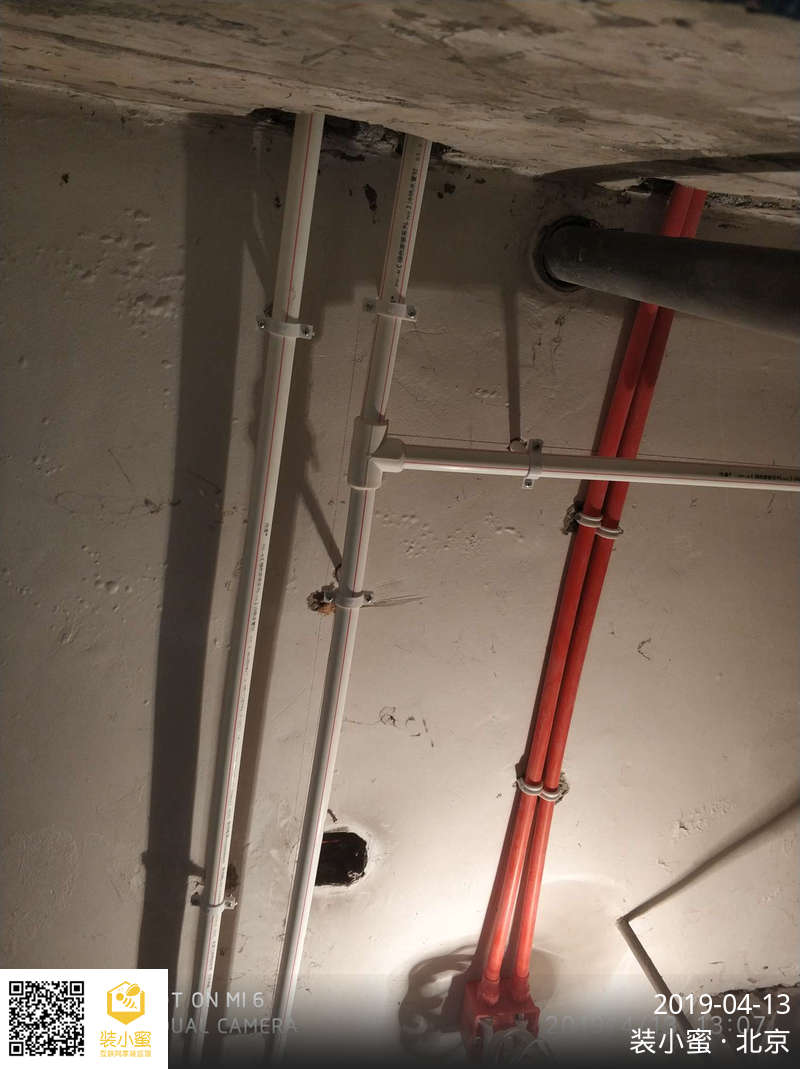

电线管排设完整,中间无软管过渡
线管连接牢固,接口涂胶无松动

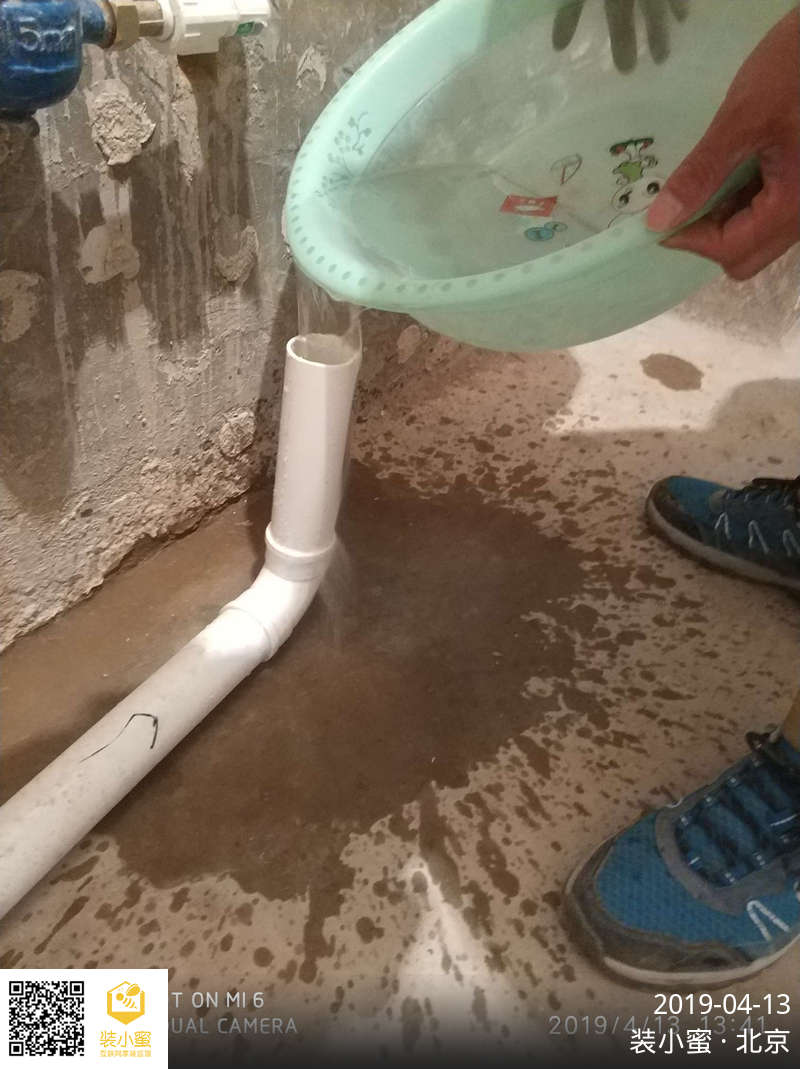

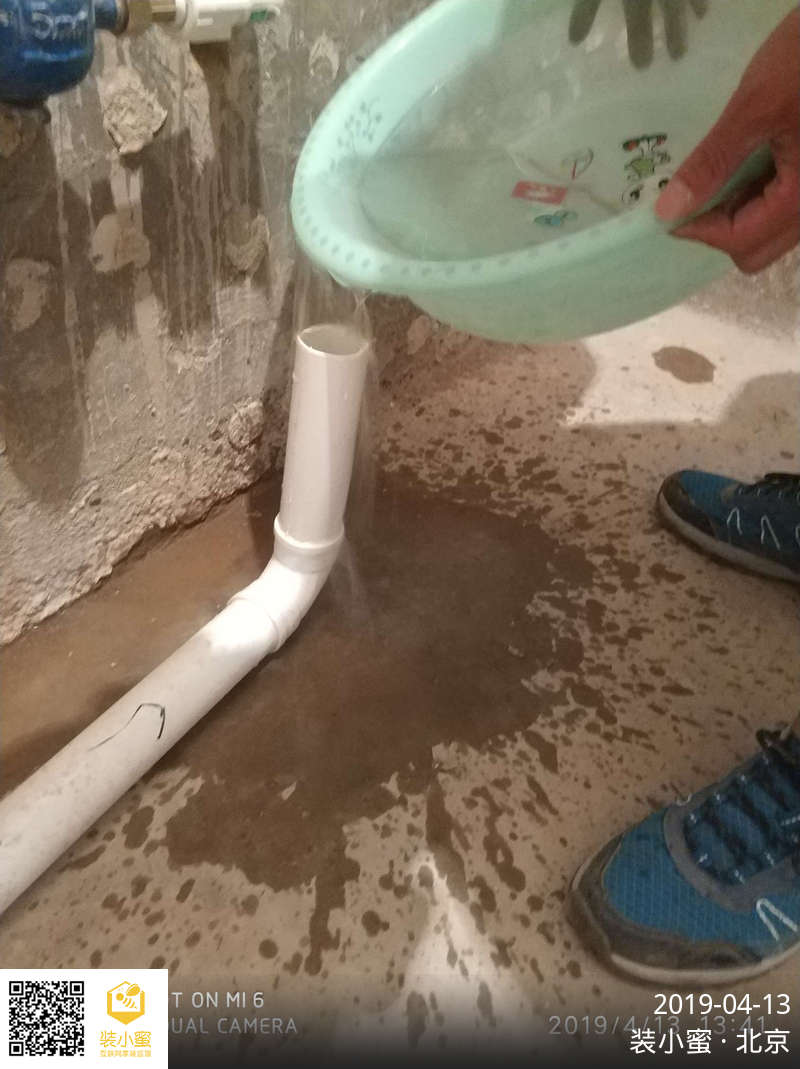

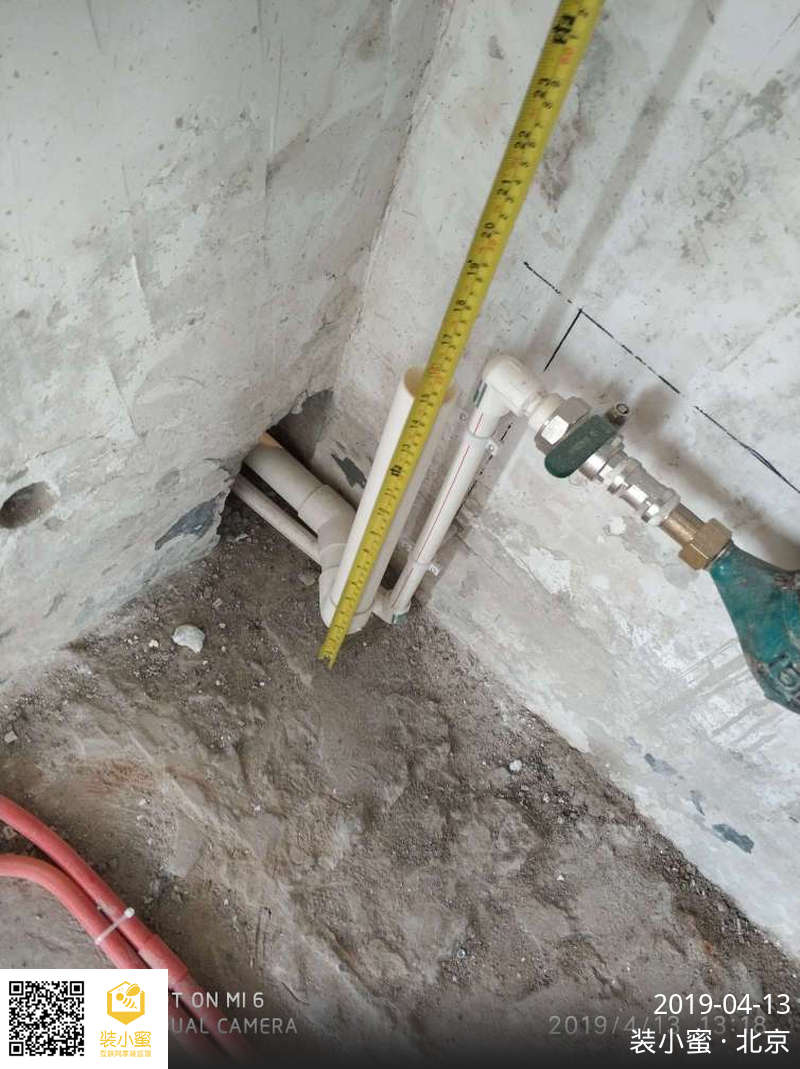

下水管道经通水试验,排水畅通
线管穿入导线的数量未超出要求

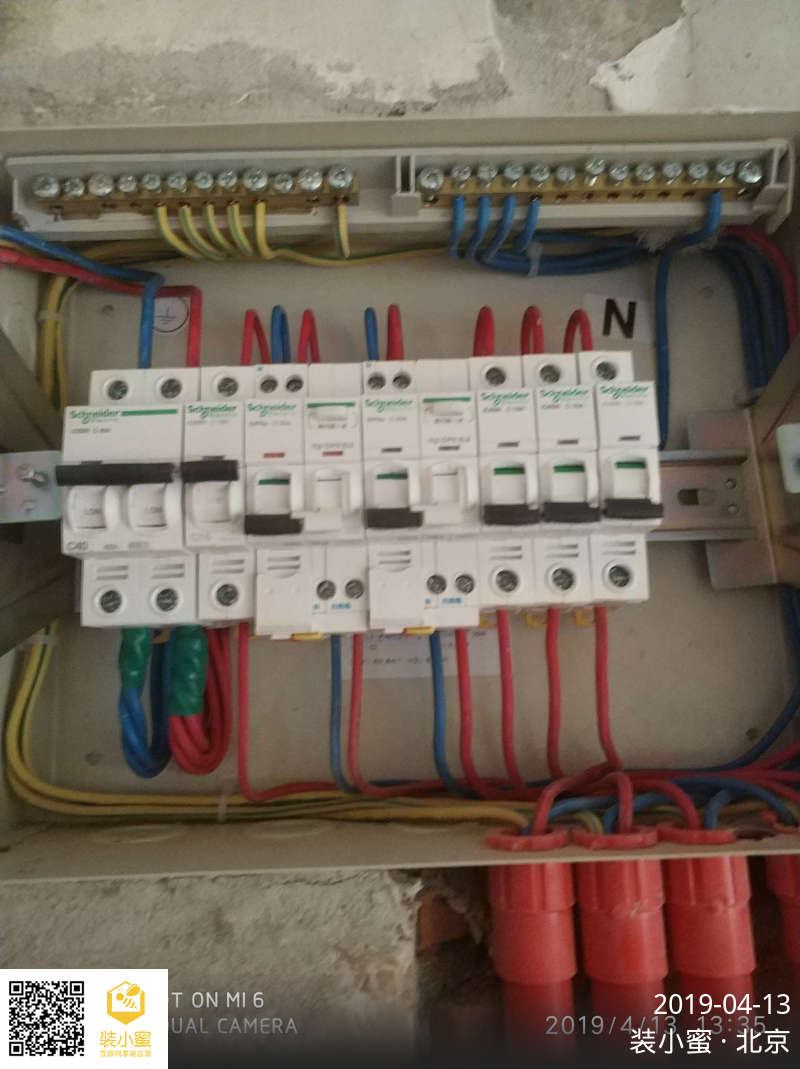

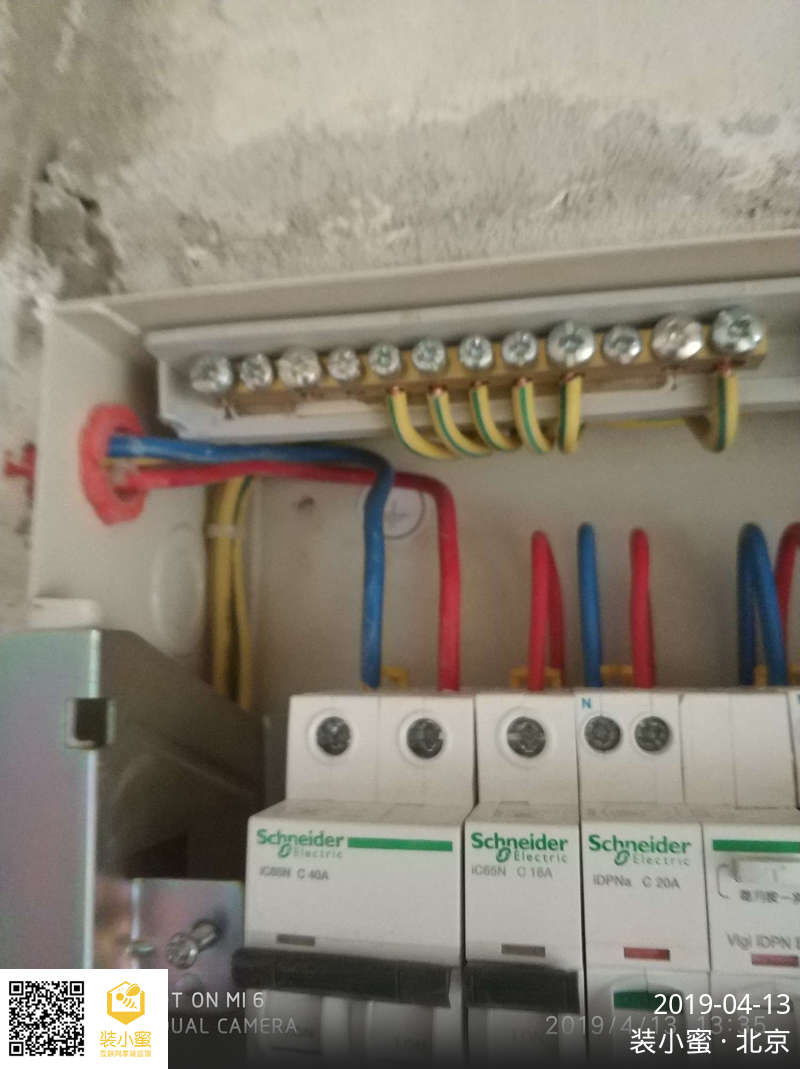

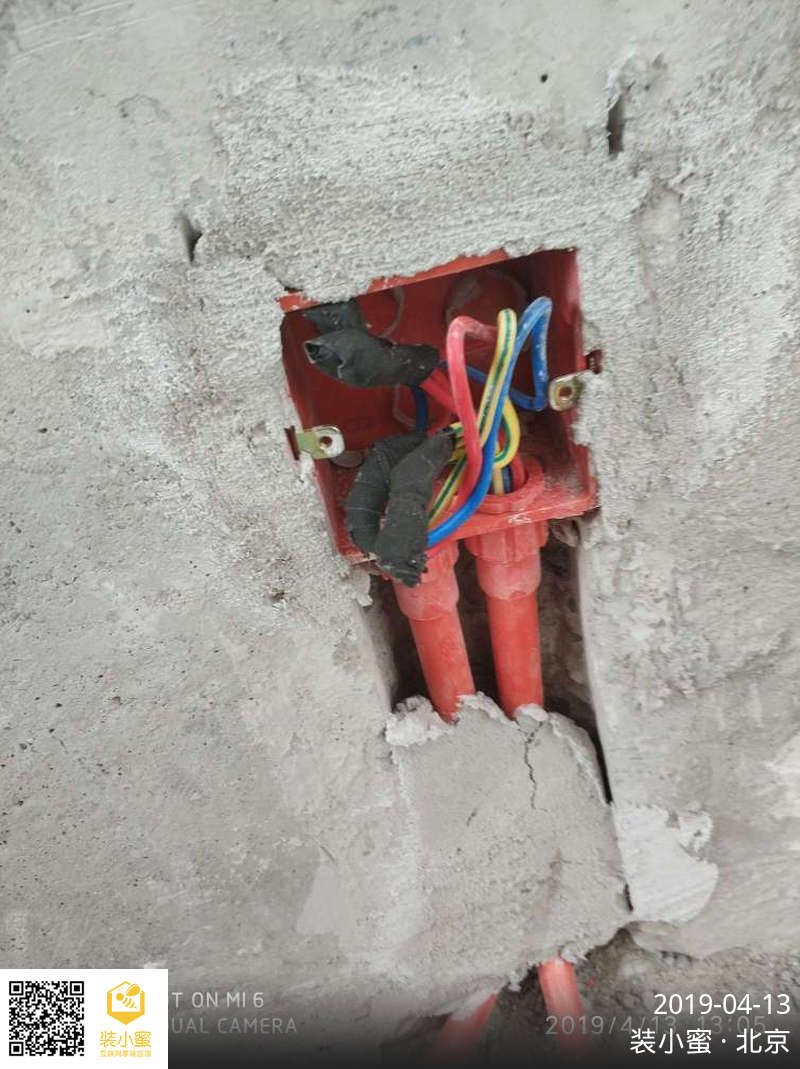

线盒、电箱,采用锁扣连接线管
管卡固定间距符合要求
各回路的导线规格,符合设计要求

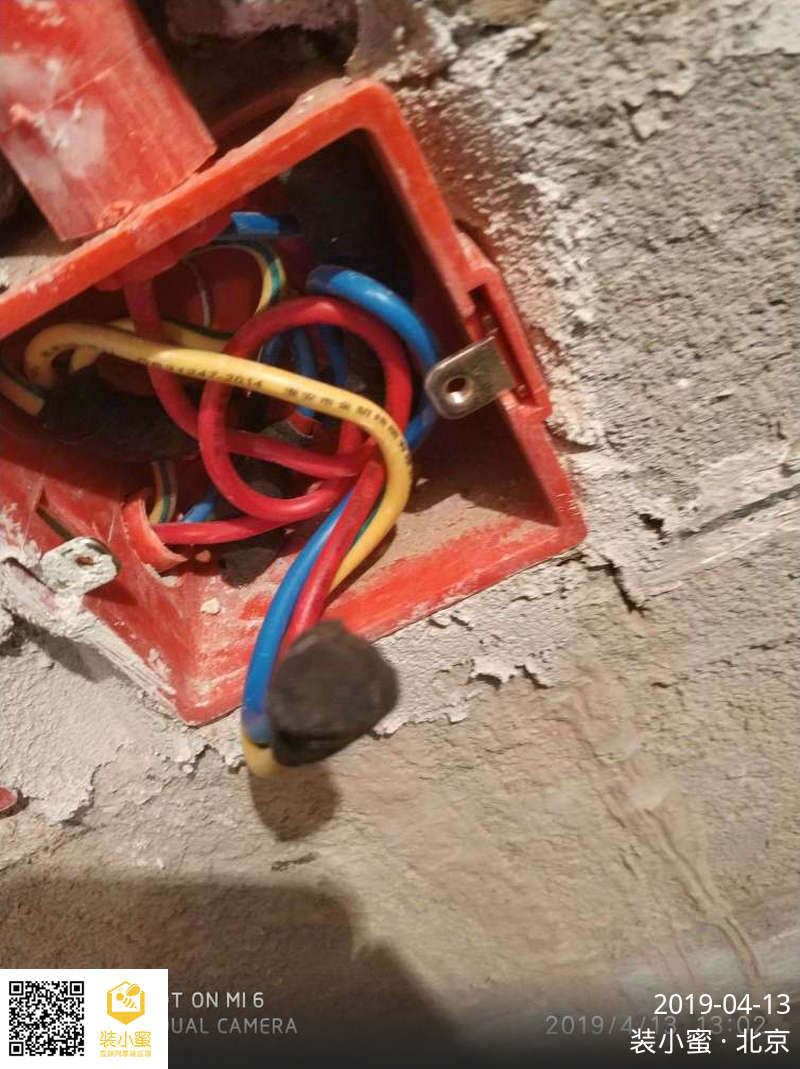

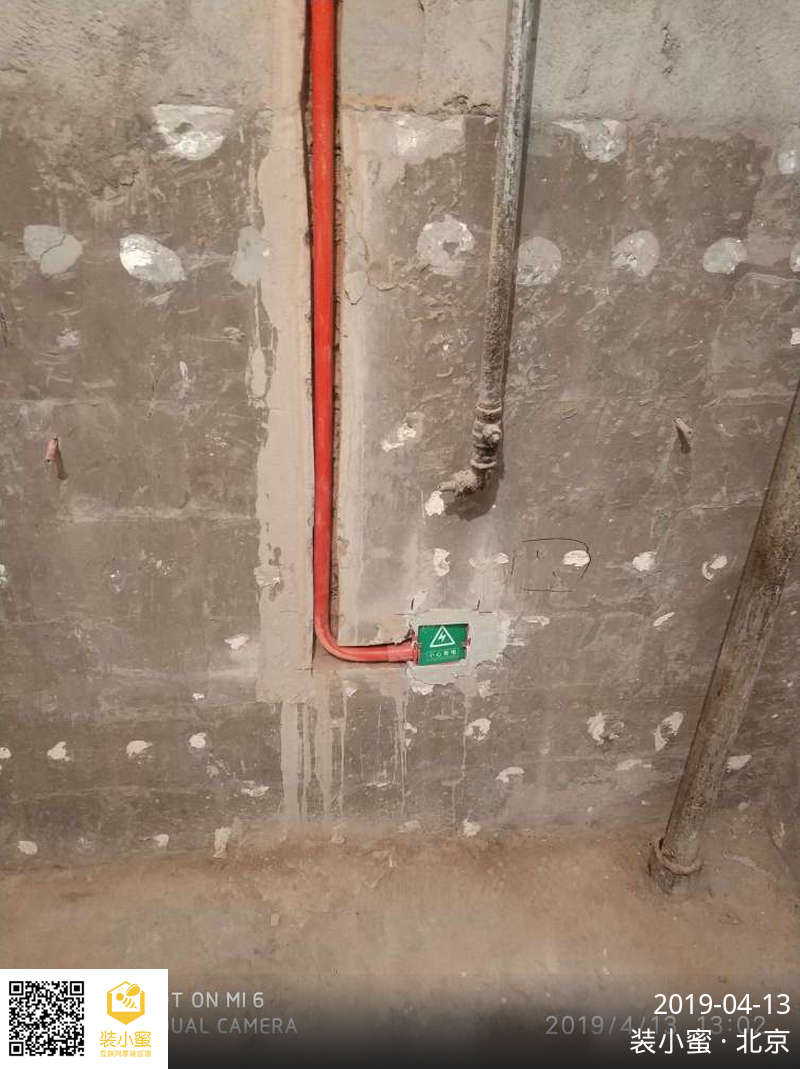

强弱电线管交叉处,已做屏蔽处理
导线线色正确,符合要求

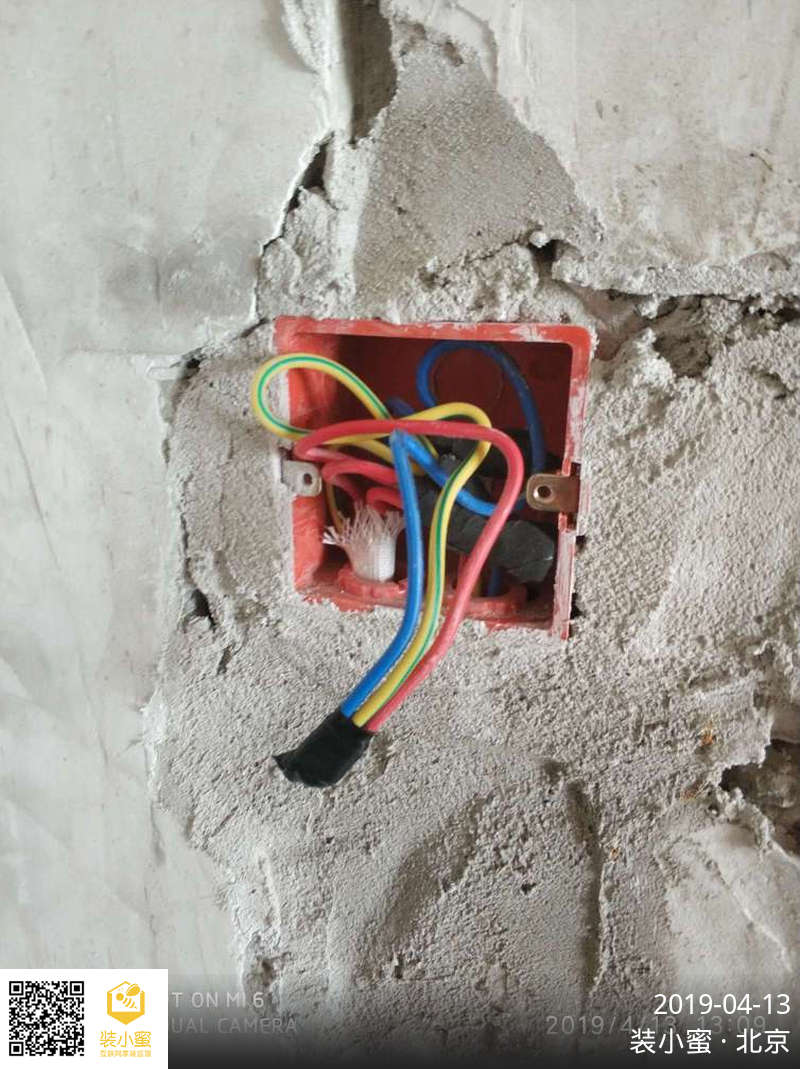

强弱电线分管穿线,符合要求
线盒、软管预留导线长度符合要求
断路器接入导线的数量符合要求
导线与断路器匹配符合要求
断路器漏保设置合理
