北京蓝调沙龙西区水电隐蔽施工阶段验收 2019年04月13日监理日志




  • 符合标准
  • 已解决隐患
  • 现存隐患


检查日期:2019-04-13



施工阶段:进行中



监理老师:贾红磊



现存隐患:5


装小蜜监理日志总结




今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第3次上门

现场人员:
现场无人

施工进度与施工情况:

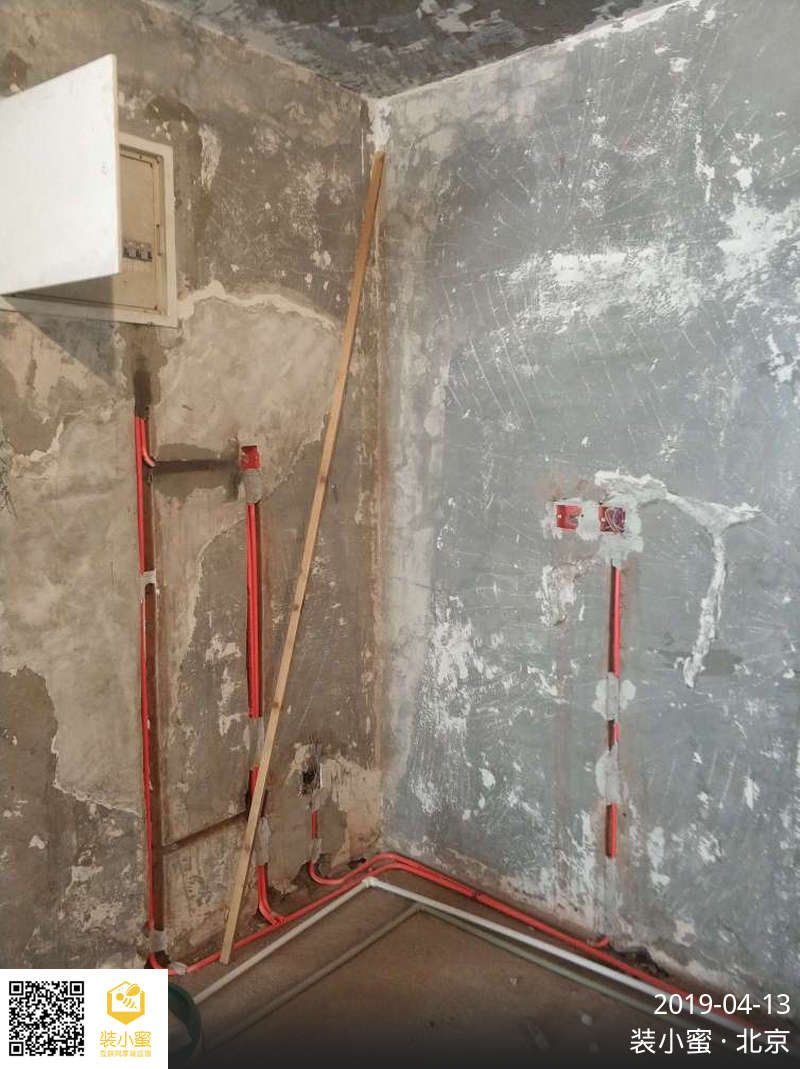

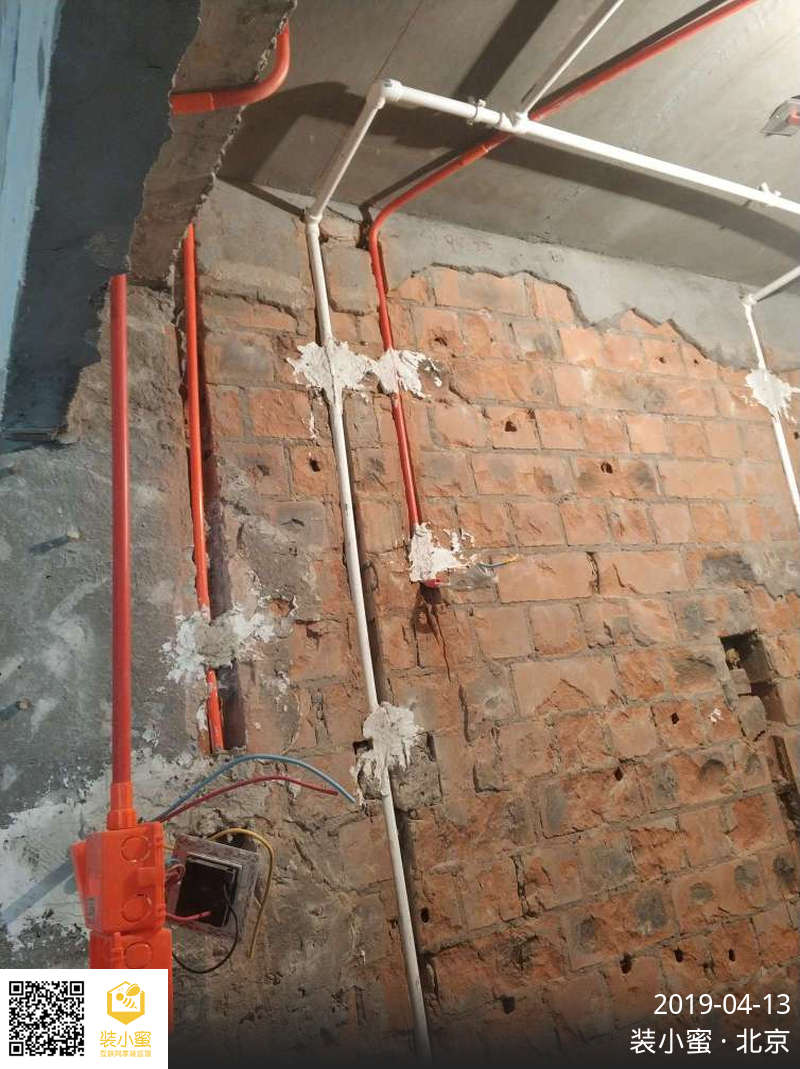

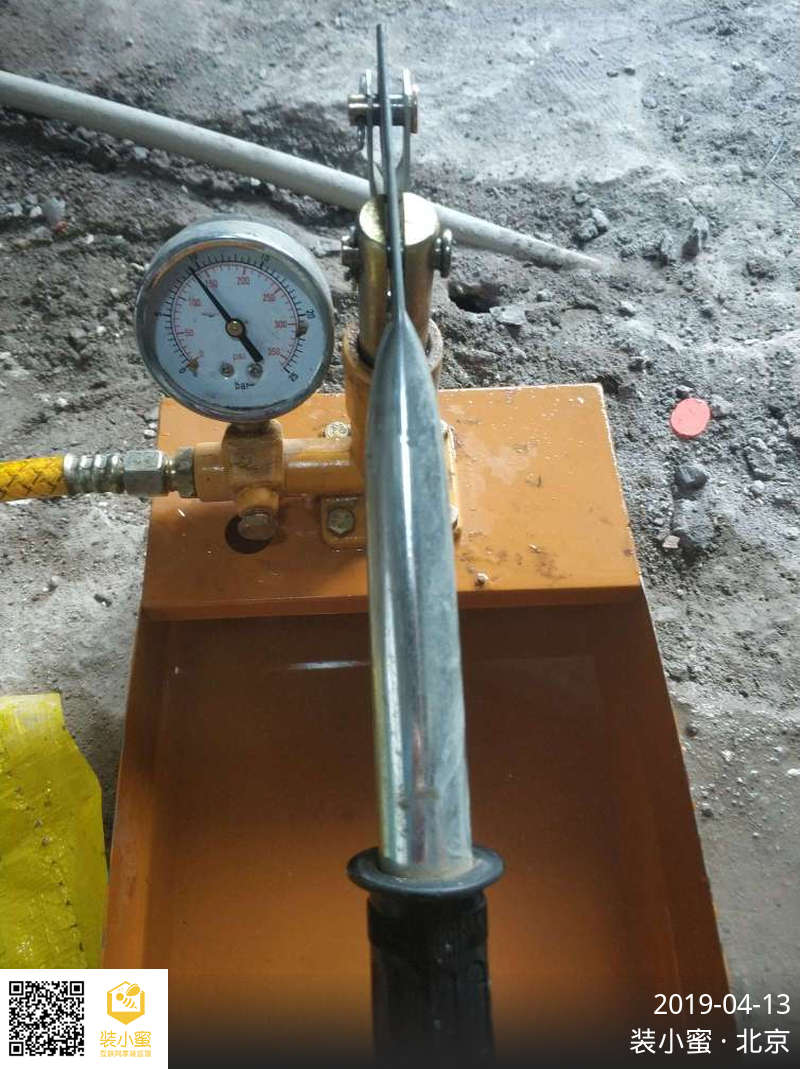

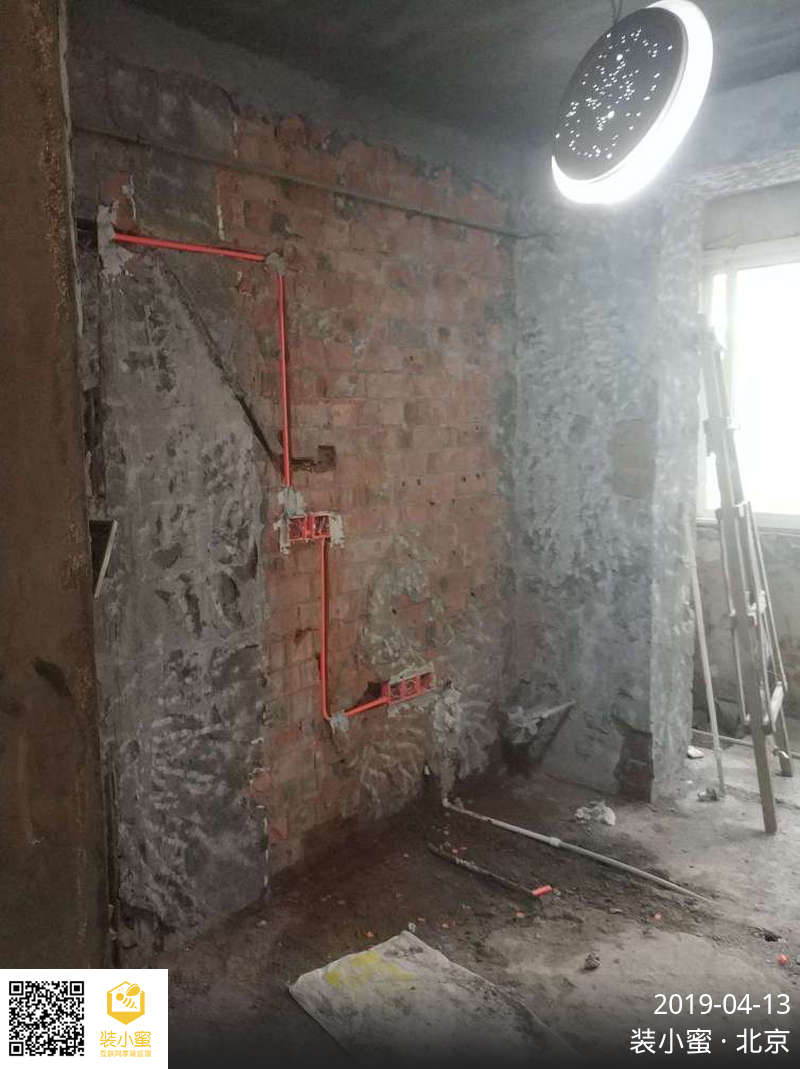

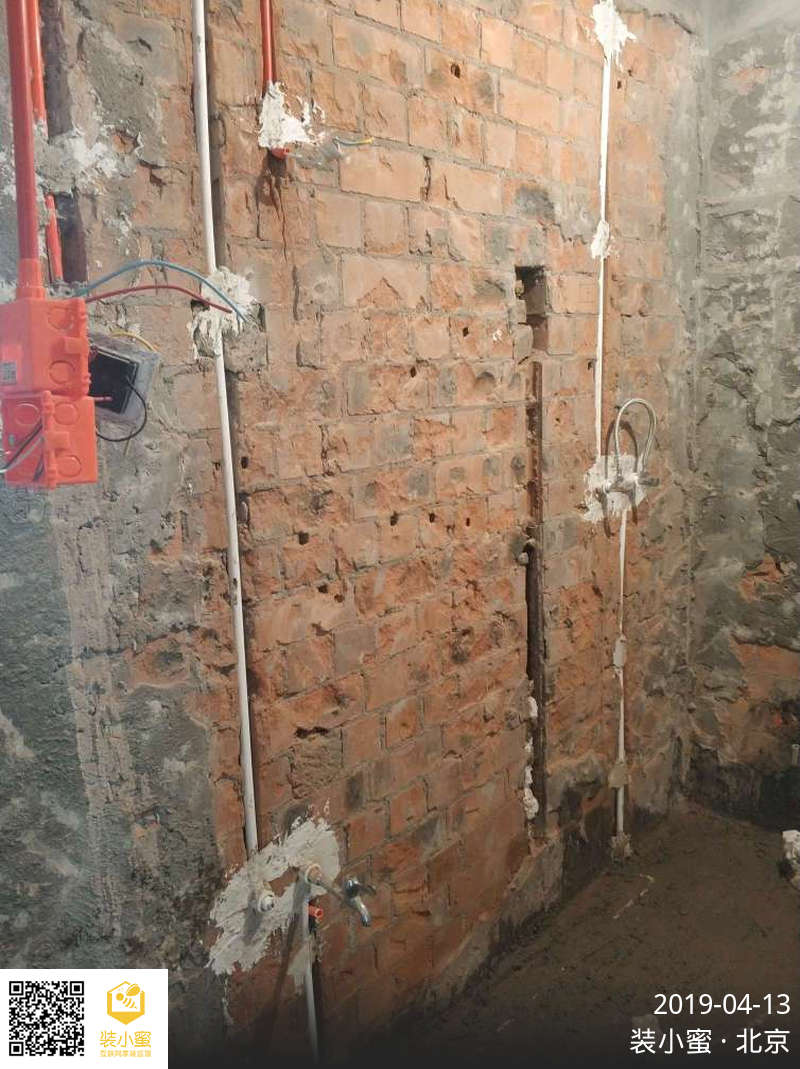

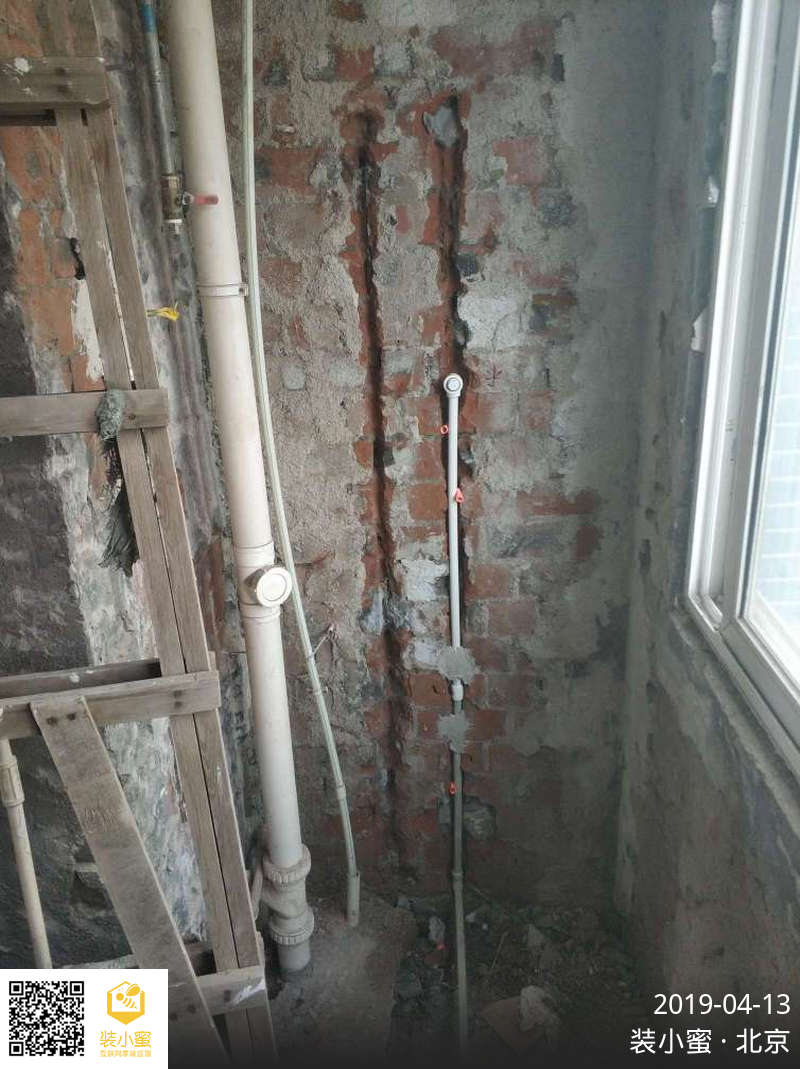

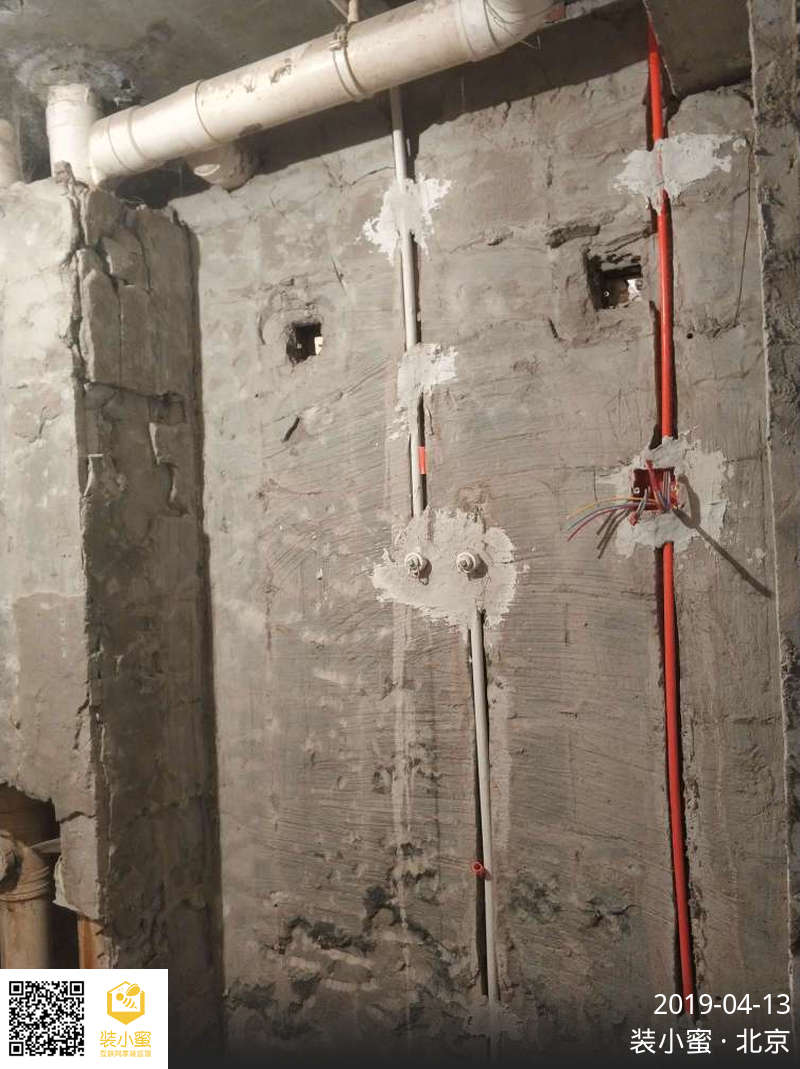

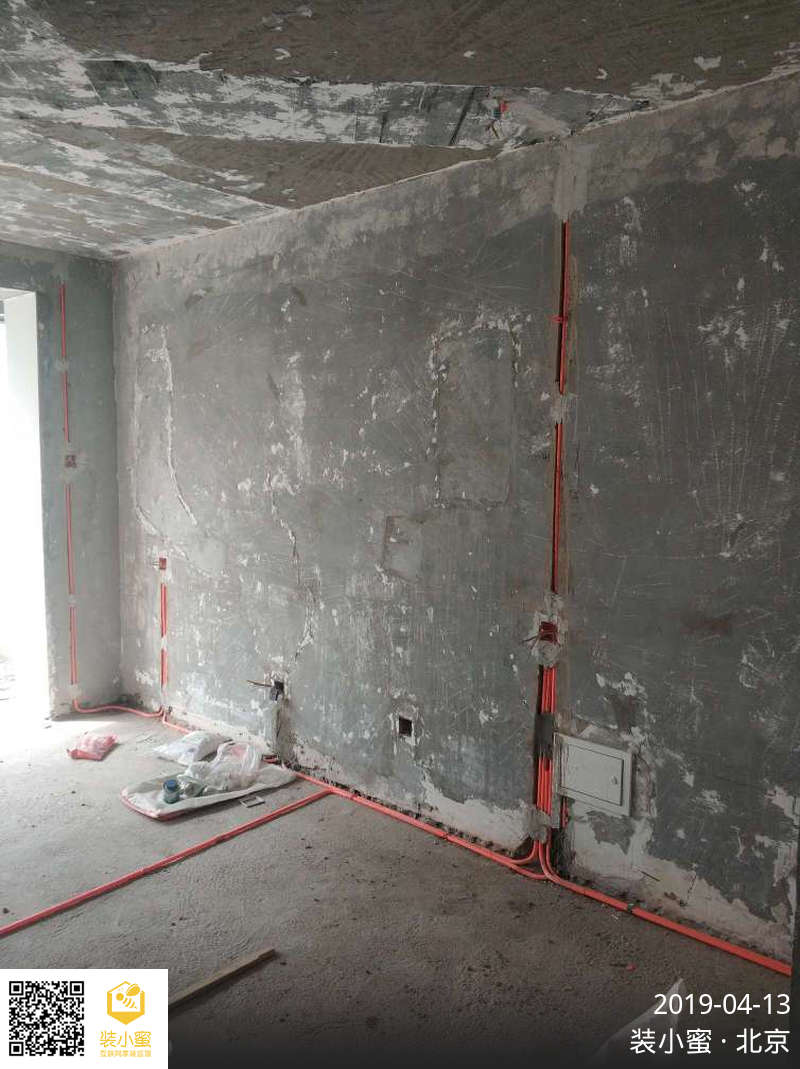

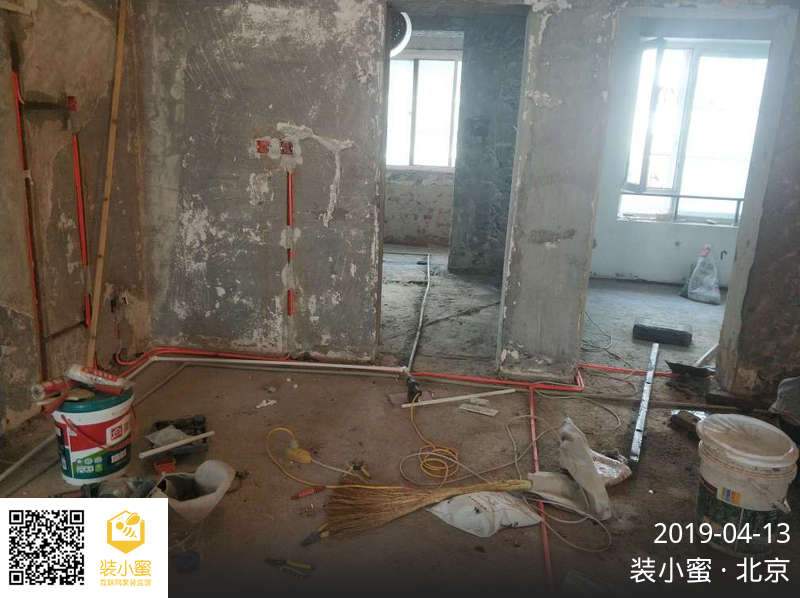

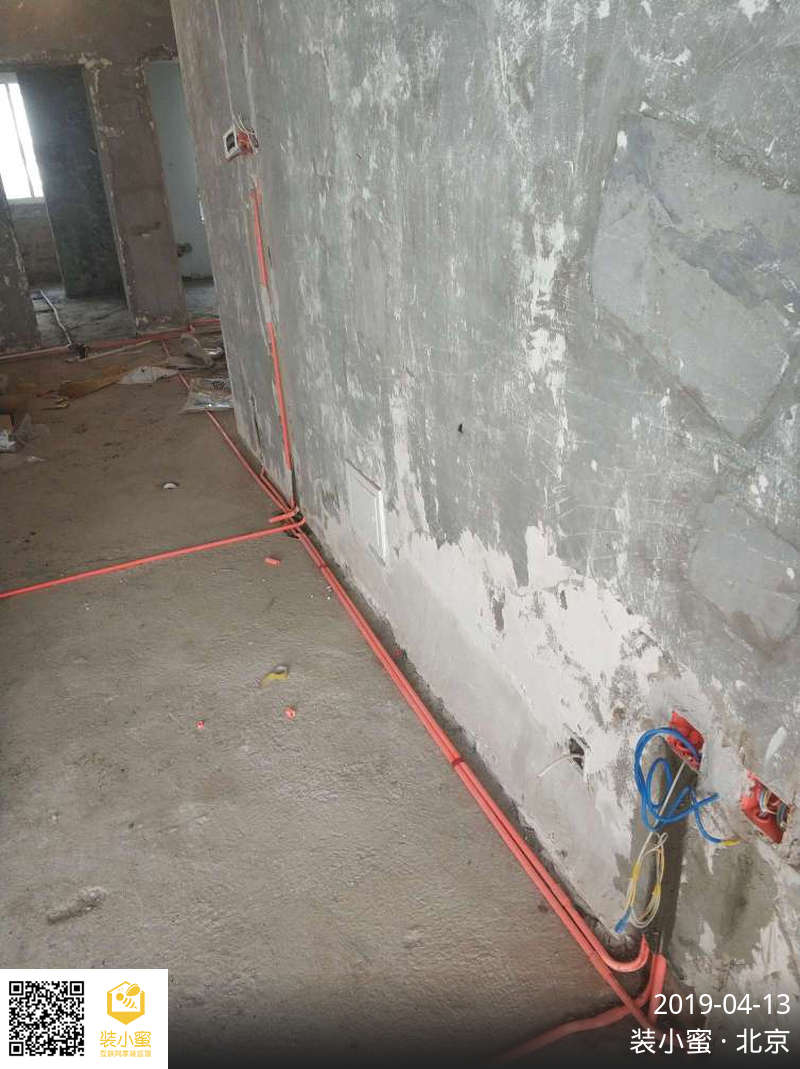

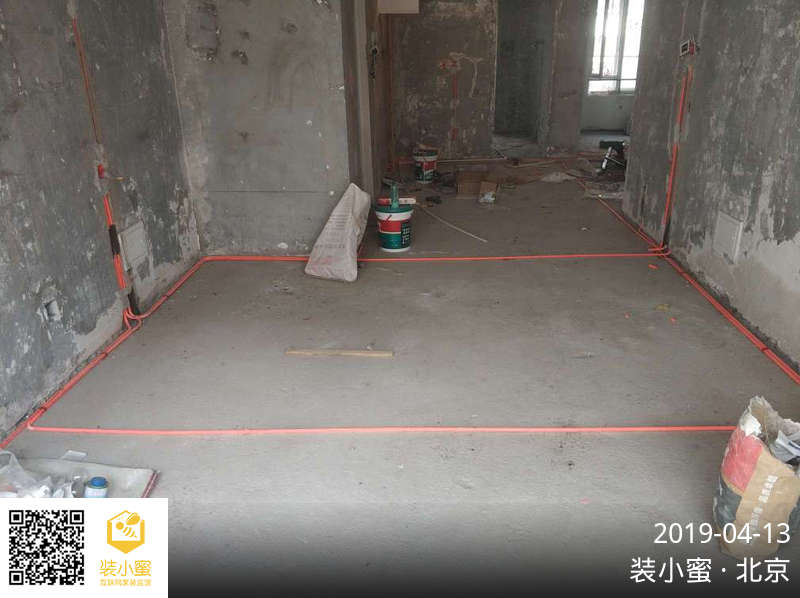

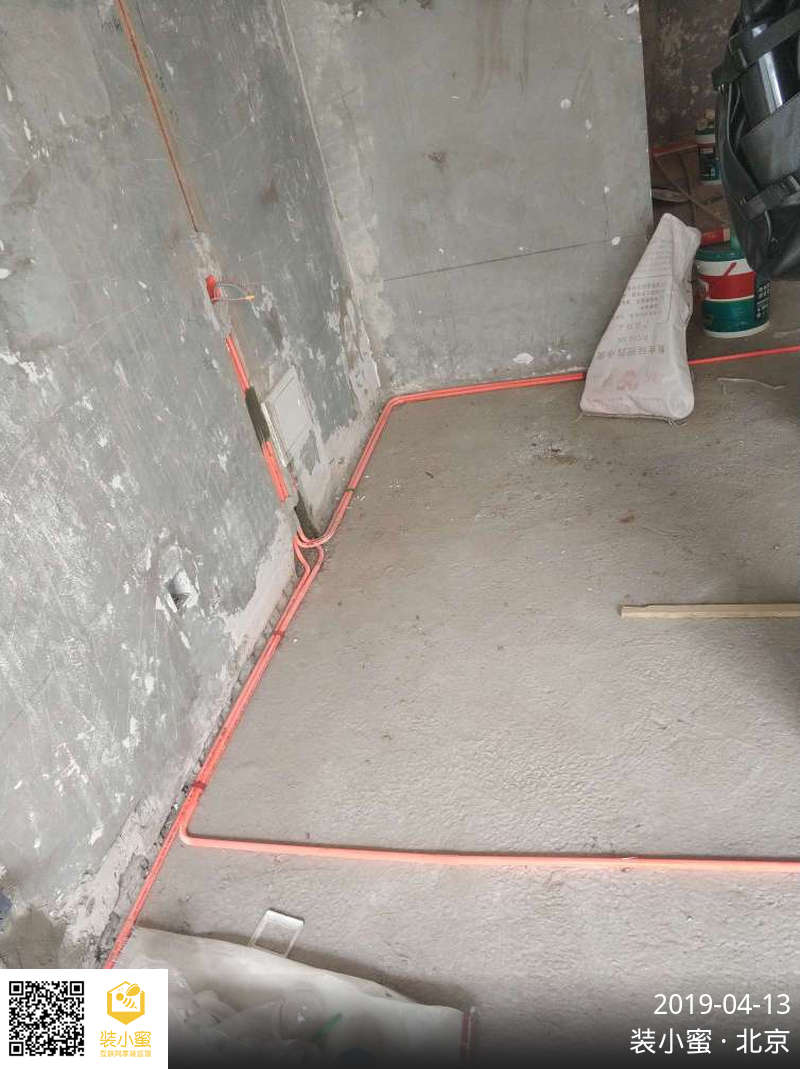

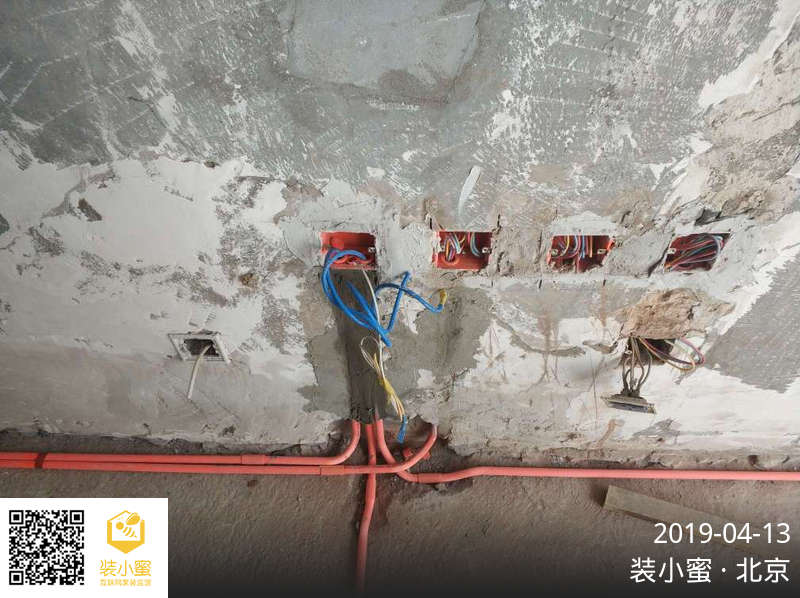

今日现场水电验收,现场卫生间正在进行地面回填,现场水电改造为局部断点改造,原土建水路管线为地面铺设,现场水路打压符合要求,电路管线铺设符合要求,现场卫生间验收当日到场后,卫生间地面已进行水泥砂浆回填,现场卫生下水改造无法验收,现场情况已与客户沟通。

发现问题及整改建议:

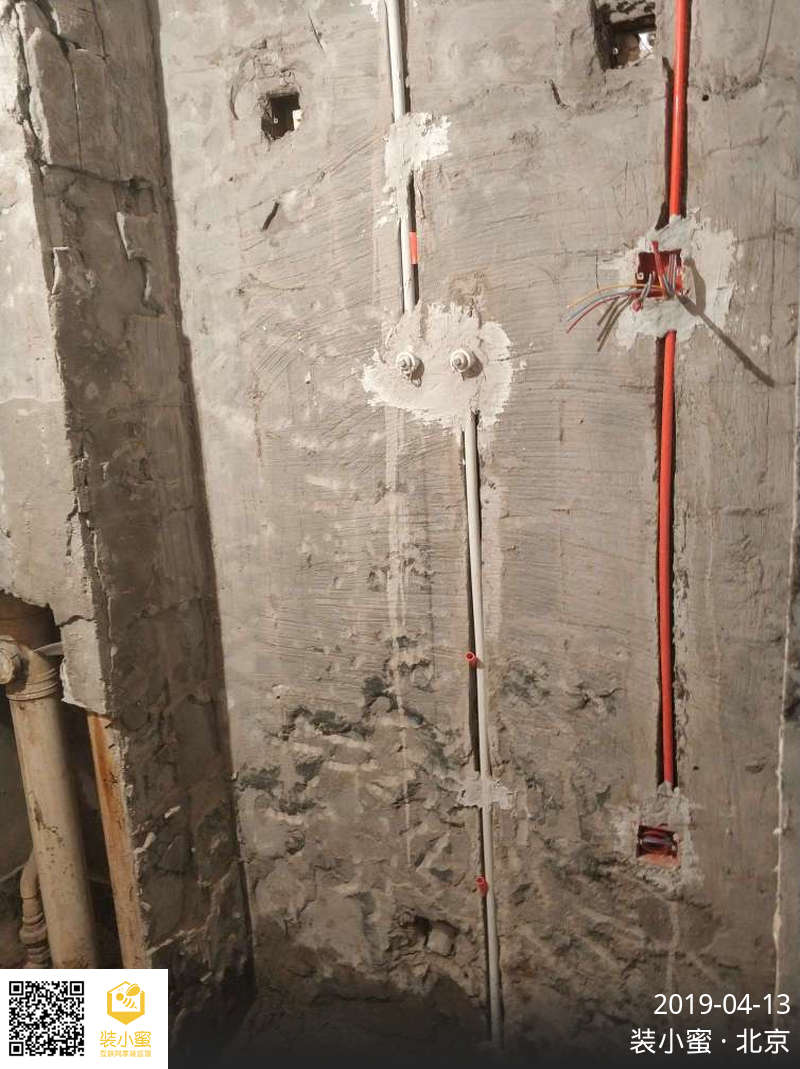

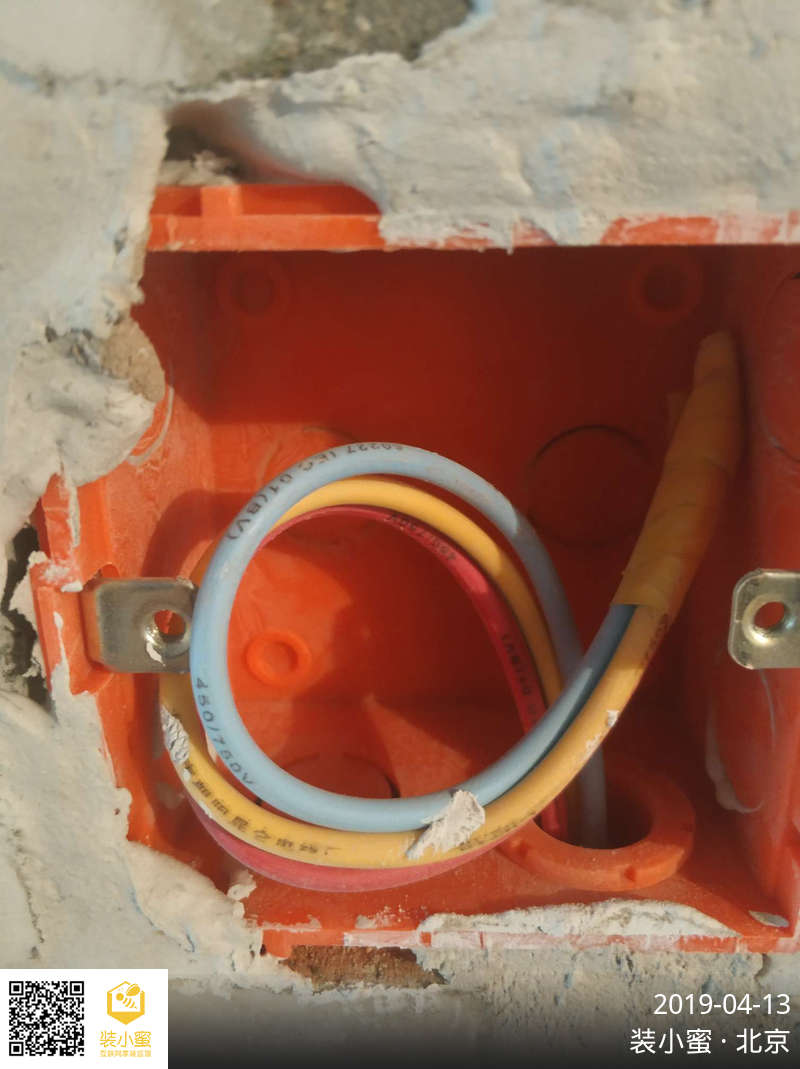

1、卫生间灯头线未使用软管保护,现场已与客户沟通。
2、卫生间浴霸线使用不符合要求,现场已与客户沟通。

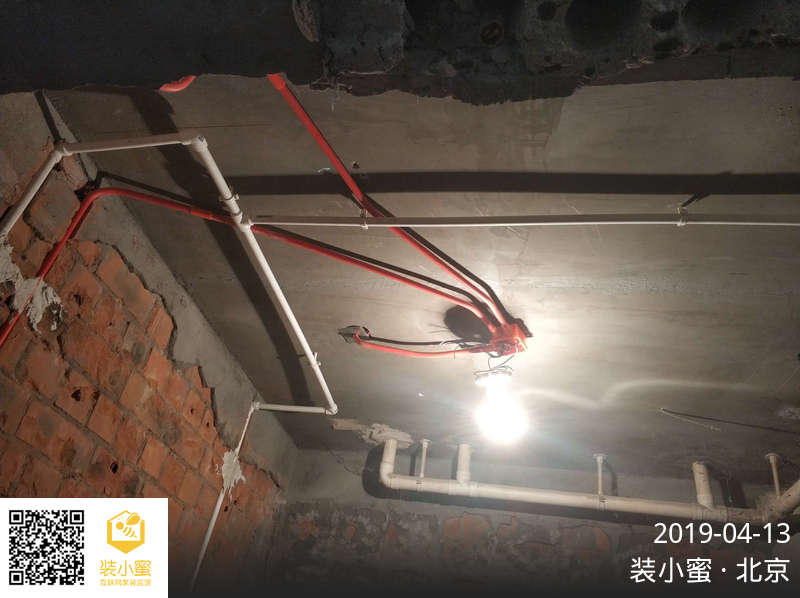

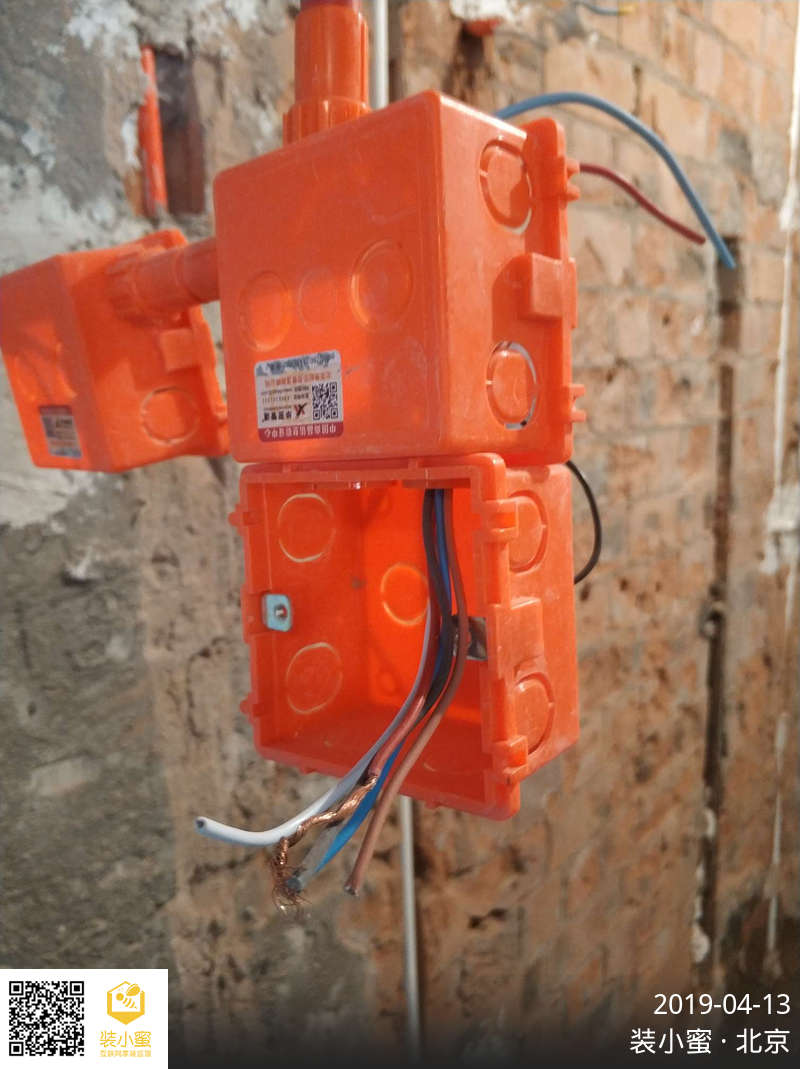

3、地面电管卡间距不符合要求,现场已与客户沟通。强、弱点间距不符合要求,未进行屏蔽处理。
4、卫生间水电间距过大不符合要求,现场已与客户沟通。

后续施工建议:
现场注意事项已与客户沟通

工作安排计划:
下次工作为瓦工巡查,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 贾红磊




现存隐患:5项


管道固定无明显松动,固定间距符合要求

强弱电线管交叉处,已做屏蔽处理

管卡固定间距符合要求

各回路的导线规格,符合设计要求

线盒、软管预留导线长度符合要求


符合标准:12项


各用水点位置及设备,经确认符合要求
水管与电线管间距符合要求
管道端口出墙长度与高度,符合要求
管道与各接口,均无渗漏现象
给水管道走向正确,安装平直
各用电点位与设备,经确认符合要求
线管连接牢固,接口涂胶无松动
线盒、电箱,采用锁扣连接线管
电线管排设完整,中间无软管过渡
强弱电线分管穿线,符合要求
导线线色正确,符合要求
线管穿入导线的数量未超出要求
